7 điểm bắt buộc phải kiểm tra trước khi đổ bê tông móng nhà dân
Sai sót ở cốt thép, cốp pha sẽ bị che khuất vĩnh viễn sau khi đổ bê tông móng. ThS.KS. Đỗ Văn Công chỉ ra 7 điểm chủ nhà phải kiểm tra và khi nào cần dừng thi công.
Chỉ vài giờ sau khi xe bê tông rời công trường, toàn bộ cốt thép, lớp lót, đáy hố móng của ngôi nhà anh chị sẽ biến mất dưới lớp bê tông — vĩnh viễn. Nếu thép thiếu con kê, cốp pha hở, hay bê tông bị pha thêm nước, sẽ không ai nhìn thấy nữa. Vài năm sau, lỗi đó có thể quay lại dưới dạng vết nứt, thấm ẩm chân tường, thậm chí lún — và lúc đó chi phí sửa chữa lớn gấp nhiều lần chi phí kiểm tra hôm nay.
Với gần 20 năm làm nghề giám sát, tôi tin một điều đơn giản: một giờ kiểm tra trước khi đổ bê tông móng đáng giá hơn một tháng đục phá sửa chữa. Bài viết này chỉ ra 7 điểm anh chị bắt buộc phải soát trước khi cho xe bê tông vào, kể cả khi không học xây dựng.
TRẢ LỜI NHANH: Trước khi đổ bê tông móng, chủ nhà cần kiểm tra 7 điểm: (1) tim trục, kích thước và cao độ móng; (2) đất đáy móng và hố móng; (3) lớp bê tông lót; (4) cốt thép và con kê; (5) cốp pha; (6) biên bản nghiệm thu phần che khuất; (7) mác và độ sụt bê tông khi xe đến. Điểm nào thuộc nhóm rủi ro cao mà chưa đạt, anh chị có quyền yêu cầu dừng thi công, xử lý xong mới đổ.
Nội dung bài viết
- Vì sao phải kiểm tra kỹ trước khi đổ bê tông móng?
- Điểm 1 — Tim trục, kích thước và cao độ móng
- Điểm 2 — Đất đáy móng và hố móng
- Điểm 3 — Lớp bê tông lót
- Điểm 4 — Cốt thép móng: phần che khuất quan trọng nhất
- Điểm 5 — Cốp pha móng
- Điểm 6 — Biên bản nghiệm thu phần che khuất và vệ sinh lần cuối
- Điểm 7 — Kiểm tra bê tông khi xe đến công trường
- Điểm cộng — Chuẩn bị bảo dưỡng TRƯỚC khi đổ
- Bảng tóm tắt 7 điểm và danh sách kiểm tra nhanh
- Khi nào chủ nhà cần yêu cầu DỪNG thi công?
- Chủ nhà cần làm gì?
- Kỹ sư giám sát cần kiểm tra gì?
- Những sai lầm thường gặp
- Câu hỏi thường gặp
- Kết luận
Vì sao phải kiểm tra kỹ trước khi đổ bê tông móng?
Trong nghề, chúng tôi gọi cốt thép, cốp pha, đáy móng là “phần che khuất”: làm xong là bị phủ kín, không thể kiểm tra lại bằng mắt thường. Móng lại là bộ phận chịu toàn bộ tải trọng ngôi nhà và nằm sâu nhất — nếu có lỗi, gần như không có cách sửa nào rẻ.
Đây cũng là lý do các lỗi ở móng luôn đứng đầu danh sách những lỗi không thể sửa, chỉ có thể đập. Anh chị có thể đọc thêm bài Xây nhà xong mới biết: 10 lỗi không thể sửa, chỉ có thể đập để thấy cái giá của việc bỏ qua khâu kiểm tra.
Tin tốt là: hầu hết các điểm kiểm tra dưới đây, chủ nhà không cần chuyên môn sâu vẫn làm được — bằng mắt, bằng thước, và bằng những câu hỏi đúng.

Điểm 1 — Tim trục, kích thước và cao độ móng
Vì sao quan trọng: móng đặt sai tim trục thì cột sai theo, tường sai theo — cả ngôi nhà lệch khỏi thiết kế, có khi lấn sang đất hàng xóm.
Cách kiểm tra bằng mắt:
- Việc định vị phải làm bằng máy trắc đạc, có cọc mốc chắc chắn quanh khu đất và biên bản bàn giao mốc kèm sơ đồ. Không chấp nhận kiểu căng dây rồi ước lượng bằng mắt.
- Theo TCVN 9394:2012, mốc định vị trục đặt cách trục ngoài cùng của móng không ít hơn 10 m, và sai lệch của các trục so với thiết kế không vượt quá 1 cm trên 100 m chiều dài tuyến.
- Kích thước hố, đài móng phải được đo đối chiếu với bản vẽ, tốt nhất có 2 người kiểm tra chéo.
- Nhà phải có một mốc cao độ chuẩn (cos ±0.00) cố định, được bảo vệ trong suốt quá trình thi công.
Câu hỏi cho nhà thầu: “Mốc trục lấy chuẩn từ đâu? Cho tôi xem biên bản bàn giao mốc và sơ đồ.”
Điểm 2 — Đất đáy móng và hố móng
Vì sao quan trọng: móng được thiết kế dựa trên giả thiết về đất nền trong hồ sơ khảo sát. Nếu đào xuống gặp đất yếu, bùn — khác với hồ sơ — mà vẫn đổ móng như bản vẽ cũ, nguy cơ lún nứt về sau rất cao.
Cách kiểm tra bằng mắt:
- Đất đáy móng chắc, đúng loại như hồ sơ khảo sát. Gặp đất yếu khác giả thiết: dừng thi công, báo đơn vị thiết kế — đây là tình huống dừng bắt buộc, không thương lượng.
- Đáy hố đào đúng cao độ thiết kế. Chỗ lỡ đào sâu quá không được lấp bù bằng đất rời hay kê đá hộc, mà phải bù bằng bê tông hoặc đất đầm chặt đúng kỹ thuật.
- Trước khi đổ lớp lót: vách hố ổn định không sạt, đáy hố khô, không bùn, không đọng nước.
Câu hỏi cho nhà thầu: “Đất đáy móng có giống hồ sơ khảo sát không? Hố đã vét sạch, bơm cạn nước chưa?”
Điểm 3 — Lớp bê tông lót
Vì sao quan trọng: lớp lót tạo mặt phẳng sạch để đặt thép, ngăn thép tiếp xúc trực tiếp với đất. Không có lót, hoặc lót mỏng lồi lõm, lớp bê tông bảo vệ thép sẽ sai ngay từ đầu — thép dễ gỉ, móng giảm tuổi thọ.
Cách kiểm tra bằng mắt:
- Có lớp lót (bê tông nghèo hoặc đá 4x6 chèn vữa) đúng loại thiết kế, đổ trước khi đặt thép. Không bao giờ đặt thép trực tiếp lên đất.
- Lót phẳng, chiều dày đúng thiết kế (thường khoảng 100 mm), phủ rộng ra ngoài mép đáy đài móng.
Câu hỏi cho nhà thầu: “Lớp lót dùng loại gì, dày bao nhiêu, có rộng hơn đáy đài không?”

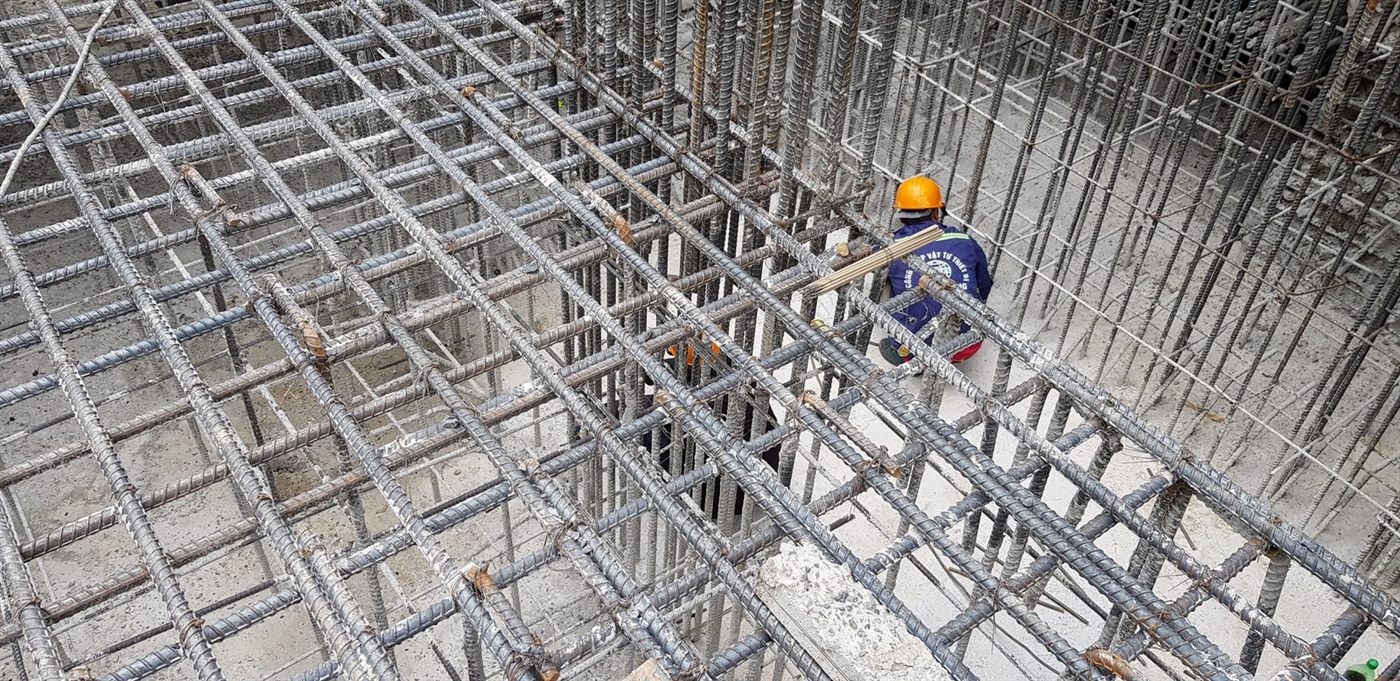

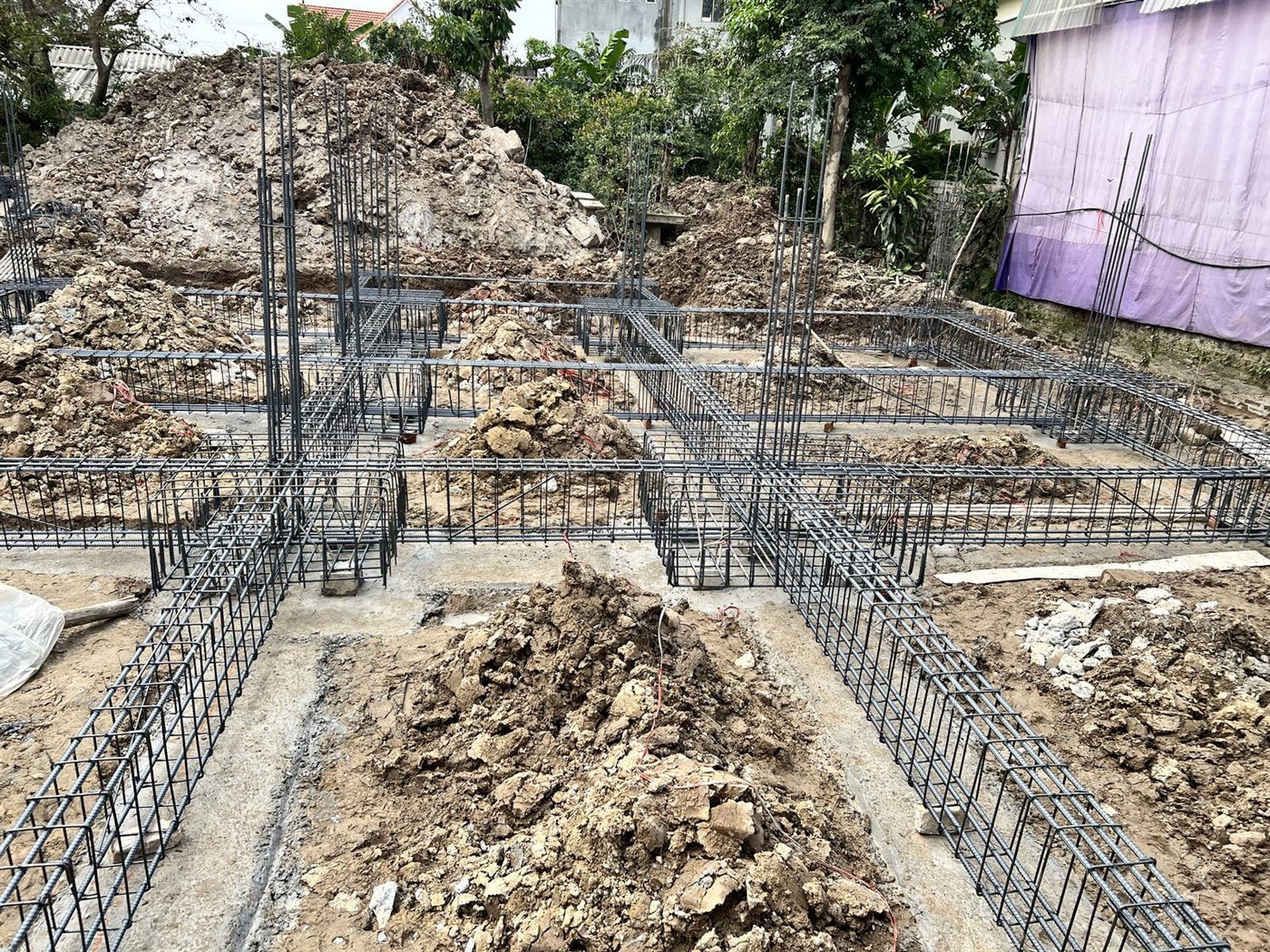

Điểm 4 — Cốt thép móng: phần che khuất quan trọng nhất
Nếu chỉ được kiểm tra một điểm duy nhất trước khi đổ, tôi khuyên anh chị chọn điểm này. Thép nằm trong bê tông là thứ không bao giờ nhìn lại được, và cũng là thứ quyết định khả năng chịu lực của móng.
Đúng loại thép, có chứng chỉ
Thép phải đúng mác và đường kính ghi trong bản vẽ, có chứng chỉ xuất xưởng (CO/CQ) và kết quả thí nghiệm kéo, uốn đạt. Bề mặt thép sạch — không gỉ tróc vảy, không dính bùn, dầu mỡ.
Đủ thanh, đúng khoảng cách
Anh chị hoàn toàn có thể tự đếm số thanh và đo khoảng cách bằng thước, đối chiếu với bản vẽ. Theo TCVN 4453:1995 (Bảng 9), sai lệch khoảng cách giữa các thanh chịu lực của bản, tường và móng dưới kết cấu khung không quá 20 mm; khoảng cách cốt thép đai của dầm, cột không lệch quá 10 mm. Mối nối phải so le, buộc chắc, không dồn về một chỗ.

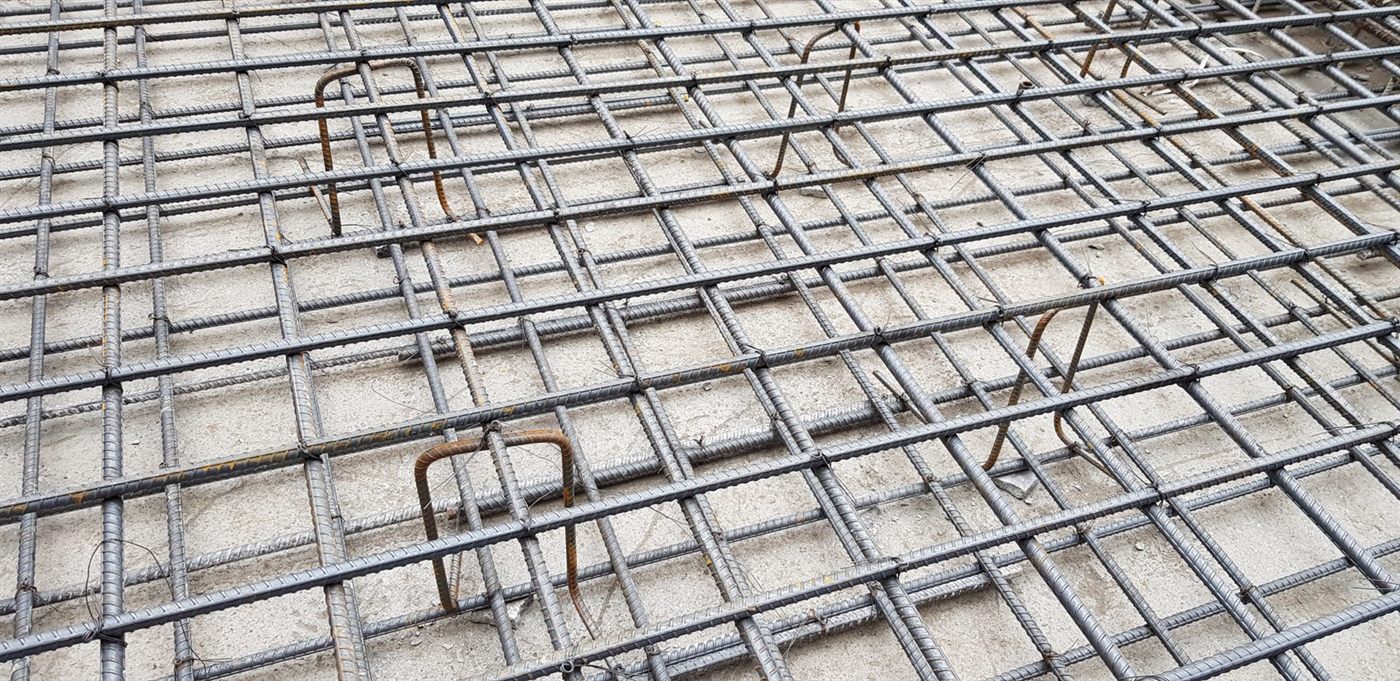

Con kê và lớp bê tông bảo vệ
Con kê (cục kê bằng bê tông hoặc nhựa) giữ cho thép cách lớp lót và cốp pha một khoảng đúng bằng lớp bê tông bảo vệ thiết kế. Theo TCVN 4453:1995 (điều 4.6.3), các điểm kê cách nhau không quá 1 m; sai lệch chiều dày lớp bảo vệ không quá 3 mm với lớp bảo vệ dưới 15 mm và không quá 5 mm với lớp bảo vệ trên 15 mm. Thiếu con kê, thép nằm bẹp sát đáy — đổ bê tông xong là không còn cách nào sửa.
Tình huống tôi gặp nhiều lần ở công trình nhà dân: sáng đổ bê tông, chiều hôm trước thép còn đẹp, nhưng qua một đêm thợ kéo ống, đi lại, lưới thép bị giẫm xô lệch, con kê vỡ mất một loạt. Chủ nhà nhìn tổng thể thấy “thép dày thế kia chắc ổn”, nhưng khi tôi yêu cầu kiểm tra lại từng ô mới lộ ra nhiều vị trí thép chạm hẳn xuống lớp lót. Hôm đó cả công trường mất thêm thời gian kê lại thép trước khi tôi đồng ý cho đổ — chậm một chút, nhưng rẻ hơn rất nhiều so với một đài móng có thép gỉ từ trong ra.


Câu hỏi cho nhà thầu: “Số thanh và khoảng cách thép đã đúng bản vẽ chưa, cho tôi đối chiếu? Con kê có đủ và còn nguyên không?”
📥 Anh chị muốn có sẵn toàn bộ 45 đầu việc kiểm tra riêng cho giai đoạn móng? Tải Checklist miễn phí “Giám Sát Thi Công Nhà Dân Từ A–Z” tại dovancong.com. Tải miễn phí tại dovancong.com →

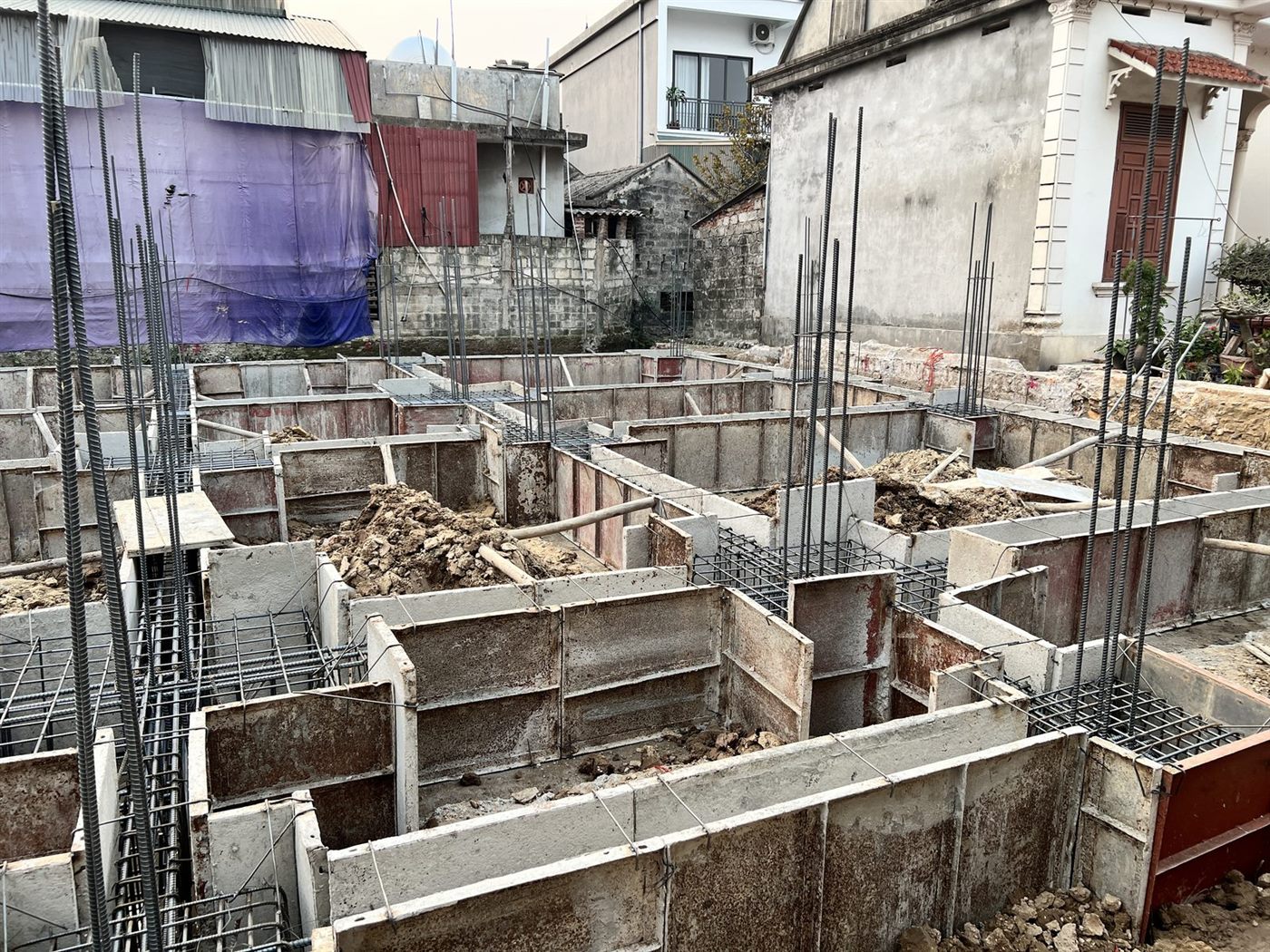

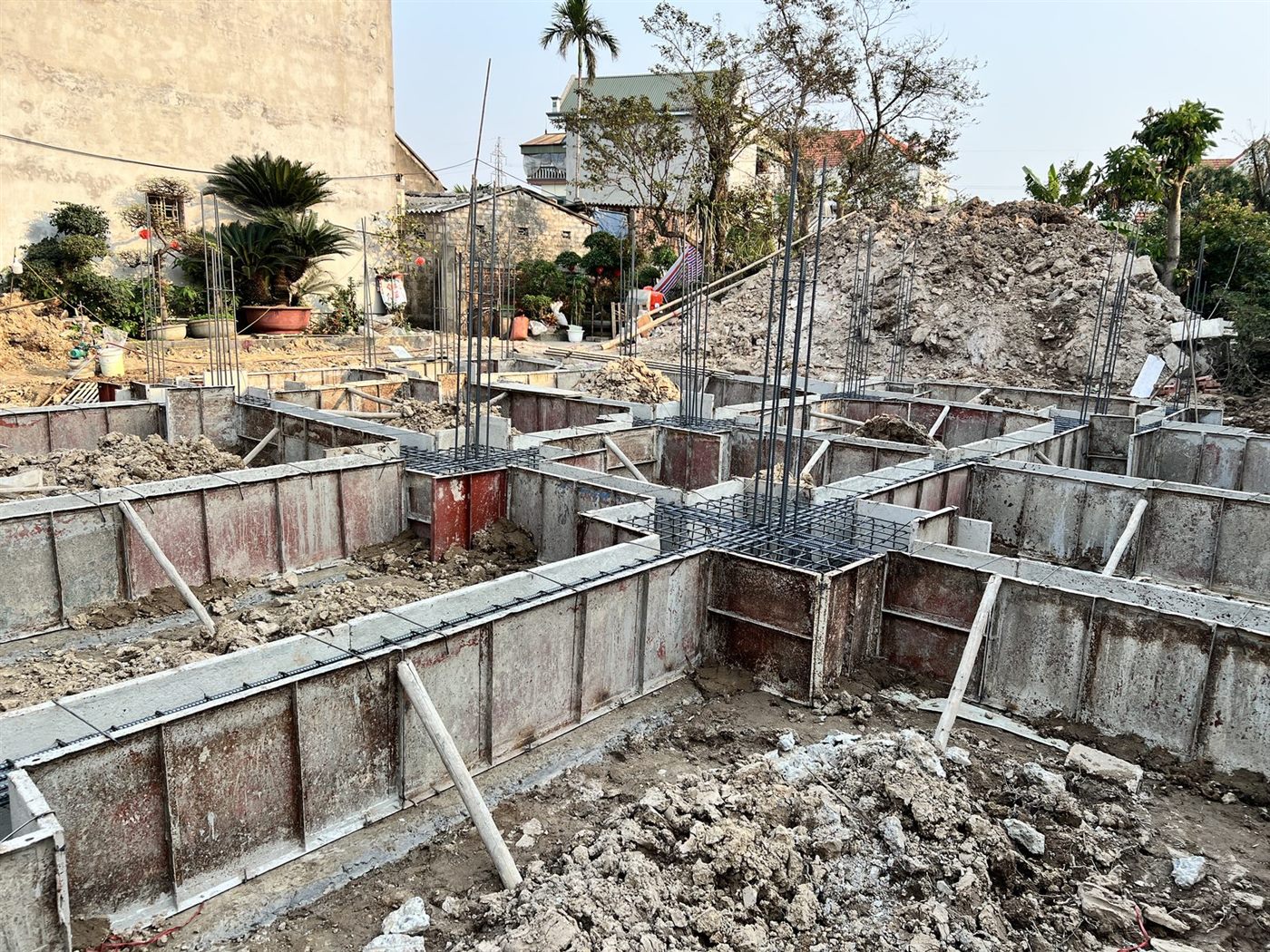

Điểm 5 — Cốp pha móng
Vì sao quan trọng: cốp pha hở làm mất nước xi măng — bê tông chỗ đó rỗ, yếu. Cốp pha sai kích thước, phình bụng thì móng sai tiết diện so với thiết kế.
Cách kiểm tra bằng mắt:
- Cốp pha ghép kín, khít; theo TCVN 4453:1995 (Bảng 1), độ gồ ghề giữa các tấm ghép nối không quá 3 mm. Lòng cốp pha sạch rác, có quét chống dính, lỗ thoát nước ở đáy được bịt kín trước khi đổ.
- Đúng kích thước, thẳng, vuông; theo Bảng 2, sai lệch trục cốp pha móng so với thiết kế không quá 15 mm; sai lệch mặt phẳng so với phương thẳng đứng không quá 5 mm trên mỗi mét và 20 mm trên toàn chiều cao móng.
- Hệ chống, giằng chắc chắn — lay thử không lung lay, để cốp pha không phình, không xê dịch khi đổ và đầm.


Câu hỏi cho nhà thầu: “Cốp pha đã kín khít, vệ sinh sạch và chống giằng đủ chắc chưa?”
Điểm 6 — Biên bản nghiệm thu phần che khuất và vệ sinh lần cuối
Đây là điểm mang tính “chốt chặn”: theo TCVN 4453:1995 (điều 4.7), cốt thép và cốp pha phải được nghiệm thu, ký biên bản trước khi đổ bê tông. Chưa có biên bản nghiệm thu phần che khuất thì tuyệt đối chưa đổ — trong nghề gọi thẳng là không đổ “chui”.
Với chủ nhà, biên bản này còn là bằng chứng pháp lý nếu sau này có tranh chấp chất lượng. Anh chị nên giữ một bản và chụp ảnh toàn bộ thép, cốp pha trước khi đổ.
Ngay trước giờ đổ, yêu cầu làm sạch lần cuối: hút hết nước đọng, dọn rác, gỉ rời trong lòng móng.
Câu hỏi cho nhà thầu: “Đã có biên bản nghiệm thu thép và cốp pha chưa? Cho tôi giữ một bản trước khi đổ.”

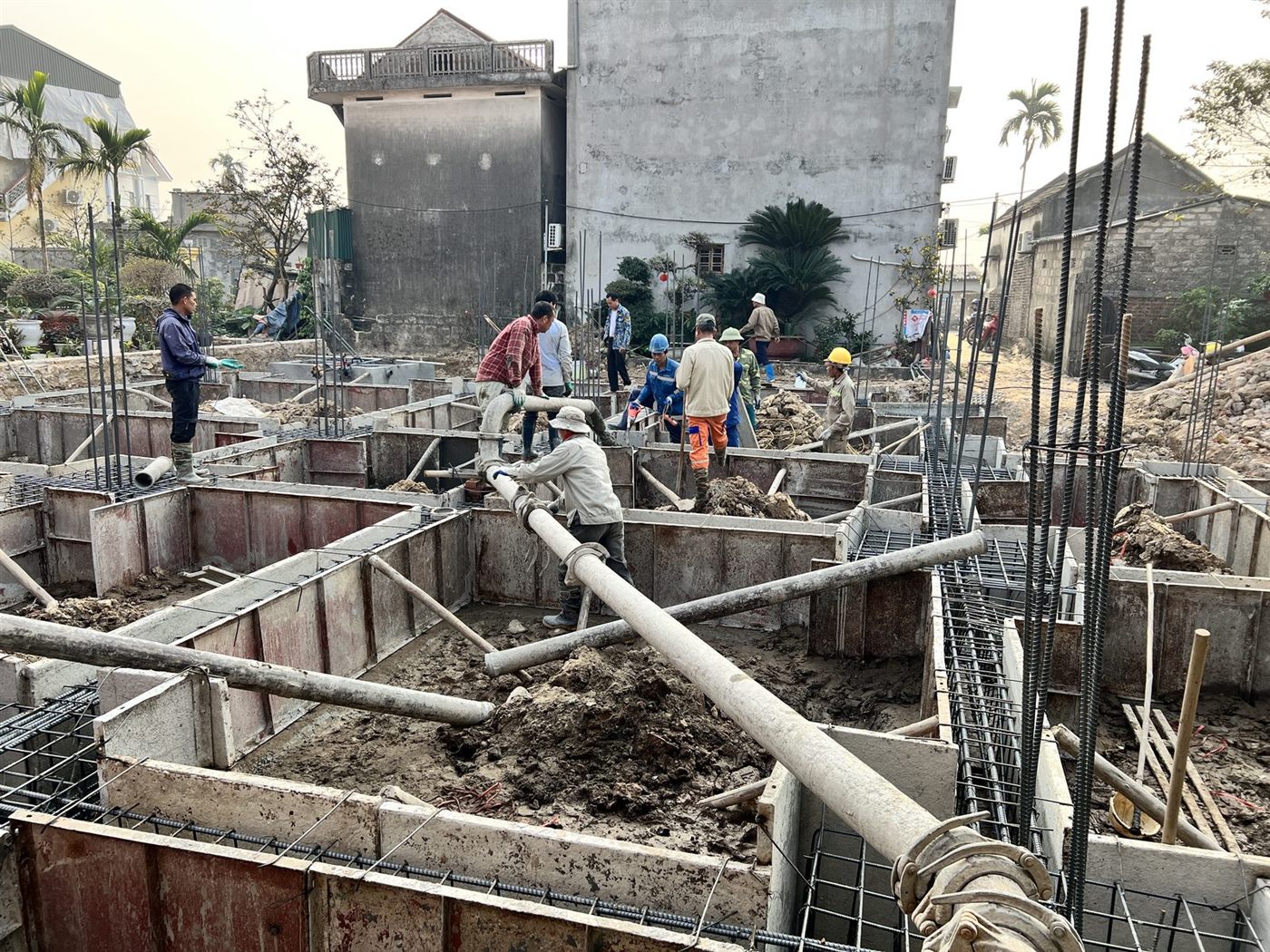

Điểm 7 — Kiểm tra bê tông khi xe đến công trường

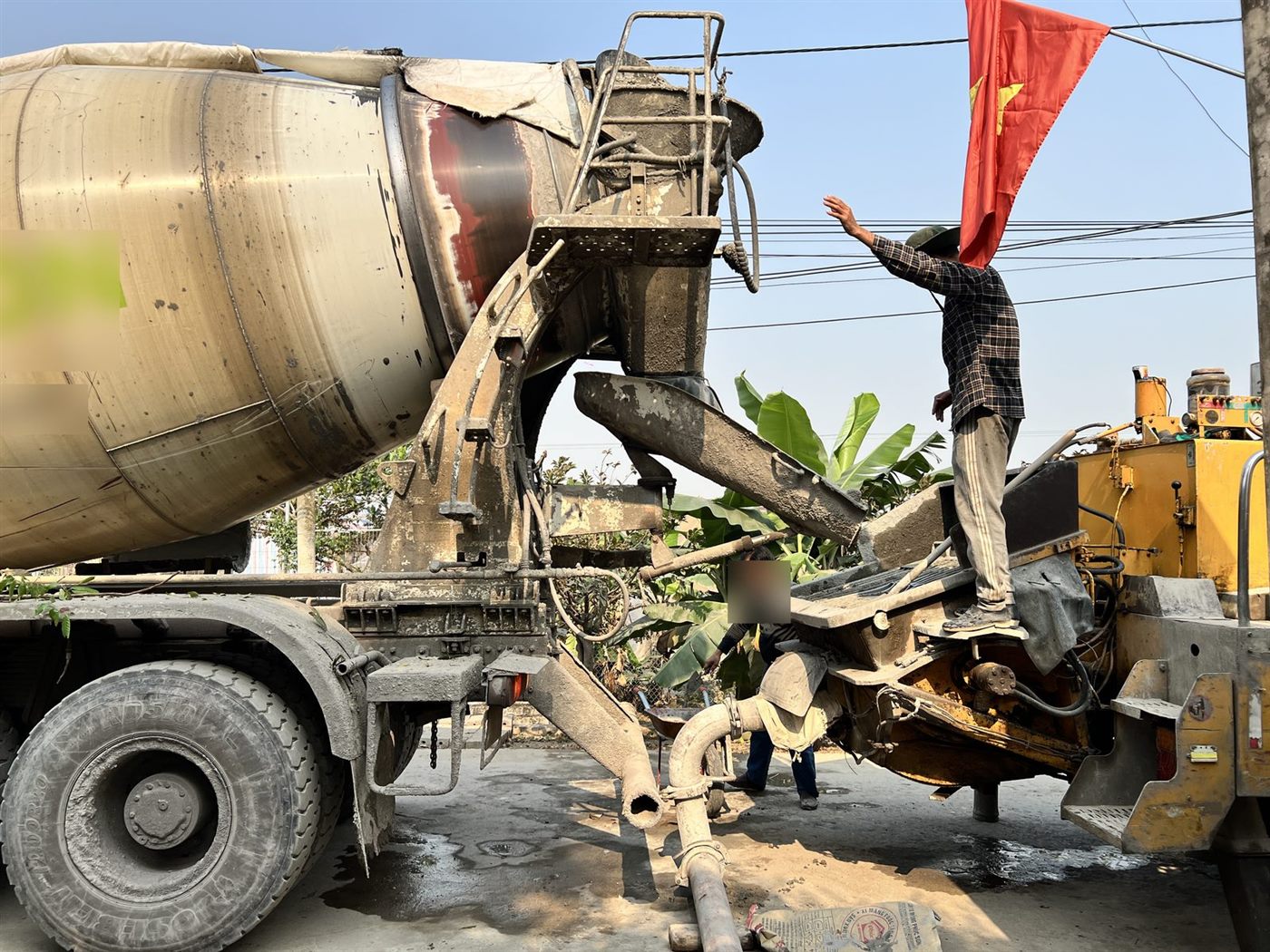

Mọi thứ phía dưới đã đạt, còn lại chính chất lượng bê tông. Đây là lúc anh chị cần đứng cạnh xe bồn.
Phiếu giao và mác (cấp bền)
Mỗi xe bê tông có phiếu giao ghi mác hoặc cấp độ bền. Đối chiếu với hồ sơ thiết kế trước khi cho đổ — nhà phố thường dùng từ B20 (tương đương khoảng M250) trở lên, nhưng con số chính xác luôn lấy theo thiết kế của chính ngôi nhà anh chị. Xe sai mác: từ chối, không nhận.
Thử độ sụt — và tuyệt đối không thêm nước
Độ sụt cho biết bê tông nhão hay khô so với yêu cầu. Việc thử làm ngay tại công trường bằng côn thử theo TCVN 3106:2022, đối chiếu độ sụt ghi trong thiết kế (đổ bằng đầm dùi thường khoảng 6–8 cm; bê tông bơm khoảng 10–18 cm — theo hồ sơ thiết kế).
Điều quan trọng nhất anh chị cần canh: nghiêm cấm tự ý cho thêm nước vào bê tông cho dễ đổ — thêm nước là giảm mác, và không phiếu giao nào ghi lại việc đó.
Một tình huống tôi vẫn kể cho các chủ nhà: giữa buổi đổ móng, bơm hơi nghẹn, có thợ cầm vòi nước định xịt thẳng vào máng xe bồn “cho trôi”. Tôi yêu cầu dừng ngay tại chỗ và thử lại độ sụt xe đó trước khi cho đổ tiếp. Thợ không ác ý — họ chỉ muốn làm nhanh — nhưng người chịu hậu quả của một mẻ bê tông giảm mác là chủ nhà, không phải người cầm vòi nước. Anh chị không cần biết đầm dùi hay cấp phối, chỉ cần nhớ một câu: thấy ai đổ thêm nước vào bê tông, yêu cầu dừng.
Đúc mẫu để nén kiểm tra cường độ
Yêu cầu đúc mẫu bê tông ngay tại chỗ để sau này nén kiểm tra cường độ R28. Theo TCVN 4453:1995 (điều 7.1.7), với kết cấu thông thường cứ 20 m³ lấy 1 tổ mẫu (mỗi tổ 3 viên); khối lượng nhỏ hơn vẫn phải lấy 1 tổ. Mẫu được ghi nhãn, bảo quản đúng cách — phiếu nén đạt là căn cứ nghiệm thu móng sau này.



Câu hỏi cho nhà thầu: “Xe này mác bao nhiêu, khớp thiết kế không? Có thử độ sụt từng xe và đúc mẫu nén không?”

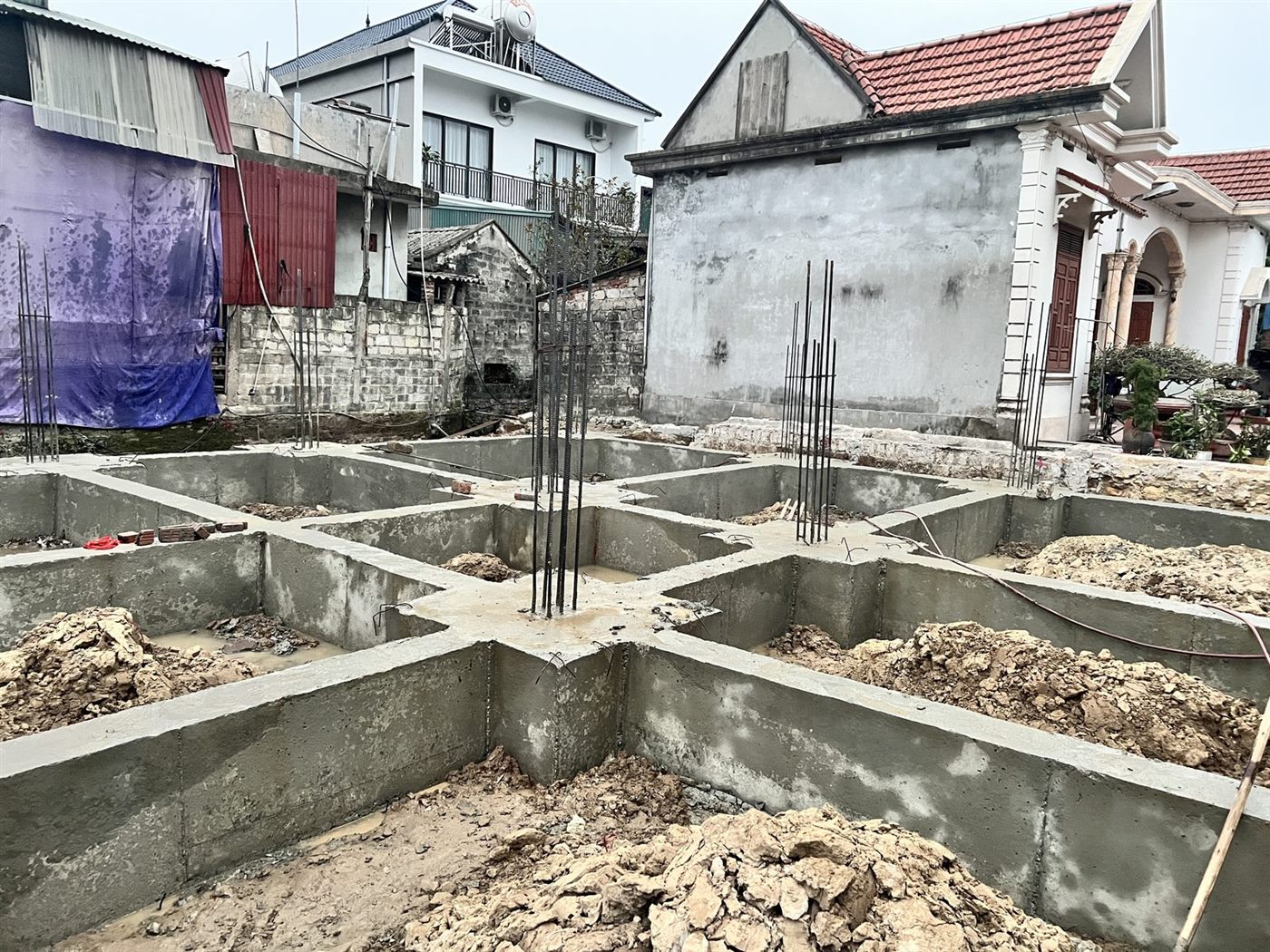

Điểm cộng — Chuẩn bị bảo dưỡng TRƯỚC khi đổ
Nhiều nhà chuẩn bị rất kỹ cho lúc đổ nhưng quên mất việc ngay sau đổ: giữ ẩm. Theo TCVN 8828:2011, việc bảo dưỡng ẩm phải bắt đầu ngay sau khi hoàn thiện bề mặt — nghĩa là nước, bạt, bao tải hoặc nilon phải có sẵn ở công trường từ trước khi đổ.
Lưu ý giai đoạn đầu: chỉ phủ ẩm bề mặt, không tưới nước trực tiếp lên mặt bê tông còn non để tránh hư hại bề mặt. Giai đoạn phủ ẩm ban đầu này kéo dài khoảng 2,5–5 giờ (mùa mưa ẩm phía Bắc và các vùng phía Nam) hoặc 5–8 giờ (mùa hanh khô phía Bắc), sau đó mới chuyển sang tưới giữ ẩm liên tục.

Bảng tóm tắt 7 điểm và danh sách kiểm tra nhanh
| # | Điểm kiểm tra | Cần đạt (tóm tắt) | Mức rủi ro | Chưa đạt thì… |
|---|---|---|---|---|
| 1 | Tim trục, cao độ | Định vị bằng máy, có biên bản mốc; lệch trục ≤ 1 cm/100 m | Cao | Tạm dừng, đo lại |
| 2 | Đất đáy móng, hố móng | Đúng hồ sơ khảo sát; đáy khô, sạch | Cao | DỪNG nếu đất khác hồ sơ |
| 3 | Bê tông lót | Đúng loại; phẳng, thường ~100 mm; rộng hơn đáy đài | Trung bình | Đổ lại lót |
| 4 | Cốt thép + con kê | Đúng bản vẽ; sai lệch trong Bảng 9; điểm kê ≤ 1 m | Cao | DỪNG, chỉnh xong mới đổ |
| 5 | Cốp pha | Kín khít (gồ ghề ≤ 3 mm); đúng trục (≤ 15 mm); chống chắc | Cao | Gia cố rồi mới đổ |
| 6 | Nghiệm thu che khuất | Biên bản thép + cốp pha ký trước khi đổ | Cao | DỪNG — không đổ “chui” |
| 7 | Bê tông khi xe đến | Phiếu giao đúng mác; thử độ sụt; không thêm nước; đúc mẫu | Cao | Từ chối xe sai |
Danh sách kiểm tra nhanh (in ra mang theo):
- ☐ Biên bản bàn giao mốc, tim trục khớp bản vẽ
- ☐ Đất đáy móng đúng khảo sát; hố khô, sạch
- ☐ Lớp lót đủ dày, phẳng, rộng hơn đáy đài
- ☐ Thép đúng loại, đủ thanh, đúng khoảng cách, có CO/CQ
- ☐ Con kê đủ, đều, không vỡ; thép không chạm lót/cốp pha
- ☐ Cốp pha kín, đúng kích thước, chống giằng chắc
- ☐ Biên bản nghiệm thu thép + cốp pha đã ký, chủ nhà giữ 1 bản
- ☐ Đã chụp ảnh toàn bộ trước khi đổ
- ☐ Phiếu giao từng xe đúng mác; có thử độ sụt; không ai thêm nước
- ☐ Có đúc mẫu nén R28
- ☐ Nước, bạt/bao tải giữ ẩm đã chuẩn bị sẵn
Khi nào chủ nhà cần yêu cầu DỪNG thi công?
Bốn tình huống dưới đây, anh chị có đủ căn cứ để yêu cầu dừng và mời người có chuyên môn đánh giá trước khi tiếp tục:
Đào móng gặp đất yếu, bùn khác hồ sơ khảo sát — phải báo đơn vị thiết kế xử lý nền.
Thép sai bản vẽ, thiếu con kê, mối nối dồn một chỗ — phần che khuất, đổ rồi không sửa được.
Chưa ký biên bản nghiệm thu phần che khuất mà nhà thầu vẫn muốn đổ.
Bê tông sai mác trên phiếu giao, hoặc có người thêm nước vào bê tông — từ chối xe đó.
Yêu cầu dừng không phải là làm khó nhà thầu. Nhà thầu làm đúng sẽ không ngại việc kiểm tra; ngược lại, người né tránh kiểm tra mới là tín hiệu anh chị cần cảnh giác.
Chủ nhà cần làm gì?
Có mặt tại công trường vào ngày nghiệm thu thép, cốp pha và ngày đổ bê tông — hai ngày quan trọng nhất của giai đoạn móng.
Chụp ảnh toàn bộ thép, cốp pha, đáy móng trước khi đổ; lưu kèm biên bản nghiệm thu.
Hỏi nhà thầu đúng những câu trong bài này — hỏi đúng câu, thợ biết chủ nhà có hiểu biết, tự khắc làm cẩn thận hơn.
Giữ một bản biên bản nghiệm thu che khuất và phiếu giao bê tông của từng xe.
Khi nghi ngờ, đừng tự phán xử kỹ thuật — mời kỹ sư hoặc đơn vị giám sát độc lập đánh giá, và đối chiếu với hồ sơ thiết kế của chính ngôi nhà mình.
Kỹ sư giám sát cần kiểm tra gì?
Với các kỹ sư trẻ lần đầu nghiệm thu móng, trình tự tôi khuyên là:
Kiểm tra trắc đạc theo TCVN 9394:2012 (mốc, lưới trục) trước khi cho đào.
Nghiệm thu địa chất đáy móng đối chiếu hồ sơ khảo sát (TCVN 9362:2012).
Nghiệm thu cốt thép theo Bảng 9, Bảng 10 TCVN 4453:1995 — đo khoảng cách, kiểm lớp bảo vệ, vị trí mối nối; kiểm tra chứng chỉ thép theo TCVN 1651:2018.
Nghiệm thu cốp pha theo Bảng 1, Bảng 2 TCVN 4453:1995.
Lập và ký biên bản nghiệm thu công việc trước khi cho đổ (điều 4.7).
Khi đổ: đối chiếu phiếu giao, giám sát thử độ sụt theo TCVN 3106:2022, lấy mẫu theo TCVN 3105:2022 với tần suất theo điều 7.1.7; sau đổ, tổ chức bảo dưỡng theo TCVN 8828:2011 và đánh giá cường độ theo TCVN 10303:2025.
Lưu ý kiểm tra hiệu lực của tiêu chuẩn tại thời điểm áp dụng và luôn ưu tiên chỉ dẫn trong hồ sơ thiết kế được duyệt.
Những sai lầm thường gặp
Chỉ nhìn tổng thể, không đếm không đo. Thép trông “dày dặn” không có nghĩa đúng bản vẽ — thiếu vài thanh hoặc đai thưa hơn thiết kế rất khó nhận ra nếu không đo.
Coi con kê là chuyện vặt. Đây là lỗi phổ biến nhất tôi gặp: thép nằm sát đáy vì thiếu hoặc vỡ con kê — và là lỗi không thể sửa sau khi đổ.
Đổ bê tông khi chưa ký nghiệm thu che khuất. Mất luôn bằng chứng chất lượng và căn cứ xử lý khi có tranh chấp.
Cho thợ thêm nước vào bê tông cho dễ đổ. Giảm mác trực tiếp, không để lại dấu vết trên giấy tờ.
Không đúc mẫu vì “nhà nhỏ, ít khối”. Khối lượng nhỏ vẫn phải lấy 1 tổ mẫu — phiếu nén là căn cứ duy nhất chứng minh cường độ móng.
Câu hỏi thường gặp
Bê tông móng nhà dân thường dùng mác nào?
Theo hồ sơ thiết kế của từng nhà. Nhà phố thông thường dùng từ cấp B20 (tương đương khoảng M250) trở lên, nhưng con số quyết định luôn nằm trong bản vẽ thiết kế được duyệt — anh chị đối chiếu phiếu giao bê tông với thiết kế trước khi cho đổ.
Có bắt buộc thử độ sụt từng xe bê tông không?
Nên yêu cầu thử tại hiện trường theo TCVN 3106:2022 và đối chiếu độ sụt thiết kế (đầm dùi thường khoảng 6–8 cm, bê tông bơm khoảng 10–18 cm — theo hồ sơ thiết kế). Quan trọng không kém: không cho ai thêm nước vào bê tông.
Nhà nhỏ, khối lượng bê tông ít, có cần đúc mẫu không?
Có. Theo TCVN 4453:1995 (điều 7.1.7), kết cấu thông thường cứ 20 m³ lấy 1 tổ mẫu; khối lượng nhỏ hơn vẫn lấy 1 tổ (3 viên) để nén kiểm tra cường độ R28.
Đổ xong bao lâu thì tháo được cốp pha thành móng?
Cốp pha thành (không chịu lực) chỉ tháo khi bê tông đạt cường độ trên 50 N/cm² và bề mặt, góc cạnh không bị sứt mẻ khi tháo (TCVN 4453:1995, điều 3.6.2). Sau khi tháo vẫn phải tiếp tục tưới ẩm bảo dưỡng nếu bê tông chưa đạt cường độ bảo dưỡng tới hạn.
Kết luận
Móng là phần duy nhất của ngôi nhà mà anh chị chỉ có một cơ hội làm đúng. Bảy điểm trong bài này không đòi hỏi chuyên môn sâu — chỉ cần anh chị có mặt đúng lúc, nhìn đúng chỗ, hỏi đúng câu, và dám yêu cầu dừng khi thấy điều bất thường trước khi mọi thứ bị che khuất.
Một giờ kiểm tra trước khi đổ luôn rẻ hơn một tháng đục phá sửa chữa.

📥 Tải Checklist miễn phí “Giám Sát Thi Công Nhà Dân Từ A–Z” (PDF + Excel) tại dovancong.com — trong đó riêng giai đoạn móng đã có 45 đầu việc kiểm tra, kèm câu hỏi hỏi thầu và mức rủi ro từng việc, để anh chị in ra mang thẳng ra công trường. Tải miễn phí tại dovancong.com →
