Đổ bê tông móng: 12 chốt kiểm tra trước, trong và sau khi đổ
Đổ bê tông móng đúng cách: 12 chốt kiểm tra trước, trong và sau khi đổ — phiếu giao, độ sụt, lấy mẫu, bảo dưỡng. Căn cứ Nghị định 207/2026 và Checklist A-Z.
Đổ bê tông móng là công tác duy nhất trong cả quá trình xây nhà mà anh chị không có nút hoàn tác. Tường xây lệch thì đập ra xây lại. Điện đi sai thì đục lại. Gạch ốp xấu thì bóc ra ốp lần hai. Nhưng bê tông thì khác: từ lúc xe bồn quay ống cho đến lúc khối bê tông ngừng dẻo, anh chị chỉ có vài giờ. Qua vài giờ đó, mọi thứ làm sai đều đã nằm trong lòng đài móng, đông cứng lại, và sau này nằm dưới hàng chục tấn tải trọng của chính ngôi nhà mình.
Điều làm ca đổ móng khó hơn nữa: hầu hết lỗi của nó không phát ra ngay. Bê tông đổ non nước vẫn phẳng đẹp. Đầm dối vẫn nhìn như đầm kỹ nếu chỗ rỗ nằm ở mặt tiếp giáp cốp pha bên trong. Bỏ bảo dưỡng thì tuần đầu chẳng thấy gì. Vài mùa mưa sau mới đến lượt chân tường ẩm, nền nứt, và không ai còn nhớ hôm đó xe bê tông thứ mấy đã bị pha thêm nước.
Bài này viết cho đúng một buổi làm việc đó. Tôi chia thành ba giai đoạn và 12 chốt — trước khi đổ 3 chốt, trong khi đổ 4 chốt, sau khi đổ 5 chốt. Mỗi chốt trả lời ba câu: nhìn cái gì, hỏi thầu câu gì, và gặp lỗi thì dừng hẳn hay chỉ ghi nhận. Toàn bộ chỉ tiêu kỹ thuật lấy từ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z do tôi biên soạn, có ghi rõ trang nguồn ngay trong bài để anh chị tự đối chiếu.
Một ranh giới cần nói trước cho rõ: bài này bắt đầu từ lúc cốt thép và cốp pha đã làm xong. Toàn bộ phần trước đó — định vị tim trục, đào hố móng, nghiệm thu địa chất đáy móng, bê tông lót, buộc thép, dựng cốp pha — tôi đã viết riêng ở bài làm móng nhà. Bài đó dừng lại đúng lúc xe bê tông vào cổng. Bài này bắt đầu từ đúng chỗ đó.
📥 Trước khi đọc tiếp: anh chị có thể tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — bản đầy đủ 20 giai đoạn, in ra mang thẳng ra công trường.
⚖️ Căn cứ trong bài, kiểm tra ngày 17/08/2026: Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP, cùng có hiệu lực từ 01/7/2026. Các tiêu chuẩn kỹ thuật viện dẫn trong bài — trong đó có TCVN 4453:1995 và TCVN 8828:2011 — đã được kiểm tra tính hiện hành cùng ngày.
Mục lục
- Đổ bê tông móng khác gì các công tác khác
- Ba giai đoạn của một ca đổ móng — bản đồ 12 chốt
- Chốt 1 — Biên bản nghiệm thu thép và cốp pha đã ký chưa
- Chốt 2 — Đáy móng đã sạch và cạn nước chưa
- Chốt 3 — Bốn thứ phải xong trước khi xe bê tông vào cổng
- Chốt 4 — Kiểm tra bê tông tươi khi xe về công trường
- Chốt 5 — Độ sụt bê tông tươi bao nhiêu là đạt
- Chốt 6 — Lấy mẫu và đúc mẫu tại chỗ
- Chốt 7 — Đổ, đầm và mạch ngừng
- Chốt 8 — Bảo dưỡng ban đầu
- Chốt 9 — Bảo dưỡng tiếp theo, đủ ngày theo vùng và mùa
- Chốt 10 — Móng khối lớn và phương án kiểm soát nhiệt
- Chốt 11 — Tháo cốp pha
- Chốt 12 — Nghiệm thu cường độ và bộ hồ sơ phải giữ
- Bảng checklist 12 chốt — in ra mang ra công trường
- Sáu lỗi không sửa được sau khi bê tông đông cứng
- Một buổi sáng đổ móng — kịch bản lặp đi lặp lại
- Câu hỏi thường gặp
- Kết luận
1. Đổ bê tông móng khác gì các công tác khác
Có ba đặc điểm khiến ca đổ móng đứng riêng một hạng so với mọi công tác khác trên công trường nhà dân.
Thứ nhất: không đảo ngược được. Đây là điều hiển nhiên nhưng ít ai nghĩ tới hệ quả thật của nó. Khi phát hiện sai ở tường, ở trần, ở sàn gạch, cái giá phải trả là tiền và thời gian. Khi phát hiện sai ở đài móng đã đông cứng, cái giá phải trả có thể là không sửa được ở mức chấp nhận được — vì đục một phần đài móng chịu lực để làm lại là can thiệp vào kết cấu, phải có ý kiến của bên thiết kế, và trong nhiều trường hợp phương án khả thi duy nhất là gia cường chứ không phải làm lại.
Thứ hai: bị che khuất vĩnh viễn. Sau khi đổ, toàn bộ hệ thép trong lòng đài móng biến mất khỏi tầm mắt. Không ai còn kiểm tra được thép đủ hay thiếu, con kê có hay không, lớp bê tông bảo vệ dày bao nhiêu. Đây chính là lý do pháp luật đặt ra một yêu cầu riêng cho nhóm cấu kiện này. Nghị định 207/2026/NĐ-CP, Phụ lục IIb — Bản vẽ hoàn công, mục 1 điểm c quy định:
"Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo."
Nói cho dễ hiểu: cái gì sắp bị lấp đi thì phải ghi lại kích thước và thông số thật trước khi lấp. Sau khi đổ bê tông thì không còn cơ hội nữa.
Thứ ba: hậu quả hiện ra rất muộn. Bê tông non nước hôm nay không sập ngày mai. Nó chỉ làm cường độ thực tế thấp hơn thiết kế, và ngôi nhà mang sẵn một khoản nợ mà chủ nhà không biết. Bỏ bảo dưỡng cũng vậy: dấu hiệu đầu tiên thường là các vết nứt nhỏ trên mặt bê tông, mà tại thời điểm đó thợ luôn có một câu giải thích nghe rất hợp lý — "nứt chân chim thôi anh, nhà nào chả thế".
Ba đặc điểm đó dẫn tới một cách làm việc khác hẳn: với ca đổ móng, kiểm tra phải xảy ra trước, không phải sau. Nghiệm thu ở đây không phải thủ tục hành chính cho đủ hồ sơ. Nó là lần cuối cùng anh chị còn nhìn thấy thứ mình đang trả tiền.
2. Ba giai đoạn của một ca đổ móng — bản đồ 12 chốt
Toàn bộ ca đổ được chia làm ba giai đoạn theo đúng trục thời gian. Bảng dưới là bản đồ của cả bài — anh chị có thể nhảy thẳng tới chốt đang cần.
| Giai đoạn | Chốt | Việc phải chốt | Mã đầu việc | Mức hành động |
|---|---|---|---|---|
| 1. Trước khi đổ | 1 | Biên bản nghiệm thu thép và cốp pha đã ký | MONG-08.1 | 🔴 DỪNG |
| 2 | Đáy móng sạch, cạn nước, hết rác | MONG-08.2 | 🟠 Tạm dừng | |
| 3 | Cốp pha kín, chống giằng chắc, vật liệu bảo dưỡng đã có mặt | MONG-07.1, 07.2, 10.1 | 🟠 Tạm dừng | |
| 2. Trong khi đổ | 4 | Phiếu giao và cấp độ bền từng xe | MONG-09.1 | 🔴 DỪNG |
| 5 | Độ sụt từng xe, cấm thêm nước | MONG-09.2 | 🔴 DỪNG | |
| 6 | Lấy mẫu và đúc mẫu tại chỗ | MONG-09.3 | 🟡 Ghi nhận | |
| 7 | Đổ liên tục, đầm đủ, mạch ngừng đúng chỗ | MONG-09.4, 09.5 | 🟠 Tạm dừng | |
| 3. Sau khi đổ | 8 | Bảo dưỡng ban đầu — phủ ẩm, không xối nước | MONG-10.1, 10.2 | 🟡 Ghi nhận |
| 9 | Bảo dưỡng tiếp theo đủ ngày theo vùng và mùa | MONG-10.3, 10.4, 10.5, 10.7 | 🟡 Ghi nhận | |
| 10 | Móng khối lớn — phương án kiểm soát nhiệt | MONG-10.6 | 🟠 Tạm dừng | |
| 11 | Tháo cốp pha khi đủ cường độ | MONG-11.1 | 🟠 Tạm dừng | |
| 12 | Nghiệm thu cường độ và lưu hồ sơ | MONG-11.2, 12.1 | 🔴 DỪNG |
Ba mức hành động lấy từ Checklist bản Cơ bản, và anh chị nên hiểu đúng nghĩa của chúng:
- 🔴 DỪNG — chưa xong việc này thì không được đổ tiếp, hoặc phải từ chối xe. Đây là những chỗ mà đi tiếp là mang rủi ro không sửa được.
- 🟠 Tạm dừng — dừng lại xử lý xong rồi mới làm tiếp. Thường mất mươi phút, nhưng bỏ qua thì để lại khuyết tật vĩnh viễn.
- 🟡 Ghi nhận — không chặn ca đổ, nhưng phải ghi vào sổ và theo tới cùng. Nhóm này nguy hiểm ở chỗ nó dễ bị quên nhất, mà lại chứa toàn bộ phần bảo dưỡng.
Nếu anh chị muốn nhìn ca đổ móng trong bức tranh toàn tuyến của cả ngôi nhà, tôi đã liệt kê đầy đủ ở bài các mốc nghiệm thu quan trọng khi xây nhà. Với nhà có ép cọc, mốc ngay trước đó là kiểm tra ép cọc nhà dân.
GIAI ĐOẠN 1 — TRƯỚC KHI ĐỔ
3. Chốt 1 — Biên bản nghiệm thu thép và cốp pha đã ký chưa
Mã đầu việc: MONG-08.1 · Mức rủi ro: Cao · Mức hành động: 🔴 DỪNG
Đây là chốt cứng nhất trong cả 12 chốt. Checklist bản Cơ bản, trang 18, ghi mức hành động cho mã này bằng đúng một câu không có chỗ để thương lượng:
"DỪNG — chưa nghiệm thu che khuất thì TUYỆT ĐỐI chưa đổ."
3.1. Nội dung phải nghiệm thu
Checklist bản Toàn diện, trang 18, quy định hai việc:
- Kiểm tra cốt thép theo Bảng 10 và cốp pha theo Bảng 1 của TCVN 4453:1995; sai lệch phải nằm trong giới hạn cho phép của Bảng 9 và Bảng 2.
- Phải có biên bản nghiệm thu công việc (cốt thép, cốp pha) được ký trước khi đổ bê tông.
Lỗi mà bản gốc gọi tên thẳng ở cột "Lỗi thường gặp" là: "Đổ bê tông khi chưa nghiệm thu thép/cốp pha che khuất."
3.2. Căn cứ luật — hai điều khác nhau, đừng gộp làm một
Chỗ này rất nhiều người viết sai, nên tôi tách rõ.
Về biên bản nghiệm thu công việc, căn cứ là Điều 22 Nghị định 207/2026/NĐ-CP. Điều này cho bốn thông tin mà chủ nhà dùng được ngay:
- Kết quả nghiệm thu được xác nhận bằng biên bản (khoản 1). Nói miệng không phải nghiệm thu.
- Người giám sát phải căn cứ hồ sơ thiết kế bản vẽ thi công, chỉ dẫn kỹ thuật được phê duyệt, quy chuẩn, tiêu chuẩn áp dụng và các kết quả kiểm tra, thí nghiệm chất lượng vật liệu để kiểm tra (khoản 2). Nghiệm thu là đối chiếu với bản vẽ, không phải nhìn cho có.
- Việc nghiệm thu phải làm trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu của nhà thầu. Nếu không đồng ý nghiệm thu thì phải thông báo lý do bằng văn bản (khoản 3).
- Biên bản phải nêu rõ "chấp nhận hay không chấp nhận nghiệm thu; đồng ý cho triển khai các công việc tiếp theo" (khoản 4 điểm d), và có chữ ký của người trực tiếp giám sát thi công của chủ đầu tư cùng người trực tiếp phụ trách kỹ thuật thi công của nhà thầu (khoản 5).
Điểm 4 là điểm chủ nhà nên nhớ nhất: chính tờ biên bản đó là thứ mở khóa cho việc đổ bê tông. Chưa có nó thì việc tiếp theo chưa được phép triển khai.
Về yêu cầu riêng cho phần bị che khuất, căn cứ nằm ở chỗ khác — Phụ lục IIb mục 1 điểm c của cùng Nghị định 207/2026, như tôi đã trích ở mục 1: bộ phận bị che khuất phải được lập bản vẽ hoàn công hoặc đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo.
Hai căn cứ, hai nội dung khác nhau: một cái nói về biên bản, một cái nói về việc ghi lại kích thước thật. Trên công trường nhà dân, cách làm gọn nhất là gộp cả hai vào một buổi: cùng nhau đi kiểm tra, đo lại vài kích thước then chốt, chụp ảnh toàn bộ hệ thép trước khi đổ, rồi ký biên bản.
3.3. Chủ nhà nhìn gì và hỏi gì
Checklist bản Cơ bản, trang 18, cho phần "NHÌN BẰNG MẮT" như sau: "Có biên bản nghiệm thu phần che khuất (thép, cốp pha) được ký trước khi đổ — không đổ 'chui'."
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 18):
"Đã có biên bản nghiệm thu thép & cốp pha chưa? Cho tôi giữ một bản trước khi đổ."
Vế sau của câu hỏi mới là vế quan trọng. Xin giữ một bản — đó là cách biến một câu trả lời "rồi anh" thành một tờ giấy có chữ ký. Và tờ giấy đó sẽ nằm trong bộ hồ sơ mà tôi nói ở Chốt 12.
3.4. Về việc kiểm tra thép và cốp pha
Bài này không dạy lại cách kiểm tra chi tiết, vì mỗi phần đó đủ dài để thành một mục riêng. Nếu anh chị chưa nắm được cách kiểm tra thép trước khi đổ bê tông và nghiệm thu cốp pha trước khi đổ bê tông — số lượng thanh, khoảng cách, chiều dài nối, con kê, lớp bê tông bảo vệ, dung sai cốp pha — thì đọc bài đó trước khi tới chốt này. Ở đó tôi trình bày đầy đủ 10 chốt kiểm tra cốt thép cùng các bảng dung sai của TCVN 4453:1995 mà Checklist viện dẫn. Riêng trình tự thi công móng từ định vị tim trục tới lúc dựng xong cốp pha thì nằm ở bài làm móng nhà.
4. Chốt 2 — Đáy móng đã sạch và cạn nước chưa
Mã đầu việc: MONG-08.2 · Mức rủi ro: Trung bình · Mức hành động: 🟠 Tạm dừng
Checklist bản Toàn diện, trang 18, ghi ngắn gọn:
- Làm sạch đáy, hút hết nước đọng; loại bỏ rác và gỉ rời.
- Tưới ẩm bề mặt tiếp giáp nếu cần.
Đây là chốt bị bỏ qua nhiều nhất vì nó nhìn có vẻ vặt vãnh, và vì nó rơi vào đúng lúc bận nhất — xe bê tông sắp tới, ai cũng đang lo chuyện lớn hơn.

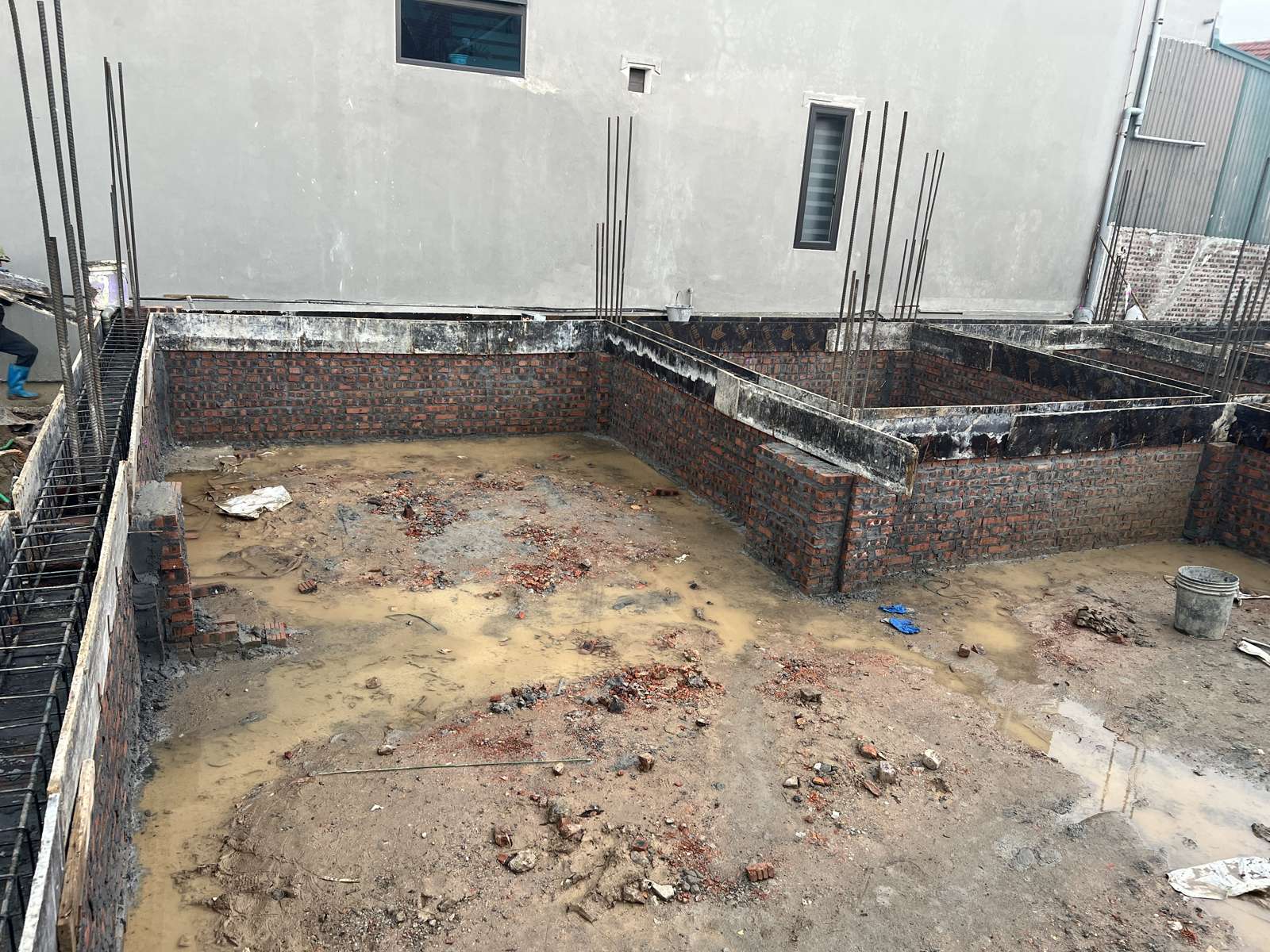

4.1. Vì sao nước đọng ở đáy móng nguy hiểm
Lượng nước trong bê tông là thứ quyết định cường độ. Nước thừa ở đáy hố móng sẽ hòa vào lớp bê tông đầu tiên đổ xuống — mà lớp đầu tiên đó lại là lớp đáy đài, chỗ chịu lực chính. Kết quả là phần đáy có tỷ lệ nước cao hơn thiết kế, đóng rắn kém hơn phần trên, trong khi bên ngoài nhìn vào thì cả khối đài trông hoàn toàn bình thường.
Rác, mùn cưa, bao xi măng rách và gỉ sắt rời cũng vậy: chúng nằm lại trong lòng bê tông thành những điểm yếu cục bộ, và không có cách nào phát hiện sau khi đổ.
4.2. Chủ nhà nhìn gì và hỏi gì
Bản Cơ bản, trang 19, phần "NHÌN BẰNG MẮT": "Đáy sạch, không nước đọng, không rác/gỉ rời ngay trước khi đổ."
Chú ý ba chữ "ngay trước khi đổ". Hố móng được dọn sạch từ chiều hôm trước không có nghĩa là sáng hôm sau vẫn sạch — một cơn mưa đêm là đủ để mọi thứ quay lại vạch xuất phát.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 19):
"Đã hút cạn nước và dọn sạch trước khi đổ chưa?"
5. Chốt 3 — Bốn thứ phải xong trước khi xe bê tông vào cổng
Mã đầu việc: MONG-07.1, MONG-07.2, MONG-10.1
Chốt này tôi gom ba mã đầu việc lại cho dễ nhớ, vì cả ba đều có chung một đặc điểm: làm được trước, nhưng nếu quên thì lúc xe tới đã muộn.
5.1. Cốp pha kín khít và đã bịt lỗ thoát
Checklist bản Toàn diện, trang 17, yêu cầu cốp pha phải ghép kín, khít, không mất nước xi măng khi đổ và đầm, có lớp chống dính phủ kín mặt tiếp xúc, và độ gồ ghề giữa các tấm ghép nối không quá 3 mm.
Có một chi tiết trong bản gốc mà rất ít người để ý: cốp pha có lỗ thoát nước và rác ở đáy, và lỗ đó phải được bịt kín trước khi đổ. Lỗ thoát là thứ dùng để làm vệ sinh — xịt nước rửa lòng cốp pha rồi cho nước và rác chảy ra ngoài. Nhưng nếu quên bịt lại, chính lỗ đó sẽ thành đường thoát cho nước xi măng khi đổ.
Mất nước xi măng là một trong những nguyên nhân thầm lặng nhất gây rỗ chân đài móng. Nhìn từ trên xuống trong lúc đổ thì không thấy gì; chỉ khi tháo cốp pha mới lộ ra những mảng bê tông xốp, lộ đá ở đúng phần chân.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 18):
"Cốp pha đã kín khít và vệ sinh sạch trước khi đổ chưa?"
5.2. Cốp pha được chống giằng đủ chắc
Bản Cơ bản, trang 18, mã MONG-07.2, phần "NHÌN BẰNG MẮT": "Cốp pha thẳng, vuông, không phình bụng; cây chống/giằng chắc, không lung lay."
Bê tông tươi rất nặng, và trong lúc đầm thì nó còn tác động động lên thành cốp pha. Cốp pha thiếu giằng sẽ phình ra trong lúc đổ — và tiết diện đài móng thật sẽ khác tiết diện trên bản vẽ. Đó là lỗi thuộc nhóm không sửa được: bê tông đã cứng thì cái bụng phình đó nằm lại vĩnh viễn.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 18):
"Cốp pha có được chống giằng đủ chắc để không phình/xê dịch khi đổ không?"
5.3. Vật liệu bảo dưỡng và nước đã có mặt tại công trường
Đây là điểm mà tôi muốn anh chị nhớ nhất trong cả Chốt 3, vì nó đi ngược trực giác.
Checklist bản Toàn diện, trang 20, mã MONG-10.1, ghi cách xử lý là "chuẩn bị vật liệu & nước bảo dưỡng trước khi đổ". Bản Cơ bản, trang 21, cũng đặt mức hành động là "Ghi nhận — chuẩn bị vật liệu giữ ẩm trước khi đổ", và phần "NHÌN BẰNG MẮT" ghi: "chuẩn bị sẵn nước, bạt/bao tải".
Nghĩa là bảo dưỡng không phải việc của ngày mai. Nó là việc phải chuẩn bị xong từ hôm nay, trước khi mẻ bê tông đầu tiên chạm đáy móng. Lý do rất đơn giản: bảo dưỡng ban đầu bắt đầu ngay sau khi hoàn thiện bề mặt — mà lúc đó thì không còn ai rảnh để đi mua bạt.
5.4. Thống nhất trước phương án mạch ngừng
Nếu khối lượng bê tông lớn, hoặc đường vào công trường chật khiến xe khó xoay vòng, hoặc thời tiết có nguy cơ, thì phải thống nhất trước: nếu buộc phải ngừng thì ngừng ở đâu. Chi tiết ở Chốt 7. Bàn chuyện này trước năm phút dễ hơn nhiều so với bàn giữa lúc bê tông đang chờ trong bồn.
GIAI ĐOẠN 2 — TRONG KHI ĐỔ
6. Chốt 4 — Kiểm tra bê tông tươi khi xe về công trường
Mã đầu việc: MONG-09.1 · Mức rủi ro: Cao · Mức hành động: 🔴 DỪNG
Checklist bản Cơ bản, trang 19, ghi mức hành động của mã này là: "DỪNG — sai mác phải từ chối xe."
Từ chối một xe bê tông nghe có vẻ nặng nề. Nhưng hãy so hai việc: từ chối một xe thì mất một buổi và một khoản chi phí; nhận nhầm một xe sai cấp độ bền thì phần móng nhà mang một khuyết tật không đo được và không sửa được.
6.1. Bốn ô phải nhìn trên phiếu giao
Bốn ô cần nhìn, đọc theo dòng "ĐĐ kỹ thuật bê tông" trên phiếu:
| Ô trên phiếu | Đối chiếu với | Nếu lệch |
|---|---|---|
| Mác / cấp độ bền | Hồ sơ thiết kế của chính nhà anh chị | 🔴 Từ chối xe |
| Cỡ đá (Dmax cốt liệu) | Thiết kế và cấp phối đã duyệt | Hỏi lại trước khi nhận |
| Độ sụt | Độ sụt thiết kế, phù hợp biện pháp thi công | 🔴 Xem Chốt 5 |
| Khối lượng xe | Khối lượng đã đặt, cộng dồn qua từng phiếu | Ghi nhận và đối chiếu cuối ca |
Ngoài bốn ô đó, Checklist bản Toàn diện trang 18 còn yêu cầu đối chiếu phiếu giao từng xe — không phải xe đầu tiên, mà từng xe. Trên nhiều công trường, xe đầu được kiểm rất kỹ vì lúc đó ai cũng còn tỉnh táo; đến xe thứ tư, thứ năm thì tờ phiếu chỉ còn là thủ tục ký nhận.
6.2. Cấp độ bền và mác — con số đúng nằm ở đâu
Checklist bản Toàn diện, trang 18, viết:
"Đúng CẤP ĐỘ BỀN chịu nén (cấp B) hoặc mác thiết kế theo hồ sơ được duyệt (nhà phố thường ≥ B20, ~ M250 — theo thiết kế)."
Tôi giữ nguyên vế cuối, và muốn anh chị đọc kỹ vế đó.
⚠️ Đừng lấy con số của nhà khác áp cho nhà mình. Cụm "B20, ~ M250" trong Checklist là mức thường gặp ở nhà phố, và bản gốc luôn ghi kèm ba chữ "theo thiết kế". Cấp độ bền đúng cho móng nhà anh chị phụ thuộc vào tải trọng, số tầng, loại móng và địa chất — những thứ chỉ có trong hồ sơ thiết kế của chính công trình đó. Cách kiểm tra duy nhất đúng là: mở bản vẽ kết cấu móng ra, tìm ghi chú về cấp độ bền bê tông, rồi so với phiếu giao. Không có bước nào khác thay thế được bước này.
Về vật liệu đầu vào, bản gốc yêu cầu xi măng, cốt liệu, nước và phụ gia có chứng chỉ chất lượng (CO-CQ) và kết quả thí nghiệm đạt. Với bê tông thương phẩm, trách nhiệm này thuộc về trạm trộn, và chủ nhà thể hiện nó qua hợp đồng cung cấp cùng bộ hồ sơ đi kèm.
6.3. Căn cứ luật — bê tông là vật liệu phải nghiệm thu trước khi đưa vào kết cấu
Nhiều chủ nhà nghĩ nghiệm thu vật tư chỉ áp dụng cho gạch, thép, xi măng đóng bao. Không phải. Bê tông thương phẩm cũng là vật liệu đưa vào công trình, và Nghị định 207/2026/NĐ-CP, Điều 14 khoản 6 quy định rõ:
"Vật liệu, sản phẩm, cấu kiện, thiết bị phải được người giám sát thi công xây dựng của chủ đầu tư nghiệm thu trước khi đưa vào sử dụng cho công trình. Kết quả nghiệm thu phải được lập thành biên bản."
Riêng với nhà ở riêng lẻ, Điều 10 khoản 4 điểm b của cùng Nghị định liệt kê "chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng" là một trong các nội dung giám sát. Nói cách khác: dù nhà anh chị nhỏ, việc kiểm tra vật liệu đầu vào vẫn nằm trong danh mục mà pháp luật đặt tên.
Nếu anh chị muốn nắm trọn cách kiểm tra vật tư đầu vào cho cả công trình chứ không riêng bê tông, tôi đã viết chi tiết ở bài quy trình nghiệm thu vật tư đầu vào.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 19):
"Bê tông xe này mác bao nhiêu, có khớp thiết kế không? Cho tôi xem phiếu giao."
7. Chốt 5 — Độ sụt bê tông tươi bao nhiêu là đạt
Mã đầu việc: MONG-09.2 · Mức rủi ro: Cao · Mức hành động: 🔴 DỪNG
Đây là câu hỏi tôi nhận được nhiều nhất về ca đổ bê tông, và cũng là câu dễ trả lời sai nhất.
7.1. Câu trả lời ngắn
Độ sụt đạt là độ sụt khớp với thiết kế và khớp với con số ghi trên phiếu giao của chính xe đó — không phải khớp với một con số tìm được trên mạng.
Lý do: độ sụt là chỉ tiêu của tính công tác, tức là bê tông dẻo tới mức nào để thi công được bằng biện pháp đã chọn. Đổ bằng đầm dùi vào cốp pha rộng cần độ dẻo khác hẳn bơm qua đường ống dài. Cùng một cấp độ bền, hai biện pháp thi công khác nhau sẽ có hai độ sụt thiết kế khác nhau, và cả hai đều đúng.
7.2. Khoảng thường gặp theo biện pháp thi công
Checklist bản Toàn diện, trang 19, ghi:
"Kiểm tra độ sụt tại hiện trường theo TCVN 3106:2022, đúng độ sụt thiết kế (đầm dùi thường ~ 6–8 cm; bê tông bơm ~ 10–18 cm — theo thiết kế)."
Hai khoảng này là khoảng thường gặp gắn với biện pháp thi công, không phải ngưỡng nghiệm thu. Cách dùng chúng cho đúng là: nếu công trình đổ bằng đầm dùi mà phiếu giao ghi độ sụt nằm ở vùng bơm, hoặc ngược lại, thì đó là dấu hiệu để hỏi lại trước khi nhận — chứ không phải để tự mình kết luận đạt hay không đạt.
Mốc để đối chiếu vẫn luôn là con số ghi trong hồ sơ thiết kế và trên phiếu giao.

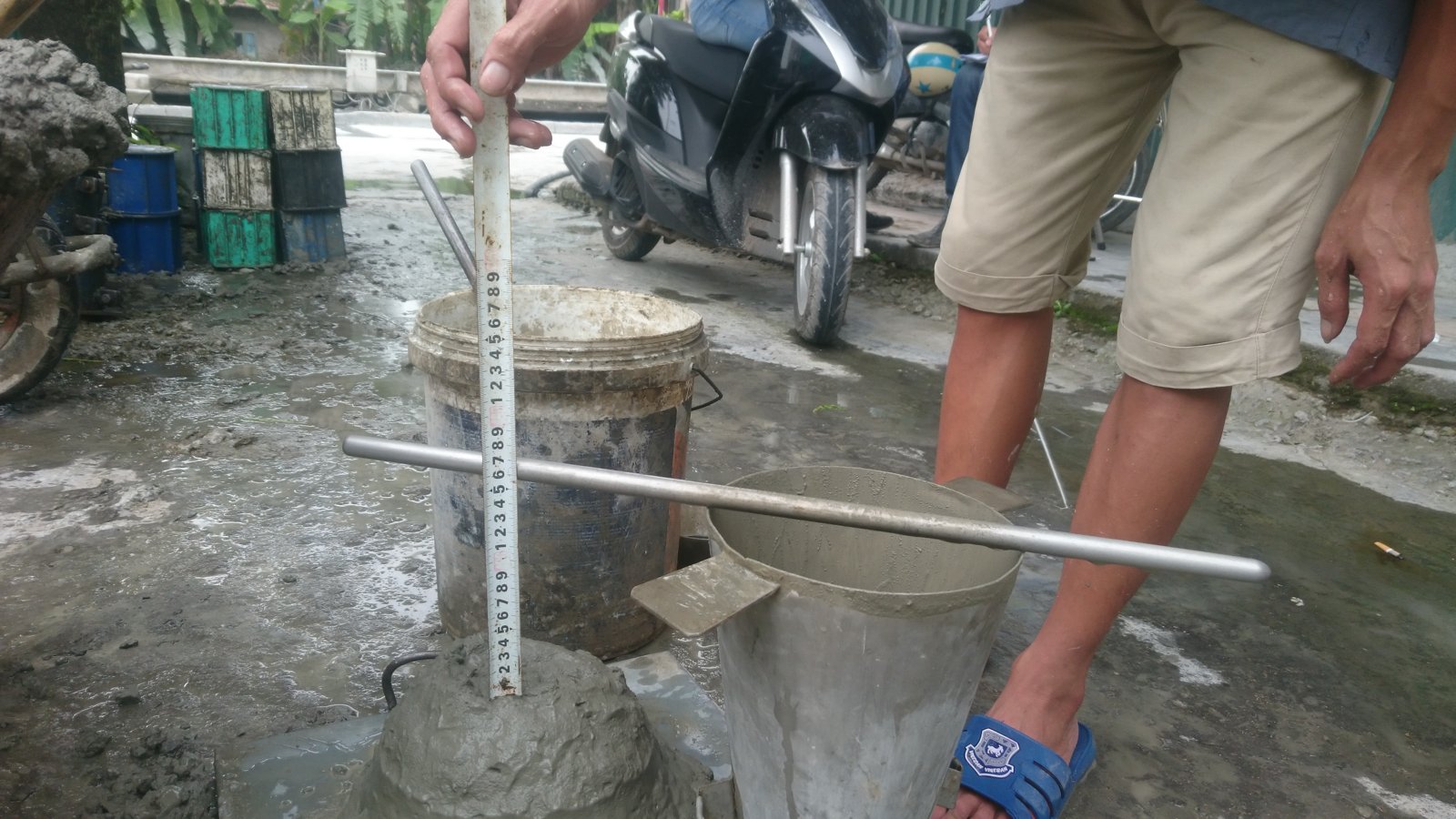

7.3. Thử độ sụt đúng cách
Checklist bản Toàn diện, trang 19, dẫn TCVN 3106:2022 với quy trình khá chi tiết. Tôi tóm lại thành những gì quan sát được tại hiện trường:
Chọn côn. Côn N1 (đỉnh 100 / đáy 200 / cao 300 mm) dùng cho cốt liệu có Dmax ≤ 40 mm — đây là trường hợp của gần như toàn bộ bê tông nhà dân. Côn N2 (150 / 300 / 450 mm) dùng cho Dmax > 40 mm.
Đổ và chọc. Với độ sụt dưới 160 mm: đổ 3 lớp, mỗi lớp chọc đều — côn N1 chọc 25 lần/lớp, côn N2 chọc 56 lần/lớp. Với độ sụt 160–220 mm: đổ 1 lần, N1 chọc 10 lần, N2 chọc 20 lần.

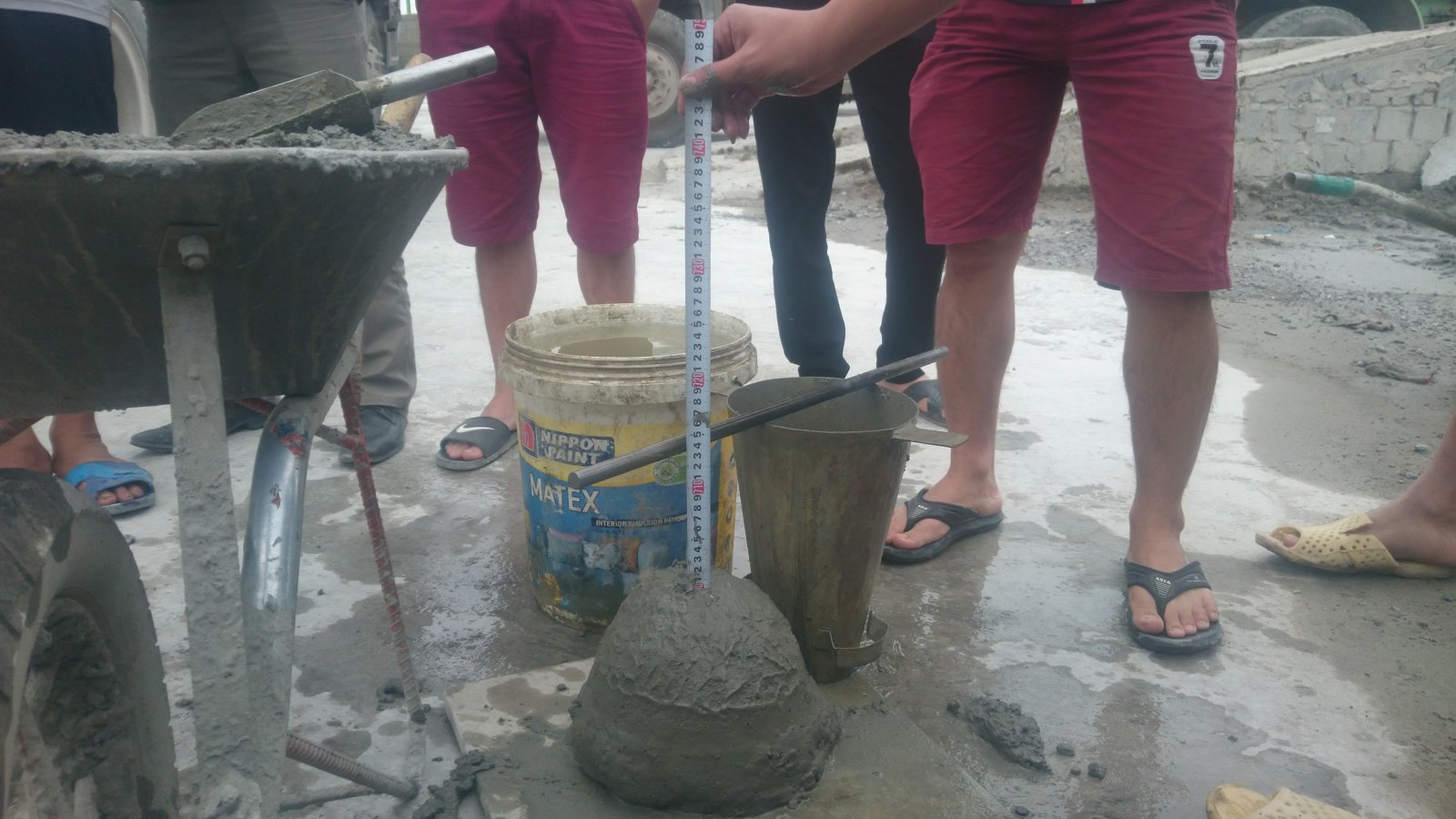

Nhấc côn và đo. Nhấc côn thẳng đứng trong 5–10 giây. Một lần thử, tính từ lúc bắt đầu đổ đến khi nhấc côn, không quá 3 phút; tổng các lượt cho cùng một mẫu không quá 10 phút. Đo chênh cao với độ chính xác 5 mm; kết quả là trung bình hai lần đo, làm tròn 10 mm. Nếu dùng côn N2 thì quy về N1 bằng cách nhân hệ số 0,67.
Điều tôi muốn anh chị lấy ra từ mục này không phải các con số. Đó là: thử độ sụt là việc có quy trình, mất vài phút, và làm được ngay tại cổng công trường. Nếu nhà thầu nói "bê tông trạm rồi, khỏi thử", thì câu trả lời đúng là: trạm chịu trách nhiệm về cấp phối, còn thử độ sụt là kiểm tra thứ đã xảy ra trên đường vận chuyển — hai chuyện khác nhau.
7.4. Việc nguy hiểm nhất của cả ca đổ
Checklist bản Toàn diện, trang 19, viết bằng chữ in hoa:

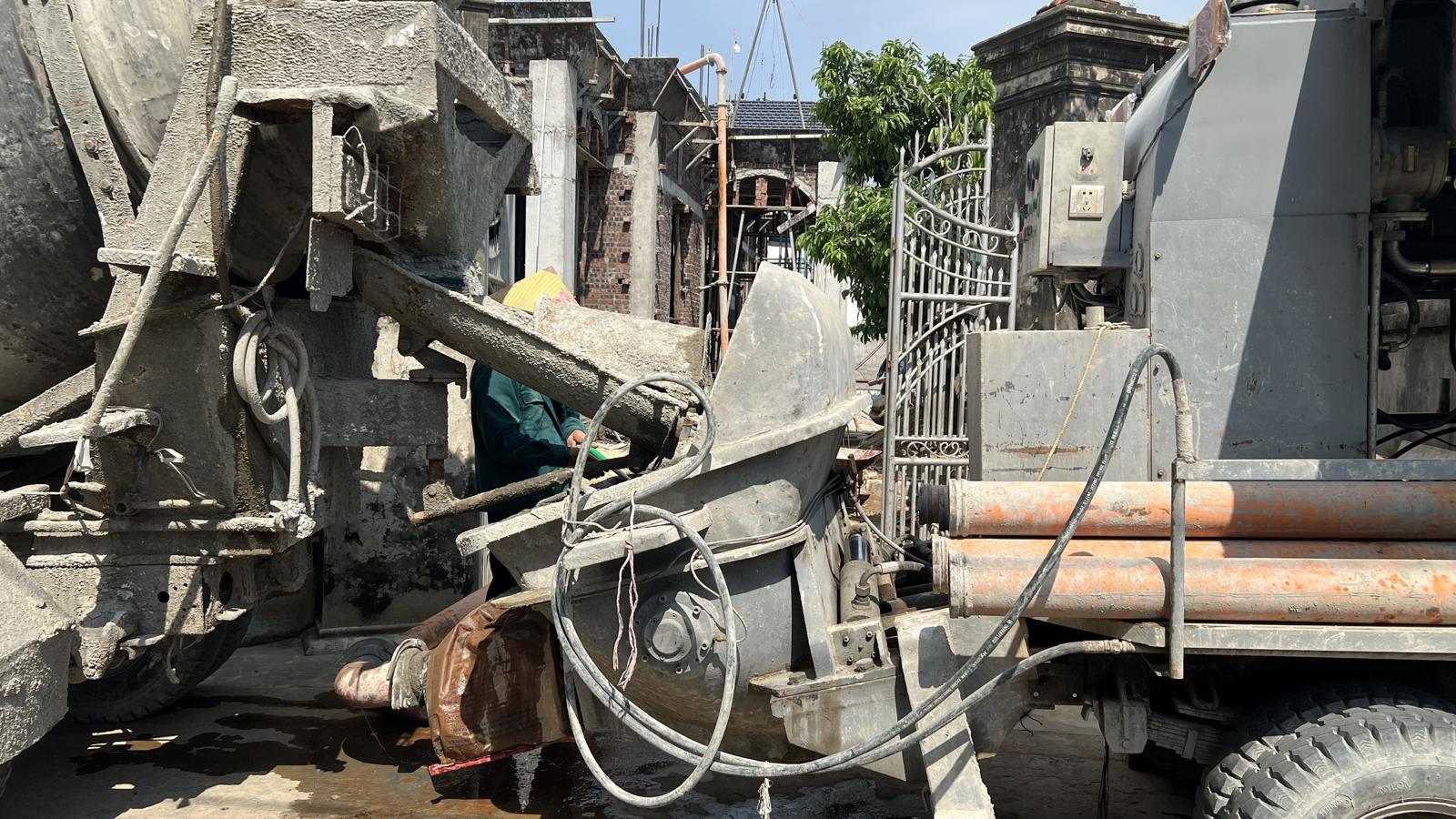

"NGHIÊM CẤM tự ý cho thêm nước để dễ đổ."
Cột "Lỗi thường gặp" của chính dòng đó ghi: "Thêm nước cho dễ đổ → giảm mác."
Đây là hành vi để lại hậu quả nặng nhất mà lại dễ xảy ra nhất và khó phát hiện nhất. Nó xảy ra vào lúc bê tông trong bồn bắt đầu đặc lại, thợ đổ thấy khó ra vòi, và giải pháp nhanh nhất trong tầm tay là mở vòi nước. Nó khó phát hiện vì sau khi thêm nước thì bê tông nhìn đẹp hơn: chảy dễ hơn, dàn phẳng hơn, mặt mịn hơn.
Và nó không thể sửa. Nước thêm vào làm tăng tỷ lệ nước trên xi măng của cả mẻ bê tông đó. Cường độ bị mất đi không có cách nào lấy lại bằng bảo dưỡng, bằng thời gian hay bằng bất cứ biện pháp nào sau đó.
Cách phòng duy nhất là có người đứng ở vị trí nhìn thấy đầu vòi trong suốt ca đổ. Bản Cơ bản, trang 19, ghi phần "NHÌN BẰNG MẮT" đúng như vậy: "Có thử độ sụt (côn) tại hiện trường; KHÔNG thấy thợ chế thêm nước vào xe/máng."
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 19):
"Có kiểm tra độ sụt từng xe không? Có ai thêm nước vào bê tông không?"
Mức hành động: DỪNG — thêm nước hoặc độ sụt sai thì phải loại xe đó.
8. Chốt 6 — Lấy mẫu và đúc mẫu tại chỗ
Mã đầu việc: MONG-09.3 · Mức rủi ro: Trung bình · Mức hành động: 🟡 Ghi nhận
Mức hành động của chốt này chỉ là "Ghi nhận", nhưng tôi xếp nó vào nhóm quan trọng nhất của cả bài vì một lý do: đây là bằng chứng duy nhất về cường độ thật của bê tông móng nhà anh chị.
Nếu vài năm sau có tranh chấp, có nghi ngờ, có vết nứt cần truy nguyên nhân, thì không ai khoan được vào đài móng để lấy mẫu — nó đã nằm dưới đất và dưới cả ngôi nhà. Thứ duy nhất còn lại là tổ mẫu đã lấy trong ngày đổ và tờ phiếu nén.

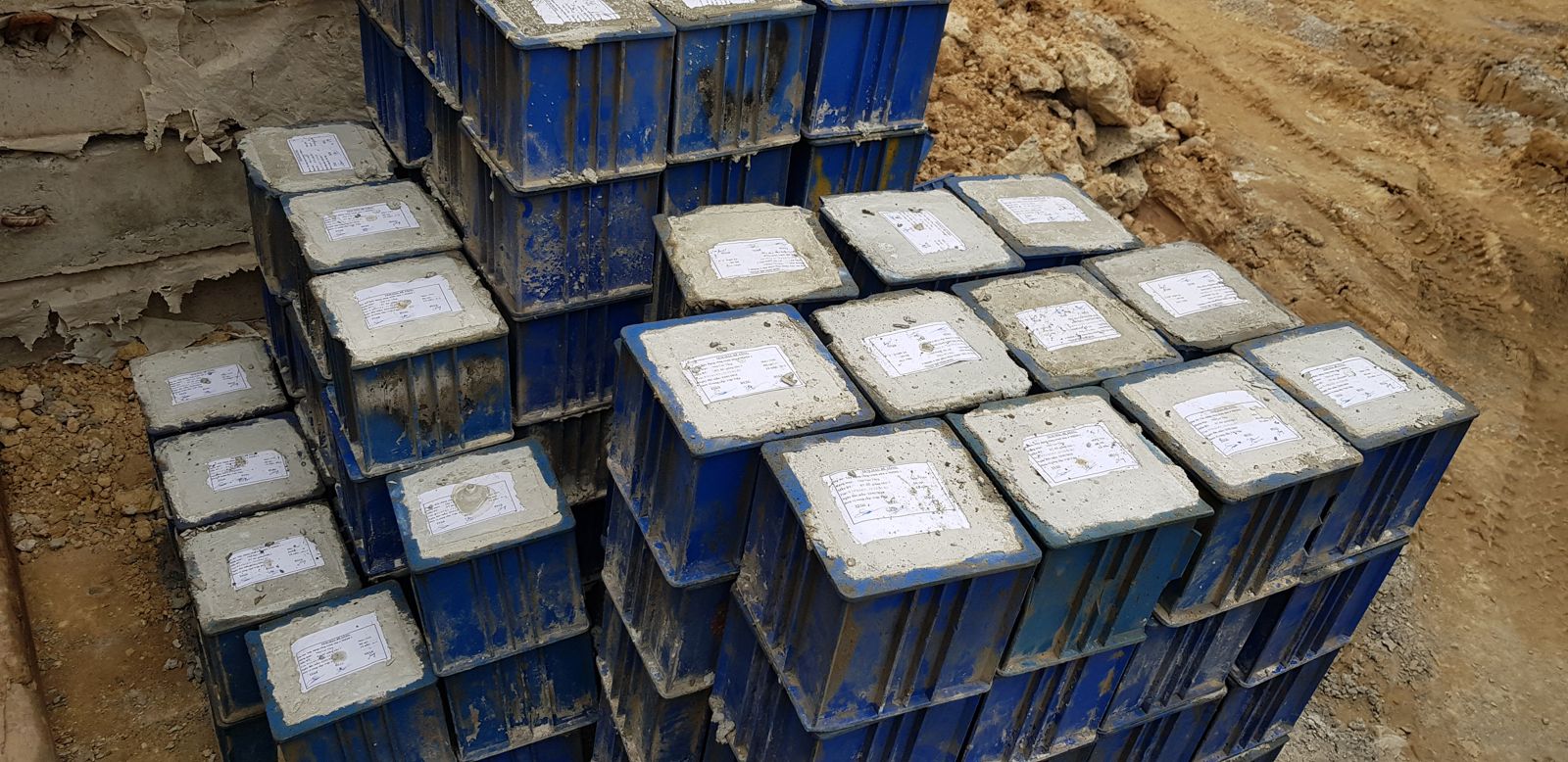

8.1. Lấy ở đâu, lúc nào, bao nhiêu
Checklist bản Toàn diện, trang 19, dẫn TCVN 3105:2022:
- Lấy mẫu hỗn hợp bê tông tại vị trí đổ (để kiểm soát bê tông kết cấu), hoặc từ phương tiện vận chuyển khi giao nhận, trong vòng 15 phút sau giao nhận.
- Mẫu đại diện phải gộp từ ít nhất 3 mẫu cục bộ, không ít hơn 20 lít.
8.2. Tổ mẫu và tần suất
| Nội dung | Quy định (theo Checklist bản Toàn diện, trang 19) |
|---|---|
| Một tổ mẫu | 3 viên (TCVN 3118:2022) |
| Kích thước viên chuẩn | Lập phương 150 mm; cho phép 100–300 mm, cạnh nhỏ nhất chọn theo Dmax cốt liệu |
| Thời điểm đúc mẫu | Bắt đầu ≤ 10 phút và xong ≤ 30 phút sau khi lấy mẫu |
| Bảo dưỡng mẫu | (27 ± 2) °C, độ ẩm (95 ± 5) % (TCVN 3105:2022) |
| Tần suất — kết cấu cột, dầm, bản… | Cứ 20 m³ lấy 1 tổ (TCVN 4453:1995, điều 7.1.7) |
| Tần suất — bê tông móng khối lớn | Cứ 100 m³ lấy 1 tổ |
| Khối lượng nhỏ | Vẫn lấy 1 tổ |
Dòng cuối cùng là dòng đáng giá nhất cho nhà dân. Móng một căn nhà phố thường không đạt tới ngưỡng 20 m³ cho một lần đổ, và đó chính là lý do quen thuộc để bỏ qua việc lấy mẫu — "ít quá, lấy làm gì". Nhưng bản gốc ghi rõ: khối lượng nhỏ vẫn lấy 1 tổ.
8.3. Đọc kết quả nén như thế nào
Vẫn theo trang 19: thử nén theo TCVN 3118:2022 với tốc độ gia tải 0,6 ± 0,2 MPa/s; cường độ của tổ mẫu là trung bình 3 viên, và loại bỏ tổ nếu giá trị lớn nhất hoặc nhỏ nhất lệch quá 15 % so với viên còn lại.
8.4. Vì sao chủ nhà nhà dân vẫn nên yêu cầu
Nghị định 207/2026/NĐ-CP, Điều 14 khoản 7 điểm đ liệt kê "các kết quả thí nghiệm, thử nghiệm, kiểm định vật liệu, sản phẩm, cấu kiện, thiết bị sử dụng cho công trình… được thực hiện trong quá trình thi công xây dựng công trình" là một thành phần của hồ sơ quản lý chất lượng.
Với nhà dân, bộ hồ sơ này không ai kiểm tra thay anh chị. Nhưng nó là thứ đi cùng ngôi nhà suốt vòng đời: khi sửa chữa, khi cải tạo nâng tầng, khi bán, khi có tranh chấp với nhà thầu. Chi phí để có nó chỉ là mấy bộ khuôn và một lần nén mẫu.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 20):
"Có lấy mẫu bê tông để thí nghiệm cường độ không? Khi nào có kết quả R28?"
9. Chốt 7 — Đổ, đầm và mạch ngừng
Mã đầu việc: MONG-09.4, MONG-09.5 · Mức hành động: 🟠 Tạm dừng

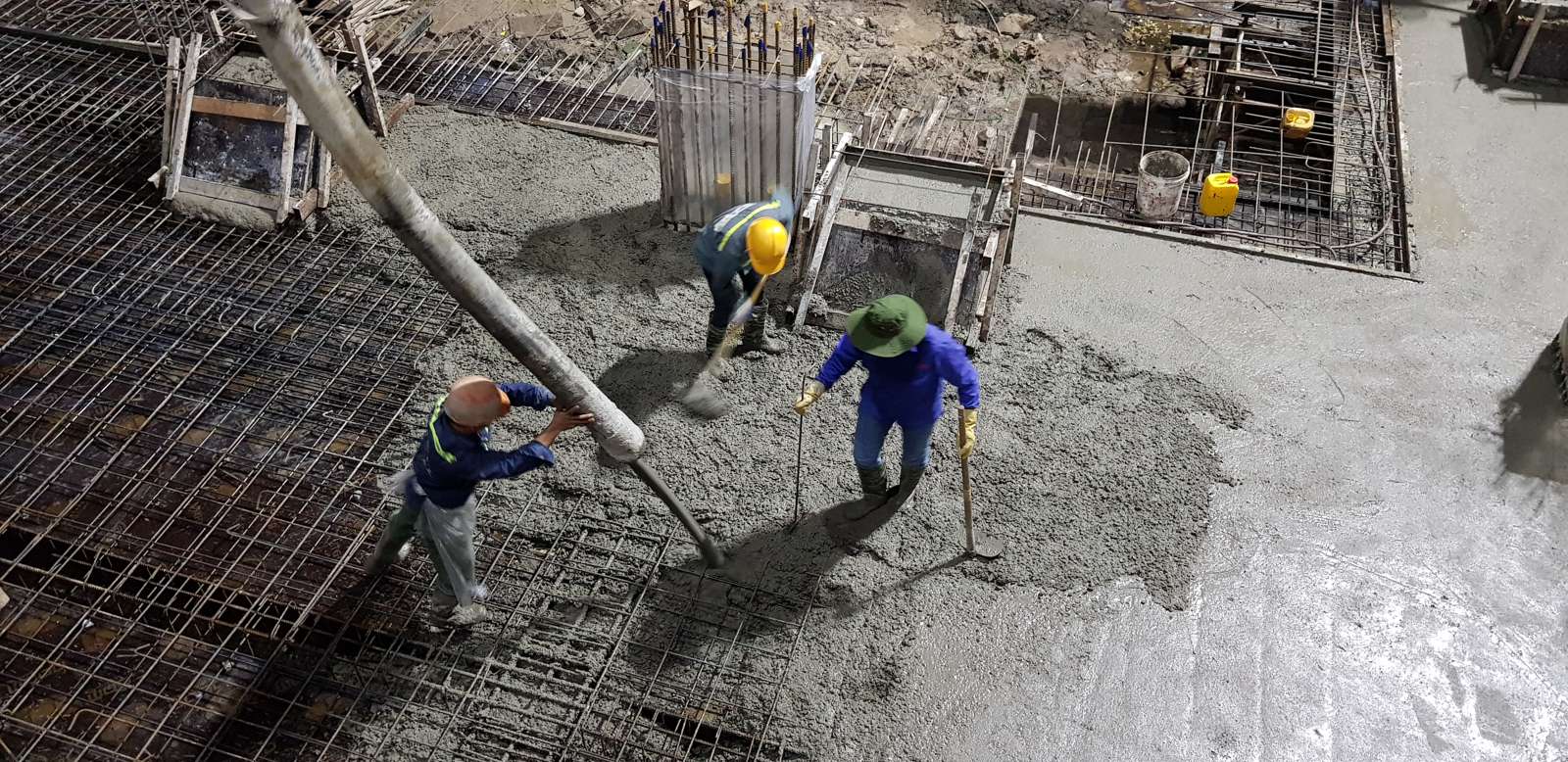

9.1. Bốn nguyên tắc khi đổ

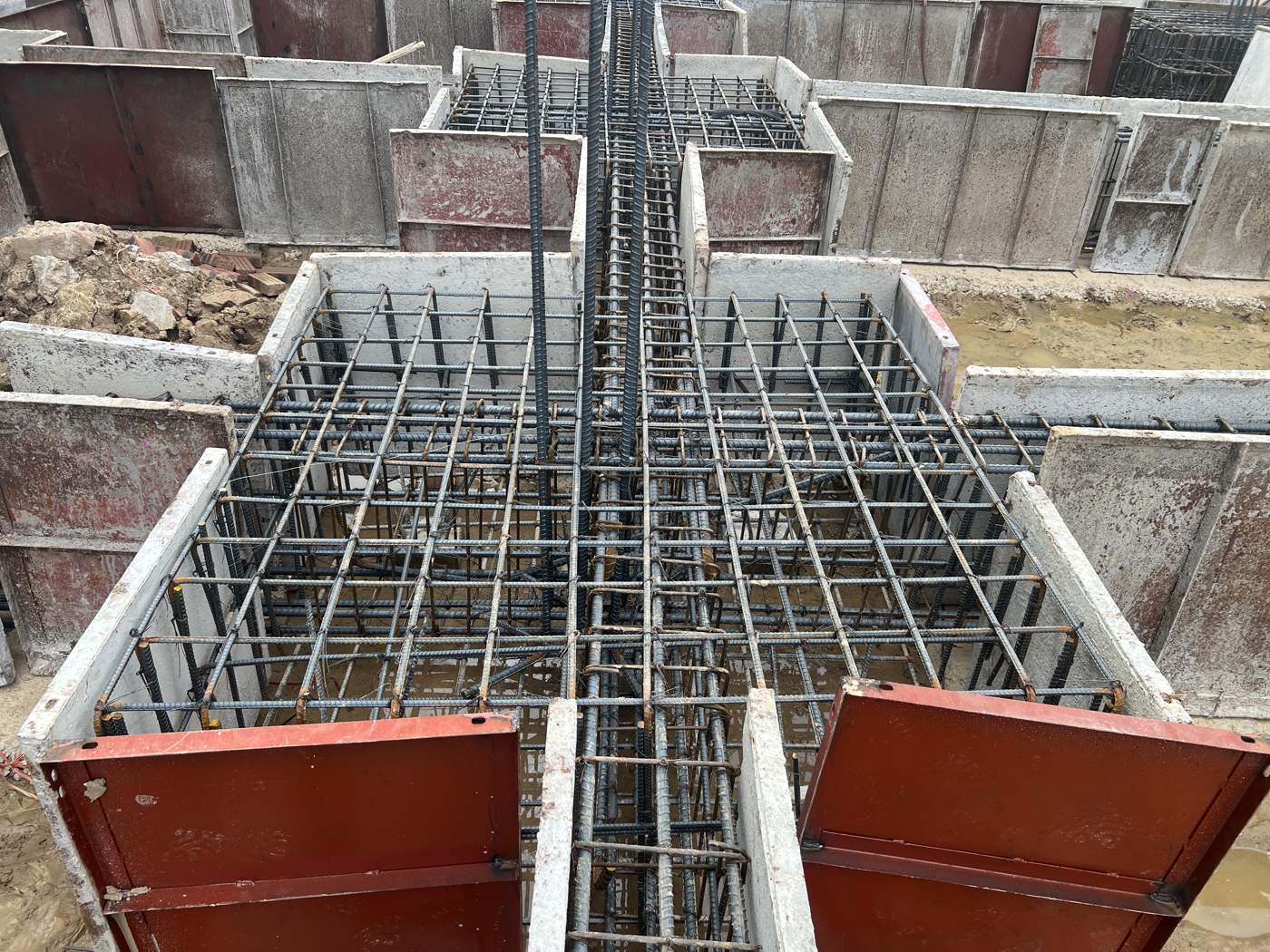

Checklist bản Toàn diện, trang 19, gói toàn bộ công tác đổ và đầm vào bốn ý:
- Đổ liên tục, tránh phân tầng và chảy nước xi măng.
- Khống chế chiều cao rơi tự do.
- Đầm đủ thời gian, không rỗ tổ ong, không lộ thép.
- Khi phải rơi cao thì dùng máng hoặc vòi.
Về chiều cao rơi, bản gốc không cho một trị số cụ thể, nên tôi cũng không đưa ra con số nào. Nguyên tắc thì rõ: bê tông rơi càng cao thì đá càng tách khỏi vữa, gây phân tầng — đá dồn xuống dưới, vữa nổi lên trên, và khối bê tông mất tính đồng nhất. Dấu hiệu quan sát được ngay tại chỗ là nước xi măng chảy tách ra thành vũng riêng trên mặt.
9.2. Đầm thế nào là đủ, đầm dối để lại dấu vết gì
Bản Cơ bản, trang 20, phần "NHÌN BẰNG MẮT" cho MONG-09.4: "Có dùng đầm dùi đầm kỹ; không thả bê tông rơi quá cao; bề mặt không rỗ."

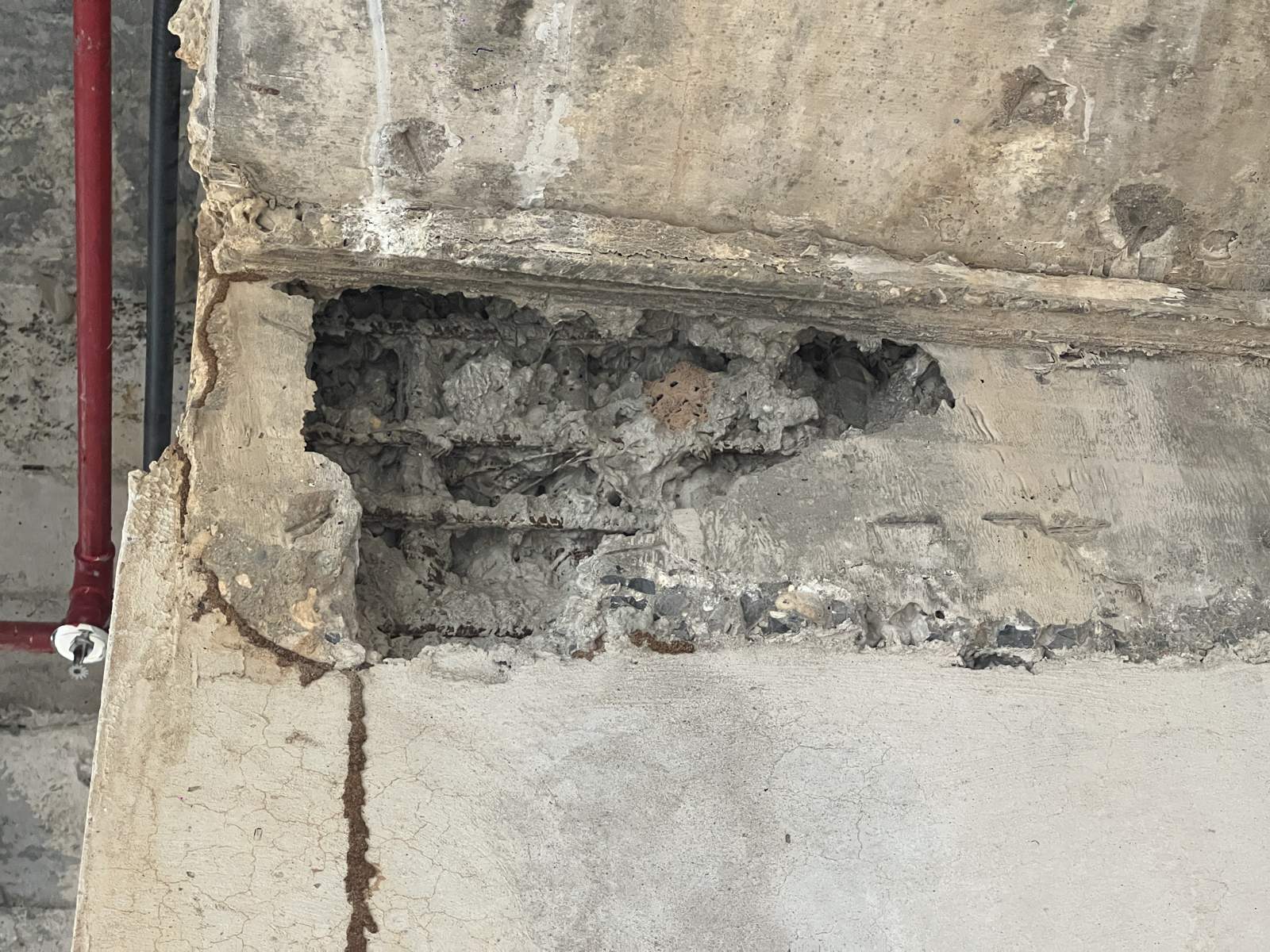

Cột "Lỗi thường gặp" của bản Toàn diện gọi tên lỗi rất chính xác: "đầm dối gây rỗ tổ ong; bê tông phân tầng".
Vấn đề của đầm dối là nó không lộ ra trong lúc đổ. Mặt trên vẫn được xoa phẳng, nhìn hoàn hảo. Chỗ rỗ nằm ở mặt tiếp giáp với cốp pha và ở các góc — những chỗ chỉ lộ ra khi tháo cốp pha, nhiều ngày sau đó.
9.3. Nếu buộc phải ngừng giữa chừng
Ca đổ móng nhà dân có nguy cơ đứt quãng cao hơn công trình lớn: đường vào chật, xe kẹt, mất điện máy bơm, mưa. Checklist bản Toàn diện, trang 19, mã MONG-09.5, quy định hai việc:
- Đặt mạch ngừng nơi lực cắt và mômen uốn nhỏ, vuông góc với phương truyền lực nén. Đây là quyết định kỹ thuật, không phải chỗ nào tiện thì ngừng. Vị trí mạch ngừng của móng nên hỏi bên thiết kế, hoặc ít nhất là kỹ thuật của nhà thầu — và hỏi trước ca đổ, như tôi đã nói ở Chốt 3.
- Trước khi đổ tiếp: làm nhám, làm ẩm và đầm để liền khối. Bê tông cũ đã se mặt không tự dính với bê tông mới. Bỏ bước xử lý này thì mạch ngừng trở thành một khe yếu nằm ngang trong lòng kết cấu — và về sau, đó thường là đường nước đi.
💬 Hai câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 20):
"Bê tông có được đầm kỹ bằng máy không? Có khống chế chiều cao rơi không?"
"Nếu ngừng đổ, mạch ngừng đặt ở đâu và xử lý bề mặt cũ thế nào?"
GIAI ĐOẠN 3 — SAU KHI ĐỔ
Xe bê tông đi rồi, thợ dọn đồ, và trên công trường nhà dân thì đây là lúc mọi người coi như xong việc. Thực tế thì phần quyết định chất lượng cuối cùng của khối bê tông mới chỉ bắt đầu. Bảo dưỡng bê tông là công tác kéo dài nhiều ngày, không ai giám sát, không ai nhắc, và là chỗ mà chất lượng bị đánh mất nhiều nhất trong toàn bộ ba giai đoạn.
10. Chốt 8 — Bảo dưỡng ban đầu
Mã đầu việc: MONG-10.1, MONG-10.2 · Mức rủi ro: Cao
10.1. Bảo dưỡng ẩm là hai giai đoạn liên tục, không đứt quãng
Checklist bản Toàn diện, trang 20, dẫn TCVN 8828:2011:
"Bảo dưỡng ẩm tự nhiên tiến hành LIÊN TỤC ngay sau khi hoàn thiện bề mặt bê tông cho tới khi đạt cường độ bảo dưỡng tới hạn (RbhTH). Gồm 2 giai đoạn kế tiếp nhau, KHÔNG gián đoạn: bảo dưỡng ban đầu và bảo dưỡng tiếp theo."
Hai thông số quyết định toàn bộ việc này:
- RbhTH — cường độ bảo dưỡng tới hạn, tính bằng % của R28.
- Tbht — thời gian bảo dưỡng cần thiết, tính bằng ngày đêm.
Chữ "ngày đêm" không phải cách nói văn vẻ. Nó có nghĩa là bảo dưỡng không dừng khi mặt trời lặn.
10.2. Vài giờ đầu — phủ chứ không xối
Đây là phần bị làm sai nhiều nhất, và nghịch lý ở chỗ nó bị làm sai bởi những người có thiện chí nhất. Chủ nhà nghe nói phải giữ ẩm, ra công trường thấy bê tông đang khô, liền cầm vòi xối nước lên.
Checklist bản Toàn diện, trang 20, mã MONG-10.2, quy định ngược lại:
- Ngay sau tạo hình: phủ bề mặt hở bằng vật liệu đã làm ẩm — hoặc nilon, vải bạt, phun chất tạo màng, phun sương.
- KHÔNG tác động lực cơ học và KHÔNG tưới nước trực tiếp lên mặt bê tông còn non, để tránh hư hại bề mặt.
Cột "Lỗi thường gặp" ghi đúng hai vế của cái bẫy này: "Tưới mạnh lên mặt non gây rỗ/xói bề mặt; để khô nứt." Nghĩa là cả hai thái cực đều sai — xối mạnh cũng hỏng, để khô cũng hỏng. Đáp án nằm ở giữa: phủ ẩm.
10.3. Khi nào được chuyển sang tưới
Bản gốc cho một phép kiểm tra rất thực dụng: giai đoạn bảo dưỡng ban đầu kéo dài tới khi tưới nước trực tiếp không gây hư hại, và cách xác định là tưới thử lên mặt. Tưới thử thấy mặt bê tông bị xói thì chưa được; thấy không sao thì chuyển sang giai đoạn tưới.
Về mặt thời gian, trang 20 cho các khoảng tham chiếu:
| Điều kiện | Thời gian bảo dưỡng ban đầu |
|---|---|
| Mùa mưa ẩm Vùng A, và các mùa của Vùng B, C | ≈ 2,5–5 giờ |
| Mùa hanh khô Vùng A | ≈ 5–8 giờ |
(Định nghĩa ba vùng A, B, C xem bảng ở Chốt 9.)
💬 Hai câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 21):
"Kế hoạch bảo dưỡng giữ ẩm bê tông sau đổ thế nào, kéo dài bao lâu?"
"Bê tông non có được phủ ẩm thay vì xối nước trực tiếp không?"
11. Chốt 9 — Bảo dưỡng tiếp theo, đủ ngày theo vùng và mùa
Mã đầu việc: MONG-10.3, MONG-10.4, MONG-10.5, MONG-10.7 · Mức rủi ro: Cao

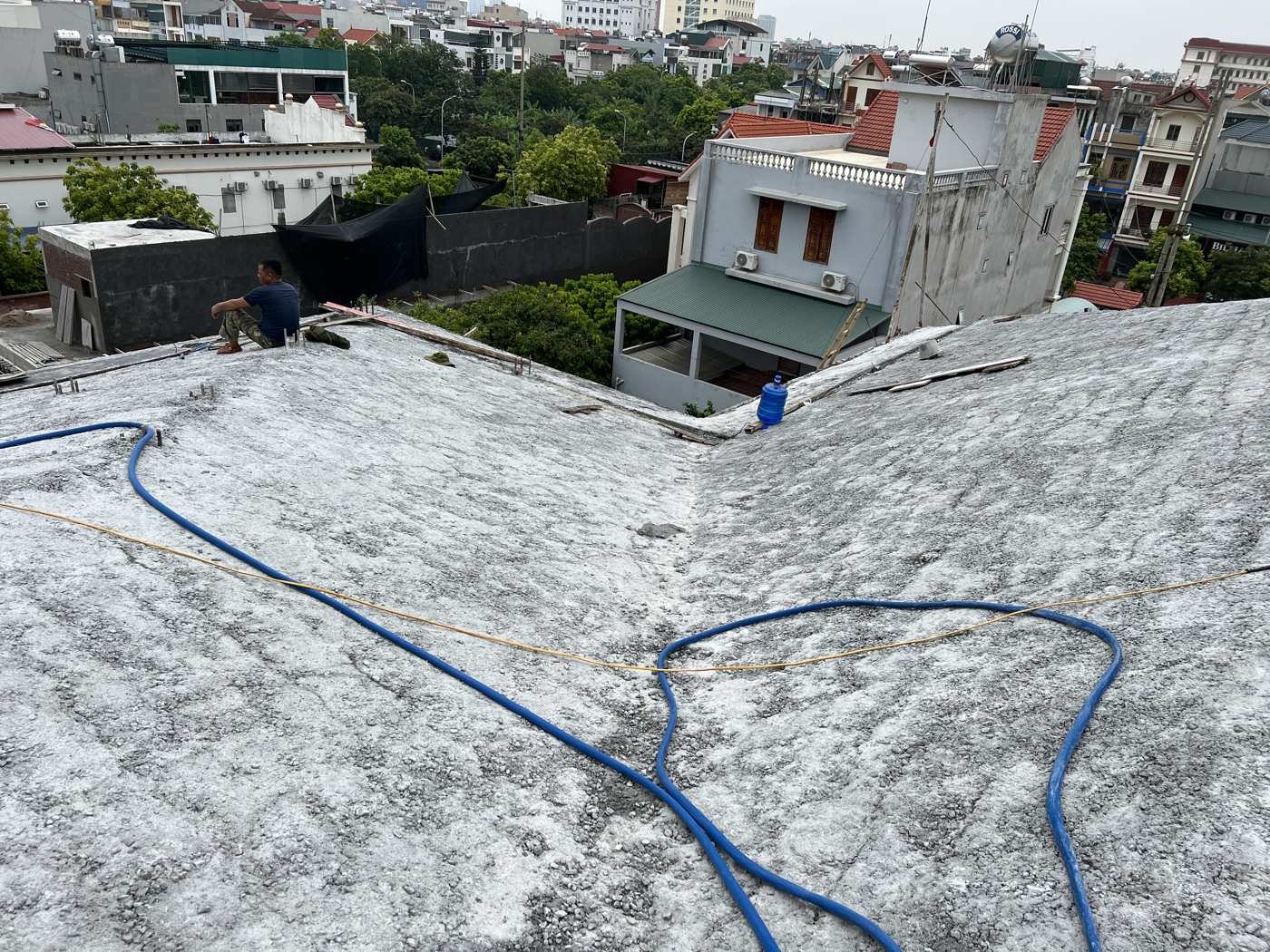

11.1. Tưới liên tục, cả ngày lẫn đêm
Checklist bản Toàn diện, trang 20, mã MONG-10.3:
- Tưới nước giữ ẩm LIÊN TỤC mọi bề mặt hở của bê tông, cả ban ngày lẫn ban đêm, tới khi đạt RbhTH.
- Số lần tưới mỗi ngày tùy khí hậu, sao cho bề mặt LUÔN ẩm ướt — không để khô trong đêm.
- Có thể ngâm nước trên mặt thay cho tưới. Vùng nóng khô hoặc có gió Lào nên phủ ẩm để giảm số lần tưới và hạn chế nứt.
Lỗi mà bản gốc gọi tên: "Tưới ngắt quãng; ngừng tưới ban đêm → nứt."
11.2. Bảo dưỡng bê tông móng bao nhiêu ngày là đủ
Không có một con số chung cho cả nước. Checklist bản Toàn diện, trang 20, mã MONG-10.4, dẫn Bảng 1 và Bảng 2 của TCVN 8828:2011 với ba vùng khí hậu và hai mùa cho mỗi vùng. Đây là mức không nhỏ hơn:
| Vùng | Phạm vi | Mùa | RbhTH (%R28) | Tbht (ngày đêm) |
|---|---|---|---|---|
| A | Từ Diễn Châu (Nghệ An) trở ra | Mùa mưa ẩm (T4–9) | 50–55 % | 3 |
| Mùa hanh khô (T10–3) | 40–50 % | 4 | ||
| B | Đông Trường Sơn, từ Diễn Châu đến Ninh Thuận | Mùa khô (T2–7) | 55–60 % | 4 |
| Mùa mưa (T8–11) | 35–40 % | 2 | ||
| C | Tây Nguyên và Nam Bộ | Mùa khô (T12–4) | 70 % | 6 |
| Mùa mưa (T5–11) | 30 % | 1 |
Cách dùng bảng này: tìm vùng của mình, tìm mùa hiện tại, đọc ra số ngày đêm tối thiểu. Đó là sàn, không phải trần — bảo dưỡng dài hơn thì không hại.
Có một điểm cần đọc kỹ ở bảng: Vùng C mùa khô yêu cầu tới 6 ngày đêm, cao nhất trong cả bảng, trong khi cũng chính Vùng C vào mùa mưa chỉ cần 1. Nghĩa là không thể nhớ một con số duy nhất cho cả năm ngay trong cùng một địa phương. Người nào nói với anh chị một con số ngày cố định áp cho mọi nơi mọi mùa là đang nói theo thói quen, không theo tiêu chuẩn.
11.3. Ba trường hợp phải cộng thêm ngày
Checklist bản Toàn diện, trang 20, mã MONG-10.5 — cộng thêm vào Tbht ở bảng trên:
| Trường hợp | Cộng thêm |
|---|---|
| Kết cấu ven biển (cách mép nước ≤ 1 km), hải đảo, hoặc chịu tác động hóa chất | +1 ngày đêm |
| Bê tông dùng xi măng poóc lăng xỉ hoặc puzolan | +1 ngày đêm |
| Bê tông dùng xi măng hoặc phụ gia đóng rắn chậm | +1 ngày đêm |
Hai dòng cuối phụ thuộc vào loại xi măng của trạm trộn — đây là một câu hỏi cụ thể nên hỏi khi ký hợp đồng cung cấp bê tông, không phải sau khi đổ xong.
11.4. Nước bảo dưỡng và việc tưới tiếp sau khi tháo cốp pha
Trang 21, mã MONG-10.7, thêm hai điều kiện dễ bị quên:
- Nước tưới giữ ẩm phải thỏa mãn TCVN 4506:2012. Bản gốc ghi rõ có thể dùng nước sông, nước hồ không có tạp chất hại — nghĩa là không phải nước nào cũng dùng được, đặc biệt ở vùng nước nhiễm mặn hoặc nước thải.
- Nếu tháo cốp pha khi bê tông chưa đạt RbhTH thì phải tiếp tục tưới nước bảo dưỡng tới khi đạt. Tháo cốp pha không phải là dấu chấm hết của việc bảo dưỡng. Phần bê tông vừa lộ ra sau khi tháo cũng là bề mặt hở, cũng cần giữ ẩm.
💬 Bốn câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 21–23):
"Bê tông có được tưới giữ ẩm liên tục, kể cả ban đêm không?"
"Bê tông móng được bảo dưỡng đủ bao nhiêu ngày? Có dừng quá sớm không?"
"Nhà mình ở môi trường có cần tăng thời gian bảo dưỡng không?"
"Nước bảo dưỡng có sạch không? Sau tháo cốp pha có tưới tiếp không?"
📘 Bốn câu hỏi trên nằm trong bộ hơn 280 đầu việc kiểm tra của Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" — mỗi đầu việc đều có phần nhìn bằng mắt, hỏi thầu và mức hành động như anh chị đang thấy trong bài này.
12. Chốt 10 — Móng khối lớn và phương án kiểm soát nhiệt
Mã đầu việc: MONG-10.6 · Mức rủi ro: Cao · Mức hành động: 🟠 Tạm dừng
Chốt này không áp dụng cho mọi nhà, nhưng nếu rơi vào thì bỏ qua là rất nặng.
Checklist bản Toàn diện, trang 21, mô tả móng khối lớn là móng bè dày, móng máy — tức là kết cấu đủ lớn để nhiệt thủy hóa xi măng có thể gây nứt. Với nhóm này:
- Phải lập và thực hiện phương án kiểm soát nhiệt TRƯỚC khi thi công, áp dụng TCVN 14334:2025 (thi công và nghiệm thu bê tông khối lớn, cấp B20–B70). Bản gốc ghi rõ tiêu chuẩn này thay TCXDVN 305:2004.
- Khống chế chênh lệch nhiệt độ trong khối đổ để hạn chế nứt nhiệt; trị số cụ thể theo phương án kiểm soát nhiệt và theo TCVN 14334:2025.
- Bảo dưỡng ẩm không dưới 7 ngày đêm (TCVN 8828:2011, điều 6.3.1e), đồng thời không dưới yêu cầu của phương án kiểm soát nhiệt.
Cơ chế của nứt nhiệt khác hẳn nứt do khô: khối bê tông lớn tỏa nhiệt trong quá trình đóng rắn, lõi nóng hơn mặt ngoài, và chênh lệch đó tạo ứng suất kéo đủ lớn để làm nứt khối bê tông từ bên trong. Bảo dưỡng ẩm thông thường không giải quyết được vấn đề này — nên bản gốc yêu cầu một phương án riêng, lập trước khi thi công.
Nhà phố thông thường ít gặp. Nhưng nếu bản vẽ kết cấu của anh chị là móng bè dày, đây là câu phải hỏi bên thiết kế trước ngày đổ.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 22):
"Móng khối lớn của nhà có phương án kiểm soát nhiệt chống nứt chưa?"
13. Chốt 11 — Tháo cốp pha
Mã đầu việc: MONG-11.1 · Mức rủi ro: Cao · Mức hành động: 🟠 Tạm dừng
13.1. Hai loại cốp pha, hai mốc hoàn toàn khác nhau
Checklist bản Toàn diện, trang 21, tách rõ:
Cốp pha thành (không chịu lực) — ván khuôn quây quanh đài móng, giằng móng, cổ móng. Chỉ tháo khi bê tông đạt > 50 N/cm² (≈ 0,5 MPa) và bề mặt, cạnh không bị sứt mẻ khi tháo (TCVN 4453:1995, điều 3.6.2).
Cốp pha chịu lực (đáy dầm, sàn, cột chống) — tháo khi bê tông đạt cường độ theo Bảng 3 của TCVN 4453:1995:
| Khẩu độ kết cấu | Cường độ tối thiểu (%R28) | Số ngày tương ứng theo bảng |
|---|---|---|
| < 2 m | ≥ 50 % | 7 ngày |
| 2–8 m | ≥ 70 % | 10 ngày |
| > 8 m | ≥ 90 % | 23 ngày |
Lỗi mà bản gốc gọi tên: "Tháo cốp pha quá sớm gây nứt/võng/sập." Cách xử lý: "Chỉ tháo khi đạt cường độ quy định; tháo nhẹ, tránh va chạm."
Trên công trường nhà dân, áp lực tháo cốp pha sớm luôn có thật: ván khuôn cần quay vòng cho tầng trên, mặt bằng chật cần dọn, tiến độ cần đẩy. Anh chị cần biết trước áp lực đó tồn tại, để khi nghe câu "cứng rồi anh, tháo được rồi" thì có cơ sở để hỏi lại: cứng theo cảm nhận, hay đạt cường độ theo bảng?
13.2. Tháo sớm thì phải tưới tiếp
Nhắc lại từ Chốt 9, vì đây là chỗ hai chốt gặp nhau: theo mã MONG-10.7, nếu tháo cốp pha khi bê tông chưa đạt RbhTH thì phải tiếp tục tưới nước bảo dưỡng tới khi đạt. Tháo cốp pha làm lộ thêm bề mặt hở, và bề mặt mới lộ đó cũng cần giữ ẩm như mặt trên.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 23):
"Cốp pha đã đủ ngày/đủ cường độ để tháo chưa?"
14. Chốt 12 — Nghiệm thu cường độ và bộ hồ sơ phải giữ
Mã đầu việc: MONG-11.2, MONG-12.1 · Mức rủi ro: Cao · Mức hành động: 🔴 DỪNG
Đây là chốt khép lại toàn bộ ca đổ. Bản Cơ bản, trang 23, ghi mức hành động: "DỪNG — cường độ không đạt phải báo & thỏa thuận thiết kế."
14.1. Đọc phiếu nén mẫu
Checklist bản Toàn diện, trang 21, dẫn TCVN 10303:2025 cho kết cấu toàn khối:
- Cấp cường độ thực tế: Bact = 0,8 × Ract, trong đó Ract là cường độ thực tế trung bình của bê tông (lấy từ kết quả nén tổ mẫu).
- Kết cấu được đánh giá ĐẠT về cường độ khi Bact ≥ Bsp — Bsp là cấp bền thiết kế.
Hệ số 0,8 là chỗ nhiều người đọc phiếu nén bị nhầm. Cường độ trung bình của ba viên mẫu không phải là cấp cường độ thực tế của kết cấu. Phải nhân với 0,8 rồi mới so với cấp bền thiết kế. Bỏ qua bước này thì rất dễ kết luận "đạt" trong khi thực tế chưa đạt.
Ngoài cường độ, trang 21 còn yêu cầu kiểm tra bằng mắt: bề mặt bê tông không rỗ nặng, không lộ thép; sai lệch kích thước và vị trí kết cấu theo Bảng 20 TCVN 4453:1995.
14.2. Nếu cường độ không đạt
Bản gốc quy định rất rõ và tôi muốn trích nguyên vẹn, vì đây là chỗ dễ bị xử lý qua loa nhất:
"Kết cấu có cường độ KHÔNG ĐẠT: phải thỏa thuận với bên thiết kế về khả năng sử dụng hoặc biện pháp gia cường (TCVN 10303:2025, điều 8.4.5)."
Lỗi thường gặp mà bản gốc ghi: "Cường độ không đạt nhưng vẫn thi công tiếp; tự ý kết luận đạt."
Nghĩa là khi phiếu nén không đạt, quyết định không thuộc về nhà thầu, cũng không thuộc về chủ nhà. Nó thuộc về bên thiết kế — người duy nhất biết kết cấu đó còn dư bao nhiêu và phương án gia cường nào là phù hợp.
14.3. Bộ hồ sơ của riêng phần móng mà chủ nhà phải giữ
Đây là phần mà tôi thấy chủ nhà bỏ sót nhiều nhất, vì nó không có tính "công trường" — không ai đứng ở đó nhắc.
Theo Nghị định 207/2026/NĐ-CP, Điều 14 khoản 7, hồ sơ quản lý chất lượng vật liệu gồm (trích các thành phần liên quan tới ca đổ móng):
- điểm a — chứng nhận chất lượng của nhà sản xuất theo yêu cầu của hợp đồng và quy định pháp luật về chất lượng sản phẩm hàng hóa;
- điểm c — giấy chứng nhận hợp quy theo quy định của các quy chuẩn kỹ thuật, đối với vật liệu thuộc đối tượng phải chứng nhận hợp quy và công bố hợp quy;
- điểm đ — các kết quả thí nghiệm, thử nghiệm, kiểm định vật liệu được thực hiện trong quá trình thi công;
- điểm e — biên bản nghiệm thu vật liệu quy định tại khoản 6 Điều này.
Cộng thêm biên bản nghiệm thu công việc xây dựng theo Điều 22, bộ hồ sơ cho riêng phần móng của anh chị nên gồm:
| # | Tài liệu | Lấy ở chốt nào | Căn cứ |
|---|---|---|---|
| 1 | Biên bản nghiệm thu cốt thép và cốp pha (có chữ ký, trước ngày đổ) | Chốt 1 | NĐ 207 Điều 22 |
| 2 | Ảnh chụp toàn bộ hệ thép trước khi đổ, hoặc bản vẽ hoàn công phần bị che khuất | Chốt 1 | NĐ 207 Phụ lục IIb mục 1 điểm c |
| 3 | Toàn bộ phiếu giao bê tông của từng xe | Chốt 4 | MONG-09.1 |
| 4 | Biên bản nghiệm thu vật liệu đưa vào công trình | Chốt 4 | NĐ 207 Điều 14 khoản 6, khoản 7 điểm e |
| 5 | Kết quả thí nghiệm, chứng nhận chất lượng của trạm trộn | Chốt 4 | NĐ 207 Điều 14 khoản 7 điểm a, c |
| 6 | Phiếu kết quả nén mẫu R28 | Chốt 6, 12 | NĐ 207 Điều 14 khoản 7 điểm đ |
| 7 | Ghi chép quá trình bảo dưỡng: bắt đầu ngày nào, kéo dài mấy ngày | Chốt 8, 9 | MONG-10.4 |
Gom đủ bảy tài liệu này chính là quy trình nghiệm thu bê tông thương phẩm ở mức một công trình nhà dân: đủ để trả lời được ba câu — bê tông là loại gì, ai chịu trách nhiệm, và nó thật sự đạt bao nhiêu.
Mục 3 và mục 7 là hai mục hay bị mất nhất. Phiếu giao thì rơi vãi trong ca đổ; nhật ký bảo dưỡng thì gần như không ai lập. Cách đơn giản nhất mà tôi vẫn khuyên chủ nhà: chụp lại mọi tờ phiếu bằng điện thoại ngay khi nhận xe, và mỗi ngày bảo dưỡng chụp một tấm ảnh mặt móng. Không cần biểu mẫu gì cả — ảnh có ngày giờ là đủ làm bằng chứng.
14.4. Có nên nghiệm thu cả giai đoạn móng không
Nên. Và pháp luật cho phép, nhưng theo cơ chế thỏa thuận chứ không phải bắt buộc. Nghị định 207/2026/NĐ-CP, Điều 23 khoản 1 quy định chủ đầu tư và các nhà thầu có liên quan được tự thỏa thuận về việc tổ chức nghiệm thu giai đoạn thi công hoặc bộ phận công trình, trong đó có trường hợp tại điểm a:
"Khi kết thúc một giai đoạn thi công hoặc một bộ phận công trình cần phải thực hiện kiểm tra, nghiệm thu để đánh giá chất lượng trước khi chuyển sang giai đoạn thi công tiếp theo."
Khoản 3 của điều này cũng cho hai bên tự thỏa thuận về thời điểm, trình tự, nội dung và thành phần tham gia; kết quả nghiệm thu được xác nhận bằng biên bản.
Nói cách khác: đây là quyền của anh chị. Và cách thực hiện quyền đó rẻ nhất là đưa một dòng vào hợp đồng thi công ngay từ đầu — "nghiệm thu giai đoạn móng trước khi chuyển sang phần thân". Sau ca đổ mới đề nghị thì thường muộn.
Đây cũng là lý do tôi luôn khuyên đọc kỹ điều khoản nghiệm thu khi làm hợp đồng xây nhà.
14.5. Việc còn lại — lấp đất hố móng
Sau khi nghiệm thu xong, Checklist bản Toàn diện, trang 22, mã MONG-12.1, còn một việc mà chủ nhà hay coi là "dọn dẹp": lấp và đầm từng lớp đạt độ chặt (hệ số đầm K) theo thiết kế và TCVN 4447:2012; đất lấp không lẫn rác hữu cơ, phế thải.
Lỗi bản gốc ghi: "Lấp một lần không đầm → lún nền, nứt nền." Đây chính là nguồn gốc của những vết nứt nền nhà xuất hiện sau khi dọn vào ở — nứt nền, chứ không phải nứt kết cấu, nhưng phiền toái thì không kém.
💬 Câu hỏi chủ nhà nên hỏi (Checklist bản Cơ bản, trang 23):
"Kết quả nén mẫu bê tông móng đã đạt cường độ thiết kế chưa? Cho tôi xem phiếu."
15. Bảng checklist 12 chốt — in ra mang ra công trường
| ☐ | Chốt | Việc phải chốt | Mã | Mức |
|---|---|---|---|---|
| ☐ | 1 | Biên bản nghiệm thu thép + cốp pha đã ký, đã giữ một bản | MONG-08.1 | 🔴 |
| ☐ | 2 | Đáy móng sạch, cạn nước, hết rác — kiểm ngay trước khi đổ | MONG-08.2 | 🟠 |
| ☐ | 3 | Cốp pha kín, đã bịt lỗ thoát, chống giằng chắc | MONG-07.1, 07.2 | 🟠 |
| ☐ | 3 | Nước và vật liệu bảo dưỡng đã có mặt tại công trường | MONG-10.1 | 🟠 |
| ☐ | 3 | Đã thống nhất vị trí mạch ngừng nếu phải ngừng | MONG-09.5 | 🟠 |
| ☐ | 4 | Đối chiếu phiếu giao từng xe: mác, cỡ đá, độ sụt, khối lượng | MONG-09.1 | 🔴 |
| ☐ | 4 | Cấp độ bền khớp hồ sơ thiết kế của chính công trình | MONG-09.1 | 🔴 |
| ☐ | 5 | Thử độ sụt tại hiện trường, đối chiếu phiếu giao | MONG-09.2 | 🔴 |
| ☐ | 5 | Không có ai thêm nước vào xe hoặc máng | MONG-09.2 | 🔴 |
| ☐ | 6 | Đã lấy mẫu và đúc mẫu đúng thời hạn; mẫu có nhãn | MONG-09.3 | 🟡 |
| ☐ | 7 | Đổ liên tục, khống chế chiều cao rơi, không phân tầng | MONG-09.4 | 🟠 |
| ☐ | 7 | Đầm dùi theo sát mẻ vừa đổ, không rỗ, không lộ thép | MONG-09.4 | 🟠 |
| ☐ | 7 | Mạch ngừng đúng vị trí; bề mặt cũ đã làm nhám và làm ẩm | MONG-09.5 | 🟠 |
| ☐ | 8 | Phủ ẩm ngay sau khi hoàn thiện bề mặt — không xối nước | MONG-10.2 | 🟡 |
| ☐ | 8 | Đã tưới thử để xác định thời điểm chuyển sang tưới | MONG-10.2 | 🟡 |
| ☐ | 9 | Tưới giữ ẩm liên tục, kể cả ban đêm | MONG-10.3 | 🟡 |
| ☐ | 9 | Đủ số ngày đêm theo vùng và mùa (bảng ở mục 11) | MONG-10.4 | 🟡 |
| ☐ | 9 | Đã cộng thêm ngày nếu ven biển / xi măng đóng rắn chậm | MONG-10.5 | 🟡 |
| ☐ | 9 | Nước bảo dưỡng sạch, đạt TCVN 4506:2012 | MONG-10.7 | 🟡 |
| ☐ | 10 | Móng khối lớn: đã có phương án kiểm soát nhiệt lập trước | MONG-10.6 | 🟠 |
| ☐ | 11 | Cốp pha thành chỉ tháo khi đạt > 50 N/cm² và không sứt mẻ | MONG-11.1 | 🟠 |
| ☐ | 11 | Cốp pha chịu lực tháo theo Bảng 3 (%R28 theo khẩu độ) | MONG-11.1 | 🟠 |
| ☐ | 11 | Tháo sớm chưa đạt RbhTH thì tiếp tục tưới bảo dưỡng | MONG-10.7 | 🟠 |
| ☐ | 12 | Có phiếu nén R28; Bact = 0,8 × Ract ≥ Bsp | MONG-11.2 | 🔴 |
| ☐ | 12 | Bề mặt không rỗ nặng, không lộ thép | MONG-11.2 | 🔴 |
| ☐ | 12 | Đã gom đủ 7 tài liệu của bộ hồ sơ phần móng | — | 🔴 |
| ☐ | 12 | Lấp đất từng lớp có đầm, không lẫn rác hữu cơ | MONG-12.1 | 🟠 |
16. Sáu lỗi không sửa được sau khi bê tông đông cứng
Đây là phần trả lời trực tiếp câu hỏi ở đầu bài: cái gì làm sai hôm nay thì mai không sửa được?
16.1. Đổ khi chưa ký nghiệm thu phần che khuất
Dấu vết để lại: không có. Đúng nghĩa đen — không còn bất cứ bằng chứng nào về thép trong lòng đài móng.
Vì sao không sửa được: sau khi bê tông cứng, không ai xác định được thép đủ hay thiếu, con kê có hay không, lớp bảo vệ dày bao nhiêu. Muốn biết thì phải phá bê tông ra, mà phá thì hỏng đài. Đó là lý do luật đặt yêu cầu ghi nhận trước khi tiến hành công việc tiếp theo chứ không phải sau.
16.2. Thêm nước vào xe cho dễ đổ
Dấu vết để lại: bề mặt bê tông trông đẹp hơn bình thường. Đây là lỗi duy nhất trong danh sách mà dấu vết trước mắt là dấu hiệu tốt giả.
Vì sao không sửa được: tỷ lệ nước trên xi măng đã thay đổi vĩnh viễn cho cả mẻ đó. Không bảo dưỡng nào, không thời gian nào lấy lại được phần cường độ đã mất.
16.3. Đầm dối
Dấu vết để lại: mảng rỗ tổ ong, lộ đá, đôi khi lộ cả thép — lộ ra khi tháo cốp pha, tức là nhiều ngày sau khi thợ đã đi.
Vì sao khó sửa: với cấu kiện chịu lực, trát vá cho phẳng là che lỗi chứ không phải sửa lỗi. Xử lý đúng phải đánh giá chiều sâu khuyết tật và có ý kiến của bên thiết kế. Chưa kể chỗ rỗ chạm tới cốt thép còn mở đường cho ăn mòn về sau.
16.4. Đáy móng còn nước và rác
Dấu vết để lại: không nhìn thấy gì từ bên ngoài.
Vì sao không sửa được: lớp bê tông ở đáy — chỗ chịu lực nhiều nhất — bị pha loãng và lẫn tạp chất. Nó nằm dưới cùng, dưới đất, dưới cả ngôi nhà.
16.5. Bỏ bảo dưỡng hoặc bảo dưỡng ngắt quãng
Dấu vết để lại: các vết nứt nhỏ trên mặt bê tông trong những ngày đầu; về lâu dài là cường độ thực tế thấp hơn thiết kế.
Vì sao không sửa được: quá trình thủy hóa xi măng cần nước, và nó diễn ra theo lịch của chính nó. Bê tông đã mất nước trong giai đoạn quyết định thì tưới bù sau đó cũng không kéo lại được. Đây là lỗi tốn ít công nhất để tránh và không thể khắc phục nhất khi đã xảy ra.
16.6. Không lấy mẫu
Dấu vết để lại: không có phiếu nén R28.
Vì sao không sửa được: không phải bê tông hỏng, mà là mất bằng chứng vĩnh viễn. Sau này nếu cần biết cường độ thật thì chỉ còn cách kiểm định trên kết cấu — tốn kém, phức tạp, và với móng đã lấp đất thì gần như không khả thi ở nhà dân.
17. Một buổi sáng đổ móng — kịch bản lặp đi lặp lại
Dưới đây là một kịch bản điển hình. Nó không phải một công trình cụ thể nào — nó là mô típ mà tôi thấy lặp lại, ghép từ đúng những lỗi mà hai bản Checklist đã liệt kê ở các mục trên.
6 giờ 30. Chủ nhà ra công trường sớm hơn thường lệ vì hôm nay đổ móng. Hố móng đã có thép, có cốp pha, nhìn rất gọn. Anh hỏi kỹ thuật: "Nghiệm thu thép cốp pha xong chưa em?" Kỹ thuật trả lời: "Rồi anh, hôm qua bọn em kiểm hết rồi, chuẩn hết." Chủ nhà gật đầu. Không ai đưa ra tờ giấy nào, và anh cũng không nghĩ tới việc phải có tờ giấy.
Chốt 1 vừa trôi qua.
7 giờ 15. Trời hôm qua mưa. Ở một góc hố móng còn đọng lại một vũng nước lẫn bùn. Chủ nhà chỉ vào đó. Thợ nói: "Cái này lát đổ bê tông xuống là nó đẩy hết ra thôi anh, lo gì." Nghe cũng có lý — bê tông nặng hơn nước mà. Anh không nói thêm.
Chốt 2 vừa trôi qua.
7 giờ 40. Xe bê tông thứ nhất tới. Kỹ thuật cầm tờ phiếu, chủ nhà ghé nhìn qua vai, thấy có chữ, có số, có con dấu. Anh không biết phải nhìn ô nào. Không ai thử độ sụt — công trường không có bộ côn, và cũng không ai nghĩ nhà dân thì cần.
Chốt 4 và Chốt 5 vừa trôi qua cùng lúc.
9 giờ 20. Xe thứ ba. Bê tông trong bồn đã quay khá lâu vì xe thứ hai bị kẹt ở đầu ngõ. Đến lượt đổ thì bê tông ra vòi khó, thợ phải cào nhiều. Một người kéo vòi nước gần đó lại. Chủ nhà nhìn thấy, hơi ngờ ngợ, nhưng ngại hỏi — anh đang đứng giữa sáu bảy người đàn ông đang làm việc rất khẩn trương, và anh không chắc mình có đang làm khó người ta không. Thợ vừa mở vòi vừa nói với sang: "Loãng tí cho dễ vào anh ạ, quen rồi, không sao đâu."
Đây là chỗ mất mát lớn nhất của cả buổi sáng. Và nó xảy ra trong khoảng ba mươi giây.
11 giờ. Đổ xong. Mặt móng được xoa phẳng, trông rất đẹp. Thợ dọn đồ. Chủ nhà hỏi khi nào tưới nước. Câu trả lời: "Mai anh, giờ nó còn non, tưới hỏng mặt." Vế sau của câu này hoàn toàn đúng — bê tông non thì không được xối nước trực tiếp. Nhưng vế đúng đó lại được dùng để bỏ qua việc phải làm ngay, là phủ ẩm. Không có tấm bạt nào, không có bao tải nào ở công trường sáng hôm đó, vì chưa ai chuẩn bị.
Chốt 3 phần bảo dưỡng, và Chốt 8, vừa trôi qua.
Hôm sau. Có tưới. Hôm sau nữa. Có tưới, buổi sáng. Ngày thứ ba. Thợ chuyển sang việc khác ở tầng trên, không ai xuống móng. Chẳng ai ngừng bảo dưỡng bằng một quyết định cả — nó chỉ đơn giản là không được ai làm nữa.
Không có mẫu bê tông nào được lấy. Nên cũng không có gì để nén, không có phiếu nào để đọc, và không có cách nào biết khối bê tông ấy thật sự đạt bao nhiêu.
Bốn tháng sau. Nhà lên tường, đang hoàn thiện. Chân tường tầng trệt ở một phía có vệt ẩm. Thợ hoàn thiện bảo do chống thấm chân tường chưa kỹ, trát lại và sơn chống thấm lên. Vệt ẩm mờ đi. Sau mùa mưa đầu tiên, nó quay lại, rộng hơn.
Đến lúc này, không ai — kể cả chủ nhà — còn nghĩ tới ba mươi giây mở vòi nước ở xe thứ ba, hay ba ngày bảo dưỡng bị bỏ dở.
Điều tôi muốn anh chị rút ra từ kịch bản này không phải là "thợ cố tình làm sai". Phần lớn không ai cố ý. Mỗi câu trả lời trong câu chuyện trên đều nghe rất hợp lý ở thời điểm nó được nói ra. Vấn đề là chủ nhà không biết mình có quyền dừng ở đâu, và mỗi lần bỏ qua đều chỉ tốn có vài giây.
Mười hai chốt trong bài này tồn tại để đổi vài giây đó lấy vài phút. Đó là toàn bộ mục đích của chúng.
18. Câu hỏi thường gặp
Đổ bê tông móng có bắt buộc phải thuê giám sát không?
Câu trả lời có ba tầng, và phải nêu đủ cả ba mới đúng.
Tầng 1 — Luật khuyến khích. Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1 quy định công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường trong quá trình thi công; riêng với nhà ở riêng lẻ của hộ gia đình, cá nhân thì "khuyến khích việc giám sát thi công xây dựng".
Tầng 2 — Trách nhiệm vẫn thuộc về chủ sở hữu nhà ở. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b giao cho chủ sở hữu nhà ở việc tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công, với cả công trình của mình lẫn công trình lân cận.
Cùng khoản đó có thêm một vế: "Khuyến khích chủ sở hữu nhà ở tổ chức giám sát thi công xây dựng, lập và lưu trữ hồ sơ công trình nhà ở riêng lẻ theo quy định của Nghị định này." Vế "khuyến khích" ở đây nói tới việc làm theo đúng quy trình của Nghị định — tức là mức độ bài bản của cách làm và của bộ hồ sơ, chứ không phải chuyện có hay không có người giám sát. Trách nhiệm tổ chức giám sát và chịu trách nhiệm về an toàn thì không được miễn.
Tầng 3 — Có trường hợp bắt buộc theo Nghị định. Điều 10 khoản 3 điểm c quy định chủ sở hữu nhà ở phải tổ chức thi công và giám sát thi công theo quy định của Nghị định đối với nhóm công trình tại khoản 2 điểm c, tức nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên.
Nhà phố thông thường không rơi vào tầng 3. Nhưng tầng 2 thì áp dụng cho tất cả. Nếu anh chị tự giám sát, tôi đã viết riêng một bài về việc chủ nhà tự giám sát xây nhà — làm được đến đâu và đâu là giới hạn.
Độ sụt bê tông tươi bao nhiêu là đạt?
Đạt là khớp với độ sụt thiết kế và độ sụt ghi trên phiếu giao của chính xe đó, đo bằng phép thử tại hiện trường theo TCVN 3106:2022.
Checklist bản Toàn diện, trang 19, có nêu khoảng thường gặp gắn với biện pháp thi công — đầm dùi khoảng 6–8 cm, bê tông bơm khoảng 10–18 cm — nhưng bản gốc luôn ghi kèm ba chữ "theo thiết kế". Hai khoảng đó dùng để phát hiện bất thường và hỏi lại, không dùng để tự kết luận đạt hay không đạt. Con số quyết định luôn nằm trong hồ sơ thiết kế của chính công trình.
Đổ bê tông móng sau bao lâu thì tưới nước?
Không tưới ngay. Trong vài giờ đầu, việc đúng là phủ ẩm bằng vật liệu đã làm ẩm, nilon, vải bạt, phun chất tạo màng hoặc phun sương — và không tưới nước trực tiếp lên mặt bê tông còn non, vì sẽ gây rỗ và xói bề mặt.
Chỉ chuyển sang tưới khi tưới thử lên mặt mà không gây hư hại. Về khoảng thời gian, Checklist bản Toàn diện trang 20 dẫn TCVN 8828:2011: khoảng 2,5–5 giờ với mùa mưa ẩm Vùng A và các mùa của Vùng B, C; khoảng 5–8 giờ với mùa hanh khô Vùng A. Sau đó phải tưới giữ ẩm liên tục cả ngày lẫn đêm, đủ số ngày đêm theo vùng và mùa — xem bảng ở mục 11.
Không lấy mẫu bê tông thì sau này có sao không?
Bê tông không vì thế mà kém đi. Nhưng anh chị mất vĩnh viễn bằng chứng về cường độ thật của phần móng.
Hệ quả xuất hiện đúng vào lúc cần nhất: khi có tranh chấp với nhà thầu, khi muốn nâng tầng, khi bán nhà, hoặc khi phải truy nguyên nhân một vết nứt. Lúc đó, cách duy nhất còn lại là kiểm định trên kết cấu — tốn kém, phức tạp, và với móng đã lấp đất thì gần như không khả thi ở nhà dân. Checklist ghi rõ: khối lượng nhỏ vẫn lấy 1 tổ.
Bê tông móng bị rỗ tổ ong có phải đập đi làm lại không?
Không có câu trả lời chung, và đây chính là chỗ không nên tự quyết.
Với cấu kiện chịu lực, việc phải làm là đánh giá mức độ khuyết tật — rỗ nông ở bề mặt khác hẳn rỗ sâu chạm cốt thép. Checklist bản Toàn diện, trang 21, yêu cầu khi nghiệm thu thì bề mặt không rỗ nặng, không lộ thép; và nếu cường độ không đạt thì phải thỏa thuận với bên thiết kế về khả năng sử dụng hoặc biện pháp gia cường.
Điều chắc chắn sai là trát vá cho phẳng rồi coi như xong. Đó là che lỗi, không phải sửa lỗi — và nó lấy đi cơ hội cuối cùng để xử lý đúng.
Nhà dân không có tư vấn giám sát thì ai ký biên bản nghiệm thu?
Theo Điều 22 khoản 5 Nghị định 207/2026/NĐ-CP, thành phần ký biên bản nghiệm thu công việc gồm người trực tiếp giám sát thi công xây dựng của chủ đầu tư và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu.
Với nhà dân không thuê tư vấn giám sát, vai trò "người giám sát của chủ đầu tư" thuộc về chính chủ nhà hoặc người được chủ nhà cử ra. Điều này khớp với Điều 10 khoản 3 điểm b của cùng Nghị định: trách nhiệm tổ chức giám sát thuộc về chủ sở hữu nhà ở.
Trên thực tế, chỗ khó không phải là ai ký, mà là ký để làm gì nếu người ký không kiểm tra được. Vì vậy tôi vẫn khuyên: nếu không thuê giám sát trọn gói, thì ít nhất hãy có người đủ chuyên môn cho những mốc DỪNG — mà ca đổ móng thì có tới bốn mốc như vậy.
19. Kết luận
Một ca đổ bê tông móng thường chỉ kéo dài một buổi. Nhưng nó là buổi duy nhất trong cả quá trình xây nhà mà mọi quyết định đều là quyết định cuối cùng.
Mười hai chốt trong bài không đòi hỏi anh chị phải thành kỹ sư. Chúng chỉ đòi hai thứ: có mặt đúng lúc và biết chỗ nào được quyền dừng. Bốn mốc DỪNG là bốn chỗ đắt nhất — chưa ký nghiệm thu che khuất thì chưa đổ; sai mác thì từ chối xe; ai thêm nước thì loại xe đó; cường độ không đạt thì báo bên thiết kế chứ không tự kết luận.
Còn ba giai đoạn thì gọn lại thành ba câu: trước khi đổ, chốt bằng chữ ký. Trong khi đổ, chốt bằng phiếu giao và độ sụt từng xe. Sau khi đổ, chốt bằng bảo dưỡng đủ ngày và phiếu nén R28.
Và một điều cuối cùng, xin nhắc lại vì đây là lỗi tôi thấy nhiều nhất khi chủ nhà đọc các bài kỹ thuật trên mạng: đừng lấy con số của công trình khác áp cho nhà mình. Mác bê tông, độ sụt, cấp phối và biện pháp thi công của nhà anh chị nằm trong hồ sơ thiết kế và phiếu giao của chính công trình đó. Mọi con số trong bài này đều là chỉ tiêu của tiêu chuẩn hoặc khoảng tham chiếu — chúng giúp anh chị biết phải nhìn cái gì, không thay thế được hồ sơ của nhà mình.
📥 Mang checklist ra công trường
1. Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z. Bản đầy đủ 20 giai đoạn, in ra kẹp vào bìa cứng, tick từng ô ngay tại công trường. Riêng giai đoạn Móng đã có sẵn toàn bộ các mã MONG- được nhắc trong bài này.
2. Đọc Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" — bản Toàn diện. Nếu anh chị cần thêm chỉ tiêu kỹ thuật, dung sai và viện dẫn tiêu chuẩn cho từng đầu việc, bản Toàn diện là tài liệu tôi đã dùng làm nguồn cho toàn bộ bài này.
3. Theo dõi ThS.KS. Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài mới theo từng giai đoạn thi công. Bài liền trước ca đổ móng là làm móng nhà; bài tổng quan cả tuyến là checklist giám sát thi công nhà dân.
4. Nếu anh chị muốn có người đứng cùng ở những mốc DỪNG, có thể tìm hiểu dịch vụ tư vấn và giám sát xây nhà. Với ca đổ móng, chỉ cần có mặt đúng bốn mốc đó cũng đã thay đổi kết quả.
🔎 Căn cứ trong bài, kiểm tra ngày 17/08/2026: Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP, cùng có hiệu lực từ 01/7/2026. Các tiêu chuẩn kỹ thuật viện dẫn trong bài (TCVN 4453:1995, TCVN 8828:2011, TCVN 3105:2022, TCVN 3106:2022, TCVN 3118:2022, TCVN 5574:2018, TCVN 10303:2025, TCVN 14334:2025, TCVN 4506:2012, TCVN 4447:2012) đã được kiểm tra tính hiện hành cùng ngày. Các chỉ tiêu kỹ thuật trích từ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z do tôi biên soạn, có ghi rõ tên bản và số trang ngay trong bài để anh chị tự đối chiếu. Hai bản Checklist có hệ thống số trang độc lập.
ThS.KS. Đỗ Văn Công — chứng chỉ hành nghề giám sát hạng I · dovancong.com
