Làm móng nhà: 7 chốt kiểm tra trước khi đổ bê tông móng
Làm móng nhà: 7 chốt kiểm tra trước khi đổ bê tông móng — nhìn gì, hỏi gì, khi nào dừng. Kèm mã tra checklist, trị số TCVN và căn cứ NĐ 207/2026.
Làm móng nhà là công việc mà một sai sót nhỏ có cái giá không tương xứng chút nào với kích thước của nó. Tường xây lệch thì phá ra xây lại. Trần thấm thì bóc ra làm lại. Nhưng thép móng thiếu con kê, đáy hố còn đọng nước, hay đất dưới đáy móng không giống hồ sơ khảo sát — những thứ đó, sau khi bê tông phủ kín, không ai còn nhìn thấy và cũng không ai đục ra để sửa.
Điều đáng nói là khoảnh khắc quyết định chất lượng phần móng không phải lúc đổ bê tông. Nó là vài giờ trước lúc đó — quãng thời gian mà mọi thứ vẫn còn phơi ra dưới ánh sáng, còn đếm được, còn đo được, còn sửa được mà chưa tốn kém gì.
Bài này là bản đồ của quãng thời gian ấy. Tôi chia phần móng thành 7 chốt kiểm tra, xếp theo đúng trình tự thi công. Ở mỗi chốt, anh chị sẽ có ba câu trả lời gọn: nhìn gì bằng mắt thường, hỏi nhà thầu câu gì, và khi nào thì phải dừng chứ không được cho đổ.
Một điều cần nói ngay: bài này không dạy cách làm móng. Đó là việc của người thiết kế và nhà thầu. Bài này dạy cách kiểm tra việc đó. Và vì vậy, mọi con số trong bài đều quy về một chỗ duy nhất — hồ sơ thiết kế của chính ngôi nhà anh chị, chứ không phải kinh nghiệm chung chung của một người thợ nào đó.
Mục lục
- Vì sao "trước khi đổ bê tông" là mốc không quay lại được
- Trước khi bắt đầu: ba điều phải thống nhất
- Chốt 1 — Định vị tim trục và mốc cao độ
- Chốt 2 — Đào hố móng
- Chốt 3 — Nghiệm thu địa chất đáy móng
- Chốt 4 — Bê tông lót
- Chốt 5 — Cốt thép móng
- Chốt 6 — Cốp pha đài và giằng móng
- Chốt 7 — Nghiệm thu phần che khuất
- Xe bê tông đã đến cổng: hai việc cuối
- Một tình huống lặp đi lặp lại ở công trường nhà dân
- Sáu sai lầm thường gặp khi làm móng nhà
- Làm móng nhà cần chuẩn bị những gì
- Câu hỏi thường gặp
- Kết luận
1. Vì sao "trước khi đổ bê tông" là mốc không quay lại được
Trong nghề, chúng tôi gọi cốt thép và cốp pha là phần che khuất. Cái tên nói đúng bản chất: đó là những phần công việc sẽ bị một lớp vật liệu khác che kín vĩnh viễn, và sau đó chỉ còn cách kiểm tra gián tiếp — bằng thiết bị, bằng khoan lấy mẫu, bằng suy đoán từ vết nứt xuất hiện nhiều năm sau.
Đó là lý do checklist chuyên môn đặt một điểm dừng cứng ở đây. Tài liệu ghi rất thẳng: phải có biên bản nghiệm thu công việc (cốt thép, cốp pha) được ký trước khi đổ bê tông, và xếp đầu việc này ở mức rủi ro Cao.
Trách nhiệm này thuộc về ai
Đây là chỗ nhiều chủ nhà hiểu sai, nên tôi xin trình bày đủ ba tầng, không cắt bớt tầng nào.
Tầng thứ nhất — Luật. Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1 quy định công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường trong quá trình thi công; và khuyến khích việc giám sát thi công xây dựng đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân. Ở tầng Luật, nhà ở riêng lẻ của hộ gia đình được khuyến khích, không nằm trong mệnh lệnh cưỡng chế.
Tầng thứ hai — Nghị định. Nhưng đừng dừng ở đó. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b viết rõ: "Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng." Nghĩa là trách nhiệm tổ chức giám sát nằm ở chủ sở hữu nhà ở — và trách nhiệm đó không chuyển sang nhà thầu chỉ vì anh chị đã ký hợp đồng trọn gói.
Tầng thứ ba — trường hợp bắt buộc. Vẫn Điều 10, khoản 3 điểm c: với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, chủ sở hữu phải tổ chức thi công và giám sát thi công theo quy định của Nghị định. Ở nhóm này thì không còn là khuyến khích nữa.
Nghị định 207/2026/NĐ-CP còn liệt kê cụ thể nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ tại Điều 10 khoản 4, gồm bốn nhóm: biện pháp thi công và biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận; chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công; hệ thống giàn giáo, kết cấu chống đỡ tạm và máy móc thiết bị phục vụ thi công; biện pháp bảo đảm an toàn trong thi công. Hai nhóm đầu chạm thẳng vào phần móng, và anh chị sẽ gặp lại chúng ở Chốt 2 và Chốt 5.
Biên bản nghiệm thu — thứ có giá trị hơn lời hứa
Nghị định 207/2026/NĐ-CP, Điều 22 quy định về nghiệm thu công việc xây dựng. Ba điểm đáng nhớ nhất với chủ nhà:
- Kết quả nghiệm thu được xác nhận bằng biên bản (khoản 1). Không phải bằng câu "yên tâm đi anh".
- Người giám sát phải nghiệm thu trong thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu của nhà thầu; nếu không đồng ý thì phải thông báo lý do bằng văn bản (khoản 3).
- Biên bản phải có phần kết luận nghiệm thu, nêu rõ chấp nhận hay không chấp nhận, và đồng ý cho triển khai các công việc tiếp theo hay chưa (khoản 4 điểm d).
Vế cuối chính là điều làm nên sức nặng của tờ giấy đó. Nó không chỉ ghi nhận quá khứ — nó là cái cho phép bước tiếp theo được bắt đầu.
📌 Lưu ý về căn cứ pháp lý
Các căn cứ nêu trong bài được đối chiếu tại ngày 13/08/2026, gồm: Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP, đều có hiệu lực từ 01/7/2026.
Nghị định 06/2021/NĐ-CP mà nhiều tài liệu cũ còn viện dẫn đã hết hiệu lực từ ngày 01/7/2026.
Nếu công trình của anh chị khởi công trước 01/7/2026 thì cần tra thêm điều khoản chuyển tiếp tại Điều 53 Nghị định 207/2026/NĐ-CP và Điều 95 Luật Xây dựng 135/2025/QH15 — bài này viết cho công trình khởi công sau mốc đó.
Nếu anh chị muốn nhìn phần móng trong toàn cảnh cả công trình, tôi đã viết riêng một bài về các mốc nghiệm thu quan trọng khi xây nhà — bảy chốt trong bài này chính là phần phóng to của một trong tám cổng ở bài đó.
2. Trước khi bắt đầu: ba điều phải thống nhất
Điều 1 — Hồ sơ thiết kế là căn cứ, không phải kinh nghiệm thợ
Câu hỏi tôi nhận nhiều nhất khi nói về chủ đề làm móng nhà là: "móng nhà tôi nên rộng bao nhiêu, thép mấy phi?"
Tôi không trả lời câu đó, và tôi mong không ai trả lời anh chị câu đó qua mạng. Kích thước móng phụ thuộc vào tải trọng công trình, vào sức chịu tải của nền đất tại chính thửa đất đó, vào loại móng được chọn. Hai ngôi nhà giống hệt nhau về số tầng, xây cách nhau ba trăm mét, vẫn có thể cần hai phương án móng khác nhau vì nền đất khác nhau.
Vì vậy toàn bộ bài này được viết theo một nguyên tắc: so cái nhìn thấy ngoài công trường với cái ghi trong hồ sơ thiết kế. Chủ nhà không cần biết con số đúng là bao nhiêu. Chủ nhà cần biết con số đúng nằm ở đâu — và nó nằm trong bản vẽ.
Điều 2 — Loại móng quyết định checklist của anh chị
Giai đoạn Móng trong bộ checklist giám sát thi công nhà dân của tôi có 12 hạng mục với 45 đầu việc kiểm tra. Nhưng không nhà nào chạm hết 45 đầu việc đó.
Nếu nhà anh chị dùng móng nông — móng đơn, móng băng, móng bè — thì hai hạng mục về ép cọc và cọc khoan nhồi không áp dụng. Bài này viết cho nhóm đó, vốn chiếm phần lớn nhà dân.
Nếu nhà anh chị dùng móng cọc, hai hạng mục đó bổ sung thêm 14 đầu việc nữa, với những chỉ tiêu mà thật lòng mà nói chủ nhà không tự kiểm được: lực ép dừng cọc, tốc độ xuyên, độ lệch tim cọc, chỉ tiêu dung dịch giữ thành. Với móng cọc, bảy chốt trong bài này vẫn đúng và vẫn phải làm — chỉ là chúng bắt đầu sau khi phần cọc đã xong và đã có hồ sơ nghiệm thu cọc. Phần cọc tôi viết riêng thành bài kiểm tra ép cọc nhà dân, vì gộp vào đây sẽ chỉ làm loãng cả hai.
Điều 3 — Ba mức phản ứng, đừng dùng nhầm
Trong bản Checklist dành cho chủ nhà, tôi phân sẵn mỗi đầu việc vào một trong ba mức. Đây là thứ giữ cho anh chị không phản ứng thái quá ở chỗ nhẹ, và không nhân nhượng ở chỗ nặng:
| Mức | Nghĩa là | Phản ứng đúng |
|---|---|---|
| Ghi nhận | Cần biết và cần lưu lại, chưa phải lý do chặn công việc | Chụp ảnh, ghi sổ, nhắc nhà thầu bổ sung |
| Tạm dừng | Việc đang làm phải khớp yêu cầu rồi mới được chuyển bước | Yêu cầu xử lý xong rồi mới cho làm tiếp |
| DỪNG | Làm tiếp là chấp nhận rủi ro không sửa được | Dừng hẳn, báo người thiết kế, có kết luận rồi mới tiếp |

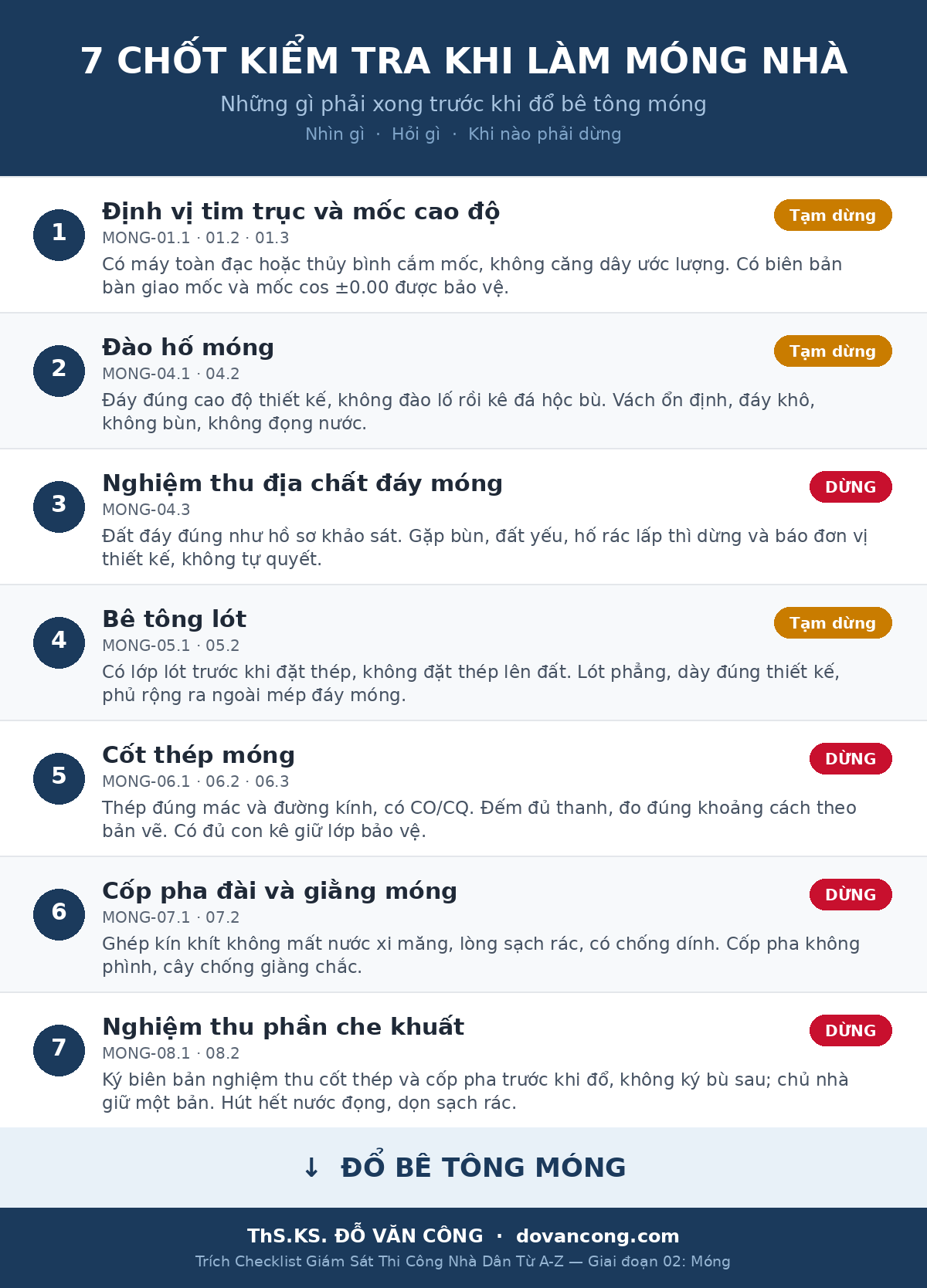

Bảy chốt dưới đây được đánh dấu theo đúng ba mức này.
3. Chốt 1 — Định vị tim trục và mốc cao độ
Mã đầu việc: MONG-01.1, MONG-01.2, MONG-01.3
Đây là chốt bị coi nhẹ nhiều nhất, vì lúc này công trường mới chỉ là một thửa đất trống. Nhưng mọi sai số về sau đều cộng dồn từ đây. Trục sai một lần thì móng sai, cột sai theo, và đến lúc xây tường mới phát hiện nhà bị lẹm vào ranh đất hàng xóm.
Nhìn gì
Có người dùng máy trắc đạc — toàn đạc hoặc thủy bình — để cắm mốc. Không phải căng dây và ước lượng bằng mắt. Đây là dấu hiệu đầu tiên và rõ nhất về mức độ nghiêm túc của nhà thầu.
Cọc mốc chắc chắn, đóng quanh thửa đất, ở chỗ không bị máy móc đè lấp.
Có một mốc cao độ chuẩn — cos ±0.00 — được đánh dấu rõ ràng và được bảo vệ. Đây là mốc gốc để dẫn toàn bộ cao độ của ngôi nhà: cao độ đáy móng, cao độ nền, cao độ từng sàn. Mất mốc này giữa chừng là chuyện phiền phức thật sự.
Hỏi gì
- "Mốc trục lấy chuẩn từ đâu? Cho tôi xem biên bản bàn giao mốc kèm sơ đồ tọa độ và cao độ."
- "Đã đo đối chiếu tim trục và kích thước móng với bản vẽ chưa? Cho tôi xem."
- "Mốc cos ±0.00 đặt ở đâu, làm sao bảo vệ để không mất?"
Con số nằm trong hồ sơ
Checklist bản Toàn diện, trang 12, dẫn TCVN 9394:2012 điều 4.2 với hai yêu cầu của công tác định vị: mốc định vị trục đặt cách trục ngoài cùng của móng không ít hơn 10 m, và độ sai lệch của các trục so với thiết kế không vượt quá 1 cm trên 100 m chiều dài tuyến.
Tôi nêu hai con số này không phải để anh chị cầm thước ra đo — đó là việc của người làm trắc đạc và của thiết bị. Tôi nêu để anh chị hiểu mức độ chặt chẽ mà tiêu chuẩn đòi hỏi. Với một thửa đất nhà dân rộng vài chục mét, dung sai tương ứng nhỏ đến mức mắt thường không phân biệt được. Nghĩa là câu "lệch một tí không sao đâu" của người thợ hoàn toàn không phản ánh tinh thần của tiêu chuẩn.
Cùng với đó, hồ sơ phải có biên bản bàn giao mốc kèm sơ đồ, tọa độ và cao độ. Đây là tờ giấy đầu tiên trong hồ sơ chất lượng công trình của anh chị.
Khi nào dừng
Tạm dừng. Chưa xác nhận đúng mốc và đúng tim trục thì chưa cho đào.

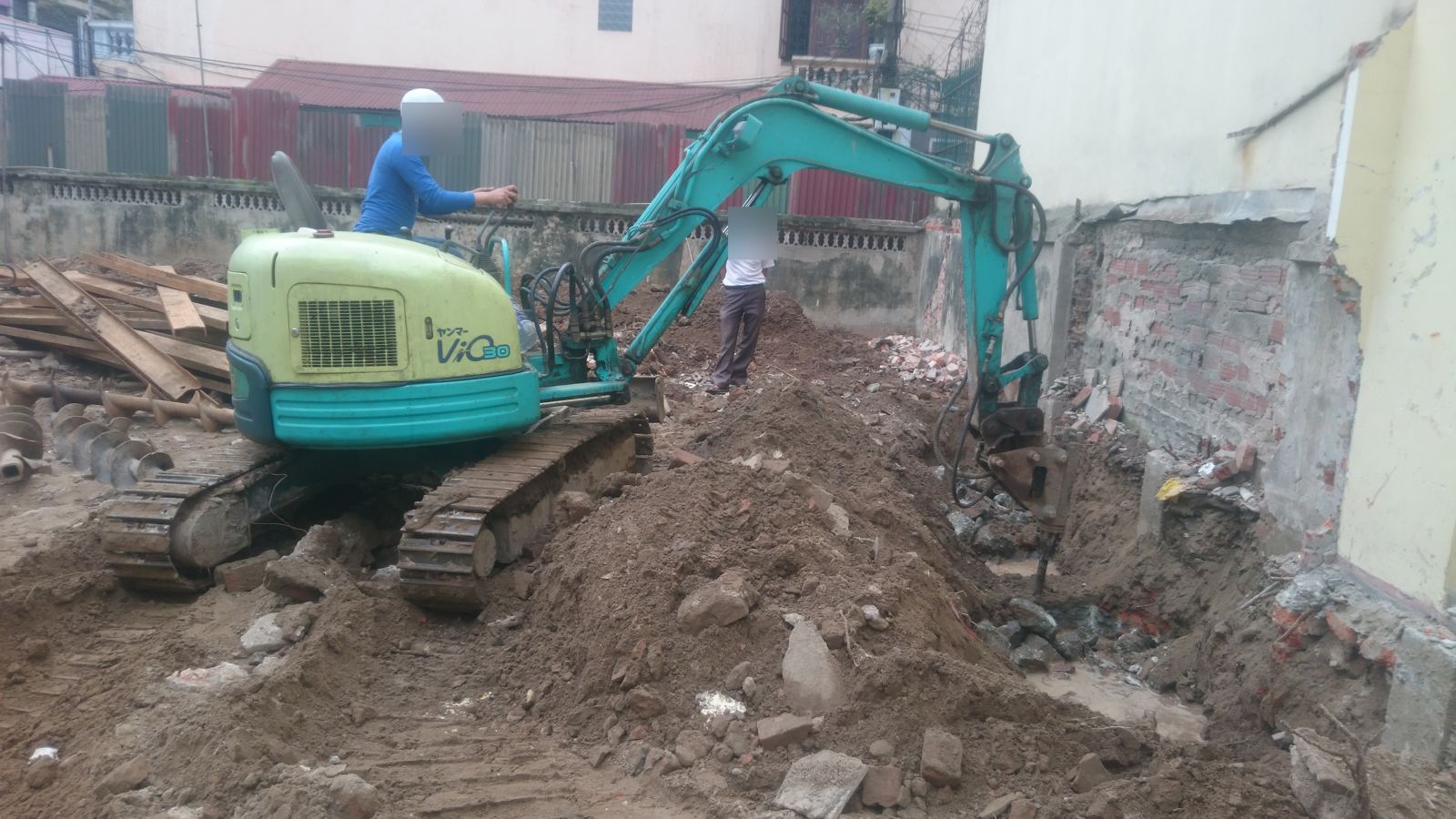

4. Chốt 2 — Đào hố móng
Mã đầu việc: MONG-04.1, MONG-04.2
Nhìn gì
Đáy hố đúng cao độ thiết kế, và không có chỗ nào bị đào lố rồi chèn bù. Đây là điểm mấu chốt của chốt này.
Vách hố đứng vững hoặc có mái dốc, có chống vách — không có dấu hiệu sạt lở.
Đáy hố khô, không bùn, không đọng nước trước khi đổ lớp bê tông lót.
Bẫy lớn nhất: đào lố rồi kê đá hộc
Checklist bản Toàn diện, trang 16, ghi ở mã MONG-04.1 một câu rất dứt khoát: không tự ý đào sâu quá cao độ thiết kế, phải giữ nguyên kết cấu đất nguyên thổ ở đáy. Và cột "Cách xử lý" ghi kèm: nếu lỡ đào sâu thì bù bằng bê tông hoặc đất đầm chặt đúng kỹ thuật — không kê đá hộc.
Lý do rất đơn giản. Lớp đất nguyên thổ ở đáy hố là thứ đã nằm yên ở đó hàng nghìn năm và có sức chịu tải mà hồ sơ khảo sát đã đo được. Khi máy đào lỡ tay múc quá, phần đất bù vào là đất rời — hoặc tệ hơn, là mấy hòn đá hộc kê tạm cho "chắc chắn". Nhìn thì có vẻ cứng, nhưng dưới tải trọng của cả ngôi nhà, những chỗ bù bậy đó lún khác với phần đất nguyên thổ bên cạnh. Lún không đều là nguyên nhân của những vết nứt xiên trên tường mà nhiều năm sau không ai truy được nguồn gốc.
An toàn cho nhà liền kề
Với nhà phố sát vách, đào hố móng còn là việc động chạm trực tiếp đến nhà hàng xóm. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 4 điểm a xếp biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận vào ngay nhóm đầu tiên của nội dung giám sát thi công nhà ở riêng lẻ.
Hỏi gì
- "Đáy hố đúng cao độ thiết kế chưa? Chỗ nào đào sâu quá thì được bù bằng gì?"
- "Hố có đọng nước hoặc bùn ở đáy không? Đã vét sạch và bơm cạn trước khi đổ lót chưa?"
- "Biện pháp chống vách và bảo vệ nhà liền kề là gì?"
Khi nào dừng
Tạm dừng ở cả hai đầu việc. Bù sai phải xử lý đúng rồi mới tiếp; đáy phải khô sạch rồi mới đổ lót.
5. Chốt 3 — Nghiệm thu địa chất đáy móng
Mã đầu việc: MONG-04.3
Tôi tách đầu việc này ra thành một chốt riêng, dù nó cùng nằm trong hạng mục đào hố móng. Lý do: đây là điểm DỪNG nặng nhất của cả giai đoạn móng, và cũng là chốt bị bỏ qua nhiều nhất vì áp lực tiến độ.
Vấn đề là gì
Toàn bộ thiết kế móng được tính toán dựa trên một giả thiết: nền đất ở đáy móng là loại đất nào và chịu được tải trọng bao nhiêu. Giả thiết đó đến từ hồ sơ khảo sát địa chất — thường là một vài mũi khoan thăm dò.
Nhưng nền đất không đồng nhất. Khi đào xuống, hoàn toàn có thể gặp thứ khác với giả thiết: một túi bùn, một lớp đất yếu, một hố rác đã lấp, một cái ao cũ được san bằng từ lâu, một mạch nước ngầm.
Checklist bản Toàn diện, trang 16, ghi yêu cầu ở mã MONG-04.3 kèm hướng xử lý bằng đúng một câu: nếu khác hồ sơ khảo sát thì dừng, báo Thiết kế xử lý nền. Mức rủi ro xếp loại Cao.
Nhìn gì
Đất đáy chắc, đúng loại như mô tả trong hồ sơ khảo sát. Nếu gặp bùn, đất nhão, phế thải chôn lấp, hoặc nước ngầm trồi lên liên tục sau khi bơm cạn — đó là tín hiệu.
Hỏi gì
- "Đất đáy móng có giống hồ sơ khảo sát không?"
- "Nếu khác thì đã báo đơn vị thiết kế chưa? Họ trả lời thế nào, bằng văn bản hay bằng miệng?"
Khi nào dừng
DỪNG. Và ở chốt này, xin anh chị nhớ giúp tôi một điều: người quyết định không phải nhà thầu, cũng không phải chủ nhà. Là đơn vị thiết kế.
Nhà thầu có thể rất thiện chí và rất có kinh nghiệm, nhưng phương án xử lý nền là một bài toán tính toán, không phải một quyết định phán đoán tại chỗ. Còn chủ nhà thì thường sẽ nghe theo bất cứ ai nói giọng chắc chắn nhất. Câu đúng phải nói ở đây là: "Tôi đồng ý dừng. Anh gọi giúp tôi bên thiết kế xuống xem, và tôi cần câu trả lời bằng văn bản."
Vâng, dừng thì chậm. Nhưng đổ móng lên một nền đất không đúng giả thiết tính toán thì cái chậm sau đó đo bằng năm, không đo bằng ngày.

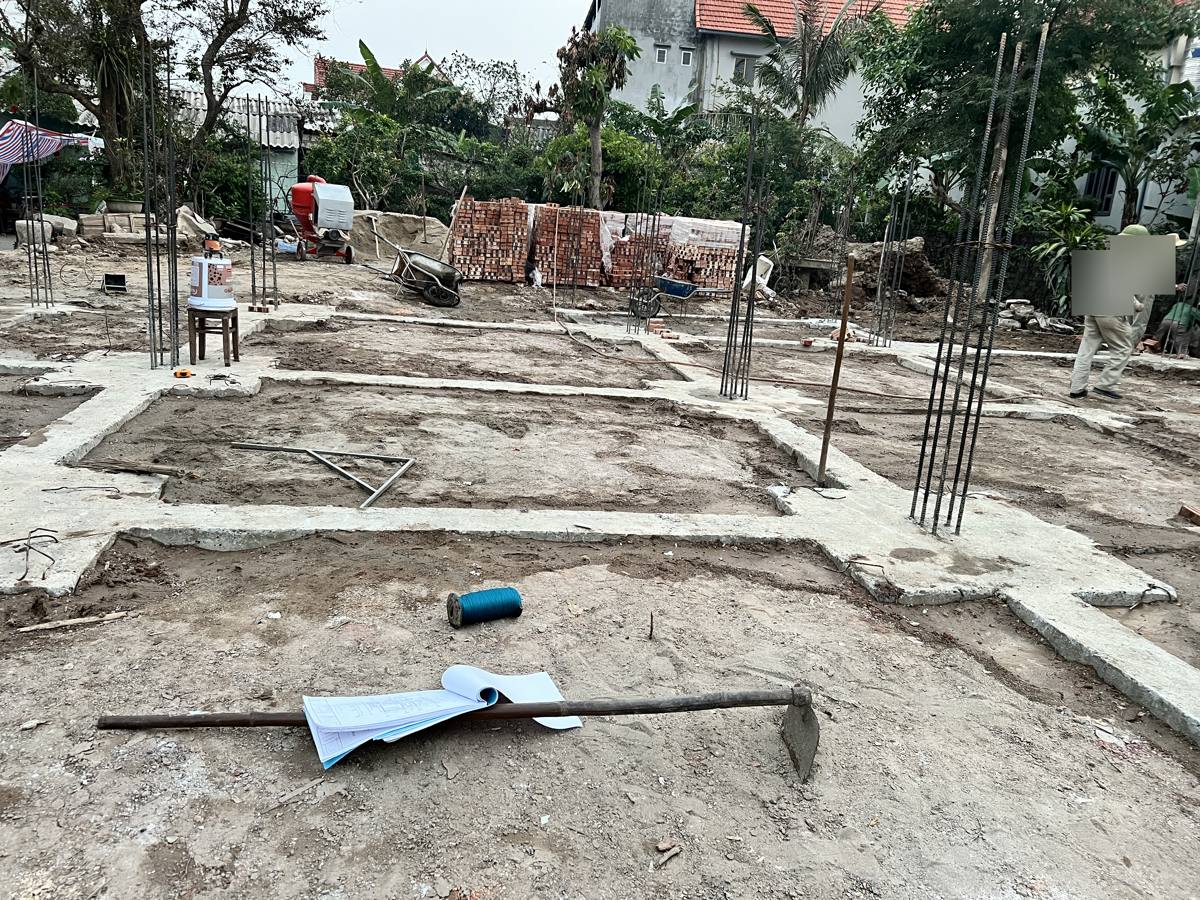

6. Chốt 4 — Bê tông lót
Mã đầu việc: MONG-05.1, MONG-05.2
Lớp lót là lớp bê tông mỏng đổ xuống đáy hố trước khi đặt thép. Nó rẻ, nó không chịu lực, và chính vì thế nó hay bị làm qua loa hoặc bỏ hẳn. Nhưng nó làm ba việc mà thiếu thì hỏng cả phần dưới của móng: ngăn thép chạm đất, giữ đúng lớp bê tông bảo vệ cốt thép, và tạo mặt phẳng sạch để thi công.
Nhìn gì
Có lớp lót trước khi đặt thép. Bản Checklist dành cho chủ nhà ghi thẳng: không đặt thép trực tiếp lên đất.
Đúng loại theo thiết kế. Thường là bê tông nghèo, hoặc lớp đá 4x6 chèn vữa.
Đủ dày và phẳng. Chiều dày đúng thiết kế — thường vào khoảng 100 mm, tức chừng một gang tay.
Phủ rộng ra ngoài mép đáy đài móng. Đây là chi tiết hay bị bỏ nhất và tôi muốn nhấn mạnh riêng.
Vì sao "phủ rộng ra mép" lại quan trọng
Lớp bê tông bảo vệ cốt thép là khoảng cách từ mặt ngoài của thanh thép ngoài cùng đến mặt ngoài của bê tông. Nó chính là thứ giữ cho thép không bị gỉ trong suốt tuổi thọ công trình.
Nếu lớp lót bị hụt so với mép móng, thanh thép ở mép sẽ nằm chìa ra ngoài phần lót, tì thẳng xuống đất. Con kê đặt ở đó cũng vô nghĩa vì nó lún vào đất. Kết quả: đúng ở vị trí chịu ẩm nhiều nhất — mép ngoài của móng, sát đất — thì lớp bảo vệ lại mỏng nhất. Đó là chỗ gỉ sẽ bắt đầu.
Hỏi gì
- "Lớp lót móng dùng loại gì, đã đúng thiết kế chưa?"
- "Lót có đủ dày, đủ phẳng và có rộng hơn đáy đài móng không?"
Khi nào dừng
Ghi nhận với chủng loại vật liệu lót, Tạm dừng với cao độ và kích thước. Lót sai làm hỏng lớp bảo vệ thép — phải đổ lại cho đạt.
7. Chốt 5 — Cốt thép móng
Mã đầu việc: MONG-06.1, MONG-06.2, MONG-06.3
Đây là chốt nặng nhất, và cũng là chỗ mà cách kiểm tra thép trước khi đổ bê tông thật sự nằm trong tầm tay chủ nhà. Cả ba đầu việc trong hạng mục này đều ở mức DỪNG.
7.1. Thép đúng loại và sạch
Nghị định 207/2026/NĐ-CP, Điều 10 khoản 4 điểm b đặt chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng vào nội dung giám sát bắt buộc với nhà ở riêng lẻ. Với móng, vật liệu quan trọng nhất chính là thép.
Nhìn gì: thép đúng cỡ ghi trong bản vẽ; bề mặt sạch, không gỉ tróc vảy, không dính bùn hay dầu mỡ.
Xin nói rõ một điều hay gây tranh cãi ngoài công trường: lớp gỉ vàng mỏng bám trên bề mặt thép là hiện tượng bình thường và chưa phải lý do loại thép. Thứ phải xử lý là gỉ tróc vảy — loại gỉ bong thành từng mảng, cạo ra thấy thép đã bị ăn mòn bên dưới. Loại gỉ đó làm giảm tiết diện thanh thép và cản trở bê tông bám vào thép.
Hỏi gì: "Thép có đúng mác và đường kính thiết kế không? Cho tôi xem chứng chỉ xuất xưởng (CO/CQ) và kết quả thí nghiệm kéo, uốn."
7.2. Đủ thanh, đúng khoảng cách, nối đúng chỗ
Đây là phần chủ nhà làm được nhiều nhất, và cũng là phần đáng làm nhất.
Cầm bản vẽ móng ra tận nơi và đếm. Đếm số thanh trong một ô lưới. Đo khoảng cách giữa hai thanh liền nhau bằng thước dây. So với bản vẽ. Không cần chuyên môn để làm việc này — chỉ cần kiên nhẫn và một cái thước.
Nhìn các mối nối. Mối nối phải so le nhau, không được dồn tất cả vào cùng một mặt cắt. Các nút buộc phải chắc, để khi thợ giẫm lên và khi bê tông đổ xuống, lưới thép không xô lệch.
Checklist bản Toàn diện, trang 17, dẫn Bảng 9 của TCVN 4453:1995 về sai lệch cho phép khi lắp dựng cốt thép. Hai dòng liên quan trực tiếp tới móng:
| Nội dung sai lệch | Mức cho phép |
|---|---|
| Khoảng cách giữa các thanh chịu lực đặt riêng biệt — bản, tường và móng dưới kết cấu khung | 20 mm |
| Khoảng cách giữa các thanh phân bố trong một hàng — bản, tường và móng dưới kết cấu khung | 25 mm |
⚠️ Đây là dung sai lắp dựng, không phải khoảng cách thép. Khoảng cách thép của móng nhà anh chị luôn lấy theo bản vẽ. Bảng trên chỉ trả lời câu hỏi "lệch so với bản vẽ đến mức nào thì vẫn chấp nhận được".
Hỏi gì: "Số thanh và khoảng cách thép đã đúng bản vẽ chưa? Cho tôi đối chiếu với bản vẽ."
7.3. Con kê — thứ nhỏ nhất nhưng hay thiếu nhất
Con kê là những cục bê tông hoặc nhựa nhỏ đặt dưới và bên cạnh lưới thép để giữ cho thép cách mặt cốp pha và mặt lót một khoảng đúng bằng lớp bê tông bảo vệ. Chúng rẻ, chúng xấu, và chúng bị bỏ quên thường xuyên hơn bất kỳ chi tiết nào khác của phần móng.
Nhìn gì: có cục kê đỡ thép đều khắp; thép không chạm trực tiếp xuống lớp lót hay tì vào thành cốp pha.
Checklist bản Toàn diện, trang 17, dẫn TCVN 4453:1995 điều 4.6.3: điểm kê con kê cách nhau không quá 1 m; con kê phải đặt đều, đủ số lượng, đúng chiều dày, và làm bằng vật liệu không ăn mòn thép, không phá hủy bê tông. Về dung sai, chiều dày lớp bảo vệ được phép sai lệch không quá 3 mm khi lớp bảo vệ nhỏ hơn 15 mm và không quá 5 mm khi lớn hơn 15 mm.
Còn chiều dày lớp bê tông bảo vệ dày bao nhiêu thì tôi không nêu con số ở đây, vì tài liệu chuyên môn quy nó về thiết kế: chiều dày lớp bảo vệ lấy đúng thiết kế theo TCVN 5574:2018, và với đáy móng tiếp đất thì thường lấy lớn hơn các cấu kiện khác. Anh chị hãy tìm con số này trong bản vẽ kết cấu móng, hoặc hỏi thẳng người thiết kế.
Hỏi gì: "Thép có đủ con kê để giữ lớp bê tông bảo vệ đúng thiết kế không?"
Khi nào dừng
DỪNG ở cả ba đầu việc. Đây là phần che khuất — đổ rồi thì không sửa được nữa.
📥 Anh chị muốn có sẵn danh sách này trong túi khi ra công trường?
Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z tại dovancong.com — mỗi đầu việc đều có mã tra cứu, mục "nhìn bằng mắt", mục "hỏi thầu" và ô tích "Đã KT".

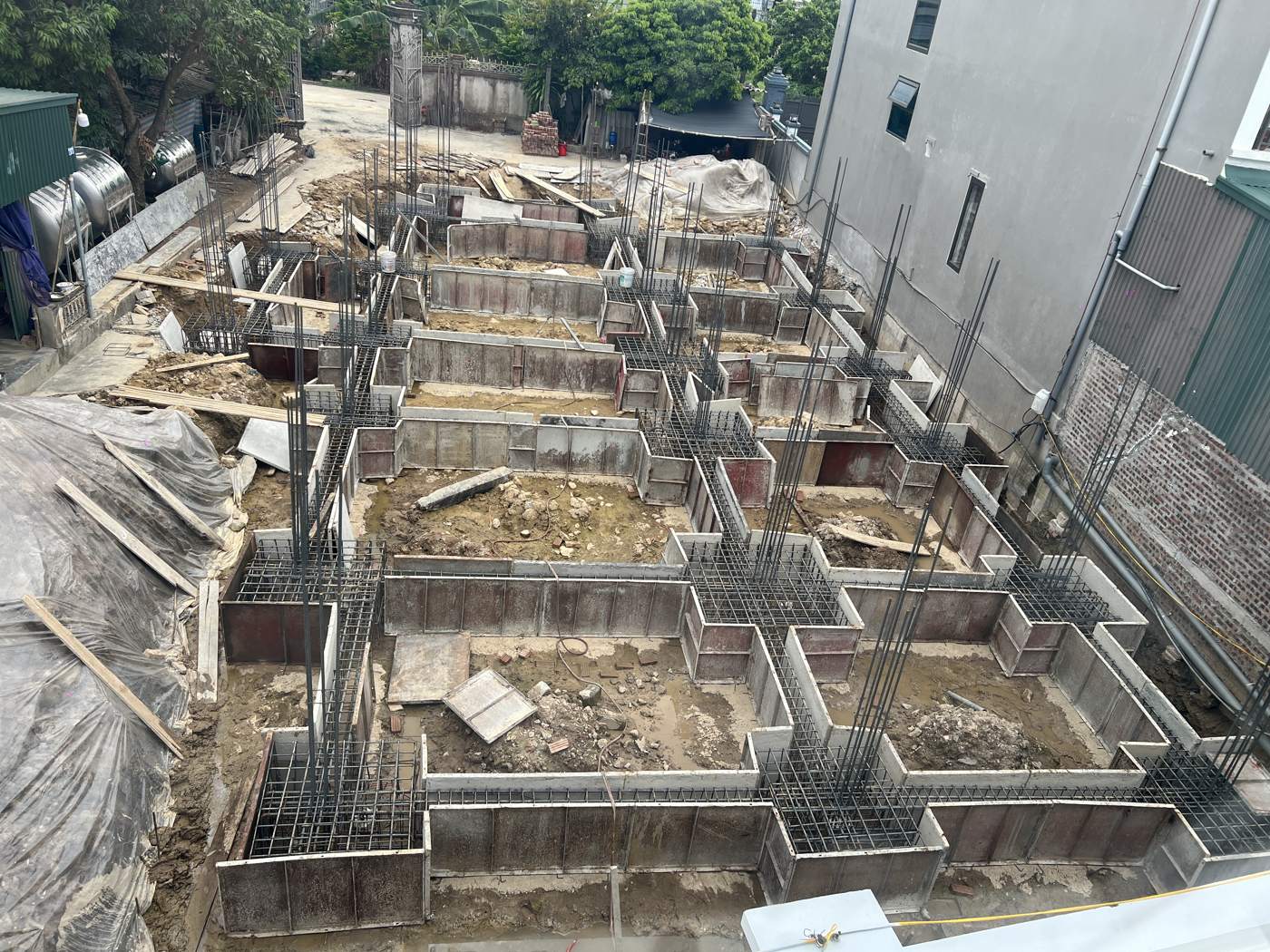

8. Chốt 6 — Cốp pha đài và giằng móng
Mã đầu việc: MONG-07.1, MONG-07.2
Cốp pha quyết định hai thứ: hình dạng, kích thước của cấu kiện bê tông và việc giữ được nước xi măng ở lại bên trong. Vế thứ hai ít người để ý nhưng lại quan trọng không kém.
Bê tông tươi là hỗn hợp có nước. Nếu cốp pha hở, hồ xi măng chảy ra ngoài qua khe. Chỗ bị mất hồ đó, sau khi đông cứng, chỉ còn lại đá và cát dính lỏng lẻo với nhau — chính là hiện tượng rỗ tổ ong.
Nhìn gì
Ghép kín khít. Checklist bản Toàn diện, trang 17, dẫn Bảng 1 TCVN 4453:1995: độ gồ ghề giữa các tấm ghép nối không quá 3 mm, và cốp pha phải ghép kín để không mất nước xi măng khi đổ và đầm.
Lòng cốp pha sạch, không rác. Mẩu gỗ, dây buộc thừa, vỏ bao xi măng rơi vào trong sẽ nằm lại vĩnh viễn trong lòng cấu kiện.
Có lớp chống dính phủ kín mặt tiếp xúc.
Có lỗ thoát nước, thoát rác ở đáy — và lỗ đó đã được bịt kín trước khi đổ. Đây là chi tiết dễ quên nhất: mở lỗ để vệ sinh xong rồi quên bịt lại.
Cốp pha thẳng, vuông, không phình bụng; cây chống và giằng chắc, không lung lay. Anh chị có thể tự kiểm bằng cách đẩy tay vào tấm cốp pha — nếu nó rung hoặc dịch, thì áp lực của cả khối bê tông tươi sẽ làm nó dịch nhiều hơn thế.
Con số nằm trong hồ sơ
Checklist bản Toàn diện, trang 18, dẫn Bảng 2 TCVN 4453:1995 về sai lệch của cốp pha và đà giáo đã lắp dựng:
| Nội dung sai lệch | Mức cho phép cho móng |
|---|---|
| Sai lệch trục cốp pha so với thiết kế | 15 mm |
| Sai lệch mặt phẳng cốp pha so với phương thẳng đứng, tính trên toàn bộ chiều cao kết cấu | 20 mm |
| Sai lệch mặt phẳng cốp pha so với phương thẳng đứng, trên mỗi mét dài | 5 mm |
| Khoảng cách giữa các cột chống, trụ đỡ giằng ổn định, neo so với thiết kế — trên mỗi mét dài | 25 mm |
| Khoảng cách giữa các cột chống, trụ đỡ giằng ổn định, neo so với thiết kế — trên toàn bộ khẩu độ | 75 mm |
Anh chị không cần tự đo những con số này. Nhưng khi nhà thầu nói "cốp pha thế này là được rồi", anh chị biết rằng có một bảng dung sai cụ thể để đối chiếu, và có quyền yêu cầu người có chuyên môn kiểm tra theo bảng đó.
Hỏi gì
- "Cốp pha đã kín khít và vệ sinh sạch trước khi đổ chưa?"
- "Cốp pha có được chống, giằng đủ chắc để không phình hay xê dịch khi đổ không?"
Khi nào dừng
DỪNG với việc ghép kín và vệ sinh — đây là phần che khuất. Tạm dừng với chống giằng: gia cố đúng rồi mới đổ.

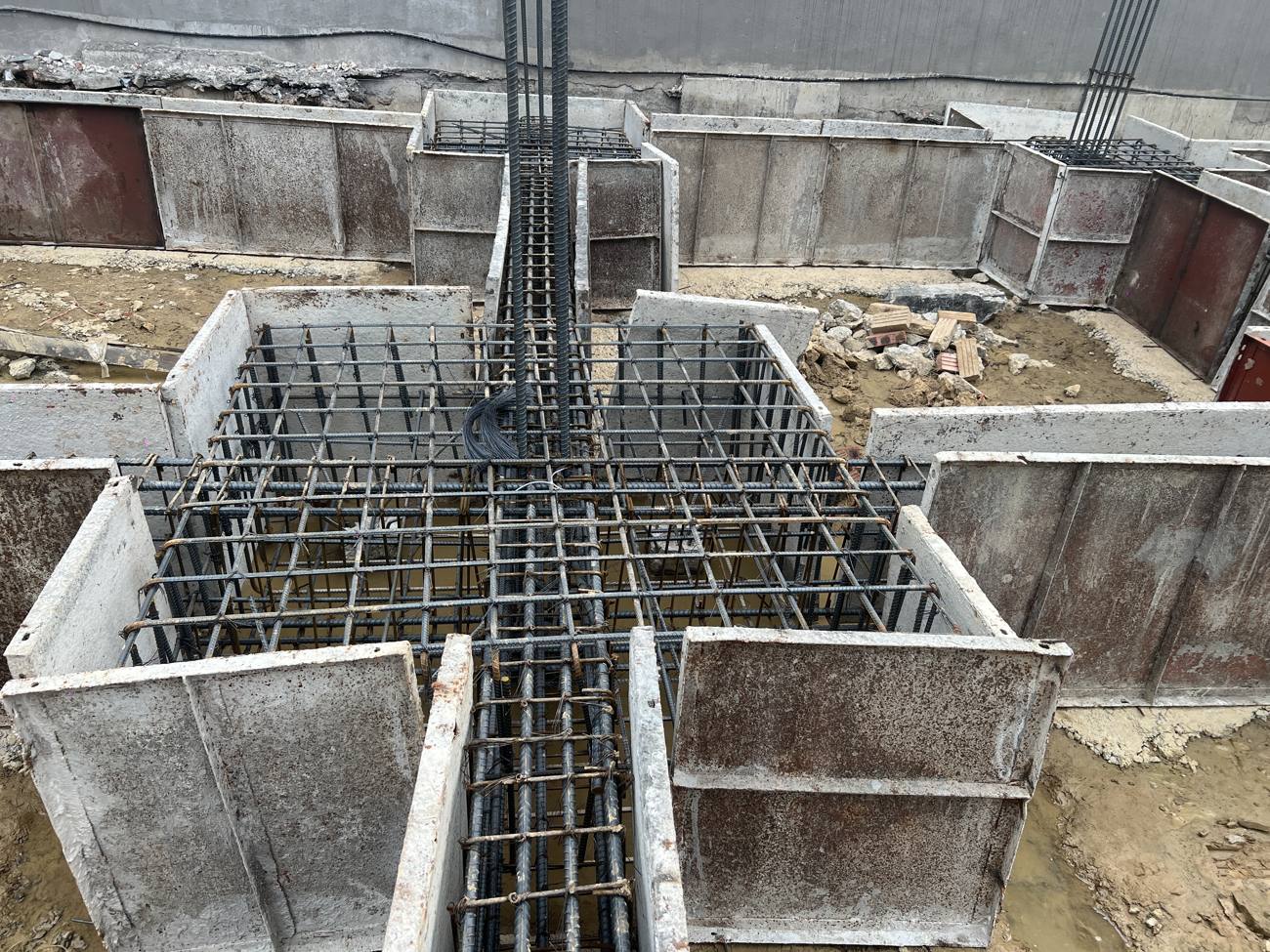

9. Chốt 7 — Nghiệm thu phần che khuất
Mã đầu việc: MONG-08.1, MONG-08.2
Sáu chốt trên là chuẩn bị. Chốt này là cánh cửa. Qua nó thì bê tông được đổ; không qua nó thì không được đổ.
9.1. Biên bản, không phải lời nói
Checklist bản Toàn diện, trang 18, ghi ở mã MONG-08.1: kiểm tra cốt thép theo Bảng 10 và cốp pha theo Bảng 1, sai lệch phải nằm trong giới hạn Bảng 9 và Bảng 2; và phải có biên bản nghiệm thu công việc (cốt thép, cốp pha) được ký trước khi đổ bê tông.
Về mặt pháp lý, Nghị định 207/2026/NĐ-CP Điều 22 khoản 4 quy định nội dung chủ yếu của biên bản nghiệm thu công việc xây dựng: tên công việc được nghiệm thu; thời gian và địa điểm nghiệm thu; thành phần ký biên bản; kết luận nghiệm thu — nêu rõ chấp nhận hay không, có đồng ý cho triển khai các công việc tiếp theo hay không, yêu cầu sửa chữa hoàn thiện nếu có; chữ ký, họ tên, chức vụ người ký; và phụ lục kèm theo nếu có.
Khoản 5 của cùng điều quy định thành phần ký: người trực tiếp giám sát thi công xây dựng của chủ đầu tư và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu thi công xây dựng. Với nhà ở riêng lẻ, "chủ đầu tư" ở đây chính là chủ nhà — hoặc người mà chủ nhà thuê để làm việc giám sát.
9.2. Chủ nhà giữ một bản
Câu nên nói, và nên nói trước ngày đổ chứ không phải đúng hôm đổ:
"Đã có biên bản nghiệm thu thép và cốp pha chưa? Cho tôi giữ một bản trước khi đổ."
Tờ giấy đó vào bộ hồ sơ chất lượng công trình của anh chị. Nó là bằng chứng khách quan về trạng thái phần móng tại thời điểm bị che kín — thứ có giá trị suốt tuổi thọ ngôi nhà, và có giá trị đặc biệt khi phải xử lý một tranh chấp hoặc một sự cố nhiều năm sau.
9.3. Hạn 24 giờ
Nghị định 207/2026/NĐ-CP Điều 22 khoản 3 đặt một cái hạn mà tôi thấy rất có ích cho chủ nhà: người giám sát phải thực hiện nghiệm thu trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu của nhà thầu; trường hợp không đồng ý nghiệm thu thì phải thông báo lý do bằng văn bản.
Điều này cắt đứt cả hai kiểu lạm dụng: bên giám sát không được ngâm hồ sơ để làm khó nhà thầu, và bên thi công không được lấy cớ "chờ mãi không thấy ai xuống" để tự đổ.
9.4. Việc cuối cùng: vệ sinh
Mã MONG-08.2, Checklist bản Toàn diện trang 18: làm sạch đáy, hút hết nước đọng, loại bỏ rác và gỉ rời ngay trước khi đổ.
Nghe rất tầm thường, và chính vì tầm thường nên hay bị bỏ. Nước đọng ở đáy làm loãng lớp bê tông tiếp xúc trực tiếp với nền — đúng lớp đáng lẽ phải đặc chắc nhất. Rác nằm lại trong lòng cấu kiện tạo thành lỗ rỗng vĩnh viễn.
Nếu đêm trước ngày đổ có mưa, việc đầu tiên sáng hôm sau không phải là gọi xe bê tông. Là bơm nước.
Khi nào dừng
DỪNG. Chưa nghiệm thu che khuất thì tuyệt đối chưa đổ. Đây là chốt duy nhất trong bảy chốt mà tôi không thấy có ngoại lệ nào chấp nhận được.
Nếu anh chị muốn xem chốt này nằm ở đâu trong bức tranh lớn, nó chính là cổng thứ hai trong tám cổng nghiệm thu của cả công trình.
10. Xe bê tông đã đến cổng: hai việc cuối
Bảy chốt đã qua. Xe trộn đã đỗ ngoài ngõ. Còn đúng hai việc, và cả hai đều làm trong vài phút.
Việc thứ nhất — đối chiếu phiếu giao của từng xe. Bê tông phải đúng cấp độ bền chịu nén hoặc mác thiết kế theo hồ sơ đã được duyệt. Checklist bản Toàn diện, trang 18, có ghi một mốc tham khảo: nhà phố thường từ B20 trở lên, tương đương khoảng M250 — nhưng ghi kèm ngay vế "theo thiết kế". Xin anh chị đừng lấy con số đó áp cho nhà mình; hãy mở bản vẽ kết cấu ra và đọc cấp độ bền ghi trong đó. Xe nào sai cấp bền hoặc sai mác thì từ chối xe đó, và giữ lại phiếu giao.
Việc thứ hai — kiểm tra độ sụt, và tuyệt đối không cho thêm nước. Độ sụt được thử tại hiện trường theo TCVN 3106:2022, đúng độ sụt thiết kế. Checklist bản Toàn diện, trang 19, ghi rất đậm: nghiêm cấm tự ý cho thêm nước để dễ đổ. Thêm nước làm bê tông dễ chảy, dễ đầm, thợ đỡ vất vả — và làm giảm cường độ của chính khối bê tông đó. Đây là hành vi có mức phản ứng DỪNG: phát hiện thêm nước thì loại xe đó.
Hai việc này tôi đã viết chi tiết trong bài về quy trình nghiệm thu vật tư đầu vào, có ảnh phiếu giao thật và thao tác đo độ sụt từng bước. Anh chị đọc bài đó trước ngày đổ móng thì rất đáng.
Còn toàn bộ ca đổ — từ lúc xe bồn vào cổng, qua đầm dùi, đến bảo dưỡng khối bê tông sau khi đổ — tôi viết thành 12 chốt trong bài đổ bê tông móng.
11. Một tình huống lặp đi lặp lại ở công trường nhà dân
Câu chuyện dưới đây không phải một công trình cụ thể. Nó là mô típ tôi gặp đi gặp lại đến mức có thể đoán trước từng bước.
Nhà thầu hẹn đổ móng sáng thứ Bảy. Chiều thứ Sáu, chủ nhà tranh thủ tan làm ghé qua. Thép đã buộc xong, cốp pha đã dựng, mọi thứ trông rất gọn gàng và rất đáng tin.
Chủ nhà đi một vòng. Có ba thứ khiến anh hơi gợn.
Thứ nhất, thép ở vài chỗ nằm sát xuống lớp lót, không thấy cục kê nào đỡ bên dưới. Thứ hai, đáy một ô móng còn xâm xấp nước từ trận mưa đêm qua. Thứ ba, anh chưa thấy ai đưa cho anh tờ giấy nào để ký.
Anh hỏi. Người thợ cả đang cuốn dây điện ngẩng lên, cười rất hiền: "Yên tâm anh, chỗ này bọn em làm quen rồi. Nước tí nữa đổ vào là nó tự đẩy ra hết. Kê với chả kê, đổ xuống là bê tông nó bọc kín thép ngay ấy mà. Giấy tờ để hôm sau em ký bù cho anh, mai đổ rồi anh ơi, xe đặt rồi."
Và đây là chỗ mà mọi thứ được quyết định — không phải bằng kỹ thuật, mà bằng tâm lý. Chủ nhà không có chuyên môn để tranh luận. Anh không muốn bị coi là người khó tính ngay từ giai đoạn đầu, khi phía trước còn cả năm trời làm việc với nhóm thợ này. Xe bê tông thì đã đặt. Trời thì sắp tối. Và người thợ nói câu đó bằng giọng của một người đã làm nghề hai mươi năm.
Anh gật đầu.
Sáng thứ Bảy bê tông đổ xuống. Ba thứ gợn kia biến mất khỏi tầm mắt, và cũng biến mất khỏi trí nhớ. Nhà lên tầng, hoàn thiện, dọn vào ở. Không có gì xảy ra.
Rồi sau mùa mưa đầu tiên, chân tường ở một góc nhà bắt đầu ẩm. Vài năm sau, một vệt nứt xiên xuất hiện ở đúng góc đó. Thợ được gọi đến, đục ra, trát lại, sơn phủ. Vết nứt quay lại. Không ai truy được nguyên nhân, vì nguyên nhân — nếu có — nằm ở chỗ mà từ chiều thứ Sáu năm đó không ai còn nhìn thấy nữa.
Điều làm tôi tiếc nhất trong mô típ này là nó rẻ đến mức nào để đảo ngược. Không cần kiến thức kết cấu. Chỉ cần ba câu, nói vào chiều thứ Sáu:
"Chỗ này chưa có con kê, anh cho kê đủ giúp tôi."
"Nước đọng này phải hút cạn rồi mới đổ."
"Tôi cần biên bản nghiệm thu thép và cốp pha ký trước khi đổ, không ký bù sau."
Ba câu, chưa đến một phút. Và cả ba đều có trong checklist ở mức DỪNG hoặc Tạm dừng — nghĩa là chúng không phải sự khó tính của chủ nhà. Chúng là yêu cầu kỹ thuật.
12. Sáu sai lầm thường gặp khi làm móng nhà
| Sai lầm | Vì sao nguy hiểm | Mã tra cứu |
|---|---|---|
| Định vị trục bằng dây căng và mắt thường, không dùng máy trắc đạc | Sai số cộng dồn sang toàn bộ phần thân; phát hiện ra thì đã xây tường | MONG-01.1 |
| Đào lố quá cao độ rồi kê đá hộc hoặc đất rời để bù | Phần bù lún khác phần đất nguyên thổ bên cạnh, gây lún không đều và nứt | MONG-04.1 |
| Đáy móng gặp đất khác hồ sơ khảo sát nhưng vẫn đổ tiếp cho kịp tiến độ | Toàn bộ tính toán móng dựa trên giả thiết đã sai; đây là rủi ro nặng nhất của giai đoạn | MONG-04.3 |
| Đặt thép trực tiếp lên đất, hoặc thiếu con kê ở đáy và thành | Lớp bê tông bảo vệ không đủ; thép gỉ từ bên trong, giảm tuổi thọ kết cấu | MONG-05.1 · MONG-06.3 |
| Đổ bê tông khi đáy còn đọng nước và rác | Lớp bê tông tiếp giáp nền bị loãng; rác tạo lỗ rỗng vĩnh viễn trong cấu kiện | MONG-08.2 |
| Đổ khi chưa ký biên bản nghiệm thu che khuất, hẹn ký bù sau | Mất hoàn toàn bằng chứng về trạng thái phần móng; biên bản ký bù không phản ánh thứ đã bị che kín | MONG-08.1 |
13. Làm móng nhà cần chuẩn bị những gì
Đây là câu hỏi rất nhiều anh chị gõ vào Google trước ngày khởi công. Tôi tách thành hai nhóm theo hai mốc thời gian.
Trước ngày khởi công
- Hồ sơ thiết kế móng — bản vẽ mặt bằng móng, chi tiết đài móng, chi tiết giằng, thống kê thép. Đây là căn cứ của toàn bộ bảy chốt.
- Hồ sơ khảo sát địa chất — thứ mà Chốt 3 đối chiếu vào. Không có nó thì không có gì để so khi đào xuống gặp bất thường.
- Điều khoản nghiệm thu trong hợp đồng thi công — ghi rõ những công việc nào phải nghiệm thu trước khi che khuất, và ai ký.
- Ảnh hiện trạng nhà liền kề — chụp tường, nền, các vết nứt đã có sẵn trước khi máy đào vào. Chụp có mặt cả chủ nhà bên cạnh thì càng tốt.
- Số điện thoại của người thiết kế — lưu sẵn trong máy. Chốt 3 sẽ cần đến.
Trước ngày đổ bê tông móng
- Biên bản nghiệm thu phần che khuất đã ký — thứ quan trọng nhất trong danh sách này.
- Máy bơm hoặc thiết bị hút nước có sẵn tại công trường, không phải đi mượn lúc cần.
- Điện thoại đủ pin và một cuốn sổ. Chụp lại toàn bộ hệ thép và cốp pha từ nhiều góc trước khi đổ; ghi lại những gì đã trao đổi. Bộ ảnh này về sau đáng giá hơn anh chị tưởng.
- Bản vẽ móng in ra giấy, mang theo người, không để trong máy tính ở nhà.
- Kế hoạch bảo dưỡng ngay sau khi đổ — chuẩn bị nước và vật liệu che phủ từ trước, vì việc bảo dưỡng bắt đầu ngay sau khi đổ xong chứ không phải hôm sau.
Nếu anh chị đang ở giai đoạn sớm hơn nữa, tôi có một bài riêng về những việc trước khi xây nhà cần chuẩn bị gì.
14. Câu hỏi thường gặp
Làm móng nhà cấp 4 có cần kiểm tra đủ 7 chốt không?
Có. Bảy chốt này là bảy công đoạn của quá trình, không phải bảy mức độ phức tạp. Nhà cấp 4 vẫn phải định vị trục, vẫn phải đào đúng cao độ, vẫn phải kiểm tra đất đáy, vẫn phải có lót, thép, cốp pha và biên bản nghiệm thu che khuất. Cái khác là quy mô của từng chốt — hố móng nông hơn, lượng thép ít hơn, thời gian mỗi chốt ngắn hơn. Riêng Chốt 3 thì tôi cho rằng nhà cấp 4 lại càng cần, vì nhà nhỏ thường không được khảo sát địa chất kỹ, nên xác suất gặp bất ngờ dưới đáy hố cao hơn.
Nhà 2 tầng thì móng khác nhà cấp 4 thế nào?
Khác về tải trọng, và vì thế khác về phương án móng, kích thước móng và lượng thép — nhưng đó là kết quả tính toán của người thiết kế, không phải thứ suy ra được từ số tầng. Có nhà cấp 4 trên nền đất yếu cần móng phức tạp hơn nhà 2 tầng trên nền đất tốt. Quy trình kiểm tra thì không đổi: vẫn đúng bảy chốt trên, vẫn đối chiếu với hồ sơ thiết kế của chính ngôi nhà đó.
Chủ nhà không có chuyên môn thì tự kiểm tra được đến đâu?
Được nhiều hơn anh chị nghĩ, và ít hơn anh chị mong.
Làm được: đếm số thanh thép, đo khoảng cách bằng thước dây, nhìn con kê, nhìn nước đọng, nhìn rác trong lòng cốp pha, đẩy tay kiểm tra cốp pha có lung lay không, đòi xem chứng chỉ và biên bản, chụp ảnh lưu lại. Bảy chốt trong bài này được thiết kế đúng quanh những việc đó.
Không làm được: đánh giá phương án xử lý nền khi gặp đất yếu, kiểm tra sai lệch cốp pha theo Bảng 2, đánh giá cường độ bê tông. Ranh giới nằm ở chỗ: quan sát và đối chiếu thì chủ nhà làm được; tính toán và kết luận kỹ thuật thì cần người có chuyên môn. Tôi đã viết một bài riêng về ranh giới này — chủ nhà tự giám sát xây nhà — nên ở đây không nói lại.
Luật có bắt buộc nhà dân phải thuê giám sát khi làm móng không?
Câu trả lời đúng cần cả ba vế, và bỏ vế nào cũng thành sai.
Luật Xây dựng số 135/2025/QH15 Điều 56 khoản 1 khuyến khích việc giám sát thi công đối với nhà ở riêng lẻ của hộ gia đình, cá nhân — nghĩa là ở tầng Luật, đây không phải mệnh lệnh cưỡng chế.
Nhưng Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b giao trách nhiệm tổ chức thi công, tổ chức giám sát thi công và chịu trách nhiệm về an toàn cho chủ sở hữu nhà ở. Trách nhiệm này thuộc về chủ nhà dù có thuê giám sát hay không.
Và với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, Điều 10 khoản 3 điểm c quy định chủ sở hữu phải tổ chức thi công và giám sát theo Nghị định.
Nói gọn: luật không cầm tay bắt anh chị ký hợp đồng thuê giám sát cho một ngôi nhà ba tầng. Nhưng luật cũng không cho anh chị đứng ngoài — trách nhiệm tổ chức giám sát và chịu trách nhiệm về an toàn vẫn nằm ở anh chị.
Không có biên bản nghiệm thu che khuất thì sau này có sao không?
Cái mất lớn nhất không phải là mất một tờ giấy. Là mất bằng chứng.
Sau khi bê tông đổ, không ai còn chứng minh được phần móng lúc đó ra sao. Nếu vài năm sau xuất hiện nứt hoặc lún và phát sinh tranh chấp giữa chủ nhà với nhà thầu, bên nào cũng chỉ còn trí nhớ và lời nói. Biên bản nghiệm thu, kèm bộ ảnh chụp trước khi đổ, là thứ duy nhất nói thay được cho trạng thái đã bị che kín.
Ngoài ra, Nghị định 207/2026/NĐ-CP Điều 22 khoản 4 điểm d quy định kết luận nghiệm thu phải nêu rõ có đồng ý cho triển khai các công việc tiếp theo hay không. Đổ bê tông khi chưa có kết luận đó là bỏ qua một bước của quy trình quản lý chất lượng, chứ không chỉ là thiếu giấy tờ.
Đang chuẩn bị đổ móng thì trời mưa, có phải dừng không?
Về nguyên tắc, có hai thứ phải xử lý trước.
Thứ nhất là nước đọng ở đáy — mã MONG-08.2 yêu cầu hút hết nước đọng và dọn rác ngay trước khi đổ. Nước còn lại trong hố sẽ làm loãng lớp bê tông tiếp giáp nền.
Thứ hai là nước mưa rơi vào khối bê tông đang đổ, làm tăng lượng nước ngoài thiết kế và giảm cường độ — cùng bản chất với việc thợ tự thêm nước vào xe, thứ bị cấm ở mã MONG-09.2.
Tôi không nêu ngưỡng cụ thể ở đây, vì mức mưa nào thì phải dừng còn phụ thuộc vào biện pháp che chắn tại công trường và vào ý kiến của người thiết kế đối với chính công trình đó. Câu đúng cần hỏi nhà thầu là: "Biện pháp che chắn khi mưa là gì, và nếu mưa to hơn thế thì phương án dừng ra sao?" — và hỏi trước ngày đổ, không phải lúc trời đã mưa.
15. Kết luận
Phần móng có một đặc điểm mà không giai đoạn nào khác của ngôi nhà có: cơ hội kiểm tra chỉ đến một lần. Không có lần thứ hai, không có bản nháp, không có phương án đục ra làm lại với chi phí chấp nhận được.
Bảy chốt trong bài này không đòi hỏi anh chị phải trở thành kỹ sư. Chúng đòi hỏi ba việc: có mặt vào đúng những thời điểm quan trọng, đối chiếu cái nhìn thấy với hồ sơ thiết kế, và dám dừng khi hai thứ đó không khớp nhau.
Việc thứ ba là việc khó nhất, và cũng là việc có giá trị nhất. Kinh nghiệm của tôi sau gần hai mươi năm trong nghề là như vậy: giá trị của công tác giám sát hiếm khi nằm ở chỗ phát hiện một lỗi tinh vi mà mắt thường không thấy. Nó nằm ở chỗ biết dừng đúng lúc ở một thứ mà ai cũng nhìn thấy nhưng không ai muốn là người lên tiếng.
🔎 Căn cứ pháp lý trong bài được đối chiếu tại ngày 13/08/2026: Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP, cùng có hiệu lực từ 01/7/2026. Các chỉ tiêu kỹ thuật trích từ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z do tôi biên soạn, có ghi rõ trang nguồn trong bài.
Bước tiếp theo
📥 Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z tại dovancong.com. Bản dành cho chủ nhà viết theo đúng cấu trúc anh chị vừa đọc: mỗi đầu việc có mục nhìn bằng mắt, mục hỏi thầu, mức phản ứng và ô tích Đã KT để mang ra công trường.
📘 Bản Toàn diện đi sâu hơn cho anh chị nào muốn tra tận trị số: 20 giai đoạn · 131 hạng mục · 282 đầu việc kiểm tra, mỗi đầu việc kèm chỉ tiêu kỹ thuật cụ thể và viện dẫn tiêu chuẩn.
📺 Theo dõi Đỗ Văn Công trên YouTube, Facebook và tại dovancong.com để nhận nội dung mới theo từng giai đoạn thi công.
🤝 Nếu anh chị cần người đồng hành trực tiếp ở những chốt quan trọng, hãy tìm hiểu dịch vụ tư vấn và giám sát xây nhà tại dovancong.com.
Bài viết bởi ThS.KS. Đỗ Văn Công — chứng chỉ hành nghề giám sát hạng I, gần 20 năm trong lĩnh vực xây dựng dân dụng.
