Chủ nhà tự giám sát xây nhà: nhìn gì, hỏi gì, khi nào phải dừng?
Chủ nhà không biết kỹ thuật vẫn tự giám sát xây nhà được bằng ba bước: nhìn dấu hiệu, hỏi đúng câu và nhận diện cổng dừng trước khi phần việc bị che lấp.
Có một nghịch lý tôi gặp ở gần như mọi công trình nhà dân: người bỏ tiền nhiều nhất cho công trình lại thường là người ít có công cụ kiểm soát nhất.
Phần lớn chủ nhà không học chuyên ngành xây dựng. Đứng giữa công trường, anh chị không biết kiểm tra thép như thế nào, cốp pha ra sao là đạt, bê tông thế nào là có vấn đề, chống thấm khi nào cần nghiệm thu. Và vì thiếu công cụ kiểm tra, nhiều lỗi thi công không được phát hiện kịp thời — nhất là những phần che khuất như cốt thép, đường ống, chống thấm. Làm xong là phủ kín. Vài năm sau hư hỏng mới lộ ra thì việc đục phá, sửa chữa vô cùng tốn kém.
Bài này không nhằm biến anh chị thành kỹ sư. Tôi cũng không tin vào những bài viết hứa dạy chủ nhà "tự kiểm tra kết cấu" chỉ sau mười phút đọc.
Mục tiêu của tôi đơn giản và thiết thực hơn: chủ nhà tự giám sát xây nhà không cần biết tính toán, mà cần một phương pháp ba bước dùng được ở mọi giai đoạn thi công — nhìn gì bằng mắt thường, hỏi nhà thầu câu gì, và quan trọng nhất, khi nào phải yêu cầu dừng lại, trước khi mọi thứ bị che lấp.
Cuối bài có một mục tôi mong anh chị đọc kỹ nhất: khi nào thì phải gọi kỹ sư. Tự giám sát có ranh giới của nó, và biết ranh giới ở đâu cũng quan trọng ngang việc biết phải nhìn gì.
Mục lục
- Chủ nhà tự giám sát xây nhà là làm gì — và KHÔNG phải làm gì
- Phương pháp ba bước: NHÌN – HỎI – DỪNG
- Bốn ví dụ: thép, bê tông, đường ống, chống thấm
- Khi nào phải gọi kỹ sư
- Ba cổng dừng không được bỏ qua
- Năm sai lầm thường gặp khi tự giám sát
- Một tình huống lặp đi lặp lại ở công trường
- Câu hỏi thường gặp
- Kết luận
1. Chủ nhà tự giám sát xây nhà là làm gì — và KHÔNG phải làm gì
Trước khi bàn cách làm, phải nói rõ chủ nhà đứng ở đâu trong hệ thống. Đây là chỗ tôi thấy nhiều người hiểu sai theo cả hai hướng: hoặc nghĩ mình chẳng có vai trò gì, hoặc nghĩ mình có quyền phán mọi thứ.
1.1. Ba tầng quy định mà chủ nhà cần biết
Câu chuyện giám sát nhà ở riêng lẻ nằm ở ba tầng, và phải đọc đủ cả ba mới không hiểu lệch.
Tầng thứ nhất — Luật. Luật Xây dựng số 135/2025/QH15 tại Điều 56 khoản 1 viết: công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường; và "khuyến khích việc giám sát thi công xây dựng đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân".
Chữ "khuyến khích" ở đây khiến nhiều người kết luận vội: "vậy là luật không bắt, nhà tôi khỏi cần". Đọc đến đây mà dừng là bỏ mất tầng quan trọng nhất.
Tầng thứ hai — Nghị định. Nghị định 207/2026/NĐ-CP tại Điều 10 khoản 3 điểm b quy định: "Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng."
Đọc kỹ câu đó. Trách nhiệm tổ chức giám sát, và trách nhiệm về an toàn, được giao cho chủ sở hữu nhà ở. Chữ "khuyến khích" trong cùng khoản này gắn với việc làm theo đúng quy trình của Nghị định — lập và lưu trữ hồ sơ — chứ không phải khuyến khích chuyện có giám sát hay không.
Nói gọn: luật không cưỡng chế anh chị phải thuê người giám sát. Nhưng trách nhiệm thì không đi đâu cả — nó nằm ở anh chị.
Tầng thứ ba — ngưỡng quy mô. Với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm c quy định chủ sở hữu phải tổ chức thi công và giám sát theo đúng quy định của Nghị định. Đây không còn là khuyến khích nữa.
1.2. Bốn việc mà luật xếp vào nội dung giám sát nhà dân
Đây là căn cứ tôi thấy có giá trị thực tế nhất cho chủ nhà, mà lại ít người biết.
Nghị định 207/2026/NĐ-CP Điều 10 khoản 4 liệt kê bốn nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ:
| # | Nội dung giám sát | Chủ nhà quan sát được không? |
|---|---|---|
| a | Biện pháp thi công, biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận | ✅ Có — nhìn được bằng mắt |
| b | Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công | ✅ Có — xem chủng loại, nhãn mác, chứng từ |
| c | Hệ thống giàn giáo, kết cấu chống đỡ tạm và các máy móc, thiết bị phục vụ thi công | ✅ Có — nhìn được bằng mắt |
| d | Biện pháp bảo đảm an toàn trong thi công xây dựng công trình | ✅ Có — nhìn được bằng mắt |
Anh chị để ý điều này: cả bốn nội dung đều là những thứ quan sát được tại hiện trường. Không có nội dung nào yêu cầu chủ nhà phải tính toán kết cấu, phán xét bản vẽ thiết kế hay tự quyết định thay đổi cấu kiện chịu lực.
Đó chính là ranh giới. Và đó cũng là lý do tôi tin rằng một chủ nhà không học xây dựng vẫn làm tốt được phần việc của mình — miễn là làm đúng phần việc của mình.
1.3. Thuê nhà thầu trọn gói rồi thì sao?
Đây là câu tôi được hỏi nhiều nhất. Nhiều anh chị nghĩ ký hợp đồng trọn gói là "khoán trắng", nhà thầu lo hết.
Hợp đồng trọn gói chuyển việc thi công sang cho nhà thầu. Nó không chuyển được cái mà Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b đã đặt lên vai chủ sở hữu nhà ở: trách nhiệm tổ chức giám sát và trách nhiệm về an toàn.
Thực tế cũng vậy. Nhà thầu làm xong, nhận tiền, rút quân. Ngôi nhà ở lại với anh chị. Người sống chung với vết thấm mười năm sau không phải là người thi công.
Vì thế cách giám sát nhà thầu trọn gói không khác cách giám sát thợ khoán công: vẫn là ba bước ở mục sau. Chỉ có một điểm cộng — với nhà thầu trọn gói, anh chị có hợp đồng làm chỗ dựa để yêu cầu. Nếu hợp đồng đã ghi rõ điều khoản nghiệm thu thì việc yêu cầu dừng để kiểm tra không còn là chuyện "làm khó nhau", mà là thực hiện đúng thỏa thuận. Chi tiết về những điều khoản cần có, tôi đã viết trong bài Trước khi xây nhà cần chuẩn bị gì.
2. Phương pháp ba bước: NHÌN – HỎI – DỪNG
Toàn bộ bộ Checklist tôi biên soạn được xây trên đúng ba động tác này. Ở mỗi bước thi công, chủ nhà cần biết nhìn gì bằng mắt thường, hỏi nhà thầu câu gì, và quan trọng nhất — khi nào nên yêu cầu dừng lại để kiểm tra, trước khi mọi thứ bị che lấp.
Ba bước này đơn giản đến mức dễ bị xem thường. Nhưng chúng có một ưu điểm mà không phương pháp nào khác có: dùng được ở cả 20 giai đoạn thi công, từ móng đến bàn giao, mà không cần học thêm kiến thức mới.
2.1. Bước 1 — NHÌN bằng mắt thường
Nhìn ở đây không phải là đo bằng thiết bị chuyên ngành. Là quan sát dấu hiệu.
Có ba loại dấu hiệu mà bất kỳ chủ nhà nào cũng đánh giá được, không cần nền tảng kỹ thuật:
Một — có hay không có. Có biên bản nghiệm thu không? Có ảnh chụp trước khi trát không? Có thử nước trước khi lát không? Có giàn giáo, có lan can an toàn không? Đây là câu hỏi nhị phân. Không cần biết kỹ thuật vẫn trả lời được.
Hai — giống hay khác bản vẽ. Anh chị không cần biết vì sao thiết kế chọn khoảng cách đó. Anh chị chỉ cần đối chiếu cái đang có ngoài công trường với cái vẽ trên giấy. Đếm số thanh thép. Đo khoảng cách. So vị trí ổ điện. Việc đối chiếu là việc của người biết đọc, không phải việc của người biết tính.
Ba — gọn hay bẩn. Đây là dấu hiệu gián tiếp nhưng rất đáng tin. Công trường bừa bộn, vật tư để lăn lóc dưới đất, thép gỉ nằm trong bùn — thường đi kèm với cách làm cẩu thả ở những chỗ khó nhìn hơn.
Đây cũng là điểm khiến cách giám sát thợ xây nhà trở nên khả thi với người ngoài ngành: anh chị không cạnh tranh chuyên môn với thợ, anh chị chỉ kiểm tra những thứ hiển nhiên mà một người làm ăn tử tế sẽ không ngại bị kiểm tra.
2.2. Bước 2 — HỎI đúng câu
Nhìn xong mà thấy nghi ngờ, đừng tự kết luận. Hỏi.
Nhưng hỏi thế nào cũng là một kỹ năng. Câu hỏi mở kiểu "anh thấy chỗ này ổn không?" luôn nhận về câu trả lời "ổn mà". Hỏi như vậy bằng không hỏi.
Câu hỏi hiệu quả có ba đặc điểm:
- Đóng — trả lời được bằng "rồi" hoặc "chưa". Ví dụ: "Sàn WC đã ngâm thử nước đạt chưa rồi mới lát?"
- Cụ thể vào một việc — không hỏi chung chung về chất lượng.
- Kèm một đề nghị nhỏ — "cho tôi đối chiếu bản vẽ", "cho tôi giữ một bản", "cho tôi chụp một tấm".
Cái hay của câu hỏi đóng là nó khó lảng tránh. Khi thợ trả lời "chưa", vấn đề đã được nêu ra mà không ai phải to tiếng.
Và một mẹo quan trọng: hỏi trước khi việc diễn ra, đừng hỏi sau. Hỏi "đã ngâm thử chưa" khi gạch đã lát xong thì câu trả lời không còn ý nghĩa gì nữa.
2.3. Bước 3 — Nhận diện CỔNG DỪNG
Đây là bước quan trọng nhất, và cũng là bước phân biệt người giám sát có phương pháp với người chỉ đi lại xem cho yên tâm.
Cổng dừng là thời điểm mà sau nó, phần việc bị che lấp và không kiểm tra lại được nữa — trừ khi đục phá.
Trong bộ Checklist, tôi phân ba mức:
| Mức | Ý nghĩa | Hành động |
|---|---|---|
| 🔴 DỪNG | Việc quan trọng, thường là phần che khuất hoặc liên quan an toàn, kết cấu | Chưa đạt thì yêu cầu dừng để xử lý trước khi làm bước sau |
| 🟠 Tạm dừng | Cần làm rõ hoặc điều chỉnh | Làm rõ rồi mới tiếp tục thi công |
| 🟢 Ghi nhận | Có thể hoàn thiện hoặc khắc phục sau | Ghi lại, không cần chặn tiến độ |
Cách phân mức này khớp với thang mức rủi ro trong bản Toàn diện: mức Cao (đỏ) được định nghĩa là "ảnh hưởng kết cấu/an toàn, khó hoặc không sửa được về sau"; mức Trung bình là "ảnh hưởng chất lượng/thẩm mỹ, có thể sửa nhưng tốn kém".
Chữ "không sửa được về sau" chính là lý do tồn tại của cổng dừng.
2.4. Vì sao thứ tự ba bước không đảo được
Tôi nhấn mạnh điều này vì đây là chỗ nhiều chủ nhà làm hỏng việc của chính mình.
Nhìn → phát hiện nghi vấn. Hỏi → xác nhận xem nghi vấn có thật không. Dừng → chỉ khi việc đó thực sự chạm cổng dừng.
Chủ nhà đảo thứ tự — thấy gì lạ là đòi dừng ngay — sẽ nhanh chóng mất uy tín với đội thợ. Và cái giá phải trả rất đắt: đến lần thực sự cần dừng, không ai còn nghe nữa.
Uy tín của người giám sát nằm ở chỗ dừng đúng chỗ, và chỉ dừng đúng chỗ.
3. Bốn ví dụ: thép, bê tông, đường ống, chống thấm
Bốn công tác dưới đây là bốn chỗ tôi thấy chủ nhà lúng túng nhất. Tôi trình bày cả bốn theo cùng một khuôn — nhìn gì, hỏi gì, có phải cổng dừng không — để anh chị thấy phương pháp lặp lại như thế nào.
Một lưu ý xuyên suốt: tôi không nêu con số kỹ thuật cụ thể như đường kính thép, khoảng cách bao nhiêu milimét hay mác bê tông. Không phải vì giấu nghề, mà vì những trị số đó phụ thuộc hồ sơ thiết kế của chính ngôi nhà anh chị. Một con số đúng với nhà này có thể sai với nhà khác. Việc của chủ nhà là đối chiếu với bản vẽ đã được duyệt, không phải nhớ thuộc lòng một con số đọc trên mạng.
3.1. Thép — đếm và đối chiếu, không phán xét

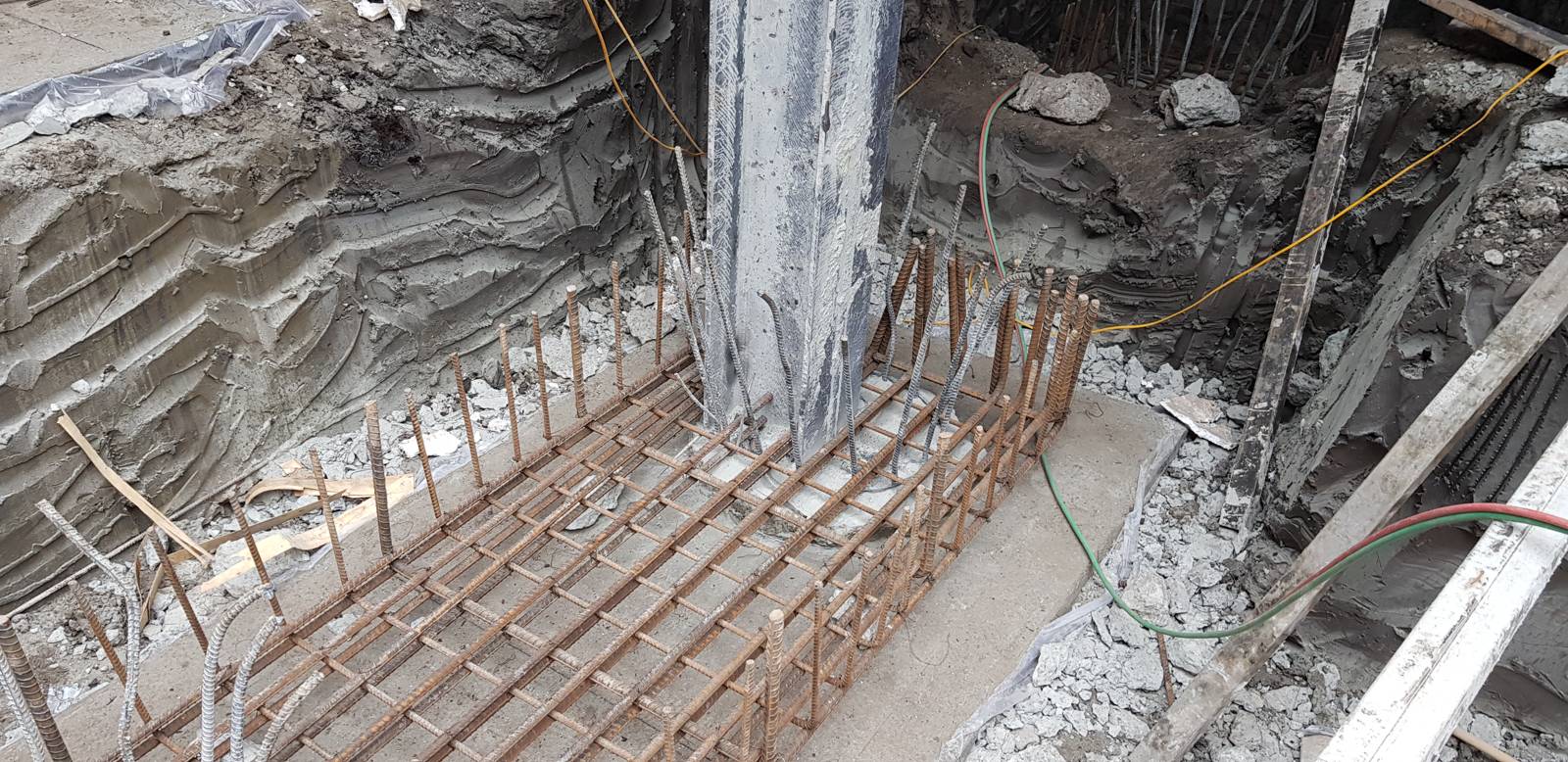

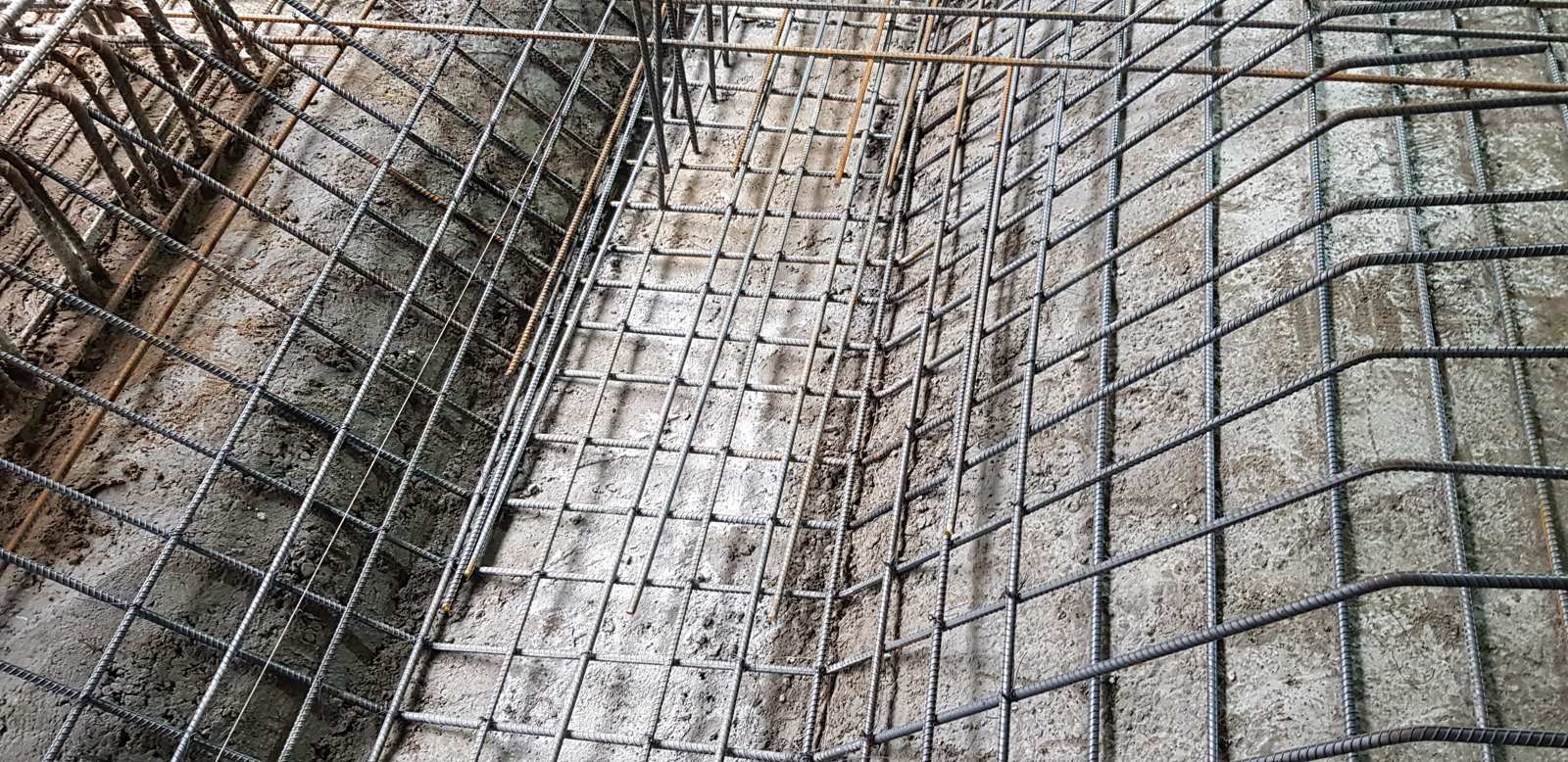

NHÌN: đếm số thanh và đo khoảng cách xem có khớp bản vẽ không; mối nối có so le không; các mối buộc có chắc không; có chỗ nào thiếu thép không.
HỎI: "Số thanh và khoảng cách thép đã đúng bản vẽ chưa? Cho tôi đối chiếu bản vẽ."
CỔNG DỪNG: 🔴 Có — và đây là cổng dừng quan trọng bậc nhất của cả công trình.
Trong Checklist, thẻ này ghi rõ: ký biên bản nghiệm thu thép và cốp pha TRƯỚC khi đổ bê tông — chưa nghiệm thu che khuất thì tuyệt đối chưa đổ.
Cách soi lồng thép cho đúng trước cổng dừng này, tôi viết riêng thành kiểm tra thép trước khi đổ bê tông.
Lý do rất thẳng thắn: sau khi bê tông đổ xuống, toàn bộ phần thép biến mất khỏi tầm mắt vĩnh viễn. Không ai kiểm tra lại được. Không ai sửa được, trừ khi phá đi làm lại.
Việc chủ nhà cần làm ở cổng này chỉ có hai động tác: yêu cầu có biên bản nghiệm thu được ký trước khi đổ, và giữ một bản. Không đổ "chui". Kèm theo đó là chụp vài tấm ảnh toàn cảnh lớp thép.
Còn việc đánh giá lớp thép đó có đủ khả năng chịu lực hay không — đó là việc của kỹ sư, không phải của anh chị. Xem mục 4.
3.2. Bê tông — việc dễ nhất nhưng hay bị bỏ nhất
NHÌN: bề mặt bê tông có luôn ẩm ướt không; thợ có tưới nhiều lần trong ngày không, kể cả buổi tối.
HỎI: "Bê tông có được tưới giữ ẩm liên tục, kể cả ban đêm không?"
CỔNG DỪNG: 🟢 Không — thẻ này ở mức Ghi nhận, cần duy trì đủ số ngày.
Ở đây có một điểm dễ gây nhầm mà tôi muốn nói rõ: thẻ này mức Ghi nhận nhưng mức rủi ro lại là Cao. Hai thang đo khác nhau.
"Ghi nhận" nghĩa là anh chị không cần chặn tiến độ — không ai dừng công trình vì hôm nay tưới thiếu một lần. Nhưng "rủi ro Cao" nghĩa là hậu quả của việc bỏ bê thì nặng, và nó tích lũy âm thầm qua nhiều ngày.
Đây cũng là việc kiểm tra dễ nhất trong cả bốn ví dụ — chỉ cần sờ tay lên mặt bê tông là biết. Nhưng lại là việc hay bị bỏ nhất, vì nó rơi vào buổi tối và ngày nghỉ, đúng lúc không ai ở công trường.
Về số ngày phải bảo dưỡng, tôi không nêu con số ở đây, vì Checklist ghi "duy trì đủ ngày" mà không ấn định một trị số chung cho mọi trường hợp. Anh chị lấy theo yêu cầu của hồ sơ thiết kế và chỉ dẫn kỹ thuật của công trình mình.
3.3. Đường ống — chiếc điện thoại là công cụ giám sát tốt nhất
Đây là mục tôi muốn anh chị nhớ nhất, vì nó là chỗ chủ nhà tạo ra giá trị lớn nhất mà tốn ít công sức nhất.

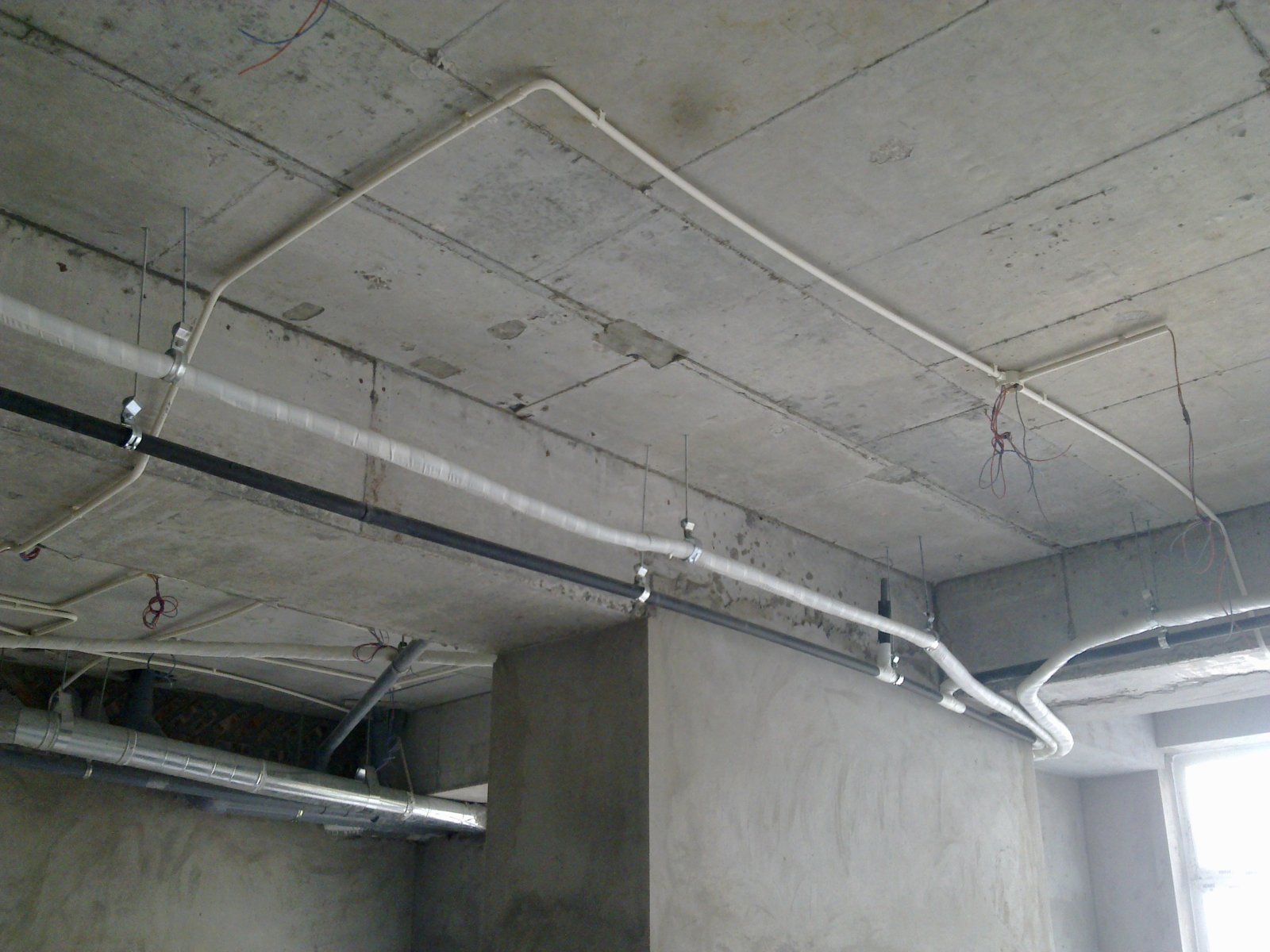

NHÌN: có ảnh chụp kèm thước đo để định vị tuyến điện – nước âm trước khi trát không; có biên bản nghiệm thu phần che khuất không.
HỎI: "Đã chụp ảnh và hoàn công vị trí điện – nước âm tường/sàn trước khi trát chưa?"
CỔNG DỪNG: 🔴 Có. Chưa hoàn công và nghiệm thu phần che khuất thì chưa trát che.
Nguyên tắc cốt lõi của toàn bộ phần điện nước, như tôi ghi trong bản Toàn diện, là: thử áp lực nước và thử cách điện TRƯỚC khi che khuất. Ống đã nằm trong tường rồi mới phát hiện rò thì phải đục tường ra.
Còn hậu quả của việc không có ảnh, bản Toàn diện ghi ngắn gọn đúng bốn chữ: "không ảnh → khoan trúng".
Vài năm sau, khi anh chị treo tủ bếp, lắp máy nước nóng, đóng kệ tivi — người thợ khoan sẽ khoan vào đâu? Nếu có bộ ảnh kèm thước đo, họ tra ảnh rồi khoan. Nếu không có, họ khoan theo kinh nghiệm và cầu may.
Việc chủ nhà cần làm ở đây gần như không tốn gì: cầm điện thoại, đặt một cây thước dọc theo tuyến ống, chụp vài tấm trước khi thợ trát. Lưu vào một thư mục riêng. Đó là bộ hồ sơ có giá trị nhất mà anh chị tự tạo ra được cho ngôi nhà của mình.
Nhân đây nhắc luôn một thứ rất hay bị quên: đường chờ điều hòa — ống gas, dây điều khiển, ống thoát nước ngưng — cũng phải đặt sẵn trước khi trát và lát. Quên đường chờ thì sau này phải đi ống nổi hoặc đục lại tường.
3.4. Chống thấm — chỗ duy nhất chủ nhà tự nghiệm thu được
Chống thấm đặc biệt ở chỗ: nó là công tác hiếm hoi mà kết quả kiểm tra hiện ra rõ ràng trước mắt người không biết kỹ thuật. Nước rò hay không rò — nhìn là biết.

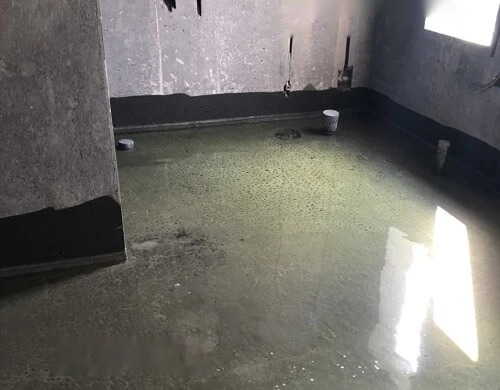

NHÌN: thợ có bịt phễu và ngâm nước trên sàn đủ thời gian không; trong lúc ngâm, trần phòng bên dưới và các cổ ống có bị thấm không. Ngâm đạt rồi mới lát.
HỎI: "Sàn WC đã ngâm thử nước đạt chưa rồi mới cán nền/lát?"
CỔNG DỪNG: 🔴 Có. Chưa ngâm thử thì chưa lát — thấm rồi phải đục lại.
Về thời gian ngâm, Checklist ghi "thường từ 24 giờ trở lên". Tôi giữ nguyên chữ "thường" ở đây, vì đó là thông lệ công trường chứ không phải một trị số cứng áp cho mọi trường hợp; thời gian cụ thể còn theo yêu cầu của thiết kế và chỉ dẫn của loại vật liệu chống thấm được dùng.
Hai chỗ khác cũng cần thử nước, và cũng đều là cổng dừng:

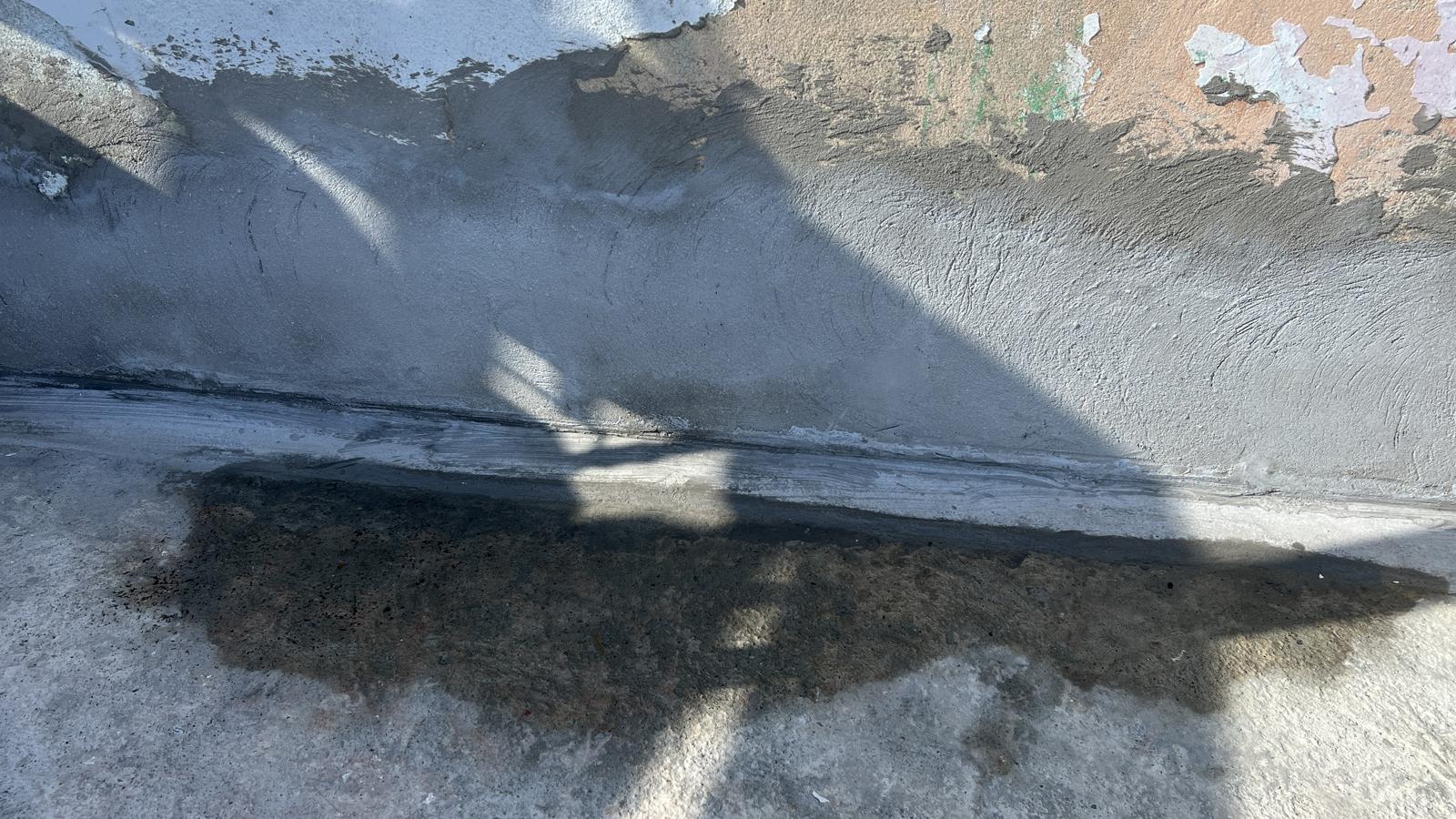

Ban công và lô gia. Nhìn ba thứ: sàn ban công có thấp hơn sàn trong nhà không; ngưỡng cửa có gờ chặn nước không; lớp chống thấm có phủ lên chân tường không. Câu hỏi: "Sàn ban công có thấp hơn trong nhà và có gờ chặn nước tràn vào nhà không?" Sàn ban công cao bằng hoặc cao hơn trong nhà là lỗi phải hạ cốt và làm gờ, không phải lỗi để lại sửa sau.
Mái và sân thượng. Các điểm xung yếu là cổ ống, khe tiếp giáp và chân tường mái — thấm hầu như luôn bắt đầu từ đó chứ không phải giữa mảng bê tông phẳng. Câu hỏi: "Các điểm cổ ống/khe trên mái đã chống thấm và thử nước chưa?"
Nếu anh chị muốn biết cái giá của việc bỏ qua những cổng dừng này trông ra sao sau vài năm, tôi đã viết riêng một bài: Vì sao nhà mới xây 2 năm đã nứt, thấm.
4. Khi nào phải gọi kỹ sư
⚠️ ĐỌC KỸ MỤC NÀY TRƯỚC KHI RA CÔNG TRƯỜNG
Bộ Checklist của tôi — và cả bài viết này — là công cụ HỖ TRỢ kiểm tra, giúp chủ nhà quan sát và đặt câu hỏi đúng.
Nó KHÔNG thay thế hồ sơ thiết kế, đơn vị tư vấn giám sát hay nhà thầu có chuyên môn, và không phải là căn cứ pháp lý.
Mọi quyết định kỹ thuật quan trọng — đặc biệt việc yêu cầu dừng thi công — nên được tham vấn kỹ sư hoặc đơn vị giám sát có chuyên môn, và căn cứ trên hồ sơ thiết kế thực tế của công trình.
Tôi viết bài này để chủ nhà chủ động hơn, không phải để chủ nhà tự tin quá mức. Có những việc mà kết luận sai gây hậu quả nghiêm trọng hơn nhiều so với việc không kết luận gì.
Năm tình huống phải chuyển cho người có chuyên môn
1. Mọi nghi ngờ liên quan đến kết cấu. Vết nứt trên cột, dầm, sàn; sàn có cảm giác võng; tường nghiêng; nền lún; bê tông rỗ lộ thép ở cấu kiện chịu lực. Chủ nhà phát hiện và chụp ảnh — đó là phần việc rất giá trị. Nhưng đánh giá mức độ nguy hiểm và quyết định cách xử lý là việc của kỹ sư. Đừng tự phán "nứt này không sao", cũng đừng tự phán "nhà sắp sập".
2. Muốn thay đổi bất cứ thứ gì so với bản vẽ được duyệt. Dời một bức tường, mở rộng ô cửa, bỏ một cây cột, đổi vị trí cầu thang, thêm một tầng. Kể cả khi thợ nói "cái này bỏ được, nhà nào cũng làm vậy". Thay đổi trên bản vẽ phải do đơn vị thiết kế quyết định.
3. Bản vẽ và thực tế không khớp nhau. Anh chị đối chiếu, thấy lệch. Việc của anh chị dừng ở chỗ phát hiện ra sự lệch đó và nêu lên. Việc quyết định "lệch này chấp nhận được hay phải làm lại" là của người có chuyên môn.
4. Có sự cố, tai nạn, hoặc ảnh hưởng đến nhà lân cận. Nhà bên cạnh xuất hiện vết nứt, sụt lún, nghiêng. Đây vừa là vấn đề kỹ thuật vừa là vấn đề trách nhiệm — mà Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b đặt lên chủ sở hữu nhà ở. Cần người có chuyên môn vào cuộc sớm.
5. Nhà thuộc ngưỡng quy mô mà quy định đòi phải có người chuyên môn. Cụ thể theo Nghị định 207/2026/NĐ-CP Điều 10 khoản 2:
| Quy mô nhà ở riêng lẻ | Về thiết kế |
|---|---|
| Đồng thời dưới 3 tầng · không có tầng hầm · tổng diện tích sàn dưới 250 m² · chiều cao dưới 12 m | Chủ sở hữu được tự tổ chức thực hiện thiết kế |
| Dưới 7 tầng, hoặc có 01 tầng hầm (ngoài trường hợp trên) | Phải do tổ chức, cá nhân có chuyên môn, kinh nghiệm thực hiện |
| Từ 7 tầng trở lên, hoặc có từ 02 tầng hầm trở lên | Phải do người có chuyên môn thực hiện, và hồ sơ phải tuân thủ quy chuẩn về phòng cháy, chữa cháy |
Ngoài ra, nhà từ 7 tầng hoặc từ 02 tầng hầm trở lên còn bắt buộc phải tổ chức thi công và giám sát theo quy định của Nghị định (Điều 10 khoản 3 điểm c) — không còn ở diện khuyến khích.
Cách nói khi cần chuyển việc
Không cần đối đầu. Một câu đủ dùng:
"Chỗ này tôi không đủ chuyên môn để kết luận. Tôi sẽ hỏi bên thiết kế rồi trả lời anh sau. Trong lúc chờ, mình chưa làm tiếp phần này nhé."
Câu đó vừa giữ được cổng dừng, vừa không đẩy ai vào thế phải cãi.
Nếu anh chị thấy công trình của mình có nhiều điểm vượt quá khả năng tự kiểm soát — nhà nhiều tầng, có tầng hầm, hoặc sát nhà hàng xóm — thì việc tìm một đơn vị tư vấn giám sát độc lập là quyết định hợp lý, không phải là thừa nhận thất bại.
5. Ba cổng dừng không được bỏ qua
Nếu anh chị chỉ nhớ được một thứ từ bài này, hãy nhớ bảng dưới đây. Ba cổng dừng, đều ở mức rủi ro Cao, đều nằm ngay trước một hành động che lấp:
| Cổng dừng | Phải xong TRƯỚC khi | Chủ nhà cần giữ lại |
|---|---|---|
| 🔴 Nghiệm thu thép và cốp pha | đổ bê tông | Biên bản có chữ ký + ảnh toàn cảnh lớp thép |
| 🔴 Chụp ảnh định vị + nghiệm thu tuyến điện – nước âm | trát che | Bộ ảnh kèm thước đo + biên bản |
| 🔴 Ngâm thử nước sàn WC | cán nền, lát gạch | Ảnh lúc ngâm + ảnh trần dưới sau khi ngâm |
Nhìn ba dòng này, anh chị sẽ thấy quy luật chung: cổng dừng luôn nằm ngay trước hành động che lấp — đổ bê tông, trát tường, lát gạch. Nắm được quy luật đó, anh chị tự nhận ra cổng dừng ở những giai đoạn tôi chưa kịp nhắc trong bài.
Ba cổng trên là ba cổng rủi ro cao nhất; còn danh sách đầy đủ tám cổng nghiệm thu từ vật tư đến ngày bàn giao thì tôi liệt kê trong một bài riêng.
Còn một điểm về thời gian phản hồi. Trong quy trình nghiệm thu theo Nghị định 207/2026/NĐ-CP Điều 22 khoản 3, người giám sát phải thực hiện nghiệm thu trong thời gian không quá 24 giờ kể từ khi nhận được đề nghị của nhà thầu; nếu không đồng ý nghiệm thu thì phải thông báo lý do bằng văn bản.
Cần nói rõ giới hạn: quy định này viết cho quy trình nghiệm thu theo Nghị định, mà với nhà ở riêng lẻ dưới 7 tầng thì việc áp dụng quy trình đó đang ở diện khuyến khích. Nó không phải nghĩa vụ pháp lý áp lên anh chị. Nhưng nó là một mốc tham chiếu rất hợp lý để thỏa thuận với nhà thầu ngay từ đầu: báo trước, phản hồi trong vòng một ngày, không đồng ý thì nói rõ lý do bằng văn bản. Đưa được tinh thần đó vào hợp đồng thì chuyện dừng để kiểm tra không bao giờ trở thành xung đột.
6. Năm sai lầm thường gặp khi tự giám sát
Đây là những gì tôi quan sát được nhiều nhất, và cũng là phần kinh nghiệm giám sát xây nhà đáng giá nhất mà tôi có thể chia sẻ ngắn gọn.
Sai lầm 1 — Đến công trường sai thời điểm. Chủ nhà đến vào cuối tuần, khi tường đã trát xong, bê tông đã đổ xong. Đi một vòng, gật gù, về. Đó không phải giám sát, đó là tham quan. Có mặt đúng lúc quan trọng hơn có mặt nhiều lần. Một buổi đúng vào hôm nghiệm thu thép giá trị hơn mười buổi đi xem nhà xây đến đâu.
Sai lầm 2 — Hỏi sau thay vì hỏi trước. Hỏi "đã thử nước chưa" khi gạch đã lát là câu hỏi vô nghĩa. Câu hỏi chỉ có sức mạnh khi việc chưa xảy ra.
Sai lầm 3 — Dừng bừa những việc mức Ghi nhận. Bắt dừng cả công trình vì một vết xước trên tường trát. Hậu quả không phải là mất lòng — hậu quả là đến khi thực sự cần dừng trước lúc đổ bê tông, không ai còn coi lời anh chị là nghiêm túc nữa.
Sai lầm 4 — Tin lời trấn an thay vì tin bằng chứng. "Yên tâm đi, bọn em làm mấy chục cái nhà rồi" là câu rất dễ nghe. Nhưng khi có tranh chấp, thứ có giá trị là biên bản và ảnh, không phải trí nhớ về một lời hứa miệng.
Sai lầm 5 — Không giữ bằng chứng. Chụp ảnh rồi để lẫn trong máy, biên bản ký xong đưa hết cho thầu giữ. Nguyên tắc: mỗi biên bản anh chị giữ một bản; ảnh lưu riêng một thư mục, đặt tên theo giai đoạn.
Những lỗi thi công cụ thể hay gặp ở từng giai đoạn, tôi đã tổng hợp trong bài Lỗi thường gặp khi xây nhà.
7. Một tình huống lặp đi lặp lại ở công trường
Đây là kịch bản điển hình mà tôi thấy lặp lại ở rất nhiều công trình nhà dân — không phải một ca cụ thể nào.
Nhà đang vào giai đoạn điện nước. Thợ đã cắt tường, đặt ống, chôn dây xong xuôi. Chủ nhà bận việc cơ quan, mấy hôm liền không ra được.
Đội trát đến sớm hơn dự kiến một ngày. Thợ cả gọi điện: "Anh ơi bên em trát luôn nhé, đội trát đang rảnh, để mai họ đi công trình khác mất."
Chủ nhà đang họp, trả lời nhanh: "Ừ anh cứ làm."
Trước khi trát, có người thợ trẻ hỏi: "Có phải chụp ảnh lại tuyến ống không anh?" Thợ cả xua tay: "Làm mấy chục cái nhà rồi, ống đi thẳng từ ổ điện lên, ai chả biết. Chụp làm gì cho mất công."
Đến chiều, tường phẳng lì, đẹp mắt. Chủ nhà ra công trường, thấy tường trát xong sớm hơn tiến độ, còn khen đội làm nhanh.
Cổng dừng đã đóng lại. Không ai nhận ra.
Nhiều tháng sau, nhà hoàn thiện, gia đình dọn vào ở. Đến hôm lắp tủ bếp treo tường, thợ nội thất cầm máy khoan lên hỏi: "Chỗ này khoan được không anh, có ống nước gì bên trong không?"
Chủ nhà không biết. Không có ảnh. Không có bản vẽ hoàn công. Gọi lại thợ cũ thì người nhớ mang máng, người bảo hình như đi lối kia.
Từ đó, mọi mũi khoan trong ngôi nhà đều là một lần đánh cược. Có nhà may mắn không sao. Có nhà khoan trúng ống nước — nước thấm ra sau lớp gạch, phải đục bếp ra dò lại, làm lại phần hoàn thiện vừa mới xong.
Điều tôi muốn anh chị để ý không phải là chuyện khoan trúng ống. Mà là việc bỏ lỡ cổng dừng hôm đó chỉ tốn của chủ nhà đúng mười lăm phút: một cuộc gọi yêu cầu chờ, một cây thước đặt lên tường, vài tấm ảnh chụp bằng điện thoại.
Còn cái giá của việc khắc phục sau khi nhà đã hoàn thiện thì luôn lớn hơn nhiều lần — không chỉ tiền, mà cả việc phải sống trong nhà mình giữa cảnh đục phá.
8. Câu hỏi thường gặp
Chủ nhà không biết kỹ thuật thì giám sát thế nào?
Bằng cách làm đúng phần việc quan sát được, và chuyển phần còn lại cho người có chuyên môn. Bốn nội dung giám sát nhà ở riêng lẻ mà Nghị định 207/2026/NĐ-CP Điều 10 khoản 4 nêu ra — biện pháp thi công và an toàn với nhà lân cận, chất lượng vật liệu đầu vào, giàn giáo và kết cấu chống đỡ tạm, biện pháp bảo đảm an toàn — đều là những thứ nhìn bằng mắt được. Không nội dung nào đòi chủ nhà phải tính toán kết cấu.
Tự giám sát có thay được thuê tư vấn giám sát không?
Không. Đây là hai thứ khác nhau về chuyên môn và về trách nhiệm. Tự giám sát giúp anh chị không bị động và giữ được các cổng dừng quan trọng. Nhưng người có chứng chỉ hành nghề đọc được bản vẽ kết cấu, đánh giá được sai lệch, và chịu trách nhiệm chuyên môn cho ý kiến của mình. Với nhà nhiều tầng, có tầng hầm hoặc sát nhà lân cận, tôi khuyên nên có người chuyên môn.
Thuê nhà thầu trọn gói rồi có cần tự giám sát nữa không?
Có. Hợp đồng trọn gói chuyển việc thi công, không chuyển trách nhiệm mà Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b đặt lên chủ sở hữu nhà ở. Điểm khác biệt duy nhất là với nhà thầu trọn gói, anh chị có hợp đồng làm chỗ dựa — nếu hợp đồng đã ghi rõ điều khoản nghiệm thu.
Chủ nhà có quyền yêu cầu dừng thi công không?
Về nguyên tắc, chủ nhà là người tổ chức thi công nên có thể yêu cầu tạm dừng một phần việc để kiểm tra, nhất là khi hợp đồng đã có điều khoản nghiệm thu. Nhưng Checklist của tôi ghi rõ một khuyến nghị mà tôi muốn nhắc lại: mọi quyết định kỹ thuật quan trọng, đặc biệt là việc yêu cầu dừng thi công, nên được tham vấn kỹ sư hoặc đơn vị giám sát có chuyên môn, và căn cứ trên hồ sơ thiết kế thực tế.
Không có mặt thường xuyên thì nên ưu tiên đến vào lúc nào?
Ưu tiên đúng ba thời điểm ở mục 5: trước khi đổ bê tông, trước khi trát che tuyến điện nước, và trước khi lát sàn khu vệ sinh. Ba buổi đó có giá trị hơn hai mươi buổi đi xem tiến độ.
Cần giữ lại những giấy tờ gì?
Tối thiểu: biên bản nghiệm thu các phần che khuất (mỗi loại giữ một bản), bộ ảnh định vị tuyến điện nước kèm thước đo, ảnh lớp thép trước khi đổ bê tông, và ảnh quá trình ngâm thử nước. Đặt tên thư mục theo giai đoạn để sau này còn tra được.
9. Kết luận
Tự giám sát không phải là học lại nghề xây dựng. Nó là ba động tác lặp đi lặp lại ở mọi giai đoạn:
NHÌN những dấu hiệu mắt thường thấy được — có hay không, giống hay khác bản vẽ, gọn hay bẩn.
HỎI bằng câu hỏi đóng, hỏi trước khi việc diễn ra, kèm một đề nghị nhỏ.
DỪNG đúng ở cổng dừng — ngay trước lúc phần việc bị che lấp vĩnh viễn.
Và bên cạnh ba động tác đó là một ranh giới phải giữ: những gì thuộc về kết cấu, thiết kế và sai lệch so với bản vẽ thì chuyển cho kỹ sư. Chủ nhà phát hiện và nêu vấn đề — đó đã là đóng góp lớn. Kết luận chuyên môn là việc của người có chuyên môn.
Nếu anh chị hỏi tôi điều quan trọng nhất trong việc giám sát thi công nhà dân, tôi sẽ không nói là biết nhiều kỹ thuật. Tôi sẽ nói: có mặt đúng lúc.
Một buổi sáng có mặt trước khi đổ bê tông đáng giá hơn cả tháng đi lại xem nhà xây đến đâu.
📥 Công cụ đi kèm
Toàn bộ phương pháp trong bài này được triển khai thành bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — 20 giai đoạn thi công, 131 hạng mục, 282 đầu việc kiểm tra, sắp theo đúng trình tự ngoài công trường.
Mỗi đầu việc là một thẻ có sẵn phần NHÌN BẰNG MẮT, phần HỎI THẦU và dấu hiệu cho biết đó có phải cổng dừng hay không. In ra, mang ra công trường, tích dần từng ô.
👉 Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z miễn phí
Bản đầy đủ dành cho anh chị muốn đi sâu hơn: Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" — có thêm chỉ tiêu kỹ thuật, căn cứ tiêu chuẩn, lỗi thường gặp và cách xử lý cho từng đầu việc. Cách dùng hai bản, tôi đã hướng dẫn trong bài Checklist giám sát thi công nhà dân.
Anh chị theo dõi thêm các nội dung thực chiến tại dovancong.com, kênh YouTube và Facebook của tôi.
— ThS.KS. Đỗ Văn Công
Về căn cứ pháp lý trong bài. Nội dung pháp lý dẫn theo Luật Xây dựng số 135/2025/QH15 (Điều 56) và Nghị định 207/2026/NĐ-CP (Điều 10, Điều 22), cả hai có hiệu lực từ ngày 01/7/2026. Ngày kiểm tra trạng thái hiệu lực: 07/8/2026.
Bộ Checklist được biên soạn khi Nghị định 06/2021/NĐ-CP còn hiệu lực; nghị định này đã hết hiệu lực từ ngày 01/7/2026, được thay bằng Nghị định 207/2026/NĐ-CP. Luật Xây dựng số 50/2014/QH13 cũng đã hết hiệu lực từ ngày 01/7/2026. Phần nội dung công việc cần kiểm tra trong Checklist vẫn giữ nguyên giá trị thực hành; phần viện dẫn văn bản đang được rà soát cập nhật.
Các chỉ tiêu TCVN và QCVN trong tài liệu cần được đối chiếu phiên bản hiện hành khi áp dụng. Bài viết là tài liệu hỗ trợ kiểm tra, không thay thế hồ sơ thiết kế, đơn vị tư vấn giám sát hay nhà thầu có chuyên môn, và không phải là căn cứ pháp lý.
