95% chủ nhà không biết: 7 lỗi thường gặp khi xây nhà
7 lỗi thường gặp khi xây nhà nằm ở phần che khuất, đổ bê tông xong là không sửa được nữa. Đây là 8 mốc DỪNG chủ nhà bắt buộc phải kiểm tra kịp thời.
Có một cảnh tôi gặp đi gặp lại suốt gần hai mươi năm làm nghề.
Chủ nhà ra công trường vào buổi chiều. Thợ đang buộc thép, đang ghép cốp pha, đang kéo ống nước. Anh chị đứng nhìn một lúc, thấy mọi thứ có vẻ ổn — thợ làm nhanh, gọn, ai cũng bận rộn. Anh chị hỏi một câu chung chung kiểu "làm ổn không em", nghe thợ đáp "ổn anh ơi", rồi ra về.
Ba ngày sau, chỗ đó đã nằm trong bê tông.
Theo những gì tôi chứng kiến ngoài công trường, phải đến 95% chủ nhà không biết một điều: phần lớn lỗi nghiêm trọng khi xây nhà không nằm ở chỗ nhìn thấy được. Nó nằm trong móng, trong cột, trong dầm sàn, trong lớp chống thấm và sau lớp hoàn thiện. Làm xong là bị phủ kín. Vài năm sau hư hỏng mới lộ ra thì việc đục phá, sửa chữa vô cùng tốn kém — và tôi đã thấy những trường hợp cái giá phải trả lên tới hàng trăm triệu, chỉ vì một buổi chiều không có ai kiểm tra.
Điều mà chủ nhà cần biết không phải là kỹ thuật khó. Nó là thời điểm.
Bài này chỉ ra 7 nhóm lỗi thường gặp khi xây nhà, mốc cuối cùng để phát hiện từng nhóm, và 8 thời điểm anh chị bắt buộc phải có mặt. Không cần bằng kỹ sư. Chỉ cần đúng giờ.
Nếu đây là lần đầu anh chị xây nhà, nên bắt đầu từ bức tranh tổng thể: bài xây nhà lần đầu — lộ trình 20 giai đoạn từ chuẩn bị đến bàn giao đi qua từng chặng và những gì phải quyết ở mỗi chặng.
Mục lục
- Điều mà phần lớn chủ nhà không biết trước khi xây nhà
- Ba loại lỗi khi xây nhà: sửa được, phải đục phá, và không sửa được
- Bảy nhóm lỗi thường gặp khi xây nhà và thời điểm cuối cùng để phát hiện
- Vì sao lỗi bị che lấp lại làm xây nhà bị phát sinh chi phí
- Dấu hiệu nhận biết tại công trường mà chủ nhà tự nhìn được
- Tám mốc DỪNG bắt buộc khi xây nhà
- Những sai lầm chủ nhà hay mắc khi tự giám sát
- Cách làm việc với nhà thầu để không phải cãi nhau về sau
- Câu hỏi thường gặp
1. Điều mà phần lớn chủ nhà không biết trước khi xây nhà
1.1. Người bỏ tiền nhiều nhất lại là người ít công cụ kiểm soát nhất
Đây là nghịch lý lớn nhất của việc xây nhà dân.
Chủ nhà là người bỏ ra toàn bộ số tiền, thường là tiền tích luỹ nhiều năm. Nhưng chủ nhà lại là người ít có công cụ kiểm soát nhất trên công trường. Phần lớn anh chị không học chuyên ngành xây dựng, không biết kiểm tra thép như thế nào, cốp pha ra sao là đạt, bê tông thế nào là có vấn đề, chống thấm khi nào cần nghiệm thu, hay trước khi chuyển sang giai đoạn tiếp theo phải hỏi nhà thầu những gì.
Tôi muốn nói rõ: đây không phải lỗi của chủ nhà. Không ai bắt buộc phải học xây dựng mới được xây nhà. Vấn đề là chưa ai chỉ cho anh chị biết mình cần kiểm cái gì và kiểm vào lúc nào.
1.2. Lỗi nằm ở chỗ không nhìn thấy được
Hãy để ý một điều: những hư hỏng mà chủ nhà than phiền sau khi về ở — nứt tường, thấm trần, rỗ bê tông, lún, bong gạch — không có cái nào sinh ra ở giai đoạn hoàn thiện. Tất cả đều là hậu quả của việc gì đó đã làm sai từ trước, ở phần đã bị che lấp.
Chống thấm nhà vệ sinh làm ẩu thì phải chờ đến khi trần tầng dưới ố vàng mới biết. Thép thiếu con kê thì phải chờ đến khi cột nứt dọc, rỉ nước gỉ mới biết. Ống nước rò một giọt nhỏ trong tường thì phải chờ đến khi cả mảng tường mốc đen mới biết.
Đến lúc đó, lớp gạch, lớp sơn, lớp trát đã nằm đè lên trên. Muốn sửa thì phải phá bỏ hết những lớp đó trước.
1.3. Quy mô thật của việc cần kiểm
Bộ checklist giám sát thi công nhà dân mà tôi biên soạn có 20 giai đoạn thi công, 131 hạng mục và 282 đầu việc kiểm tra.
Con số đó nghe đáng sợ. Nhưng tôi nói thật với anh chị: không ai kiểm hết 282 đầu việc, kể cả kỹ sư giám sát chuyên nghiệp cũng phải phân bổ ưu tiên. Điều quan trọng là trong 282 đầu việc ấy có một nhóm nhỏ mà nếu bỏ qua thì không còn cơ hội làm lại. Đó chính là nhóm mà bài này tập trung vào.
2. Ba loại lỗi khi xây nhà: sửa được, phải đục phá, và không sửa được
Trong nghề giám sát, chúng tôi không đánh giá lỗi theo kiểu "nặng" hay "nhẹ". Chúng tôi phân theo mức rủi ro, và cách phân này quyết định toàn bộ thái độ xử lý.
2.1. Rủi ro Thấp — ảnh hưởng nhỏ, hoàn thiện sau được
Sơn chưa đều màu ở một mảng nhỏ. Ron gạch chưa thẳng tuyệt đối. Một cánh cửa đóng hơi sít.
Những lỗi này ghi nhận lại, yêu cầu nhà thầu khắc phục trong quá trình hoàn thiện hoặc trong thời gian bảo hành. Không cần dừng thi công.
2.2. Rủi ro Trung bình — ảnh hưởng chất lượng và thẩm mỹ, sửa được nhưng tốn kém
Trát tường bị bộp. Gạch lát bị rỗng ruột. Trần thạch cao võng.
Nhóm này vẫn sửa được, nhưng chi phí không nhỏ và thường kéo theo việc phải làm lại cả mảng chứ không sửa được một điểm. Nguyên tắc là: làm rõ hoặc điều chỉnh xong rồi mới cho thi công tiếp.
2.3. Rủi ro Cao — ảnh hưởng kết cấu và an toàn, khó hoặc không sửa được về sau
Đây là nhóm mà bài này viết cho anh chị.
Định nghĩa của nhóm này, tôi ghi nguyên văn trong tài liệu chuyên môn của mình: "ảnh hưởng kết cấu/an toàn, khó hoặc không sửa được về sau: phải kiểm tra rất kỹ trước khi cho làm bước tiếp theo."
Anh chị đọc kỹ cụm "không sửa được về sau". Đó không phải cách nói cho ghê gớm. Đó là một phân loại kỹ thuật có thật, tồn tại sẵn trong ngành xây dựng. Chỉ là từ trước tới nay chưa ai nói với chủ nhà rằng nó tồn tại.
Và đây chính là điều mà 95% chủ nhà không biết: xây nhà có những lỗi không có nút hoàn tác. Không phải "tốn tiền thì sửa được". Là không sửa được nữa, trừ khi phá đi làm lại từ đầu.
3. Bảy nhóm lỗi thường gặp khi xây nhà và thời điểm cuối cùng để phát hiện
Bảng dưới đây là bản đồ tổng thể. Anh chị lưu lại, đối chiếu với tiến độ nhà mình.
| Nhóm lỗi | Giai đoạn | Mốc cuối cùng để phát hiện | Bỏ lỡ thì sao |
|---|---|---|---|
| 1. Pháp lý, hồ sơ, hợp đồng | Trước khởi công | Ngày khởi công | Xử phạt, buộc tháo dỡ, tranh chấp không có căn cứ |
| 2. Vật tư đầu vào | Suốt quá trình | Lúc xe vật tư về tới công trường | Vật tư kém đã nằm trong kết cấu |
| 3. Cốt thép và cốp pha | Móng, khung BTCT | Trước khi xe bê tông đổ mẻ đầu | Nằm vĩnh viễn trong bê tông |
| 4. Bê tông và bảo dưỡng | Móng, khung BTCT | Trong vài giờ đến vài ngày sau khi đổ | Cường độ không đạt, nứt, không thể bù lại |
| 5. Chống mối nền | Trước khi lát nền | Trước khi đổ nền và lát gạch | Lát rồi thì không làm được nữa |
| 6. Điện nước âm tường | Trước khi trát | Trước khi thợ trát phủ tường | Đục tường đã hoàn thiện để sửa |
| 7. Chống thấm | WC, ban công, mái | Trước khi lát gạch phủ lên | Đục toàn bộ lớp gạch để làm lại |
3.1. Lỗi pháp lý, hồ sơ và hợp đồng — mốc cuối là ngày khởi công
Nhóm lỗi này không gây nứt, không gây thấm, nhưng nó có thể khiến anh chị mất cả ngôi nhà.
Đất và quy hoạch. Đất phải là đất ở và phù hợp quy hoạch. Xây trên đất chưa chuyển mục đích hoặc sai quy hoạch thì bị xử lý, thậm chí buộc tháo dỡ. Phải xác định đúng chỉ giới xây dựng được phép trước khi thiết kế, không phải sau khi đã có bản vẽ.
Giấy phép xây dựng. Theo Luật Xây dựng 2025 (số 135/2025/QH15, có hiệu lực từ 01/7/2026), nhà ở riêng lẻ được miễn giấy phép xây dựng khi là công trình cấp IV hoặc quy mô dưới 07 tầng, tổng diện tích sàn xây dựng dưới 500 m², và không thuộc các khu vực: khu chức năng hoặc khu vực phát triển đô thị được xác định trong quy hoạch chung; khu dân cư nông thôn trong quy hoạch; khu vực đã có quy chế quản lý kiến trúc.
Chữ "và" ở đây rất quan trọng. Nhiều anh chị chỉ nghe câu "dưới 7 tầng thì khỏi xin phép" rồi khởi công luôn, trong khi nhà mình nằm trong khu vực đã có quy chế quản lý kiến trúc — tức là vẫn phải xin phép. Đây là lỗi tôi gặp không ít. Cách kiểm đơn giản nhất: hỏi thẳng phường hoặc xã nơi có đất, đừng suy đoán.
Hồ sơ thiết kế. Phải có đủ bộ: kiến trúc, kết cấu, điện, cấp thoát nước. Lỗi phổ biến là chỉ có bản vẽ kiến trúc đẹp mắt để xem cho thích, còn kết cấu và điện nước thì "để thợ tự tính". Thợ tự tính nghĩa là không ai chịu trách nhiệm khi có chuyện.
Hợp đồng thi công. Đây là chỗ tôi muốn anh chị đọc kỹ nhất. Hợp đồng phải lập bằng văn bản và phải có đủ: phạm vi và khối lượng công việc; hình thức giá và giá trị; tiến độ cùng các mốc thanh toán; chủng loại, xuất xứ, quy cách vật tư; tiêu chuẩn nghiệm thu; bảo hành cả thời hạn lẫn phạm vi; an toàn lao động; cách xử lý phát sinh, tạm ứng, phạt vi phạm và chấm dứt hợp đồng.
Hợp đồng sơ sài, không rõ vật tư, tiến độ, bảo hành chính là nguyên nhân gốc của gần như mọi vụ tranh chấp mà tôi từng được mời vào phân xử. Khi không có điều khoản nghiệm thu, hai bên chỉ còn cách cãi nhau bằng trí nhớ.
3.2. Lỗi vật tư đầu vào — mốc cuối là lúc xe hàng về tới công trường
Vật liệu, sản phẩm, cấu kiện, thiết bị đưa vào công trình phải có nguồn gốc, nhãn mác và chứng chỉ chất lượng (CO-CQ). Riêng nhóm vật liệu thuộc danh mục QCVN 16:2023/BXD — gồm xi măng, thép, gạch, kính, tấm thạch cao, sơn, gạch ốp lát, sứ vệ sinh — phải có chứng nhận hợp quy trước khi sử dụng.
Lỗi thường gặp: dùng vật tư trôi nổi không có CO-CQ, không hợp quy, và không nghiệm thu đầu vào.
Việc kiểm này dễ đến mức chủ nhà nào cũng làm được: khi xe hàng về, yêu cầu xem phiếu giao hàng, đối chiếu đúng chủng loại và xuất xứ đã ghi trong hợp đồng, chụp lại nhãn mác. Chỉ mất năm phút. Nhưng nếu bỏ qua, khi thép đã nằm trong cột thì không ai còn biết đó là thép gì.

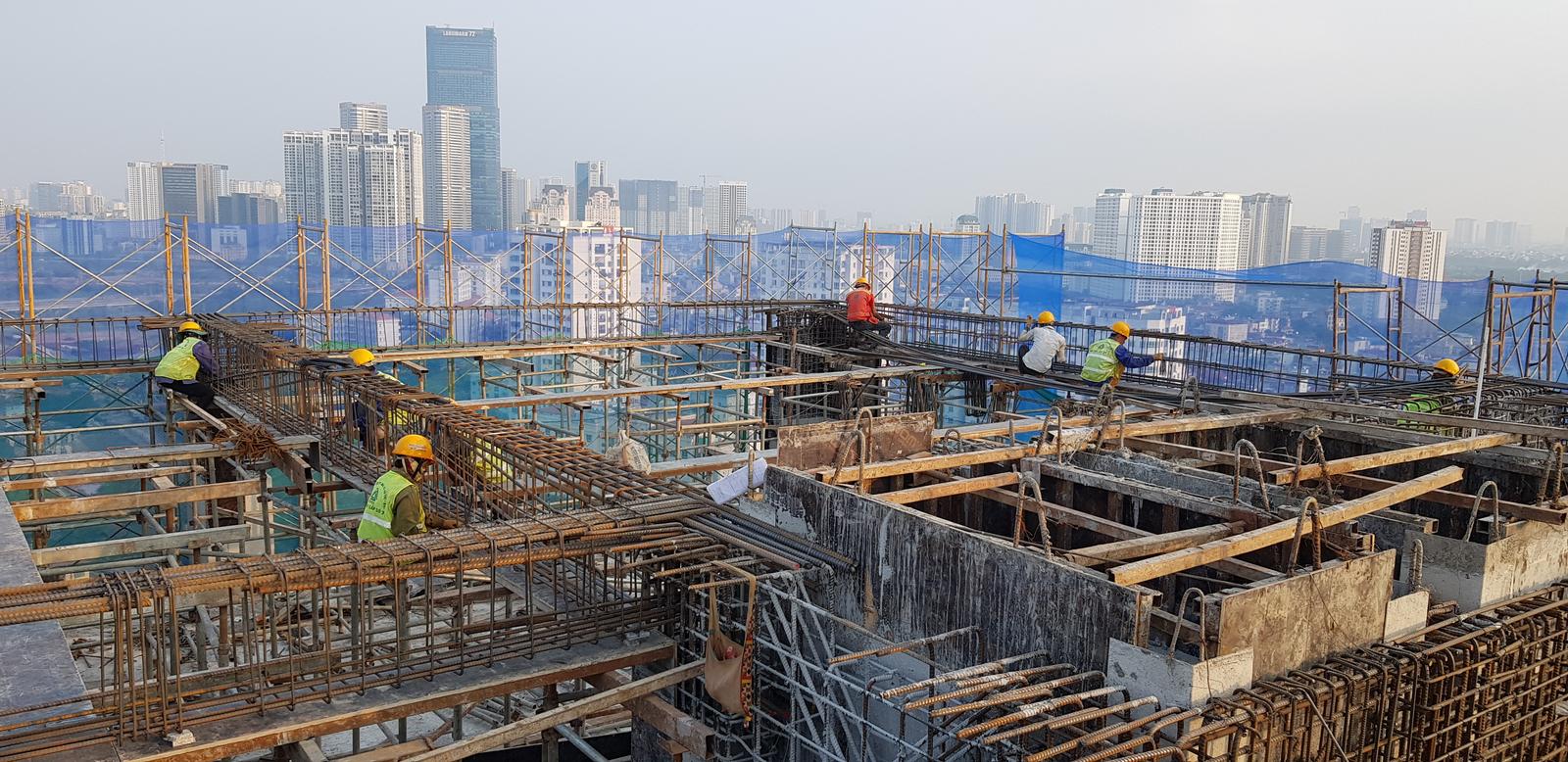

3.3. Lỗi cốt thép và cốp pha — mốc cuối là trước khi đổ mẻ bê tông đầu tiên
Đây là nhóm lỗi kinh điển nhất của "không sửa được về sau".
Sai lệch lắp dựng cốt thép. Tiêu chuẩn TCVN 4453:1995 quy định mức sai lệch cho phép rất cụ thể. Khoảng cách giữa các thanh chịu lực đặt riêng biệt: cột, dầm, vòm không quá 10 mm; bản, tường và móng dưới kết cấu khung không quá 20 mm. Khoảng cách giữa các cốt thép đai của dầm, cột, khung, dàn: 10 mm.
Lỗi thường gặp là giảm số thanh, sai khoảng cách, nối sai vị trí. Cách xử lý duy nhất là đếm và đo lại theo bản vẽ, bổ sung hoặc điều chỉnh trước khi đổ.
Con kê và lớp bê tông bảo vệ. Đây là chi tiết nhỏ nhất nhưng gây hậu quả dai dẳng nhất. Con kê là những cục bê tông hoặc nhựa đặt dưới thép để nâng thép lên, tạo ra lớp bê tông bao bọc bên ngoài. Không có lớp bao bọc đó thì thép tiếp xúc trực tiếp với môi trường, gỉ dần, nở ra và làm nứt bê tông từ bên trong.
Yêu cầu kỹ thuật: điểm kê cách nhau không quá 1 m; sai lệch chiều dày lớp bảo vệ so với thiết kế không quá 3 mm khi lớp bảo vệ nhỏ hơn 15 mm, và không quá 5 mm khi lớn hơn 15 mm; con kê phải làm bằng vật liệu không ăn mòn thép.
Lỗi thường gặp ngắn gọn: không kê, thép nằm sát đáy hoặc sát cốp pha. Hậu quả là gỉ, nứt, giảm tuổi thọ công trình. Tài liệu hướng dẫn dành cho chủ nhà của tôi ghi thẳng ở mục này: "thiếu con kê bổ sung trước khi đổ — đổ rồi không sửa được."
Cốp pha. Phải ghép kín khít, không để mất nước xi măng khi đổ và đầm. Độ gồ ghề giữa các tấm ghép nối không quá 3 mm. Có lỗ thoát nước và rác ở đáy, bịt kín trước khi đổ.

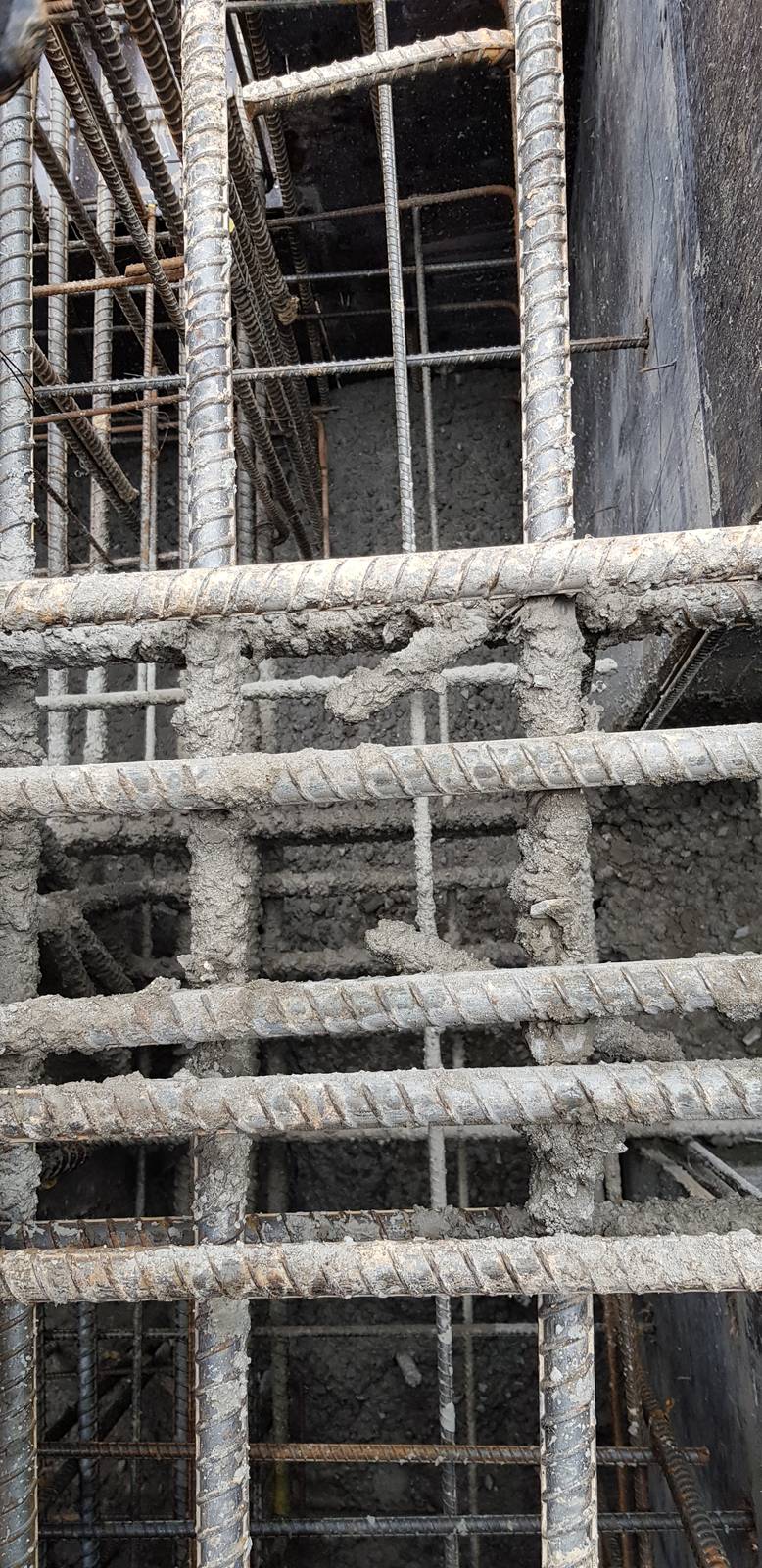

Và điều quan trọng nhất của cả mục này: phải có biên bản nghiệm thu công việc cốt thép và cốp pha được ký trước khi đổ bê tông. Không phải nói miệng. Là biên bản có chữ ký.
Tôi biết nhiều anh chị ngại chuyện giấy tờ, thấy nó hình thức. Nhưng hãy nghĩ thế này: đó là tờ giấy duy nhất chứng minh rằng vào ngày đó, thép trong nhà anh chị đúng bản vẽ. Không có nó, hai năm sau khi cột nứt, anh chị không có gì trong tay cả.
3.4. Lỗi bê tông và bảo dưỡng — mốc cuối tính bằng giờ và ngày
Đúng mác, đúng cấp độ bền. Bê tông phải đúng cấp độ bền chịu nén hoặc mác thiết kế theo hồ sơ được duyệt. Phải có phiếu giao bê tông ghi cấp phối, đối chiếu phiếu giao từng xe, và từ chối xe sai cấp bền.
Không được thêm nước. Đây là lỗi tôi phải nhấn mạnh. Bê tông về đặc, khó đổ, thợ hay xin đổ thêm ít nước cho dễ làm. Quy định kỹ thuật ghi rõ: nghiêm cấm tự ý cho thêm nước để dễ đổ. Thêm nước là giảm mác. Nhìn bề ngoài vẫn là khối bê tông xám bình thường, không ai biết, cho tới khi kết cấu không đủ khả năng chịu lực.
Cách kiểm: yêu cầu kiểm tra độ sụt tại hiện trường theo TCVN 3106:2022, đúng độ sụt thiết kế. Và lấy mẫu thí nghiệm — mẫu lấy tại vị trí đổ trong vòng 15 phút sau khi giao nhận, mỗi tổ mẫu gồm 3 viên.
Bảo dưỡng. Nhiều người tưởng đổ bê tông xong là xong việc. Không phải. Bê tông cần được giữ ẩm để phát triển cường độ.
Theo TCVN 8828:2011, bảo dưỡng ẩm tự nhiên phải tiến hành liên tục ngay sau khi hoàn thiện bề mặt, gồm hai giai đoạn kế tiếp nhau, không được gián đoạn. Với bê tông khối lớn, thời gian bảo dưỡng ẩm không dưới 7 ngày đêm.
Lỗi thường gặp: để bê tông khô mất nước; tưới ngắt quãng; ngừng bảo dưỡng quá sớm. Đây là lỗi mà chủ nhà hoàn toàn có thể tự kiểm được mà không cần kiến thức gì — chỉ cần ra công trường và nhìn xem mặt bê tông có ẩm không.
3.5. Lỗi chống mối nền — mốc cuối là trước khi lát gạch tầng trệt
Tôi để nhóm này riêng vì nó là ví dụ sạch nhất cho toàn bộ luận điểm của bài.
Chống mối nền không gây nứt, không gây thấm, không có triệu chứng gì trong nhiều năm. Rồi một ngày anh chị phát hiện chân tủ gỗ bị rỗng, khung cửa bị mục.
Theo TCVN 7958:2017, mặt tường móng — trước khi đổ đất hoặc cát làm nền — và mặt nền sau khi đầm chặt phải được trát kín bằng vữa xi măng cát vàng mác không nhỏ hơn 100, dày không nhỏ hơn 3 cm, rồi mới lát nền. Đường ống kỹ thuật xuyên mặt nền hoặc tường móng phải chèn kín xung quanh bằng vữa bê tông mác không nhỏ hơn 200. Chân khung cửa gỗ ở tầng trệt khi chôn xuống nền phải bọc kín bằng bê tông mác từ 200 trở lên, dày từ 5 cm.
Trước đó còn một việc đơn giản mà hay bị bỏ: thu dọn hết vật liệu chứa xen-lu-lô — ván, gỗ vụn, mùn cưa, bao xi măng, gốc và rễ cây — trong nền, quanh móng và khe lún. Đó là thức ăn của mối, chôn ngay dưới nhà mình.
Lỗi thường gặp được ghi trong tài liệu là: "làm sau khi đã đổ nền — kém hiệu quả", và cách xử lý chỉ có một dòng: "xử lý trước khi che khuất."
Trong bản checklist dành cho chủ nhà, tôi đánh dấu mục này bằng thẻ đỏ với ghi chú: "DỪNG — xử lý trước khi che khuất (lát rồi không làm được)."
Lát rồi thì không làm được. Đúng nghĩa đen.
3.6. Lỗi điện nước âm tường — mốc cuối là trước khi thợ trát
Nguyên tắc cốt lõi của giai đoạn này, tôi viết in đậm trong tài liệu chuyên môn: thử áp lực nước và thử cách điện TRƯỚC khi che khuất.
Về nước. Bắt buộc thử thuỷ lực đường ống cấp nước trước khi trát, lát hoặc đóng kín — theo TCVN 4519:1988, việc quan sát bên ngoài và thử các đường ống phải tiến hành trước khi che khuất. Với van, vòi, khoá van dùng cho cấp nước nóng lạnh: thử thuỷ lực với áp suất 10 daN/cm² hoặc khí nén 1,5 daN/cm², thời gian thuỷ lực 1–2 phút, áp suất không được giảm.
Đường ống thoát nước cũng phải thử kín: ống nhánh trong nền đất hoặc rãnh sàn thử bằng cách đổ đầy nước đến cốt sàn tầng 1; mạng thoát nước mưa đổ đầy đến mức cao nhất phễu thu, thử trong 10 phút, không cho phép rò rỉ.
Lỗi thường gặp ghi nguyên văn: "trát/lát che ống khi chưa thử áp → thấm sau hoàn thiện phải đục lại."
Về điện. Dây điện phải đi trong ống luồn, không chôn trực tiếp dây trần vào tường hoặc sàn. Tuyến âm tường phải đi thẳng đứng và nằm ngang, không đi chéo — lý do rất thực tế: để sau này anh chị còn xác định được vị trí mà tránh khi khoan tường treo tranh, treo tủ.
Mối nối dây chỉ được thực hiện trong hộp nối có nắp đậy, tuyệt đối không chôn kín mối nối trong tường. Mối nối chôn kín là quả bom hẹn giờ: khi nó chập, anh chị không biết nó nằm ở đâu để mà đục.
Về an toàn: phải có hệ thống nối đất và dây bảo vệ PE; lắp thiết bị chống dòng rò (RCD/RCBO) với dòng tác động không quá 30 mA cho mạch ổ cắm và khu vực ẩm như phòng tắm, bình nóng lạnh. Đo điện trở cách điện theo TCVN 7447-6 phải đạt tối thiểu 1,0 MΩ đo ở 500 V DC với mạch điện áp đến 500 V, và phải đo trước khi đóng kín.

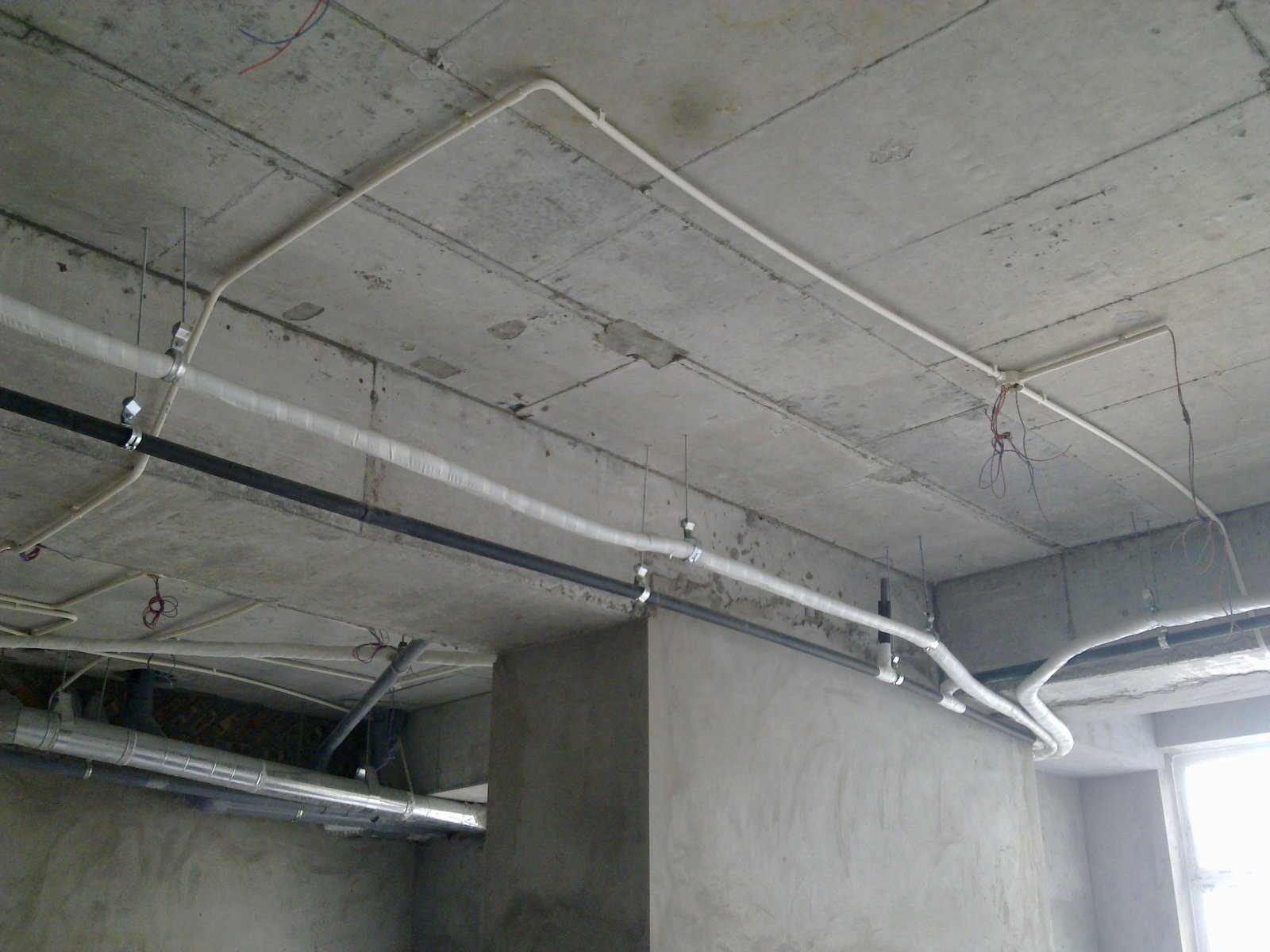

Việc cuối cùng, quan trọng nhất, và hay bị bỏ qua nhất: trước khi trát che kín, phải lập bản vẽ hoàn công tuyến điện và nước âm tường, chụp ảnh định vị có kèm thước đo.
Bộ ảnh này sau đó là tài sản của anh chị suốt đời ngôi nhà. Mỗi lần khoan tường, mỗi lần sửa chữa, anh chị mở ra xem là biết bên trong có gì. Chi phí để có nó: khoảng mười lăm phút và cái điện thoại.
3.7. Lỗi chống thấm — mốc cuối là trước khi lát gạch
Nhóm này tôi chỉ nêu ngắn, vì đã viết riêng một bài phân tích sâu về nguyên nhân nhà mới xây bị nứt và thấm — trong đó có hướng dẫn chi tiết cách ngâm thử nước, xử lý cổ ống xuyên sàn và nghiệm thu chống thấm.
Ở đây tôi chỉ bổ sung một điểm mà bài kia chưa nói: khe co dãn nhiệt ẩm cho lớp bê tông chống thấm mái là bắt buộc. Theo TCVN 5718:1993, khe phải bố trí theo hai chiều thẳng góc: mái không có lớp chống nóng thì khoảng cách không quá 6–9 m; mái có lớp chống nóng đạt yêu cầu thì không quá 18 m. Hướng dốc thoát nước phải tạo ngay trong quá trình đổ bê tông, không phải cán vữa tạo dốc sau.
Không bố trí khe co dãn thì mái nứt do nhiệt ẩm. Sàn không dốc thì đọng nước. Cả hai đều dẫn tới thấm, và đều nằm dưới lớp gạch lát.
4. Vì sao lỗi bị che lấp lại làm xây nhà bị phát sinh chi phí
4.1. Chi phí đục phá luôn lớn hơn chi phí làm đúng từ đầu
Điều này hiển nhiên nhưng ít người tính ra thành tiền trước khi quá muộn.
Đặt thêm một nắm con kê bê tông trước khi đổ: vài chục nghìn đồng và mười phút.
Xử lý cột bị lộ thép, gỉ, nứt sau ba năm: dựng giàn giáo, đục bỏ lớp bê tông hỏng, làm sạch thép, xử lý chống gỉ, trát vá bằng vữa sửa chữa chuyên dụng, hoàn thiện lại bề mặt — và trong suốt thời gian đó gia đình vẫn phải ở trong nhà.
Thử áp lực đường ống trước khi trát: nửa buổi.
Tìm và sửa một điểm rò trong tường đã sơn hoàn thiện: đục dò dọc tuyến ống, sửa, trát lại, bả lại, sơn lại — và vì sơn mới không bao giờ khớp màu sơn cũ nên thường phải sơn lại cả mảng tường, có khi cả phòng.
Trong bản checklist dành cho chủ nhà, ở mục thử kín bể ngầm, tôi ghi một câu ngắn: "phải kín mới được lấp — rò rồi đào lại rất tốn." Câu đó áp dụng được cho gần như mọi hạng mục phần ngầm.
4.2. Một lỗi phần ngầm kéo theo cả chuỗi hạng mục hoàn thiện
Đây là chỗ mà con số phát sinh phình lên nhanh nhất, và cũng là lý do tôi nói tới "hàng trăm triệu" ở đầu bài.
Chuỗi hậu quả điển hình mà tôi gặp nhiều lần — xin nói rõ đây là mô típ chung tôi tổng kết lại, không phải hồ sơ của một công trình cụ thể nào:
Một điểm rò nhỏ trên ống cấp nước âm tường không được thử áp trước khi trát. Nước thấm dần vào tường suốt hai năm. Chân tường mốc đen, sơn bong từng mảng. Thợ sửa phải dò tuyến, đục tường tìm điểm rò. Đục xong mới phát hiện tuyến ống đi chéo, không theo phương thẳng đứng và nằm ngang, nên phải đục rộng hơn dự kiến. Tường đục thì trát lại, bả lại, sơn lại. Sơn mới lệch màu nên phải sơn lại cả phòng. Sàn gỗ chân tường đã ngấm nước, mục, phải thay. Tủ bếp âm tường phải tháo ra rồi lắp lại.
Một điểm rò. Bảy hạng mục phải làm lại. Và không hạng mục nào trong bảy hạng mục đó là "lỗi" của thợ sơn hay thợ sàn gỗ cả — họ chỉ là nạn nhân của một việc đã sai từ hai năm trước.
Nhân chuỗi này lên với vài điểm rò, cộng thêm chống thấm nhà vệ sinh phải đục toàn bộ gạch làm lại, cộng thêm xử lý kết cấu nếu có — con số hàng trăm triệu không hề xa vời. Tôi đã chứng kiến.
4.3. Chi phí thứ ba ít ai tính: thời gian và tranh cãi
Khi hư hỏng lộ ra, câu hỏi đầu tiên luôn là "lỗi của ai".

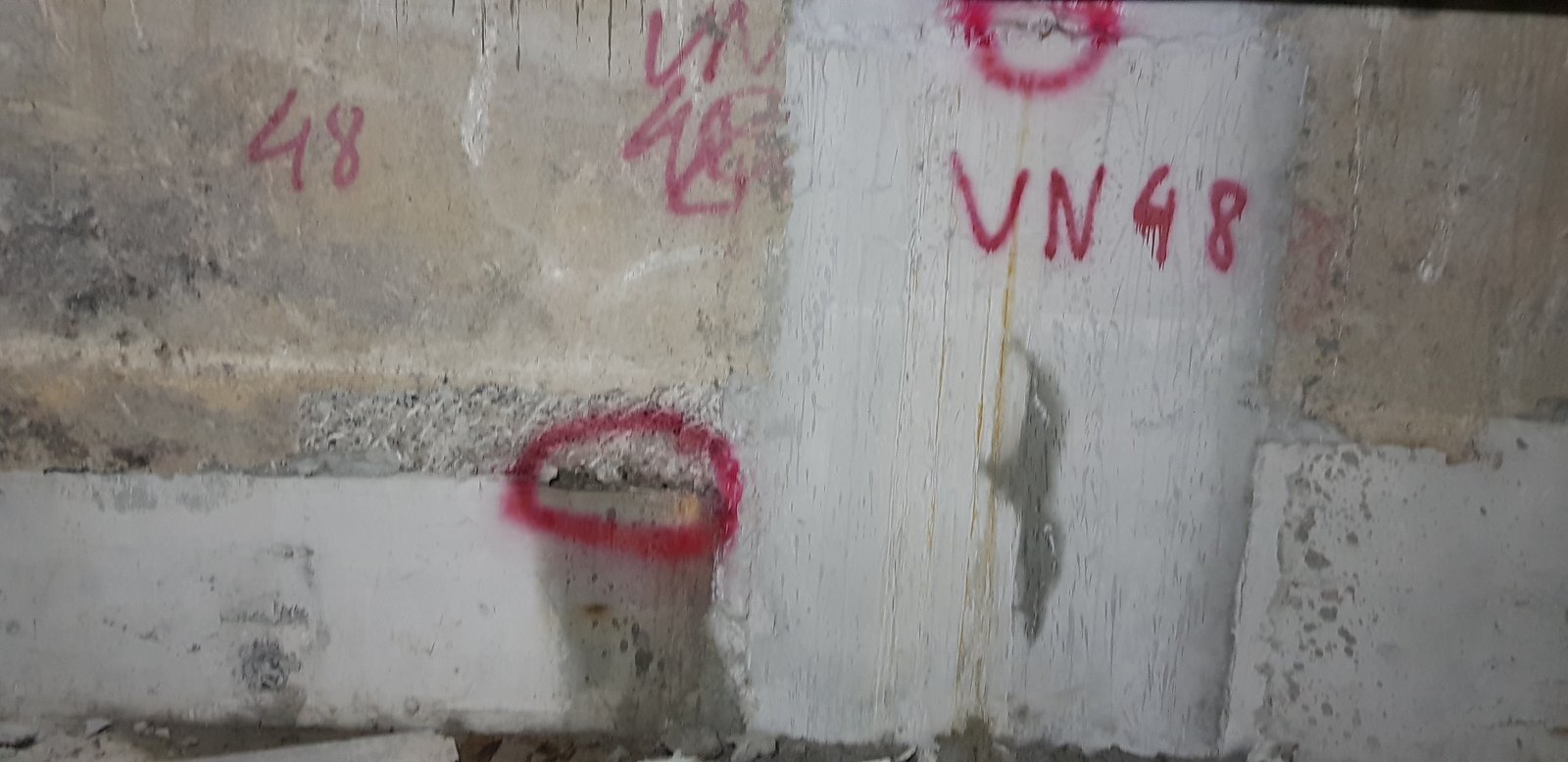

Nếu trong hồ sơ không có biên bản nghiệm thu phần che khuất, không có ảnh chụp định vị, không có kết quả thí nghiệm, thì không ai chứng minh được chất lượng cả — cả chủ nhà lẫn nhà thầu. Yêu cầu kỹ thuật ghi rất rõ: nếu thiếu biên bản nghiệm thu phần che khuất thì phải bóc kiểm tra hoặc kiểm định bổ sung.
Bóc kiểm tra nghĩa là đục ra để xem. Kiểm định bổ sung nghĩa là thuê đơn vị độc lập đến kiểm tra và ra kết luận. Cả hai đều tốn tiền, tốn thời gian, và diễn ra trong bối cảnh hai bên đã mất lòng tin.
Đó là lý do tôi nói: biên bản và ảnh không phải thủ tục hành chính. Đó là bảo hiểm.
5. Dấu hiệu nhận biết tại công trường mà chủ nhà tự nhìn được
Anh chị không cần biết đọc bản vẽ kết cấu. Chỉ cần biết nhìn vài dấu hiệu và biết hỏi đúng câu.
| Nhìn thấy gì | Nghĩa là gì | Hỏi nhà thầu câu gì |
|---|---|---|

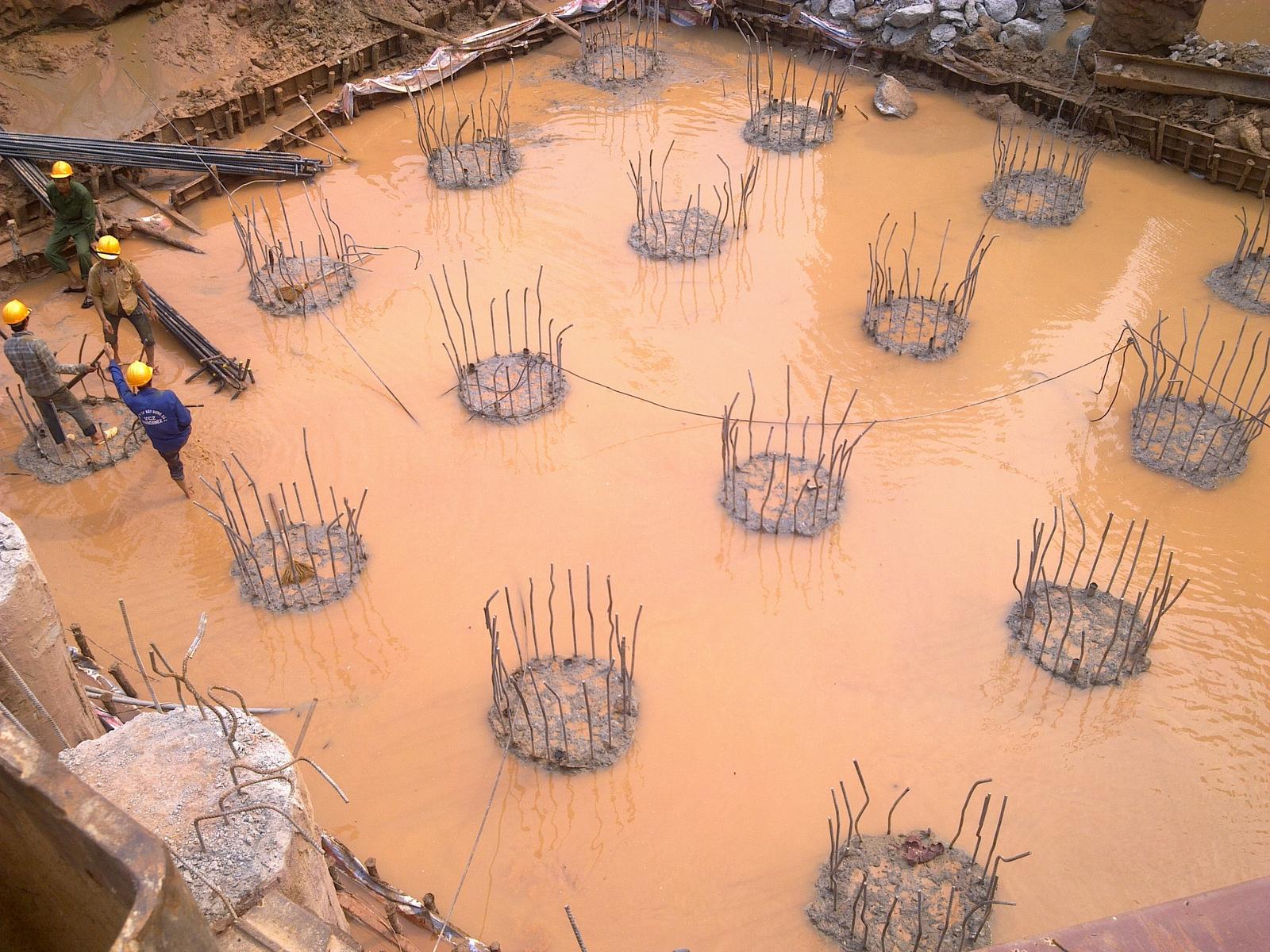

| Thép nằm sát đáy hố móng hoặc sát cốp pha, không thấy cục kê | Thiếu con kê, lớp bê tông bảo vệ không đủ | "Con kê đặt cách nhau bao nhiêu, đã đủ chưa anh?" |
| Hố móng còn đọng nước, còn rác mà đã chuẩn bị đổ | Chưa vệ sinh theo yêu cầu | "Đã hút cạn nước và dọn rác chưa?" |
| Chưa thấy ai ký giấy tờ gì mà xe bê tông đã tới | Chưa nghiệm thu phần che khuất | "Biên bản nghiệm thu thép và cốp pha đâu, ai ký rồi?" |
| Thợ đổ thêm nước vào xe bê tông cho dễ đổ | Giảm mác bê tông | "Độ sụt thiết kế là bao nhiêu, ai kiểm tra?" |
| Đổ bê tông xong để khô, hôm sau không thấy ai tưới | Thiếu bảo dưỡng | "Kế hoạch bảo dưỡng mấy ngày, ai phụ trách tưới?" |
| Dây điện chôn thẳng vào tường, không có ống luồn | Sai kỹ thuật, sau này không rút thay dây được | "Dây có đi trong ống luồn không? Sau này thay dây kiểu gì?" |
| Rãnh điện đi chéo qua mặt tường | Khó xác định vị trí, dễ khoan trúng dây | "Sao tuyến không đi thẳng đứng và nằm ngang?" |
| Sắp trát tường mà chưa thấy ai thử nước, thử điện | Bỏ mốc thử trước khi che khuất | "Đã thử áp lực nước và đo cách điện chưa? Có biên bản không?" |
| Sắp trát mà chưa ai chụp ảnh tuyến ống | Không có hồ sơ định vị | "Cho tôi chụp lại tuyến điện nước trước khi trát nhé." |
| Nền chuẩn bị lát mà chưa nghe nói gì tới chống mối | Bỏ hẳn một giai đoạn | "Nhà mình có xử lý chống mối nền không? Làm khi nào?" |
Mười câu hỏi trên, hỏi đúng thời điểm, giá trị hơn hai mươi lần ra công trường sai thời điểm.
6. Tám mốc DỪNG bắt buộc khi xây nhà
Trong bộ tài liệu dành cho chủ nhà, tôi phân mỗi đầu việc thành ba mức: DỪNG (việc quan trọng, thường là phần che khuất hoặc liên quan an toàn kết cấu — chưa đạt thì yêu cầu dừng để xử lý trước khi làm bước sau), Tạm dừng (cần làm rõ hoặc điều chỉnh rồi mới tiếp tục), và Ghi nhận (có thể khắc phục sau).
Riêng số thẻ DỪNG trong bộ checklist cơ bản là 89 thẻ, trải khắp 20 giai đoạn. Tôi nói con số này không phải để doạ anh chị, mà để anh chị hiểu: đây không phải chuyện một hai lần kiểm tra là xong.
Muốn xem đầy đủ cả 20 giai đoạn theo đúng trình tự thi công, anh chị xem bộ checklist giám sát thi công nhà dân.
Nhưng nếu buộc phải rút gọn tối đa cho một chủ nhà bận rộn, tôi rút thành 8 mốc dưới đây. Bỏ mốc nào thì mất luôn cơ hội của mốc đó.
Tám mốc này chính là tám cổng nghiệm thu của cả công trình; từng cổng phải xong trước hành động che lấp nào và cần giữ giấy tờ, ảnh gì, tôi đi sâu trong bài các mốc nghiệm thu quan trọng khi xây nhà.
| # | Thời điểm | Việc phải xong trước đó | Bằng chứng cần giữ |
|---|---|---|---|
| 1 | Trước khởi công | Pháp lý đất rõ ràng; xác định đúng có phải xin phép không; đủ bộ hồ sơ thiết kế; bản vẽ thi công đã duyệt; hợp đồng có điều khoản nghiệm thu và bảo hành | Bản hợp đồng có phụ lục bản vẽ và bảng vật tư |
| 2 | Khi vật tư về công trường | Đúng chủng loại và xuất xứ như hợp đồng; có CO-CQ; nhóm bắt buộc có chứng nhận hợp quy | Ảnh chụp nhãn mác, phiếu giao hàng |
| 3 | Trước khi đổ bê tông móng | Thép đúng bản vẽ; đủ con kê; cốp pha kín khít; đáy hố sạch, hút cạn nước | Biên bản nghiệm thu cốt thép và cốp pha đã ký + ảnh |
| 4 | Khi xe bê tông tới | Đối chiếu phiếu giao từng xe; kiểm độ sụt; không cho thêm nước; lấy mẫu 3 viên | Phiếu giao bê tông, phiếu nén mẫu |
| 5 | Ngay sau khi đổ xong | Bắt đầu bảo dưỡng ẩm liên tục, hai giai đoạn không gián đoạn | Ảnh chụp mặt bê tông được giữ ẩm các ngày |
| 6 | Trước khi đổ nền và lát gạch tầng trệt | Dọn sạch gỗ vụn, rễ cây; xử lý chống mối; trát lớp ngăn đúng mác và độ dày | Biên bản nghiệm thu công tác phòng mối |
| 7 | Trước khi trát tường | Thử áp lực nước; thử kín thoát nước; đo cách điện; lập hoàn công và chụp ảnh định vị tuyến điện nước | Bộ ảnh định vị có thước đo + biên bản thử |
| 8 | Trước khi bàn giao | Đủ biên bản nghiệm thu phần che khuất; đủ kết quả thí nghiệm và chạy thử; lập danh mục tồn tại | Hồ sơ hoàn thành công trình |
Tám mốc. Không phải tám tháng ròng có mặt ở công trường. Là tám buổi.
Tải miễn phí bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z
Bản đầy đủ gồm 20 giai đoạn, 131 hạng mục và 282 đầu việc kiểm tra, có ô tích để anh chị in ra mang thẳng ra công trường. Mỗi đầu việc ghi rõ: nhìn gì bằng mắt, hỏi thầu câu gì, mức rủi ro ra sao.
→ Tải checklist tại dovancong.com
7. Những sai lầm chủ nhà hay mắc khi tự giám sát
7.1. Ra công trường thường xuyên nhưng sai thời điểm
Đây là sai lầm phổ biến nhất và cũng đáng tiếc nhất.
Tôi gặp những anh chị ra công trường hai mươi lần trong một tháng — nhưng toàn vào buổi chiều lúc thợ đang xây tường, đang trát, đang quét dọn. Còn buổi sáng hôm đổ bê tông sàn thì đi công tác. Buổi thợ điện nước đi ống thì bận họp.
Số lần có mặt không quan trọng bằng việc có mặt đúng 8 mốc ở trên.
7.2. Tin rằng thuê trọn gói thì khỏi phải kiểm
Thuê trọn gói là chuyển giao việc thi công, không phải chuyển giao quyền lợi. Người ở trong ngôi nhà đó hai mươi năm tới vẫn là gia đình anh chị.
Nhà thầu trọn gói tử tế thì không ngại bị kiểm — họ làm đúng thì kiểm càng kỹ càng có lợi cho họ. Nhà thầu ngại bị kiểm mới là điều đáng lo.
7.3. Kiểm tra bằng lời nói, không giữ bằng chứng
"Tôi có nhắc thợ rồi mà." Câu này không có giá trị gì khi xảy ra tranh chấp.
Nguyên tắc tôi khuyên: chụp ảnh và giữ biên bản nghiệm thu các phần che khuất — cốt thép, đường ống, chống thấm — để đối chiếu về sau. Ảnh chụp bằng điện thoại là đủ, miễn có thước đo trong khung hình để biết vị trí.
7.4. Ngại làm căng nên cho qua "lần này thôi"
Với nhóm rủi ro Thấp và Trung bình, cho qua một lần cũng không sao.
Với nhóm rủi ro Cao — thép, con kê, mác bê tông, thử áp lực nước, chống mối — "lần này thôi" nghĩa là vĩnh viễn. Không có lần sau để sửa.
Tôi hiểu tâm lý ngại làm mất lòng thợ. Nhưng anh chị đang trả tiền cho một sản phẩm phải dùng vài chục năm. Yêu cầu làm đúng không phải là làm khó.
7.5. Chỉ soi phần nhìn thấy được
Chủ nhà thường soi rất kỹ màu sơn, đường ron gạch, tay nắm cửa — những thứ nhìn phát biết ngay, và cũng là những thứ sửa lại được bất cứ lúc nào.
Còn thép, ống, lớp chống thấm — những thứ quyết định tuổi thọ ngôi nhà và không sửa lại được — thì đi qua mà không nhìn.
Hãy đảo ngược thứ tự ưu tiên đó.
8. Cách làm việc với nhà thầu để không phải cãi nhau về sau
8.1. Đưa mốc nghiệm thu vào hợp đồng ngay từ đầu
Đây là việc rẻ nhất và hiệu quả nhất trong toàn bộ bài này.
Ghi thẳng vào hợp đồng: các mốc bắt buộc có nghiệm thu trước khi chuyển bước (trước khi đổ bê tông, trước khi lấp, trước khi trát, trước khi lát), và ghi rằng thanh toán từng đợt gắn với các mốc nghiệm thu đó.
Khi mốc nghiệm thu đã nằm trong hợp đồng, việc anh chị yêu cầu kiểm tra không còn là "làm khó nhà thầu" nữa. Nó là điều khoản hai bên đã ký.
Những điều khoản nào nên có trong bản hợp đồng đó — nghiệm thu, thanh toán theo đợt, chủng loại vật tư, bảo hành, phạt chậm — tôi phân tích thành tám nhóm trong bài hợp đồng xây nhà.
8.2. Báo trước lịch kiểm tra, đừng kiểm kiểu úp sọt
Nói trước với chỉ huy trưởng: "Hôm đổ bê tông móng anh báo em trước một ngày nhé, em ra."
Thợ biết trước thì chuẩn bị đúng. Đó chính là mục đích — mục đích là nhà làm đúng, không phải bắt quả tang ai đó làm sai.
8.3. Hỏi bằng câu hỏi kỹ thuật cụ thể
"Làm ổn không em?" luôn nhận được câu trả lời "ổn anh ơi".
"Con kê đặt cách nhau bao nhiêu?" thì không. Câu hỏi cụ thể buộc người trả lời phải nhìn lại hiện trường. Anh chị dùng lại bảng 10 câu hỏi ở mục 5.
8.4. Ghi nhận bằng biên bản và ảnh, không ghi nhận bằng miệng
Sau mỗi mốc, chụp vài tấm ảnh và lưu vào một thư mục riêng trên điện thoại, đặt tên theo ngày. Việc này mất năm phút mỗi lần và tạo ra bộ hồ sơ mà không tiền nào mua lại được sau này.
8.5. Lập danh mục tồn tại khi bàn giao, phân loại rõ
Trước khi bàn giao, đi kiểm tra tổng thể theo từng giai đoạn và lập danh mục tồn tại ghi rõ vị trí và lỗi: nứt, thấm, bộp, lệch, xước, thiết bị lỗi, hoàn thiện chưa đạt. Phân loại theo hai nhóm: phải sửa trước bàn giao, và sửa trong thời gian bảo hành.
Nhà thầu khắc phục xong, chủ nhà kiểm tra lại từng mục — đạt mới đóng mục. Đừng ký một lượt cho xong.
Bàn giao khi còn nhiều lỗi chưa được ghi nhận chính là mầm mống của tranh chấp về sau, vì sáu tháng sau sẽ không ai nhớ lỗi đó đã có từ lúc bàn giao hay mới phát sinh.
9. Câu hỏi thường gặp
Tôi không biết gì về xây dựng thì giám sát kiểu gì?
Anh chị không cần giám sát theo nghĩa kỹ thuật. Việc của anh chị là có mặt đúng 8 mốc, hỏi đúng câu, và giữ lại bằng chứng. Ba việc đó không đòi hỏi kiến thức chuyên ngành. Phần kỹ thuật để nhà thầu và người có chuyên môn lo — nhưng phải có ai đó xác nhận là họ đã lo.
Lỗi thường gặp khi xây nhà nào là nguy hiểm nhất?
Không phải lỗi nào gây hậu quả to nhất, mà là lỗi thuộc nhóm rủi ro Cao và bị che lấp — thép sai, thiếu con kê, sai mác bê tông, bỏ bảo dưỡng, không thử áp lực đường ống. Chúng nguy hiểm vì không có triệu chứng sớm và không sửa được về sau.
Đổ bê tông xong mới phát hiện thiếu con kê thì xử lý thế nào?
Thành thật mà nói: không xử lý triệt để được nữa. Đó chính là ý nghĩa của cụm "không sửa được về sau". Lúc này việc cần làm là báo ngay đơn vị thiết kế để đánh giá mức độ ảnh hưởng và quyết định giải pháp — có thể phải kiểm định, gia cường, hoặc trong trường hợp nặng là phá bỏ làm lại. Đừng tự quyết và cũng đừng cho qua.
Thuê nhà thầu trọn gói rồi có cần kiểm tra nữa không?
Cần. Trọn gói là hình thức hợp đồng, không phải cam kết chất lượng tự động. Điều cần làm là đưa các mốc nghiệm thu vào hợp đồng trọn gói ngay từ đầu, để việc kiểm tra là quyền đã được ghi nhận chứ không phải chuyện tế nhị.
Nhà mới xây bị lún thì có phải do lỗi thi công không?
Không nhất thiết. Lún có thể do nền đất, do phương án móng chưa phù hợp với địa chất thực tế, do thi công, hoặc do công trình lân cận tác động. Điều quan trọng là phân biệt lún đều và lún lệch, và phải có đơn vị chuyên môn đánh giá bằng quan trắc chứ không đoán bằng mắt. Nếu trong quá trình đào móng gặp lớp đất khác với giả thiết thiết kế thì phải dừng lại báo đơn vị thiết kế ngay — đây là một trong các mốc DỪNG bắt buộc.
Xây nhà bị phát sinh chi phí có phải lúc nào cũng do nhà thầu?
Không. Theo những gì tôi quan sát, phát sinh đến từ ba nguồn: chủ nhà thay đổi yêu cầu giữa chừng; hợp đồng ban đầu không ghi rõ chủng loại vật tư nên mỗi bên hiểu một kiểu; và làm sai phải làm lại. Nguồn thứ ba là nguồn duy nhất phòng được hoàn toàn bằng việc kiểm tra đúng thời điểm. Hai nguồn đầu phòng được bằng hợp đồng chặt chẽ.
Cần giữ những giấy tờ gì để sau này còn cơ sở bắt bảo hành?
Tối thiểu: hợp đồng và các phụ lục; biên bản nghiệm thu các phần che khuất; phiếu giao vật tư và bê tông; kết quả thí nghiệm nén mẫu; biên bản thử áp lực nước, thử kín thoát nước, đo cách điện; bộ ảnh định vị tuyến điện nước; danh mục tồn tại khi bàn giao. Nghe nhiều nhưng thực chất chỉ là một cặp tài liệu mỏng.
Nhà ở riêng lẻ có phải xin giấy phép xây dựng không?
Theo Luật Xây dựng 2025 (số 135/2025/QH15), nhà ở riêng lẻ được miễn giấy phép khi là công trình cấp IV hoặc quy mô dưới 07 tầng, tổng diện tích sàn dưới 500 m², và không nằm trong các khu vực loại trừ đã nêu ở mục 3.1. Vì điều kiện miễn phụ thuộc vào quy hoạch và quy chế quản lý kiến trúc của từng địa phương, tôi khuyên anh chị hỏi trực tiếp cơ quan quản lý xây dựng tại phường hoặc xã nơi có đất thay vì tự kết luận.
Kết luận
Xây nhà không có nút hoàn tác.
Có những lỗi sửa được bằng tiền. Có những lỗi chỉ sửa được bằng cách đập ra làm lại. Và có những lỗi không sửa được nữa — chúng nằm im trong móng, trong cột, dưới nền nhà, sau lớp tường, suốt vòng đời ngôi nhà.
Điều mà 95% chủ nhà không biết không phải là công thức tính thép hay cấp phối bê tông. Là những lỗi ấy chỉ tồn tại lộ thiên trong một khoảng thời gian rất ngắn — có khi vài giờ — trước khi bị phủ kín vĩnh viễn. Ai có mặt trong khoảng thời gian đó thì kiểm được. Ai không có mặt thì mất cơ hội, và cái giá phải trả về sau có thể lên tới hàng trăm triệu.
Anh chị không cần trở thành kỹ sư. Chỉ cần nhớ 8 mốc, hỏi 10 câu, và giữ lại bằng chứng.
Một ngôi nhà tốt cần được thi công đúng, kiểm tra đúng và nghiệm thu đúng ngay từ đầu.
Bước tiếp theo cho anh chị
1. Tải bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí.
20 giai đoạn, 131 hạng mục, 282 đầu việc kiểm tra, có ô tích để in ra mang ra công trường. Mỗi đầu việc ghi rõ nhìn gì bằng mắt, hỏi thầu câu gì, mức rủi ro ra sao.
2. Đọc bản Ebook đầy đủ nếu anh chị muốn đi sâu vào chỉ tiêu kỹ thuật và căn cứ tiêu chuẩn của từng đầu việc.
3. Theo dõi để nhận bài mới trên dovancong.com, YouTube và Facebook — tôi đăng đều các bài phân tích lỗi thi công thực tế ngoài công trường.
4. Cần người đồng hành ở những mốc quan trọng? Nếu anh chị muốn có kỹ sư kiểm tra giúp tại các mốc DỪNG thay vì tự làm, có thể tìm hiểu dịch vụ tư vấn và giám sát xây nhà của tôi.
Bài viết bởi ThS.KS. Đỗ Văn Công — kỹ sư xây dựng, chứng chỉ hành nghề giám sát hạng I, gần 20 năm giám sát thi công nhà dân.
Các chỉ tiêu kỹ thuật trong bài trích từ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z và hệ thống TCVN, QCVN, văn bản pháp luật tại thời điểm viết bài (tháng 8/2026). Tiêu chuẩn và quy định có thể thay đổi — khi áp dụng, anh chị cần đối chiếu với hồ sơ thiết kế của chính công trình mình và phiên bản văn bản hiện hành.
