Các mốc nghiệm thu quan trọng khi xây nhà: Đừng để thi công vượt bước
Các mốc nghiệm thu quan trọng khi xây nhà: 8 cổng từ vật tư đến bàn giao. Mỗi cổng biết rõ kiểm tra gì, ký giấy gì, giữ ảnh nào theo quy định 2026.
Có một câu tôi nghe đi nghe lại ở công trường nhà dân, và lần nào nghe cũng biết là đã muộn:
"Anh ơi, thép hôm qua đã có ai kiểm chưa?"
Câu hỏi ấy thường được đặt ra khi sàn đã đổ xong, mặt bê tông đã se, thợ đã dọn máy đầm. Đến lúc đó thì câu trả lời không còn ý nghĩa nữa — thứ cần nhìn đã nằm kín dưới lớp bê tông.
Sau gần hai mươi năm làm nghề, tôi rút ra một điều: phần lớn những lỗi đắt tiền nhất của nhà dân không phải do thợ làm sai. Thợ ở ta phần lớn tay nghề khá. Lỗi đắt tiền đến từ chỗ khác — không có ai bấm nút dừng đúng lúc. Công trường cứ chạy tuần tự, bước sau đè lên bước trước, và mỗi bước lại chôn kín thêm một lớp không còn kiểm được nữa.
Bài này là bản đồ các mốc nghiệm thu quan trọng khi xây nhà — tám cổng theo đúng trình tự thi công, từ lúc xe vật tư đầu tiên vào cổng cho tới lúc anh chị cầm chìa khóa. Mỗi cổng tôi trả lời đúng ba câu: kiểm tra gì · ký giấy gì · giữ lại ảnh nào.
Mục lục
- Nghiệm thu không phải thủ tục — nó là cái cổng
- Nhà ở riêng lẻ có bắt buộc nghiệm thu không? Trả lời đủ ba tầng
- Bản đồ các mốc nghiệm thu quan trọng khi xây nhà: 89 điểm phải dừng
- Tám cổng nghiệm thu từ vật tư đến bàn giao
- Ba thứ phải giữ ở mỗi mốc: biên bản, ảnh, hồ sơ
- Kịch bản quen thuộc ở công trường nhà dân
- Năm sai lầm thường gặp
- Câu hỏi thường gặp
- Kết luận
1. Nghiệm thu không phải thủ tục — nó là cái cổng
Nhiều chủ nhà hiểu "nghiệm thu" là ký một tờ giấy để giải ngân. Hiểu như vậy là hiểu ngược.
Nghiệm thu, đúng bản chất, là một quyết định cho phép đi tiếp. Nó là cái cổng đặt giữa hai bước thi công. Cổng mở thì công trường chạy tiếp. Cổng đóng thì dừng lại xử lý.
Luật Xây dựng số 135/2025/QH15, Điều 57 khoản 1 điểm a viết rõ nghiệm thu công trình gồm hai loại: nghiệm thu công việc xây dựng trong quá trình thi công, và nghiệm thu giai đoạn chuyển bước thi công khi cần thiết. Cụm "chuyển bước thi công" nằm ngay trong luật — đây chính là tinh thần của bài viết này.
Nghị định 207/2026/NĐ-CP nói cụ thể hơn. Điều 22 khoản 4 điểm d quy định biên bản nghiệm thu công việc phải có phần kết luận, trong đó nêu rõ chấp nhận hay không chấp nhận, và "đồng ý cho triển khai các công việc tiếp theo".
Đọc kỹ câu đó: chữ ký trong biên bản không phải chữ ký xác nhận đã làm xong. Nó là chữ ký mở cổng.
Một điều khoản rất ít người biết
Vẫn Nghị định 207/2026/NĐ-CP, Điều 22 khoản 3:
Người giám sát thi công xây dựng phải thực hiện nghiệm thu công việc xây dựng trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu công việc xây dựng của nhà thầu thi công xây dựng. Trường hợp không đồng ý nghiệm thu phải thông báo lý do bằng văn bản cho nhà thầu thi công xây dựng.
Điều khoản này bảo vệ cả hai bên. Nhà thầu không bị treo công trường vì người giám sát bận. Chủ nhà không bị ép ký cho nhanh — vì nếu không đồng ý, việc cần làm là trả lời bằng văn bản nêu rõ lý do, chứ không phải im lặng rồi để thợ tự quyết.
Với nhà dân, "văn bản" không cần long trọng. Một tin nhắn ghi rõ "thép lớp trên chưa đủ con kê ở khu vực phòng ngủ, đề nghị bổ sung rồi báo lại" — kèm ảnh — đã là một văn bản có giá trị.
Dừng một buổi rẻ hơn đục một sàn. Toàn bộ bài này chỉ để nói lại câu đó ở tám vị trí khác nhau.
2. Nhà ở riêng lẻ có bắt buộc nghiệm thu không? Trả lời đủ ba tầng
Đây là câu hỏi tôi bị hỏi nhiều nhất, và cũng là chỗ trên mạng viết sai nhiều nhất. Có bài khẳng định "luật bắt buộc nhà dân phải thuê giám sát". Có bài nói ngược lại "luật chỉ khuyến khích thôi, không bắt". Cả hai đều sai, vì cả hai đều chỉ đọc một tầng.
Quy định thật có ba tầng, phải đọc đủ cả ba.
2.1. Tầng một — Luật khuyến khích
Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1:
Công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường trong quá trình thi công. Khuyến khích việc giám sát thi công xây dựng đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân.
Đúng — ở tầng luật, với nhà ở riêng lẻ của hộ gia đình, cá nhân, chữ dùng là khuyến khích.
Nếu dừng ở đây rồi kết luận "vậy là không bắt buộc gì cả" thì đã bỏ mất hai tầng còn lại.
2.2. Tầng hai — Nghị định giao trách nhiệm cho chính chủ nhà
Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b:
Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng. Khuyến khích chủ sở hữu nhà ở tổ chức giám sát thi công xây dựng, lập và lưu trữ hồ sơ công trình nhà ở riêng lẻ theo quy định của Nghị định này, trừ trường hợp quy định tại điểm c khoản này.
Chú ý thứ tự hai câu. Câu đầu là trách nhiệm: chủ sở hữu tổ chức thi công, tổ chức giám sát, và chịu trách nhiệm về an toàn. Câu sau mới là khuyến khích, và nó khuyến khích việc lập, lưu trữ hồ sơ đúng theo bộ quy định của Nghị định — tức là làm bài bản như công trình lớn.
Nói cách khác: luật không ép anh chị phải làm hồ sơ dày như dự án nhà nước. Nhưng luật đã đặt trách nhiệm về an toàn công trình lên vai chủ nhà, và không ai gánh hộ được.
2.3. Tầng ba — Có trường hợp bắt buộc theo Nghị định
Vẫn Điều 10 khoản 3 điểm c của Nghị định 207/2026/NĐ-CP: với nhà ở riêng lẻ từ 7 tầng trở lên, hoặc có từ 02 tầng hầm trở lên, chủ sở hữu phải tổ chức thi công và giám sát thi công theo đúng quy định của Nghị định. Ở nhóm này thì không còn là khuyến khích nữa.
Bốn nội dung giám sát tối thiểu
Điều 10 khoản 4 của Nghị định 207/2026/NĐ-CP liệt kê bốn nội dung giám sát thi công công trình nhà ở riêng lẻ:
- Biện pháp thi công, biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận;
- Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng;
- Hệ thống giàn giáo, kết cấu chống đỡ tạm và các máy móc, thiết bị phục vụ thi công;
- Biện pháp bảo đảm an toàn trong thi công xây dựng công trình.
Nội dung số 2 chính là Cổng 1 của bài này. Nó nằm ngay trong nghị định, không phải do tôi nghĩ ra.
Một hiểu lầm cần gỡ
Nhà ở riêng lẻ thông thường không thuộc diện cơ quan nhà nước kiểm tra công tác nghiệm thu — theo Điều 25 khoản 1 Nghị định 207/2026/NĐ-CP, diện kiểm tra chỉ gồm công trình thuộc dự án quan trọng quốc gia, công trình quy mô lớn kỹ thuật phức tạp, và công trình có ảnh hưởng lớn đến an toàn, lợi ích cộng đồng.
Nhưng xin đọc kỹ: "không thuộc diện kiểm tra" hoàn toàn khác "không cần nghiệm thu".
Không có cán bộ nào đến kiểm tra hộ, nghĩa là không có ai kiểm tra thay anh chị cả. Đó là lý do phải tự dựng lấy hệ thống cổng cho công trình của mình. Nếu anh chị đang phân vân giữa việc tự làm và thuê người, tôi đã phân tích kỹ trong bài Chủ nhà tự giám sát xây nhà.
Ngày kiểm tra tính hiệu lực của toàn bộ căn cứ pháp lý trong bài: 10/8/2026.
3. Bản đồ các mốc nghiệm thu quan trọng khi xây nhà: 89 điểm phải dừng
Khi biên soạn bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, tôi phân loại toàn bộ đầu việc kiểm tra theo ba mức — và mức này quyết định anh chị có được cho thợ làm tiếp hay không.
Nguyên văn phần hướng dẫn sử dụng, Checklist bản Cơ bản, trang 3:
| Mức | Ý nghĩa |
|---|---|
| DỪNG | "Việc quan trọng, thường là phần che khuất hoặc liên quan an toàn, kết cấu. Nếu chưa đạt, nên yêu cầu DỪNG để xử lý trước khi làm bước sau." |
| Tạm dừng | "Cần làm rõ hoặc điều chỉnh rồi mới tiếp tục thi công." |
| Ghi nhận | "Ghi nhận lại, có thể hoàn thiện hoặc khắc phục sau." |
Trong toàn bộ 282 đầu việc kiểm tra trải trên 20 giai đoạn thi công, con số phân bổ như sau:
- 89 đầu việc mức DỪNG
- 110 đầu việc mức Tạm dừng
- 83 đầu việc mức Ghi nhận
Tám mươi chín lần phải dừng — nghe thì nhiều, nhưng chúng không rải đều.
Gần một nửa số lần phải dừng nằm ở phần thô
| Giai đoạn | Số đầu việc mức DỪNG |
|---|---|
| Khung BTCT (cột – dầm – sàn) | 21 |
| Móng | 19 |
| Điện – Nước | 6 |
| Chống thấm | 6 |
| Xây tường | 5 |
| Lan can | 5 |
| Bể tự hoại & bể nước ngầm | 4 |
| Lắp đặt thiết bị | 4 |
| Nghiệm thu & bàn giao | 4 |
| Chuẩn bị | 3 |
| Điều hòa | 3 |
| Ốp lát | 3 |
| Mái | 2 |
| Chống mối · Trát · Sơn bả · Cửa | 1 mỗi giai đoạn |
Chỉ riêng Khung BTCT và Móng đã chiếm 40 trên 89 điểm dừng.
Con số đó phản ánh đúng một quy luật của nghề: giai đoạn hoàn thiện sai thì sửa được, giai đoạn phần thô sai thì phải đục ra. Sơn xấu thì lăn lại. Gạch lát lệch thì bóc vài viên. Nhưng thép sai lớp bảo vệ trong dầm, hay lớp chống thấm hỏng dưới nền vệ sinh, thì cái giá không nằm ở vật liệu — nó nằm ở việc phải phá đi phần đã hoàn thiện bên trên.
Điểm mạnh của bộ checklist bản Cơ bản là mỗi đầu việc đều có hai cột dành riêng cho người không học xây dựng: NHÌN BẰNG MẮT — dấu hiệu tự quan sát được, và HỎI THẦU — câu nên hỏi thẳng ngay tại công trường. Anh chị không cần biết tính toán kết cấu. Chỉ cần biết nhìn gì và hỏi gì.
📥 Bộ Checklist bản Cơ bản có sẵn thanh DỪNG / Tạm dừng / Ghi nhận cho từng đầu việc, in ra mang thẳng ra công trường được. Tải miễn phí tại đây.
4. Tám cổng nghiệm thu từ vật tư đến bàn giao
Hai mươi giai đoạn là cấu trúc của một cuốn cẩm nang tra cứu. Nhưng để nhớ được và dùng được trên công trường, tôi gom lại thành tám cổng. Mỗi cổng viết theo đúng một khuôn:
- 🚧 Chốt chặn — chưa qua cổng thì tuyệt đối không được làm gì tiếp
- 🔍 Kiểm tra gì
- 📁 Giữ lại gì
Cổng 1 — Vật tư, trước khi đưa vào thi công
🚧 Chốt chặn: Vật tư chưa được kiểm và chưa có giấy tờ thì chưa được đưa vào công trình.
🔍 Kiểm tra gì:
- Thép: đúng mác và đường kính thiết kế; bề mặt không gỉ tróc vảy, không dính bùn dầu; cân thử trọng lượng cây thép so với quy chuẩn — đây là cách phát hiện thép "lùn cân" nhanh nhất.
- Xi măng: đúng chủng loại; bao còn nguyên, không vón cục, còn hạn dùng; kê cao tránh ẩm và dùng theo thứ tự nhập.
- Cát: đúng loại (cát bê tông hay cát xây trát); sạch, không lẫn bùn, tạp chất hữu cơ hay muối.
- Đá, sỏi: đúng cỡ hạt theo thiết kế; sạch, không lẫn đất.
- Gạch xây: kích thước đều, không nứt vỡ nhiều; gõ nghe tiếng thanh.
- Bê tông thương phẩm: đúng cấp bền hoặc mác ghi trên phiếu giao; kiểm tra độ sụt từng xe; thời gian từ trạm về công trường hợp lý.
- Gạch ốp lát: đúng mẫu, đúng lô màu, không cong vênh sứt cạnh; sàn ướt và ngoài trời phải chọn loại chống trượt.
- Vật liệu chống thấm: đúng loại cho từng vị trí (mái, ban công, khu vệ sinh khác nhau); còn hạn; đủ định mức theo hướng dẫn hãng.
- Cửa và kính: kính đúng loại kính an toàn ở vị trí nguy hiểm.
📁 Giữ lại gì: phiếu giao từng xe bê tông; chứng chỉ chất lượng và CO-CQ của thép, xi măng, gạch, sơn, thiết bị vệ sinh; giấy chứng nhận hợp quy theo QCVN 16:2023/BXD; ảnh chụp vật tư lúc nhập kho.
Hai điểm cần nhấn. Thứ nhất, anh chị có quyền từ chối cả xe bê tông nếu phiếu giao ghi sai cấp bền — và nên dùng quyền đó. Thứ hai, theo Điều 14 khoản 3 Nghị định 207/2026/NĐ-CP, "việc nghiệm thu của bên giao thầu không làm giảm trách nhiệm" của nhà thầu cung ứng về chất lượng vật liệu. Nghĩa là anh chị kiểm không có nghĩa là anh chị gánh lỗi thay họ.
Cổng này có một bài riêng đi sâu từng bước, từ cách đòi giấy tờ đến cách bắt lỗi thép "lùn cân": quy trình nghiệm thu vật tư đầu vào.

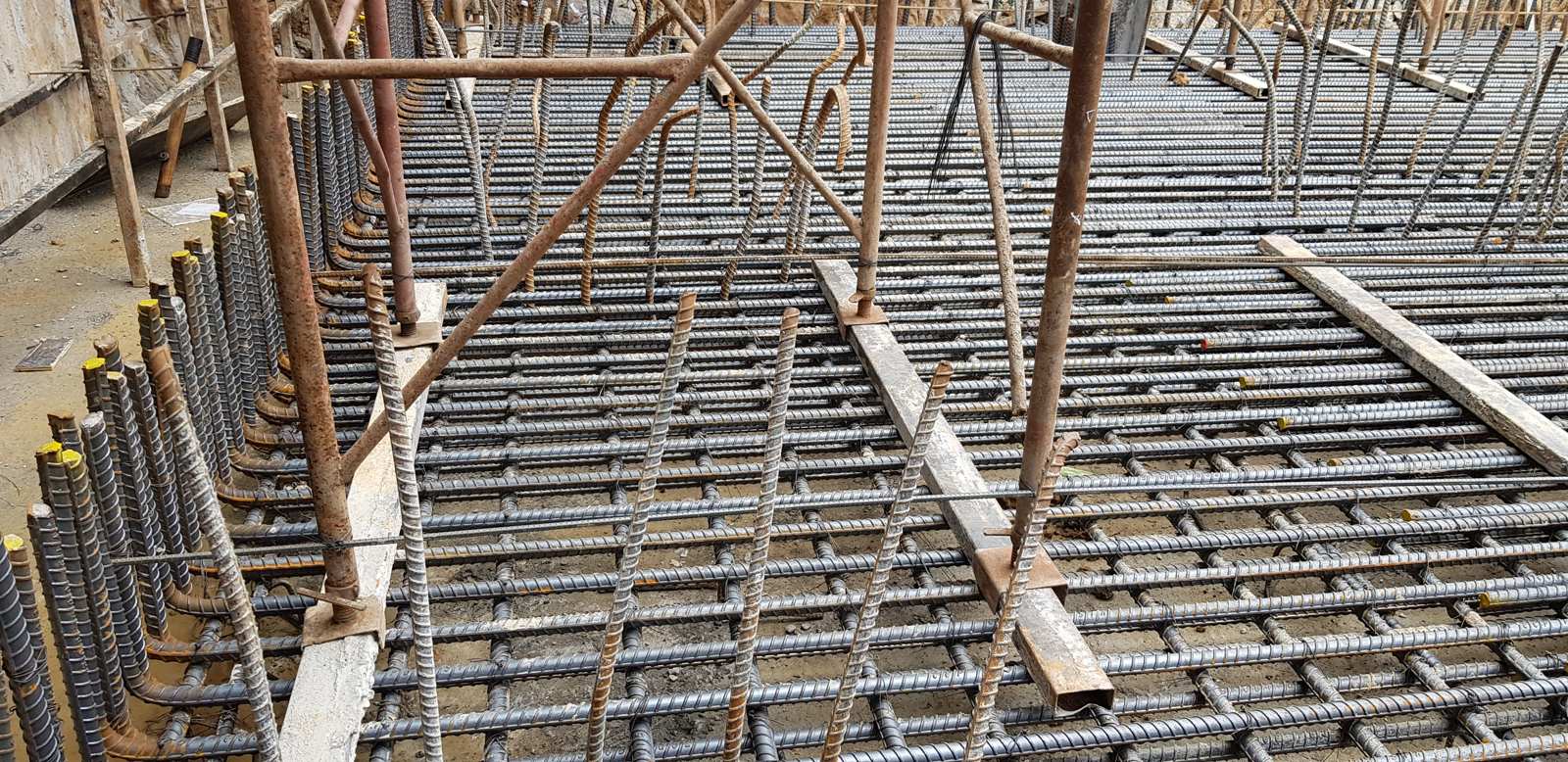

Cổng 2 — Cốt thép và cốp pha móng, trước khi đổ bê tông
🚧 Chốt chặn: Chưa có biên bản nghiệm thu được ký thì không được đổ bê tông. Đây là mức DỪNG, không thương lượng.
🔍 Kiểm tra gì:
- Cốt thép kiểm theo Bảng 10 và cốp pha kiểm theo Bảng 1 của TCVN 4453:1995; sai lệch phải nằm trong giới hạn cho phép của Bảng 9 và Bảng 2.
- Hố móng đã làm sạch đáy, hút hết nước đọng, loại bỏ rác và gỉ rời; tưới ẩm bề mặt tiếp giáp nếu cần.
- Kiểm tra độ sụt tại hiện trường theo đúng độ sụt thiết kế.
- Lấy mẫu thí nghiệm cường độ: mỗi tổ mẫu gồm 3 viên; kết cấu cột, dầm, bản cứ 20 m³ lấy 1 tổ; bê tông móng khối lớn cứ 100 m³ lấy 1 tổ; khối lượng nhỏ vẫn phải lấy 1 tổ.
📁 Giữ lại gì: biên bản nghiệm thu công việc có chữ ký; ảnh chụp cốt thép có thước đo đặt trong khung hình; phiếu giao bê tông; biên bản lấy mẫu.
Một câu phải thuộc lòng: nghiêm cấm tự ý cho thêm nước vào bê tông để dễ đổ. Thêm nước làm giảm mác. Đây là hành vi rất phổ biến và rất khó phát hiện sau khi bê tông đã đông cứng — nên chỉ có thể chặn tại chỗ, bằng cách đứng đó và kiểm độ sụt.
Hai khâu nặng nhất của phần ngầm đều có bài riêng đi sâu hơn: bảy chốt kiểm tra khi làm móng nhà, và với công trình đóng cọc thì thêm kiểm tra ép cọc nhà dân.
Và ngay ca đổ khối bê tông móng ấy — đối chiếu phiếu giao, đo độ sụt, lấy mẫu, bảo dưỡng — tôi viết thành 12 chốt trong bài đổ bê tông móng.

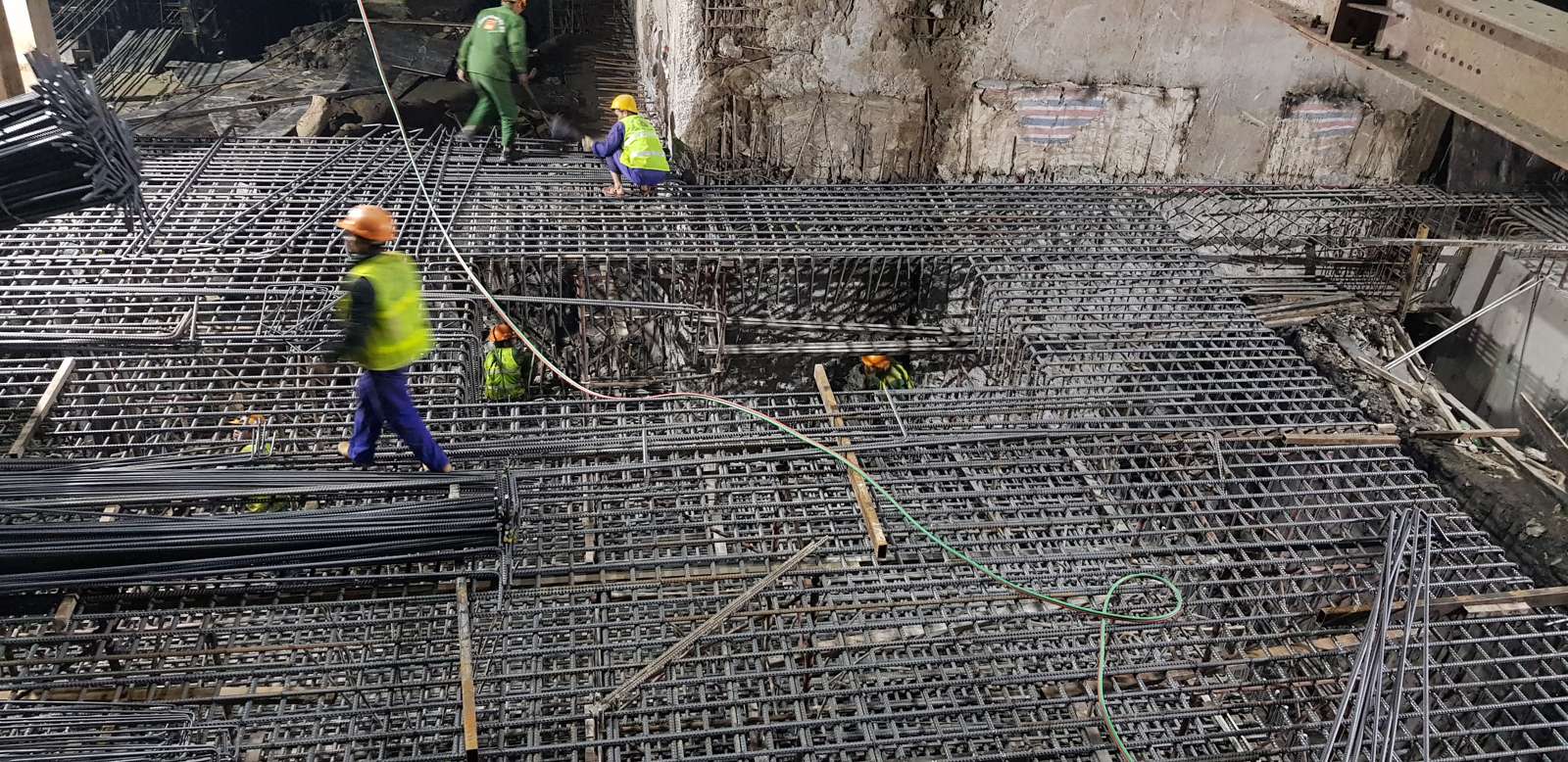

Cổng 3 — Cốt thép, cốp pha và chi tiết chôn ngầm khung, trước khi đổ dầm sàn
🚧 Chốt chặn: Giống Cổng 2, cộng thêm một nhóm nữa — các chi tiết đặt sẵn.
🔍 Kiểm tra gì:
- Cốt thép và cốp pha như Cổng 2 — chi tiết từng chốt xem cách kiểm tra thép trước khi đổ bê tông.
- Thép chờ cột, vách tầng trên; thép chờ ban công, lanh-tô: đúng vị trí, đúng số lượng, đủ chiều dài neo theo thiết kế. Quên thép chờ cột tầng trên là lỗi phải xử lý bằng khoan cấy, tốn kém và luôn để lại điểm yếu.
- Ống luồn điện, hộp kỹ thuật đi đúng tuyến thiết kế, cố định chắc, không làm sai lệch hay giảm tiết diện thép chịu lực.
- Cốp pha và đà giáo được trực trong suốt quá trình đổ để xử lý sự cố kịp thời.
📁 Giữ lại gì: biên bản nghiệm thu công việc (cốt thép, cốp pha, chi tiết đặt sẵn); ảnh chụp toàn cảnh và ảnh cận thép chờ.
Điểm cấm tuyệt đối: không được cắt thép chủ để luồn ống khi thiết kế chưa chấp thuận. Thợ điện nước thường làm việc này rất tự nhiên vì với họ đó chỉ là một sợi thép. Với kết cấu thì đó là một vết cắt vĩnh viễn nằm trong dầm, không bao giờ nhìn thấy lại, và không bao giờ sửa được. Nếu ống vướng thép, việc phải làm là báo thiết kế, không phải cầm máy cắt.
Cổng 4 — Trước khi tháo cốp pha chịu lực và trước khi chất tải
🚧 Chốt chặn: Bê tông chưa đạt cường độ quy định thì chưa được tháo cốp pha chịu lực.
🔍 Kiểm tra gì:
- Cốp pha thành (không chịu lực) chỉ tháo khi bê tông đạt trên 50 N/cm² (khoảng 0,5 MPa) và bề mặt, cạnh không bị sứt mẻ — TCVN 4453:1995 điều 3.6.2.
- Cốp pha chịu lực (đáy dầm, đáy sàn, cột chống) tháo theo Bảng 3 của TCVN 4453:1995, tính theo phần trăm cường độ 28 ngày:
| Nhịp kết cấu | Cường độ tối thiểu | Thời gian tham khảo |
|---|---|---|
| Nhịp < 2 m | ≥ 50% R28 | 7 ngày |
| Nhịp 2 – 8 m | ≥ 70% R28 | 10 ngày |
| Nhịp > 8 m | ≥ 90% R28 | 23 ngày |
- Nhà nhiều tầng: giữ lại toàn bộ đà giáo và cột chống ở tấm sàn kề ngay dưới tấm sàn sắp đổ (điều 3.6.5). Đây là quy định chống sập dây chuyền, và là quy định hay bị bỏ nhất khi nhà thầu muốn quay vòng cốp pha nhanh.
- Nghiệm thu cường độ: cường độ đạt khi trung bình mỗi tổ mẫu R28 lớn hơn hoặc bằng mác thiết kế, và không mẫu nào nhỏ hơn 85% mác thiết kế.
📁 Giữ lại gì: phiếu kết quả nén mẫu 28 ngày; biên bản nghiệm thu cường độ; biên bản nghiệm thu kích thước và vị trí.
Con số ngày trong bảng trên chỉ là mốc tham khảo. Căn cứ để tháo là kết quả nén mẫu, không phải tờ lịch.

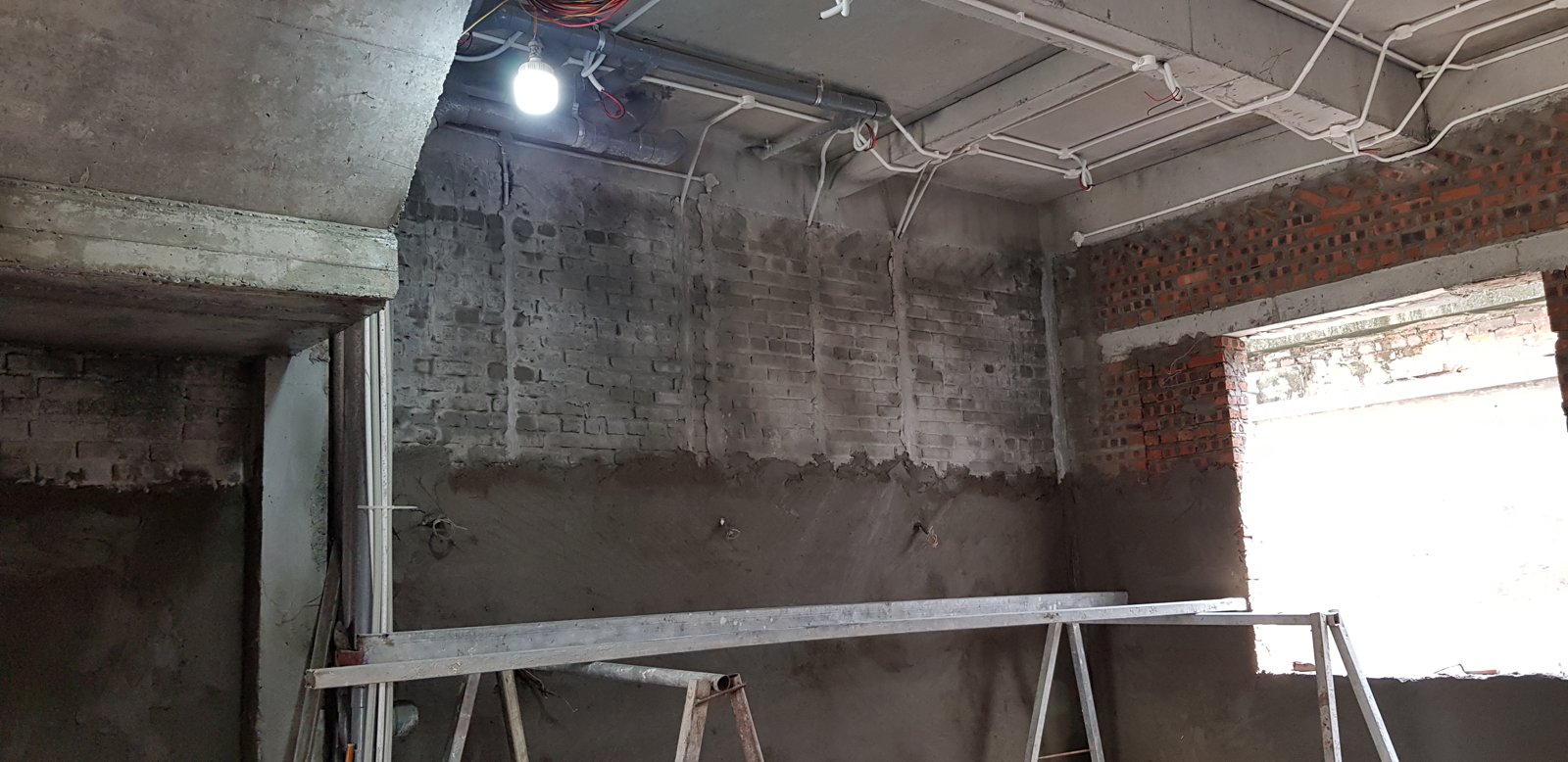

Cổng 5 — Điện nước âm, trước khi trát che kín
🚧 Chốt chặn: Chưa thử áp lực nước, chưa thử kín ống thoát, chưa thử cách điện, chưa chụp ảnh định vị — thì không được trát.
🔍 Kiểm tra gì:
- Thử thủy lực đường ống cấp nước trước khi trát, lát hoặc đóng kín. Áp lực thử và thời gian giữ áp theo thiết kế và chỉ dẫn của nhà sản xuất ống; yêu cầu chung là giữ áp không tụt và không rò rỉ ở mọi mối nối. Riêng van, vòi, khóa van dùng cho cấp nước nóng lạnh: thử thủy lực với áp suất 10 daN/cm² hoặc khí nén 1,5 daN/cm², thời gian thủy lực 1–2 phút, áp suất không giảm (TCVN 4519:1988, điều 2.23–2.24). Nghiệm thu hệ cấp nước chỉ tiến hành sau khi có kết quả thử áp lực.
- Thử kín đường ống thoát nước. Ống nhánh thoát trong nền đất hoặc rãnh sàn thử bằng cách đổ đầy nước đến cốt sàn tầng 1. Mạng thoát nước mưa đổ đầy đến mức cao nhất của phễu thu, thử trong 10 phút, không cho phép rò rỉ.
- Ống thoát đặt đúng độ dốc thiết kế để tự chảy; không cong gãy nứt trên đoạn thẳng; mối nối kín; giá đỡ chắc.
- Thử cách điện, thông mạch nối đất và tác động RCD; thông điện thử toàn bộ ổ cắm, đèn.
- Vị trí xuyên sàn, xuyên tường ở khu vệ sinh và ban công phải được chống thấm lại quanh cổ ống.
- Không đi ống nước phía trên ổ cắm hay hộp điện; tách tuyến điện và tuyến nước.
📁 Giữ lại gì: biên bản thử áp lực, thử kín, thử cách điện; bản vẽ hoàn công tuyến điện nước âm tường và âm sàn; và quan trọng nhất — ảnh định vị có kèm thước đo.

Cái ảnh cuối cùng đó là thứ sẽ cứu anh chị năm năm sau, vào cái ngày muốn khoan tường treo tivi hoặc lắp tủ bếp. Căn cứ pháp lý của yêu cầu này nằm ở Phụ lục IIb, mục 1 điểm c Nghị định 207/2026/NĐ-CP:
Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo.

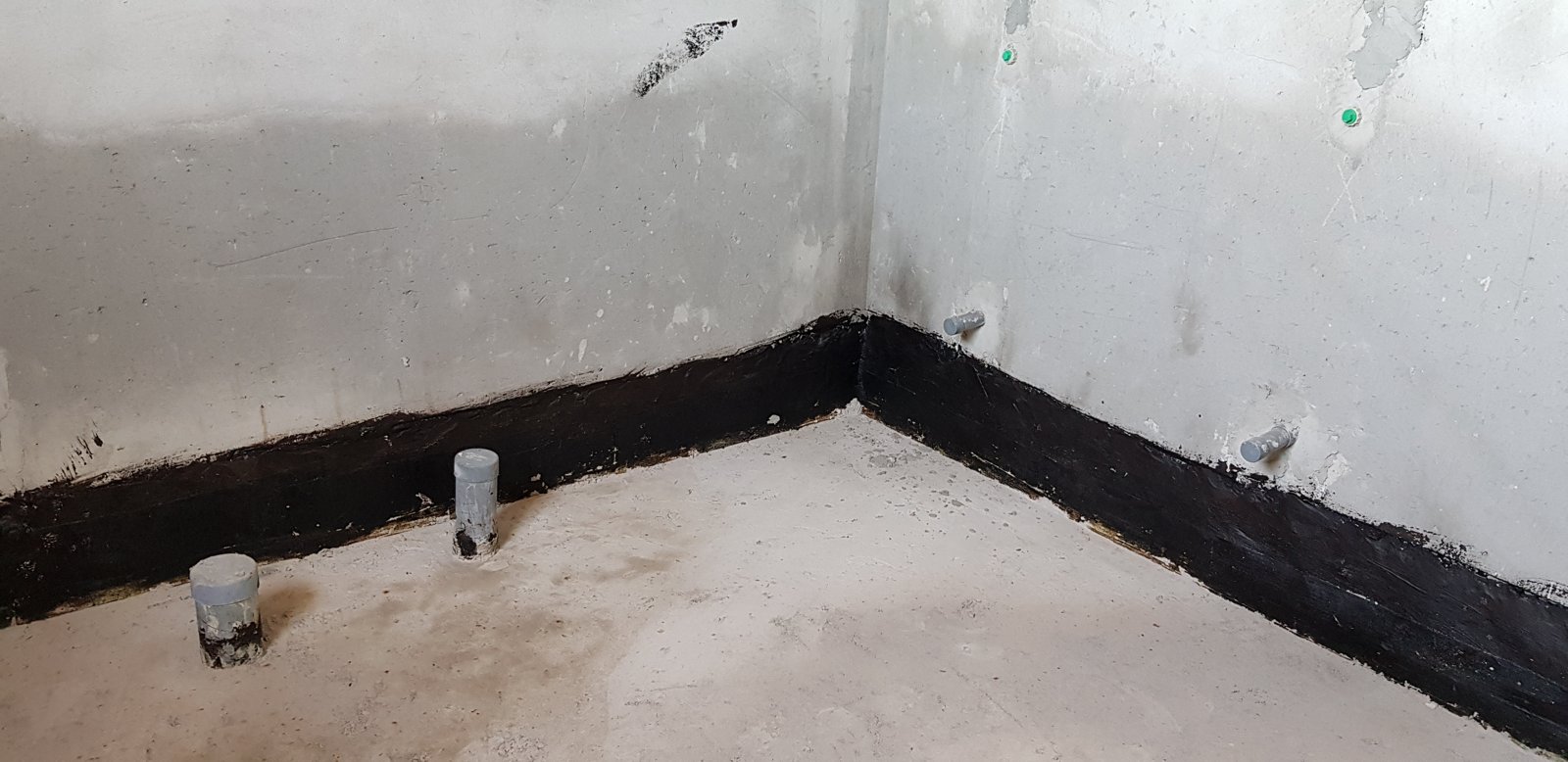

Cổng 6 — Chống thấm, trước khi cán nền và lát
🚧 Chốt chặn: Chưa ngâm thử nước và chưa đạt thì không được cán nền, không được lát.
🔍 Kiểm tra gì:
- Ngâm thử nước cho mọi khu vực chống thấm — khu vệ sinh, ban công, mái, sân thượng: bịt lỗ thoát, ngâm nước, theo dõi mặt dưới sàn và các vị trí cổ ống, góc chân tường.
- Ba tiêu chí đạt, thiếu một là chưa đạt:
- Không rò rỉ
- Không thấm loang ở mặt dưới
- Không đọng nước trên bề mặt — nước phải thoát hết theo dốc
- Các vị trí xung yếu đã được gia cố: cổ ống thoát và ống thông hơi xuyên mái, góc chân tường chắn mái, sê nô, khe lún — bo góc vát, dán lưới hoặc dải màng gia cường.
- Lớp bảo vệ được cán kịp thời, tránh làm thủng rách màng khi thi công lớp trên hoặc khi vận chuyển vật liệu.
📁 Giữ lại gì: biên bản nghiệm thu công việc che khuất; ảnh lớp chống thấm đã thi công; ảnh lúc đang ngâm nước và ảnh mặt dưới sàn sau khi ngâm.

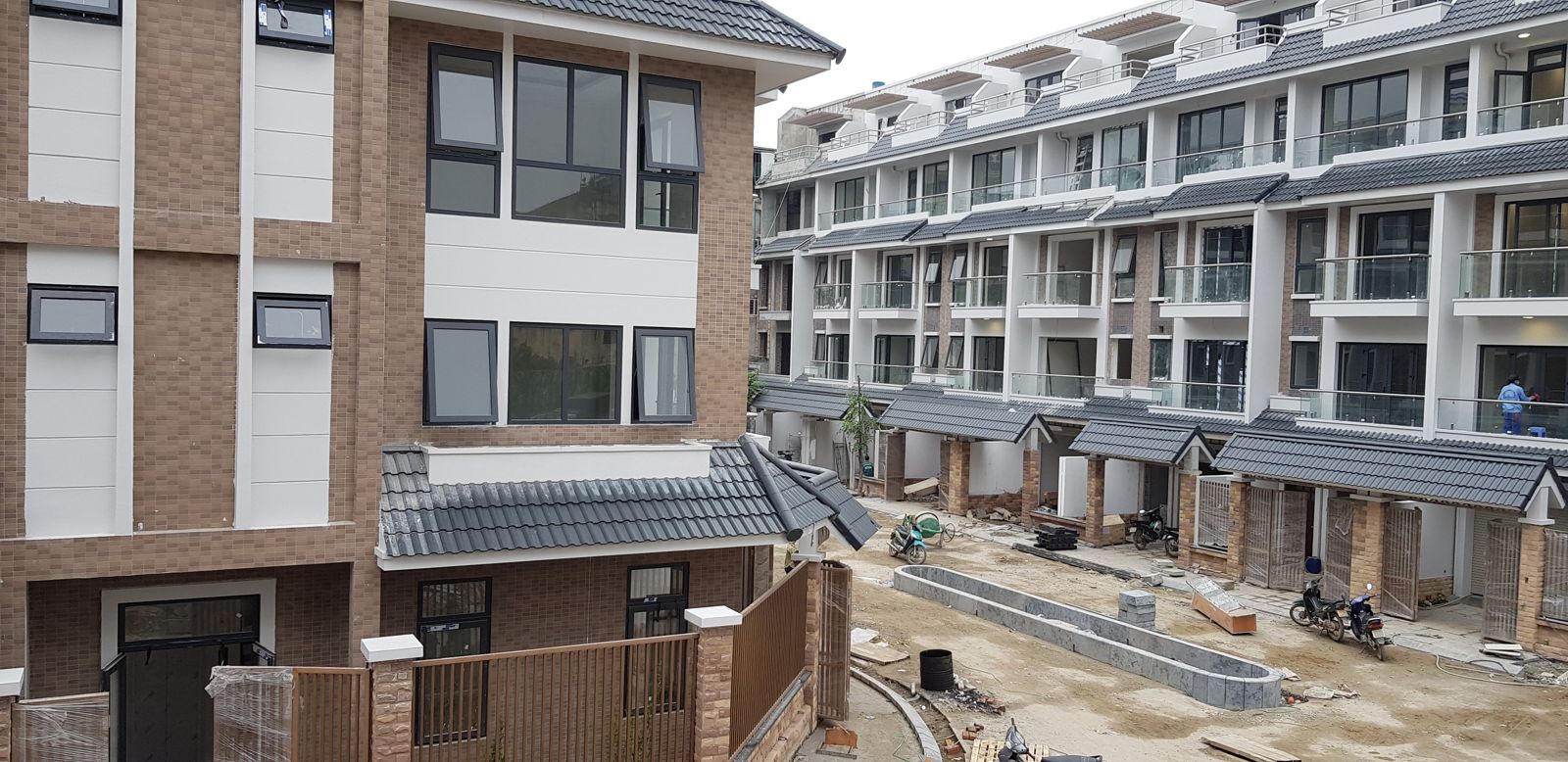

Cổng 7 — Nghiệm thu hoàn thành đưa vào sử dụng

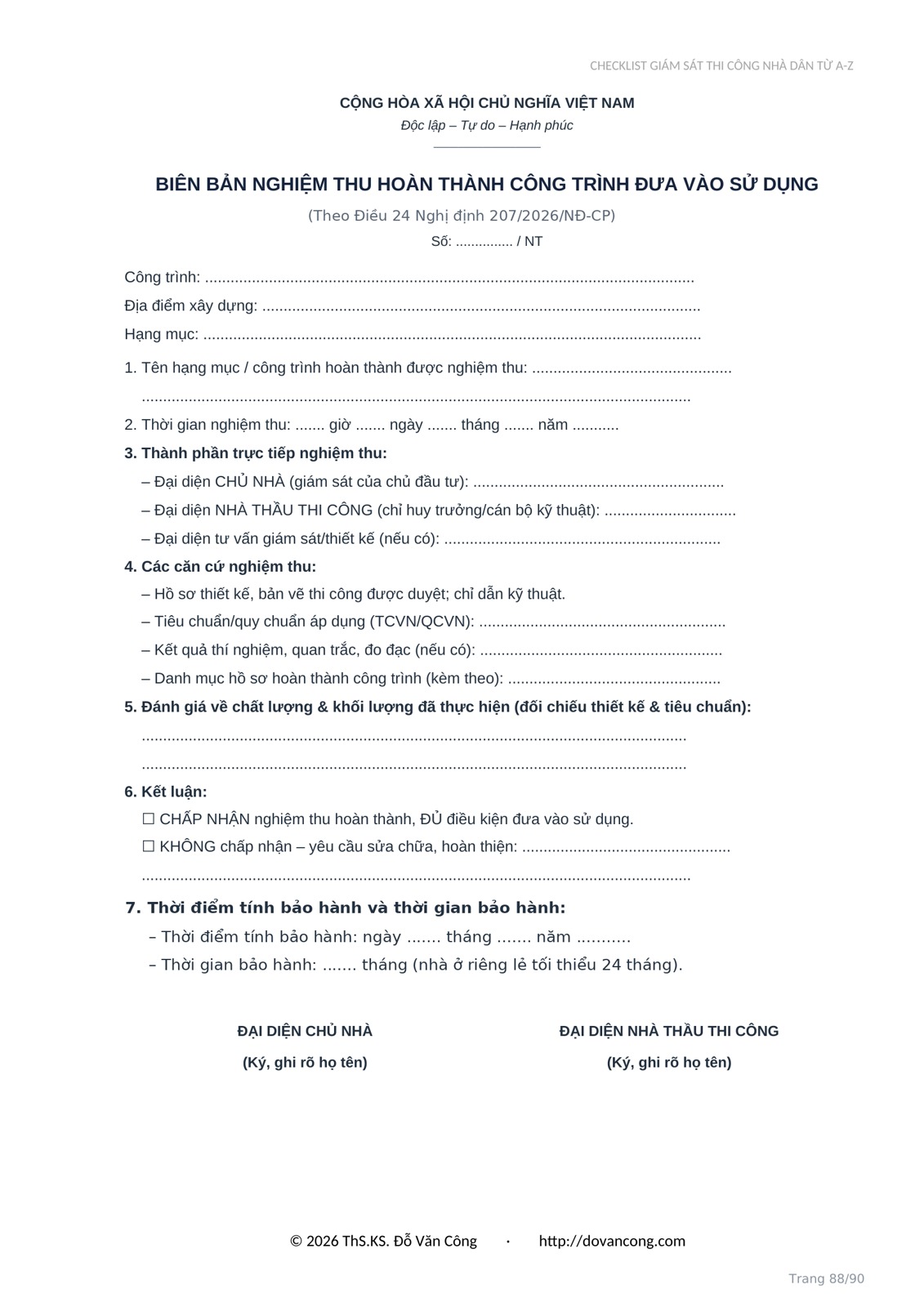

🚧 Chốt chặn: Chưa đủ bốn điều kiện thì chưa được nghiệm thu hoàn thành. Chưa nghiệm thu hoàn thành thì chưa được đưa vào sử dụng — Luật Xây dựng 135/2025/QH15 Điều 57 khoản 2.
🔍 Bốn điều kiện theo Điều 24 khoản 1 Nghị định 207/2026/NĐ-CP:
- Các công việc xây dựng đã được thi công đầy đủ theo hồ sơ thiết kế được phê duyệt;
- Công tác nghiệm thu công việc, bộ phận, giai đoạn trong quá trình thi công đã được thực hiện đầy đủ theo Điều 22 và Điều 23 — tức là toàn bộ sáu cổng phía trên;
- Kết quả thí nghiệm, kiểm tra, kiểm định, thử nghiệm, chạy thử bảo đảm yêu cầu kỹ thuật theo thiết kế;
- Tuân thủ quy định pháp luật về phòng cháy chữa cháy và cứu nạn cứu hộ, bảo vệ môi trường và pháp luật chuyên ngành khác.
Điều kiện số 2 là chỗ mà rất nhiều công trình nhà dân "vỡ trận": không có gì để chứng minh, vì suốt sáu cổng trước không ai ký gì cả.
Trước khi ký, phải rà đủ:
- Đủ biên bản và ảnh nghiệm thu phần che khuất — cốt thép móng và khung, chống thấm khu vệ sinh và mái, điện nước âm, đường chờ, lưới thép sân. Nếu thiếu thì phải bóc kiểm tra hoặc kiểm định bổ sung.
- Đủ và đạt các kết quả thử: nén mẫu bê tông; thử áp lực cấp nước và thử kín thoát nước; thử cách điện, thông mạch nối đất, tác động RCD; thử kín chống thấm; chạy thử điều hòa và thiết bị.
- Danh mục tồn tại (punch list): đi soát toàn nhà theo từng giai đoạn, ghi rõ vị trí và lỗi — nứt, thấm, bộp, lệch, xước, thiết bị lỗi. Phân loại theo hai nhóm: phải sửa trước bàn giao và sửa trong thời gian bảo hành.
- Nhà thầu sửa xong, chủ nhà kiểm lại từng mục — đạt mới đóng mục. Không đóng cả gói.
- Vận hành thử toàn bộ: bật tắt đèn và ổ cắm, xả nước kiểm tra thoát, chạy điều hòa, máy bơm, bình nóng lạnh, cửa đóng mở êm và kín.
- Vệ sinh tổng toàn nhà trước khi nghiệm thu hoàn thành.
Một công cụ ít người biết: nghiệm thu có điều kiện.
Điều 24 khoản 3 Nghị định 207/2026/NĐ-CP cho phép nghiệm thu có điều kiện khi việc thi công cơ bản đã hoàn thành theo thiết kế, nhưng còn một số tồn tại không làm ảnh hưởng đến khả năng chịu lực, thời hạn sử dụng và công năng của công trình. Khi đó biên bản phải nêu rõ các tồn tại cần khắc phục và thời gian hoàn thành.
Đây là lối ra hợp pháp cho tình huống rất quen: nhà đã ở được, còn vài chỗ chưa xong, hai bên đều muốn kết thúc. Thay vì ký một biên bản "sạch" rồi cãi nhau sau, hãy ký một biên bản ghi rõ còn nợ những gì và nợ đến bao giờ.
📁 Giữ lại gì: biên bản nghiệm thu hoàn thành có đủ thành phần ký, kèm phụ lục danh mục tồn tại.
Một dòng đừng bỏ qua. Theo Điều 24 khoản 5 điểm g, biên bản nghiệm thu hoàn thành phải có nội dung "thời điểm tính bảo hành và thời gian bảo hành". Dòng này quyết định toàn bộ quyền lợi của anh chị trong hai năm tiếp theo. Nếu để trống, sau này rất khó chứng minh bảo hành bắt đầu từ ngày nào.
Cổng 8 — Bàn giao và bộ hồ sơ chủ nhà giữ lại
🚧 Chốt chặn: Luật Xây dựng 135/2025/QH15 Điều 58 khoản 1 điểm a — bàn giao chỉ được thực hiện khi đã thực hiện nghiệm thu công trình theo đúng quy định. Và khoản 3 cùng điều: trước khi bàn giao, nhà thầu thi công phải giao cho chủ đầu tư bản vẽ hoàn công, quy trình hướng dẫn vận hành, quy trình bảo trì công trình, danh mục thiết bị, phụ tùng, vật tư dự trữ thay thế và các tài liệu liên quan.
Nói ngắn gọn: giấy tờ phải đi trước chìa khóa.
🔍 Bàn giao "mềm" — thứ hay bị bỏ quên: chủ nhà phải được chỉ tận nơi vị trí van tổng cấp nước, aptomat tổng, RCD, vị trí tủ điện, cách vận hành an toàn máy bơm, bình nóng lạnh, điều hòa, thiết bị vệ sinh; và nhận đủ phiếu bảo hành thiết bị kèm thông tin liên hệ.
📁 Bộ hồ sơ chủ nhà giữ lại — 11 mục theo Phụ lục X Nghị định 207/2026/NĐ-CP:
- Quyết định phê duyệt dự án và báo cáo nghiên cứu khả thi hoặc báo cáo kinh tế – kỹ thuật
- Báo cáo kết quả khảo sát xây dựng
- Hồ sơ thiết kế bản vẽ thi công đã được xác nhận và các thay đổi thiết kế trong quá trình thi công
- ⭐ Bản vẽ hoàn công
- Kết quả quan trắc, kiểm định chất lượng, thử nghiệm khả năng chịu lực (nếu có); danh mục thiết bị, phụ tùng, vật tư dự trữ thay thế
- Hồ sơ quản lý chất lượng của thiết bị lắp đặt vào công trình
- ⭐ Quy trình vận hành, khai thác (nếu có) và quy trình bảo trì công trình
- Hồ sơ giải quyết sự cố công trình (nếu có)
- ⭐ Biên bản nghiệm thu hoàn thành và phụ lục các tồn tại cần sửa chữa, khắc phục (nếu có)
- Thông báo chấp thuận kết quả nghiệm thu của cơ quan có thẩm quyền (nếu có) — nhà ở riêng lẻ thông thường không có mục này
- Các hồ sơ, tài liệu khác phục vụ bảo trì và quản lý, sử dụng công trình
Bốn mục đánh dấu ⭐ là bốn mục anh chị sẽ thực sự dùng đến.
Bảo hành nhà ở riêng lẻ: 24 tháng là sàn, không phải trần
Đây là chỗ tôi thấy nhiều bài viết dừng quá sớm và đưa ra kết luận sai. Chuỗi căn cứ đầy đủ đi qua hai văn bản:
Nghị định 207/2026/NĐ-CP, Điều 33 khoản 6:
Đối với công trình nhà ở, nội dung, yêu cầu, trách nhiệm và thời hạn bảo hành thực hiện theo quy định của pháp luật về nhà ở.
Nghị định chuyển tiếp sang luật chuyên ngành. Và Luật Nhà ở số 27/2023/QH15, Điều 129 khoản 2:
Nhà ở được bảo hành kể từ khi hoàn thành việc xây dựng và nghiệm thu đưa vào sử dụng với thời hạn như sau: a) Đối với nhà chung cư thì tối thiểu là 60 tháng; b) Đối với nhà ở riêng lẻ thì tối thiểu là 24 tháng.
Vậy nên: nếu nhà thầu nói "bảo hành 12 tháng theo hợp đồng", câu đó thấp hơn sàn luật định. Thỏa thuận trong hợp đồng chỉ được dài hơn 24 tháng, không được ngắn hơn.
Và xin lưu ý mốc tính: từ khi hoàn thành xây dựng và nghiệm thu đưa vào sử dụng — tức là từ Cổng 7, không phải từ ngày nhận chìa khóa, cũng không phải từ ngày thanh toán đợt cuối. Đó là lý do dòng "thời điểm tính bảo hành" trong biên bản nghiệm thu hoàn thành quan trọng đến vậy.
5. Ba thứ phải giữ ở mỗi mốc: biên bản, ảnh, hồ sơ
Tám cổng ở trên đều quy về ba thứ. Nếu anh chị chỉ nhớ được một mục của bài này, hãy nhớ mục này.
5.1. Biên bản
Điều 22 khoản 4 Nghị định 207/2026/NĐ-CP quy định biên bản nghiệm thu công việc có sáu nội dung chủ yếu:
- Tên công việc được nghiệm thu
- Thời gian và địa điểm nghiệm thu
- Thành phần ký biên bản
- Kết luận nghiệm thu — chấp nhận hay không chấp nhận; đồng ý cho triển khai công việc tiếp theo; yêu cầu sửa chữa, hoàn thiện (nếu có)
- Chữ ký, họ tên, chức vụ người ký
- Phụ lục kèm theo (nếu có)
Thành phần ký theo khoản 5 gồm người trực tiếp giám sát thi công của chủ đầu tư và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu. Với nhà ở riêng lẻ, hai vai này thường là chính chủ nhà (hoặc người giám sát chủ nhà thuê) và chỉ huy trưởng hoặc cán bộ kỹ thuật của nhà thầu.
Nếu ai đó nói "làm biên bản mất thời gian lắm", hãy đọc lại khoản 4: biên bản "được lập cho từng công việc xây dựng hoặc lập chung cho nhiều công việc xây dựng của một hạng mục công trình theo trình tự thi công". Nghĩa là hoàn toàn được phép gộp — một biên bản cho cả cụm việc của một hạng mục. Lý do "mất thời gian" không đứng vững.
Bộ Ebook Checklist Giám Sát Thi Công Nhà Dân Từ A-Z bản Toàn diện có sẵn ba biểu mẫu in ra điền tay ở trang 86, 87 và 88 — biên bản nghiệm thu công việc, biên bản nghiệm thu giai đoạn/bộ phận, và biên bản nghiệm thu hoàn thành. Cả ba đều có sẵn ô kết luận hai lựa chọn: chấp nhận, cho phép thực hiện công việc tiếp theo hoặc không chấp nhận, yêu cầu sửa chữa hoàn thiện.
Ba biểu mẫu này bám sát đúng bộ nội dung mà Nghị định 207/2026/NĐ-CP yêu cầu:
| Biểu mẫu | Căn cứ | Dùng ở cổng nào |
|---|---|---|
| Nghiệm thu công việc xây dựng (trang 86) | Điều 22 NĐ 207/2026/NĐ-CP | Cổng 1 đến Cổng 6 |
| Nghiệm thu giai đoạn / bộ phận công trình (trang 87) | Điều 23 NĐ 207/2026/NĐ-CP | Chuyển bước lớn: xong móng, xong khung, xong phần thô |
| Nghiệm thu hoàn thành đưa vào sử dụng (trang 88) | Điều 24 NĐ 207/2026/NĐ-CP | Cổng 7 |
Riêng biểu mẫu nghiệm thu hoàn thành, xin để ý mục 7 — thời điểm tính bảo hành và thời gian bảo hành. Đây là yêu cầu tại Điều 24 khoản 5 điểm g Nghị định 207/2026/NĐ-CP, và cũng là dòng quyết định quyền lợi của anh chị trong 24 tháng tiếp theo.
5.2. Ảnh
Ảnh không phải để lưu niệm. Ảnh là bằng chứng thay thế cho thứ đã bị che kín.
Quy tắc chụp:
- Chụp trước khi che lấp, không có ngoại lệ.
- Có thước đo trong khung hình — thước cuộn, thước lá, hoặc bất cứ vật chuẩn nào cho biết kích thước thật.
- Chụp cả toàn cảnh (để biết vị trí) và cận cảnh (để biết chi tiết).
Bốn nhóm ảnh bắt buộc với nhà dân:
| Nhóm ảnh | Chụp lúc nào |
|---|---|
| Cốt thép móng và khung | Trước khi đổ bê tông |
| Tuyến điện nước âm tường, âm sàn | Trước khi trát |
| Lớp chống thấm khu vệ sinh, ban công, mái | Trước khi cán nền, lát |
| Lưới thép sân, đường ống ngầm ngoài nhà | Trước khi đổ bê tông sân |
Căn cứ pháp lý như đã dẫn ở Cổng 5: Phụ lục IIb mục 1 điểm c Nghị định 207/2026/NĐ-CP yêu cầu bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi làm công việc tiếp theo.
5.3. Hồ sơ giữ lại sau bàn giao
Đã liệt kê đủ 11 mục ở Cổng 8. Nguyên tắc cần nhớ: hồ sơ này không phải để nộp cho ai. Nhà ở riêng lẻ thông thường không thuộc diện cơ quan nhà nước kiểm tra công tác nghiệm thu, nên sẽ không có ai đến đòi xem.
Nó là thứ dành cho chính anh chị — và cho người thợ sửa chữa mười năm nữa, khi mọi thứ đã nằm sau lớp gạch và lớp sơn.
📘 Bản Toàn diện của Ebook có ba biểu mẫu biên bản in sẵn, in ra là điền được ngay. Xem chi tiết.
6. Kịch bản quen thuộc ở công trường nhà dân
Đây là một kịch bản điển hình — mô típ lặp đi lặp lại mà tôi gặp ở rất nhiều công trình, không phải một ca cụ thể.
Chiều thứ Bảy, thợ buộc xong thép sàn tầng hai. Nhà thầu nhắn cho chủ nhà: "Mai bọn em đổ sàn nhé anh, xe đã đặt rồi."
Chủ nhà đang bận việc cơ quan, nhắn lại: "Anh cứ làm, tôi tin anh."
Sáng Chủ nhật, bê tông về từ sáu giờ. Đến trưa sàn đã đổ xong. Không có ai đi soát thép trước đó. Không có tấm ảnh nào. Không có tờ giấy nào được ký.
Thứ Hai chủ nhà ra công trường, nhìn mặt sàn phẳng phiu, thấy yên tâm. Có hỏi một câu: "Thép hôm qua ổn cả chứ anh?" Nhà thầu cười: "Ổn anh ơi, bọn em làm quen tay rồi, nhà nào chả thế."
Ba tháng sau, tường xây xong, trát xong, khu vệ sinh tầng hai đã lát gạch, đã lắp bồn cầu và sen tắm. Nhà bắt đầu bước vào giai đoạn sơn.
Rồi mùa mưa đầu tiên đến.
Vết loang xuất hiện ở mặt dưới sàn, ngay dưới khu vệ sinh tầng hai — lúc đầu chỉ là một quầng ẩm nhạt ở góc trần phòng ngủ tầng một. Chủ nhà lấy tay sờ, thấy mát. Vài tuần sau quầng ẩm lan rộng, sơn bắt đầu phồng, rồi bong từng mảng nhỏ.
Bây giờ mới bắt đầu phần khó.
Chỗ hỏng nằm ở lớp chống thấm sàn vệ sinh. Nhưng lớp chống thấm đó đang nằm dưới lớp cán nền, dưới lớp gạch lát, dưới chân bồn cầu và chân vách kính. Muốn làm lại thì phải tháo thiết bị, đục gạch, đục lớp cán, xử lý lại, chờ khô, ngâm thử, rồi lát lại, lắp lại.
Và không ai trả lời được câu hỏi quan trọng nhất: hồi đó lớp chống thấm đã làm thế nào? Có bo lên chân tường không, bo cao bao nhiêu? Cổ ống có gia cố không? Có ngâm thử không? Không ai nhớ. Không có ảnh. Không có biên bản.
Không có giấy tờ thì cũng không có cơ sở để nói chuyện trách nhiệm. Cuộc trao đổi giữa chủ nhà và nhà thầu chuyển từ "anh làm sai chỗ nào" sang "anh có chắc là do bọn em không" — và cuộc trao đổi kiểu đó không bao giờ có kết thúc đẹp.
Cái giá thật của việc bỏ một cổng nghiệm thu không nằm ở buổi phải dừng lại hôm đó. Nó nằm ở chỗ nhiều tháng sau, khi lỗi lộ ra, anh chị không còn cách nào chứng minh chuyện gì đã xảy ra.
Kịch bản trên chỉ là một trong nhiều đường dẫn tới cùng một kết cục. Tôi đã mổ xẻ chi tiết nguyên nhân gốc của nhóm hư hỏng này trong bài Vì sao nhà mới xây 2 năm đã nứt, thấm.
7. Năm sai lầm thường gặp
Sai lầm 1 — Coi nghiệm thu là việc của nhà thầu
Vì sao sai: Luật Xây dựng 135/2025/QH15 Điều 57 khoản 3 ghi rõ chủ đầu tư có trách nhiệm tổ chức nghiệm thu. Với nhà ở riêng lẻ, chủ đầu tư chính là chủ nhà. Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b còn nói thêm: chủ sở hữu nhà ở tổ chức thi công, tổ chức giám sát và chịu trách nhiệm về an toàn.
Làm đúng thế nào: Nhà thầu là bên đề nghị nghiệm thu. Chủ nhà là bên tổ chức nghiệm thu và quyết định mở cổng hay không. Nếu tự thấy không đủ chuyên môn, hãy thuê người giám sát — nhưng trách nhiệm tổ chức vẫn thuộc về anh chị.
Sai lầm 2 — Không đưa mốc nghiệm thu giai đoạn vào hợp đồng
Vì sao sai: Điều 23 khoản 1 Nghị định 207/2026/NĐ-CP quy định việc nghiệm thu giai đoạn hoặc bộ phận công trình là do chủ đầu tư và nhà thầu tự thỏa thuận, áp dụng khi "kết thúc một giai đoạn thi công hoặc một bộ phận công trình cần phải thực hiện kiểm tra, nghiệm thu để đánh giá chất lượng trước khi chuyển sang giai đoạn thi công tiếp theo".
Chữ "tự thỏa thuận" là con dao hai lưỡi. Luật không ép. Nghĩa là nếu anh chị không ghi vào hợp đồng, sẽ không có ai làm.
Làm đúng thế nào: Ngay khi ký hợp đồng thi công, đưa vào một điều khoản liệt kê các mốc nghiệm thu giai đoạn bắt buộc — tối thiểu là: xong móng, xong khung từng tầng, xong điện nước âm, xong chống thấm, xong phần thô. Gắn mỗi mốc với một đợt thanh toán. Khi mốc nghiệm thu gắn với dòng tiền, nó tự nhiên được tôn trọng. Những việc cần chuẩn bị trước khi đặt bút ký hợp đồng, tôi đã liệt kê trong bài Trước khi xây nhà cần chuẩn bị gì.
Sai lầm 3 — Ký biên bản sau khi đã che lấp
Vì sao sai: Biên bản ký lùi ngày không chứng minh được gì cả, vì thứ cần chứng minh đã nằm trong bê tông. Và theo nguyên tắc trong Checklist, khi thiếu hồ sơ phần che khuất thì phương án còn lại là bóc kiểm tra hoặc kiểm định bổ sung — cả hai đều tốn kém hơn nhiều so với việc dừng lại nửa buổi.
Làm đúng thế nào: Ký trước khi che. Chụp trước khi che. Không có ngoại lệ nào cho quy tắc này.
Sai lầm 4 — Nhận bàn giao khi chưa có bản vẽ hoàn công điện nước âm
Vì sao sai: Luật Xây dựng 135/2025/QH15 Điều 58 khoản 3 quy định trước khi bàn giao, nhà thầu phải giao cho chủ đầu tư bản vẽ hoàn công, quy trình hướng dẫn vận hành, quy trình bảo trì công trình và các tài liệu liên quan. Bản vẽ hoàn công tuyến điện nước âm cũng là mục số 4 trong bộ 11 mục Phụ lục X Nghị định 207/2026/NĐ-CP.
Làm đúng thế nào: Đưa "bàn giao đủ hồ sơ" thành điều kiện thanh toán đợt cuối. Đây là đòn bẩy duy nhất còn lại ở thời điểm đó, và nó rất hiệu quả.
Sai lầm 5 — Để trống dòng "thời điểm tính bảo hành"
Vì sao sai: Điều 24 khoản 5 điểm g Nghị định 207/2026/NĐ-CP yêu cầu biên bản nghiệm thu hoàn thành phải ghi thời điểm tính bảo hành và thời gian bảo hành. Nhà ở riêng lẻ được bảo hành tối thiểu 24 tháng kể từ khi hoàn thành xây dựng và nghiệm thu đưa vào sử dụng — Luật Nhà ở 27/2023/QH15 Điều 129 khoản 2 điểm b. Không ghi mốc thì hai năm sau rất khó chứng minh bảo hành còn hiệu lực hay đã hết.
Làm đúng thế nào: Ghi rõ ngày, và ghi rõ thời hạn. Nếu nhà thầu đề xuất thời hạn ngắn hơn 24 tháng, đó là thỏa thuận thấp hơn sàn luật định — nêu thẳng điều này ra.
8. Câu hỏi thường gặp
Nhà tôi 3 tầng, không thuê giám sát, có phải làm biên bản nghiệm thu không?
Về mặt quy định, nhà ở riêng lẻ dưới 7 tầng và không có từ 02 tầng hầm trở lên thì việc lập, lưu trữ hồ sơ theo Nghị định 207/2026/NĐ-CP là được khuyến khích, không bị ép. Nhưng trách nhiệm về an toàn công trình vẫn thuộc về chủ sở hữu nhà ở theo Điều 10 khoản 3 điểm b của Nghị định này.
Nói thẳng: anh chị không bị ai phạt vì không làm biên bản. Nhưng khi có sự cố, không có biên bản thì cũng không có gì để bảo vệ mình. Với một căn nhà là tài sản cả đời, tôi cho rằng vài tờ giấy là cái giá quá rẻ.
Chủ nhà không biết kỹ thuật thì ký biên bản nghiệm thu kiểu gì?
Ký biên bản không có nghĩa là anh chị xác nhận mình đã tính toán kết cấu. Nó có nghĩa là anh chị đã tổ chức việc kiểm tra và chấp nhận cho làm bước tiếp theo.
Cách làm thực tế cho người không có chuyên môn:
- Dùng cột NHÌN BẰNG MẮT trong checklist để biết cần nhìn gì.
- Dùng cột HỎI THẦU để hỏi đúng câu, ngay tại công trường.
- Chụp ảnh có thước đo.
- Nếu thấy điều gì không yên tâm, chưa ký và hỏi lại thiết kế hoặc người có chuyên môn.
Bốn bước đó không đòi hỏi bằng cấp xây dựng.
Nhà thầu bảo "nhà dân không ai làm biên bản" thì trả lời thế nào?
Trả lời bằng ba ý, theo thứ tự này:
- Nghị định 207/2026/NĐ-CP Điều 22 khoản 4 cho phép lập chung một biên bản cho nhiều công việc của một hạng mục theo trình tự thi công — nên lý do "mất thời gian" không đứng vững.
- Biên bản bảo vệ cả hai bên. Khi có tranh chấp về sau, biên bản cũng là thứ chứng minh nhà thầu đã làm đúng.
- Nếu vẫn từ chối, đó là một tín hiệu đáng suy nghĩ về mức độ minh bạch của đối tác mà anh chị sắp giao cả căn nhà.
Nghiệm thu xong rồi mới phát hiện lỗi thì sao?
Có hai lớp bảo vệ. Thứ nhất, danh mục tồn tại kèm theo biên bản nghiệm thu hoàn thành — trong đó ghi rõ những gì còn nợ và thời hạn khắc phục. Thứ hai, thời hạn bảo hành tối thiểu 24 tháng với nhà ở riêng lẻ theo Luật Nhà ở 27/2023/QH15 Điều 129 khoản 2 điểm b.
Trong thời gian bảo hành, khi phát hiện hư hỏng, chủ nhà thông báo và nhà thầu có trách nhiệm sửa chữa các hư hỏng phát sinh, chịu mọi chi phí liên quan đến việc bảo hành — theo Nghị định 207/2026/NĐ-CP Điều 33 khoản 2. Nhà thầu chỉ được từ chối khi hư hỏng không phải do lỗi của mình hoặc do nguyên nhân bất khả kháng quy định trong hợp đồng.
Nhưng xin nhớ: bảo hành chỉ giải quyết được phần sửa chữa. Nó không lấy lại được thời gian anh chị phải sống trong một ngôi nhà đang bị đục ra làm lại.
Bảo hành nhà ở riêng lẻ là bao lâu?
Tối thiểu 24 tháng, tính từ khi hoàn thành việc xây dựng và nghiệm thu đưa vào sử dụng — Luật Nhà ở số 27/2023/QH15, Điều 129 khoản 2 điểm b. Đường dẫn pháp lý: Nghị định 207/2026/NĐ-CP Điều 33 khoản 6 chuyển việc bảo hành công trình nhà ở sang pháp luật về nhà ở, và pháp luật về nhà ở ấn định sàn 24 tháng.
Hợp đồng thi công được phép thỏa thuận dài hơn. Không được ngắn hơn.
Nội dung bảo hành theo Điều 129 khoản 3 Luật Nhà ở bao gồm sửa chữa, khắc phục hư hỏng khung, cột, dầm, sàn, tường, trần, mái, sân thượng, cầu thang bộ, các phần ốp lát trát, hệ thống cấp điện, cấp thoát nước, bể nước, bể phốt, và khắc phục các trường hợp nghiêng, lún, nứt, sụt nhà ở.
Tôi đang xây dở, giờ mới đọc bài này thì bắt đầu từ đâu?
Bắt đầu từ cổng gần nhất phía trước, không phải từ cổng đầu tiên.
Nếu đang chuẩn bị đổ sàn — làm Cổng 3 ngay hôm nay. Nếu đang chuẩn bị trát — làm Cổng 5. Nếu chống thấm sắp xong — làm Cổng 6.
Với những cổng đã trôi qua, việc còn làm được là ghi lại hiện trạng: chụp ảnh những gì còn nhìn thấy, xin lại phiếu giao bê tông và kết quả nén mẫu, xin bản vẽ hoàn công của phần đã che. Không đầy đủ bằng làm đúng từ đầu, nhưng vẫn tốt hơn nhiều so với không có gì.
9. Kết luận
Toàn bộ bài này có thể rút về một câu:
Cái gì sắp bị che đi thì phải được nhìn, được đo, được chụp và được ký — trước khi che.
Tám cổng nghiệm thu không phải là thủ tục hành chính do ai đó nghĩ ra để làm khó công trường. Chúng là tám thời điểm cuối cùng mà anh chị còn nhìn thấy được thứ quan trọng nhất của ngôi nhà mình. Bỏ qua một cổng nghĩa là chấp nhận rằng từ nay về sau, phần đó chỉ còn tồn tại trong trí nhớ của người thợ.
Và trí nhớ thì không ký được vào biên bản.
⚠️ Về căn cứ pháp lý trong bài. Toàn bộ điều khoản dẫn trong bài được kiểm tra tính hiệu lực ngày 10/8/2026, gồm: Luật Xây dựng số 135/2025/QH15 (hiệu lực 01/7/2026), Nghị định 207/2026/NĐ-CP (hiệu lực 01/7/2026), Luật Nhà ở số 27/2023/QH15 (hiệu lực 01/01/2025).
Xin lưu ý: Nghị định 06/2021/NĐ-CP đã hết hiệu lực từ ngày 01/7/2026 và được thay bằng Nghị định 207/2026/NĐ-CP. Nếu anh chị đọc một bài viết hoặc một mẫu biên bản còn dẫn Nghị định 06/2021 như căn cứ đang có hiệu lực, hãy kiểm tra lại — rất nhiều tài liệu trên mạng chưa cập nhật.
Bước tiếp theo
1. Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí. Bản Cơ bản có sẵn thanh DỪNG / Tạm dừng / Ghi nhận cho từng đầu việc trong cả 20 giai đoạn, kèm cột Nhìn bằng mắt và Hỏi thầu. In ra, kẹp vào bìa, mang thẳng ra công trường. Xem giới thiệu đầy đủ về bộ công cụ này tại bài Checklist giám sát thi công nhà dân.
2. Đọc bản Toàn diện của Ebook. Có chỉ tiêu kỹ thuật theo TCVN cho từng đầu việc, và ba biểu mẫu biên bản nghiệm thu in sẵn — biên bản nghiệm thu công việc, nghiệm thu giai đoạn/bộ phận, và nghiệm thu hoàn thành đưa vào sử dụng.
3. Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài phân tích theo từng giai đoạn thi công.
4. Nếu anh chị muốn có người đi cùng ở những cổng khó nhất — đặc biệt là phần móng và khung — hãy tìm hiểu dịch vụ tư vấn, giám sát xây nhà.
ThS.KS. Đỗ Văn Công — chứng chỉ hành nghề giám sát hạng I, gần 20 năm trong lĩnh vực xây dựng.
