Kiểm tra ép cọc nhà dân thế nào: 6 chốt giám sát thi công ép cọc
Kiểm tra ép cọc nhà dân thế nào cho đúng? 6 chốt giám sát theo trình tự: cọc đầu vào, máy ép, tim cọc, mối nối, lực dừng ép và nhật ký hoàn công.
Mọi giai đoạn khác của ngôi nhà đều cho anh chị thời gian. Thép móng còn phơi ra vài giờ trước khi bê tông phủ. Tường xây lệch thì vẫn đứng đó cho tới lúc có người nhìn ra. Riêng cọc thì không. Một cây cọc bê tông tụt xuống đất trong vài phút, và từ giây phút đó cho tới khi ngôi nhà bị phá đi, sẽ không có ai nhìn thấy nó thêm một lần nào nữa.
Đó là lý do kiểm tra ép cọc nhà dân là việc phải làm đúng lúc, không có phương án làm bù. Nhưng ở đây có một nghịch lý mà tôi muốn nói thẳng ngay từ đầu: phần lớn những thứ quyết định chất lượng của một cây cọc lại là những thứ chủ nhà không nhìn thấy được. Lực ép nằm trong cái đồng hồ. Chiều sâu nằm trong cuốn sổ. Sức chịu tải nằm trong hồ sơ thiết kế.
Vậy nên bài này chạy trên một trục duy nhất: tách bạch cái nhìn được và cái phải đọc. Tôi chia công tác ép cọc bê tông nhà dân thành 6 chốt kiểm tra xếp theo đúng trình tự thi công. Ở mỗi chốt, anh chị sẽ có ba câu trả lời gọn: nhìn gì bằng mắt thường, hỏi nhà thầu câu gì — và quan trọng không kém, đòi xem giấy tờ gì — cùng với khi nào thì phải dừng.
Một điều cần nói trước. Bài này không dạy cách ép cọc. Đó là việc của nhà thầu và của người thiết kế. Bài này dạy cách kiểm tra việc đó. Và vì vậy, anh chị sẽ không tìm thấy trong bài một con số lực ép nào tính bằng tấn. Không phải tôi giấu. Là vì không có con số chung cho mọi ngôi nhà — giới hạn lực ép luôn được tính theo tải trọng thiết kế của chính công trình đó, thậm chí khác nhau giữa các tim cọc trong cùng một nhà. Ai đưa cho anh chị một con số dùng chung, người đó đang đoán.
Mục lục
- Vì sao ép cọc là giai đoạn dễ mất dấu nhất
- Kiểm tra ép cọc nhà dân thế nào: quy trình giám sát trong 6 chốt
- Trước ngày ép: ba việc phải xong
- Chốt 1 — Cọc về đến công trường
- Chốt 2 — Máy ép và đồng hồ áp lực
- Chốt 3 — Tim cọc và độ thẳng đứng
- Chốt 4 — Mối nối hàn hai đoạn cọc
- Chốt 5 — Lực ép và ba điều kiện dừng ép
- Chốt 6 — Nhật ký và bản vẽ hoàn công
- Một tình huống lặp đi lặp lại ở công trường nhà dân
- Bảy sai lầm thường gặp khi ép cọc nhà dân
- Chốt xong phần cọc trước khi chuyển bước
- Câu hỏi thường gặp
- Kết luận
1. Vì sao ép cọc là giai đoạn dễ mất dấu nhất
Ép cọc bê tông là gì, và khi nào nhà dân phải dùng
Nói gọn nhất: ép cọc bê tông là việc hạ những cây cọc bê tông cốt thép đã đúc sẵn xuống đất bằng lực ép tĩnh, để truyền tải trọng của ngôi nhà xuống lớp đất tốt nằm sâu bên dưới — thay vì để lớp đất yếu ngay dưới mặt phải gánh.
Có một điểm tôi muốn anh chị nắm chắc trước khi đọc tiếp: dùng móng cọc hay không là quyết định của người thiết kế, dựa trên kết quả khảo sát địa chất khu đất. Đó không phải lựa chọn của chủ nhà, và cũng không phải việc nhà thầu quyết tại công trường. Nếu ai đó đề nghị bỏ cọc đi cho rẻ, hoặc ngược lại đề nghị thêm cọc cho chắc, mà không có ý kiến của người thiết kế — thì câu trả lời đúng luôn là quay lại hỏi người thiết kế.
Cũng cần nói rõ phạm vi bài. Ở đây tôi nói về cọc bê tông cốt thép đúc sẵn được ép hoặc đóng xuống đất. Còn cọc khoan nhồi — loại khoan lỗ tại chỗ rồi hạ lồng thép và đổ bê tông, thường từ đường kính 60 cm trở lên — là một công nghệ khác hẳn, có bộ chỉ tiêu kiểm tra riêng về dung dịch giữ thành, cặn lắng đáy, ống đổ bê tông. Tôi sẽ viết riêng một bài cho công nghệ đó. Bài này không đụng tới.
Ba tầng trách nhiệm, không cắt bớt tầng nào
Đây là chỗ nhiều chủ nhà hiểu sai, và hiểu sai theo cả hai hướng. Nên tôi xin trình bày đủ ba tầng.
Tầng thứ nhất — Luật. Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1 quy định công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường trong quá trình thi công; và khuyến khích việc giám sát thi công xây dựng đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân. Ở tầng Luật, nhà ở riêng lẻ của hộ gia đình được khuyến khích, không nằm trong mệnh lệnh cưỡng chế.
Tầng thứ hai — Nghị định. Nhưng dừng ở đó là đọc thiếu. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b viết: "Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng." Nghĩa là trách nhiệm tổ chức giám sát nằm ở chủ sở hữu nhà ở. Và trách nhiệm đó không tự chuyển sang nhà thầu chỉ vì anh chị đã ký một hợp đồng trọn gói.
Tầng thứ ba — trường hợp bắt buộc. Vẫn Điều 10, khoản 3 điểm c: với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, chủ sở hữu phải tổ chức thi công và giám sát thi công theo quy định của Nghị định. Nhóm này thì không còn là khuyến khích nữa.
Nghị định gọi tên đích danh hai thứ của ngày ép cọc
Điều đáng chú ý hơn nằm ở khoản 4 cùng Điều 10. Nghị định 207/2026/NĐ-CP liệt kê bốn nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ, và ba trong bốn nội dung đó rơi thẳng vào ngày ép cọc:
- Điểm b — "Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng." Cọc bê tông cốt thép đúc sẵn chính là cấu kiện. Đây là Chốt 1 của bài.
- Điểm c — "Hệ thống giàn giáo, kết cấu chống đỡ tạm và các máy móc, thiết bị phục vụ thi công." Máy ép cọc và hệ phản lực nằm trọn trong nhóm này. Đây là Chốt 2.
- Điểm a — "Biện pháp thi công, biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận." Ép cọc ở nhà phố sát vách là lúc nhà hàng xóm chịu rung và chịu đất trồi nhiều nhất.
Tôi nhắc điều này vì một lý do rất thực tế: khi anh chị yêu cầu kiểm tra cọc trước khi ép, hoặc hỏi phiếu kiểm định của cái đồng hồ đo áp, đôi khi sẽ có người nói rằng anh chị đang làm khó. Không phải vậy. Đó là nội dung giám sát mà Nghị định liệt kê đích danh, chứ không phải sự cẩn thận quá mức của một người không rành nghề.
2. Kiểm tra ép cọc nhà dân thế nào: quy trình giám sát thi công ép cọc trong 6 chốt

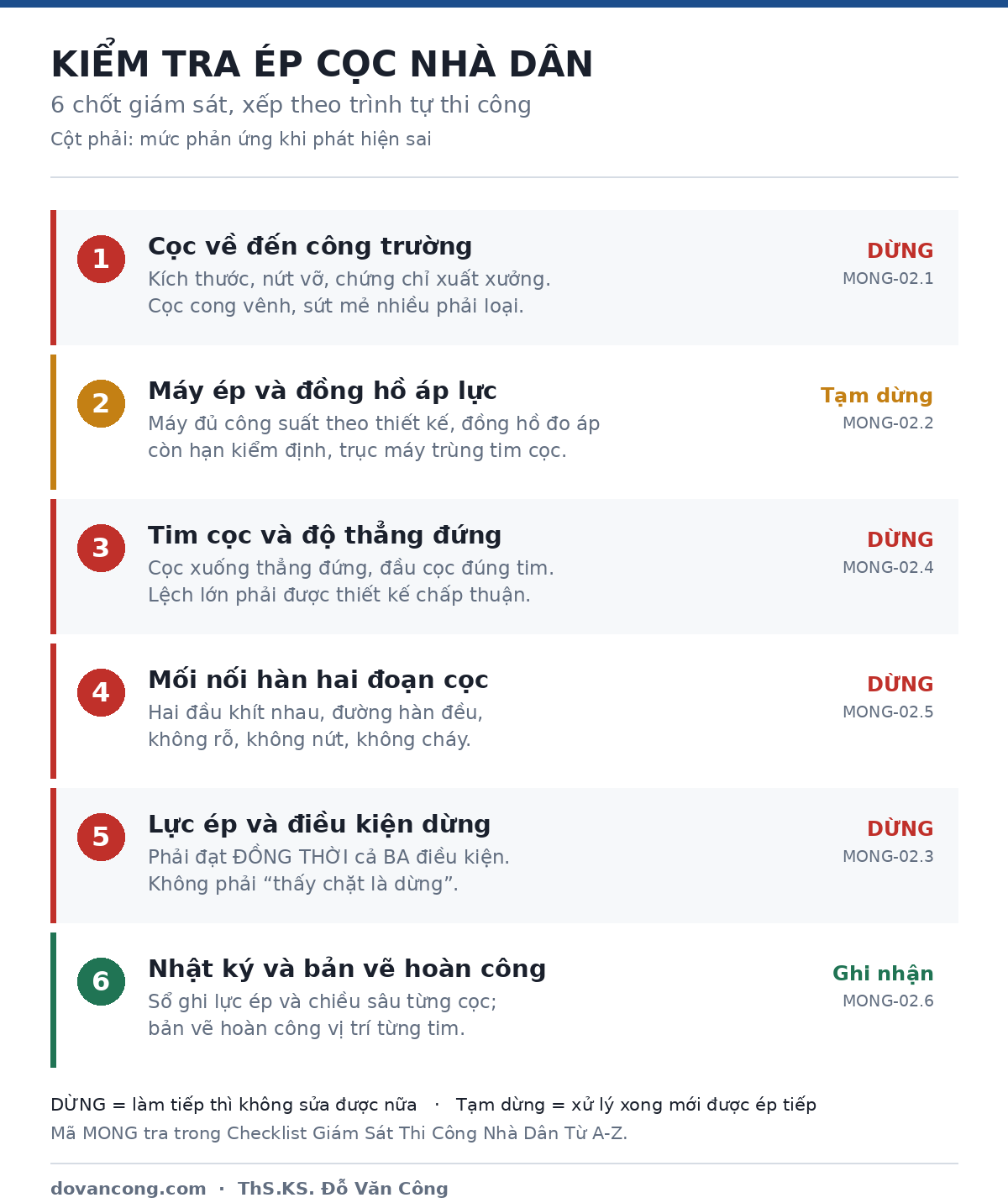

Trước khi đi vào từng chốt, đây là toàn cảnh. Tôi thêm một cột mà anh chị sẽ không thấy trong tài liệu kỹ thuật nào — cột "Ai làm được". Vì như đã nói ở đầu bài, thứ phân biệt ép cọc với mọi giai đoạn khác chính là phần lớn chỉ tiêu ở đây nằm ngoài tầm quan sát của người không có thiết bị.
| Chốt | Việc kiểm | Mã tra cứu | Ai làm được | Mức phản ứng |
|---|---|---|---|---|
| 1 | Cọc về đến công trường: kích thước, nứt vỡ, chứng chỉ | MONG-02.1 · TCVN 9394 đ.5.1.3 | Chủ nhà nhìn được phần lớn | DỪNG |
| 2 | Máy ép và đồng hồ áp lực | MONG-02.2 · TCVN 9394 đ.7.1, 7.4 | Chủ nhà nhìn được + đòi hồ sơ | Tạm dừng |
| 3 | Tim cọc và độ thẳng đứng | MONG-02.4 · TCVN 9394 đ.7.5, Bảng 11 | Nhìn được phần thô, trị số cần người chuyên môn | DỪNG |
| 4 | Mối nối hàn hai đoạn cọc | MONG-02.5 · TCVN 9394 đ.7.6 | Chủ nhà nhìn được rõ nhất | DỪNG |
| 5 | Lực ép và ba điều kiện dừng ép | MONG-02.3 · TCVN 9394 đ.7.8 | Phải đọc hồ sơ — không tự đo được | DỪNG |
| 6 | Nhật ký và bản vẽ hoàn công | MONG-02.6 · TCVN 9394 đ.7.9, 8.4 | Phải đọc hồ sơ | Ghi nhận |
Ba mức phản ứng ở cột cuối cần hiểu đúng, vì phản ứng thái quá ở chỗ nhẹ cũng hại như nhân nhượng ở chỗ nặng:
Ghi nhận— không phải dừng việc. Ghi lại, yêu cầu bổ sung, theo dõi tiếp.Tạm dừng— xử lý xong mới được làm tiếp bước đó.DỪNG— làm tiếp thì không sửa được nữa. Đây là mức nghiêm trọng nhất, và trong sáu chốt thì có tới bốn chốt ở mức này.
Nhìn vào cột "Ai làm được", anh chị sẽ thấy ngay bức tranh thật: hai chốt quan trọng nhất — Chốt 5 và Chốt 6 — đều nằm ngoài khả năng quan sát trực tiếp. Đó là lý do vì sao ở giai đoạn ép cọc, việc có một người có chuyên môn đứng tại chỗ có giá trị cao hơn hẳn so với nhiều giai đoạn khác. Nếu anh chị đang cân nhắc chủ nhà tự giám sát xây nhà đến mức nào, thì đây chính là chỗ ranh giới lộ ra rõ nhất.
Sáu chốt trong bài này là phần đào sâu của Giai đoạn 02 trong bộ checklist giám sát thi công nhà dân đầy đủ 20 giai đoạn.
3. Trước ngày ép: ba việc phải xong
Phần lớn sai sót của ngày ép cọc đã được quyết định từ trước khi máy vào công trường. Có ba việc, và cả ba đều làm được trong lúc chưa vội.
Việc 1: Có mặt bằng định vị tim cọc, không phải ước lượng
Tim cọc phải được cắm và đánh dấu trước khi máy vào, chứ không phải vừa ép vừa ngắm. Mà muốn cắm tim cọc thì trước đó phải có mốc chuẩn.
TCVN 9394:2012, điều 4.2 quy định ba điều kiện cho hệ mốc này: mốc định vị trục — thường cũng là những cây cọc gỗ hoặc cọc bê tông nhỏ — đặt cách trục ngoài cùng của móng không ít hơn 10 m; độ sai lệch của các trục so với thiết kế không vượt quá 1 cm trên 100 m chiều dài tuyến; và phải có biên bản bàn giao mốc kèm sơ đồ, tọa độ, cao độ.
Vì sao mốc phải đặt cách xa như vậy? Vì trong quá trình thi công, khu vực quanh móng sẽ bị đào, bị máy chạy qua, bị chất vật liệu lên. Mốc đặt gần thì chỉ vài ngày là xê dịch, mà xê dịch thì không ai biết.
Câu hỏi cho nhà thầu: "Mốc trục lấy chuẩn từ đâu? Cho tôi xem biên bản bàn giao mốc và sơ đồ tọa độ, cao độ."
Việc 2: Thỏa thuận nội dung nhật ký trước khi ép
Đây là việc mà theo tôi, ít chủ nhà biết mình có quyền làm — và nó là điểm hành động mạnh nhất của cả bài viết này.
Nghị định 207/2026/NĐ-CP, Phụ lục IIa khoản 2 quy định: "Chủ đầu tư thỏa thuận với nhà thầu thi công xây dựng về hình thức và nội dung của nhật ký thi công xây dựng làm cơ sở thực hiện trước khi thi công xây dựng công trình."
Với nhà ở riêng lẻ, chủ đầu tư chính là anh chị. Nghĩa là anh chị có căn cứ pháp lý để chốt trước rằng nhật ký thi công phải ghi lực ép và chiều sâu của từng tim cọc — thay vì đến lúc ép xong mới đi xin, rồi nghe câu trả lời quen thuộc là hôm đó bận quá nên chưa ghi kịp.
Một câu thỏa thuận trước khi máy vào, viết vào biên bản hoặc nhắn tin cũng được, có giá trị hơn mười lần đi đòi sau đó.
Việc 3: Biết ngôi nhà mình có bao nhiêu tim cọc và chúng ở đâu
Việc này đơn giản nhưng hay bị bỏ. Anh chị cầm bản vẽ mặt bằng móng, đếm số tim cọc, và đánh dấu vào một bản in mang theo. Cuối ngày, đối chiếu số cọc đã ép với bản đánh dấu đó.
Tôi không nêu ở đây nhà anh chị cần bao nhiêu cọc, dài bao nhiêu mét, tiết diện bao nhiêu — vì tất cả đều nằm trong hồ sơ thiết kế của chính ngôi nhà đó và không có con số dùng chung.
Tải miễn phí: Toàn bộ 20 giai đoạn thi công nhà dân, mỗi giai đoạn kèm danh mục đầu việc phải kiểm và mức phản ứng tương ứng — Checklist Giám Sát Thi Công Nhà Dân Từ A-Z. Anh chị tải về tại dovancong.com.
4. Chốt 1 — Cọc về đến công trường
Xe cọc đỗ trước cửa. Đây là khoảnh khắc dễ nhất trong cả sáu chốt, vì cọc còn nằm trên mặt đất, còn sờ được, còn đếm được. Và cũng là khoảnh khắc dễ bỏ qua nhất, vì ai cũng đang bận dỡ hàng.
Nhìn gì
Checklist bản Cơ bản viết gọn cho chủ nhà: cọc thẳng, không nứt dọc, không vỡ góc, mũi đúng tâm, có tem hoặc chứng chỉ xuất xưởng. Cọc cong vênh, sứt mẻ nhiều phải loại.
Cách nhìn thực tế nhất mà anh chị làm được ngay: đứng ở một đầu chồng cọc và ngắm dọc theo thân cọc, như ngắm một thanh gỗ xem có cong không. Cọc cong sẽ lộ ra ngay ở góc nhìn này, trong khi đứng bên cạnh thì gần như không thấy gì.
Thứ hai, đi dọc chồng cọc và nhìn các góc cạnh. Sứt góc và rỗ tổ ong tập trung thành mảng là dấu hiệu cọc bị va đập lúc vận chuyển hoặc đúc không đạt.
Thứ ba, nhìn mũi cọc — phần nhọn ở đầu. Mũi phải nằm đúng tâm tiết diện. Mũi lệch thì ngay từ mét đầu tiên, cọc đã có xu hướng đi xiên.

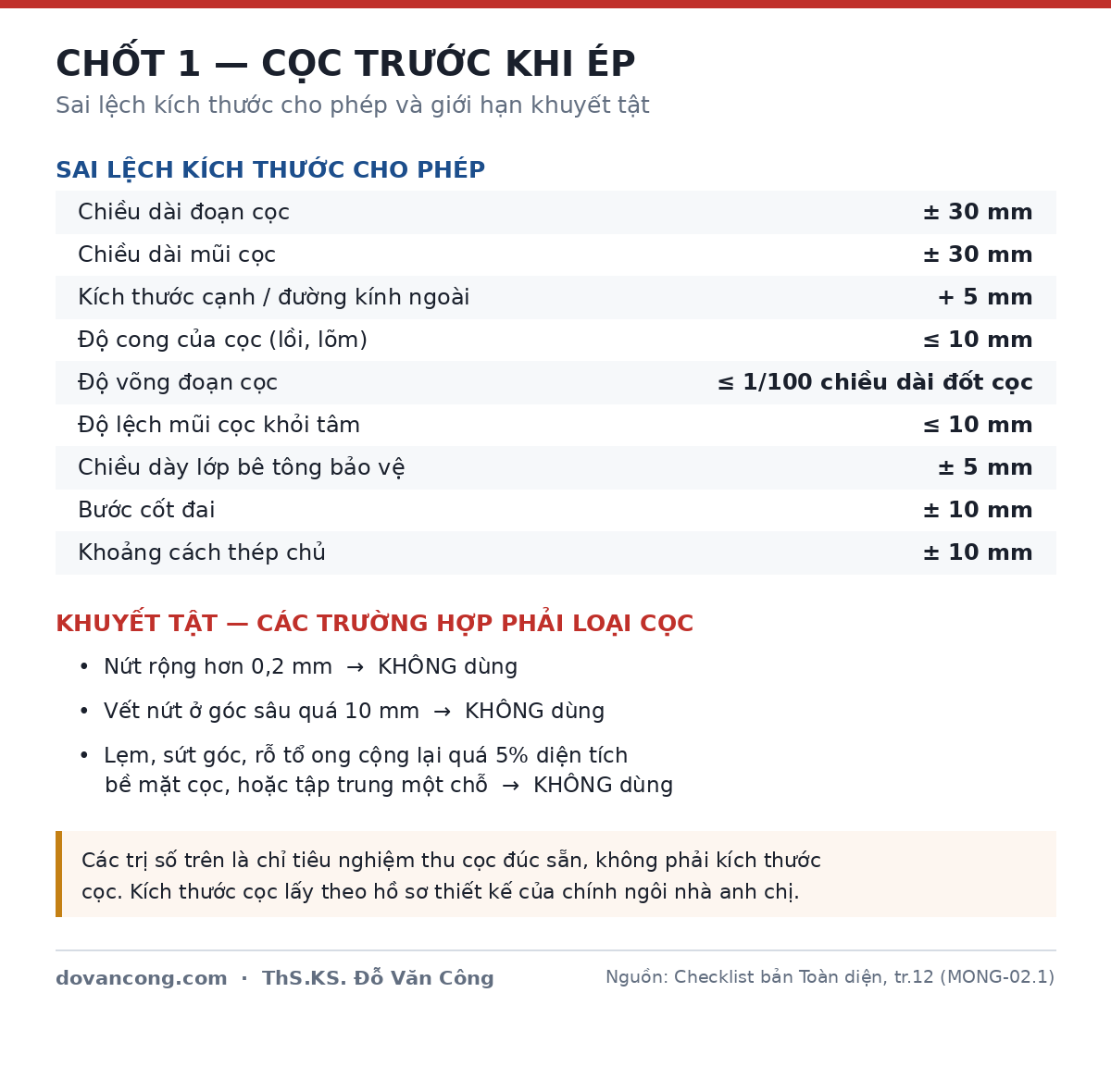

Trị số để đối chiếu khi cần
Anh chị không cần thuộc bảng dưới đây. Nhưng cần biết là nó tồn tại — để khi thấy một cây cọc đáng ngờ, anh chị có căn cứ yêu cầu người có chuyên môn đối chiếu, thay vì tranh luận bằng cảm tính. Nguồn của nó là Bảng 1 của TCVN 9394:2012, và câu mở đầu điều 5.1.3 rất dứt khoát: "Không được dùng các đoạn cọc có độ sai lệch về kích thước vượt quá quy định trong Bảng 1."
Trong cả bảng đó, nếu phải nhớ một dòng duy nhất, tôi đề nghị nhớ dòng này: cọc nứt rộng hơn 0,2 mm thì không dùng. Con số 0,2 mm nghe rất nhỏ — nó mảnh hơn nét bút bi. Nhưng một vết nứt hở tới mức đó trên thân cọc bê tông cốt thép đúc sẵn không phải chuyện thẩm mỹ; nó là đường dẫn cho nước và hơi ẩm vào tới cốt thép, trên một cấu kiện sẽ nằm dưới đất suốt vòng đời ngôi nhà.
Hai giới hạn còn lại đáng nhớ: vết nứt ở góc sâu quá 10 mm thì loại; và tổng diện tích lẹm, sứt góc, rỗ tổ ong quá 5% bề mặt cọc, hoặc tập trung một chỗ, thì cũng loại.
Đòi giấy tờ gì
Đây là chỗ nhiều chủ nhà dừng lại quá sớm. Hỏi chứng chỉ xuất xưởng là đúng, nhưng chưa đủ.
Nghị định 207/2026/NĐ-CP, Điều 14 khoản 6 quy định: "Vật liệu, sản phẩm, cấu kiện, thiết bị phải được người giám sát thi công xây dựng của chủ đầu tư nghiệm thu trước khi đưa vào sử dụng cho công trình. Kết quả nghiệm thu phải được lập thành biên bản." Điều khoản này còn liệt kê nội dung tối thiểu của biên bản: tên, chủng loại, khối lượng, số sê-ri của từng lô; thời gian, địa điểm; thành phần ký; kết luận nghiệm thu.
Cọc bê tông cốt thép đúc sẵn là cấu kiện đúng nghĩa. Nên thứ anh chị đòi không chỉ là tờ chứng chỉ của nhà máy, mà là biên bản nghiệm thu lô cọc tại công trường — thứ xác nhận rằng đã có người nhìn từng cây cọc này và chấp nhận nó, chứ không phải chỉ nhìn giấy.
Phần kỹ năng đọc chứng chỉ, phiếu xuất xưởng và cách tổ chức nghiệm thu vật tư nói chung, tôi đã viết riêng trong bài quy trình nghiệm thu vật tư đầu vào nên ở đây không lặp lại.
Câu hỏi cho nhà thầu: "Cọc có chứng chỉ xuất xưởng và thí nghiệm không? Mấy cây nứt, vỡ kia có bị loại không?"
Khi nào dừng
DỪNG — loại cọc lỗi, không ép. Cọc đã xuống đất thì không rút lên được nữa. Đây là chốt duy nhất mà việc loại bỏ chỉ tốn công bốc dỡ.

5. Chốt 2 — Máy ép và đồng hồ áp lực
Nhìn gì
Bản Cơ bản mô tả bằng bốn dấu hiệu quan sát được: máy ép vận hành êm; mũi ép trùng tim cọc; cọc xuống thẳng đứng; và có đồng hồ áp lực đọc được.
Chi tiết cuối cùng nghe đơn giản nhưng tôi muốn nhấn: đọc được. Một cái đồng hồ có mặt kính mờ vì bùn, kim kẹt không nhúc nhích, hoặc vạch số mờ hết — thì về mặt kiểm soát chất lượng, nó tương đương với không có đồng hồ. Toàn bộ Chốt 5 phía sau, chốt quan trọng nhất của cả bài, sẽ đọc số từ chính cái đồng hồ này. Nếu nó không đọc được, mọi con số ghi trong nhật ký về sau đều là con số bịa.
Hai hệ số và ý nghĩa thật của chúng
TCVN 9394:2012 đặt hai yêu cầu về năng lực thiết bị, ở điều 7.1 và điều 7.2:
- Công suất thiết bị ép không nhỏ hơn 1,4 lần lực ép lớn nhất do thiết kế quy định.
- Tổng trọng lượng hệ phản lực không nhỏ hơn 1,1 lần lực ép lớn nhất.
Xin lưu ý cách đọc hai con số này. Chúng là bội số, không phải lực tuyệt đối. Nghĩa là muốn biết máy có đủ khỏe không thì trước hết phải biết lực ép lớn nhất mà thiết kế của ngôi nhà anh chị quy định là bao nhiêu — rồi mới nhân lên. Không có một cỡ máy nào "đủ khỏe cho mọi nhà dân".
Vì sao lại phải dự phòng tới mức đó? Đây là chỗ tôi muốn giải thích cho kỹ, vì nó dẫn thẳng sang Chốt 5. Máy yếu không dẫn tới hậu quả là ép chậm hơn. Máy yếu dẫn tới hậu quả nguy hiểm hơn nhiều: cọc không bao giờ đạt được lực dừng ép. Khi máy đã chạy hết công suất mà kim đồng hồ không lên nữa, người ta rất dễ kết luận rằng cọc đã "chặt", trong khi thực ra là máy đã hết sức. Hai tình huống đó nhìn giống hệt nhau ở hiện trường, nhưng một cái nghĩa là cọc đã tới đất tốt, còn cái kia nghĩa là cọc vẫn đang treo lơ lửng trong đất yếu.

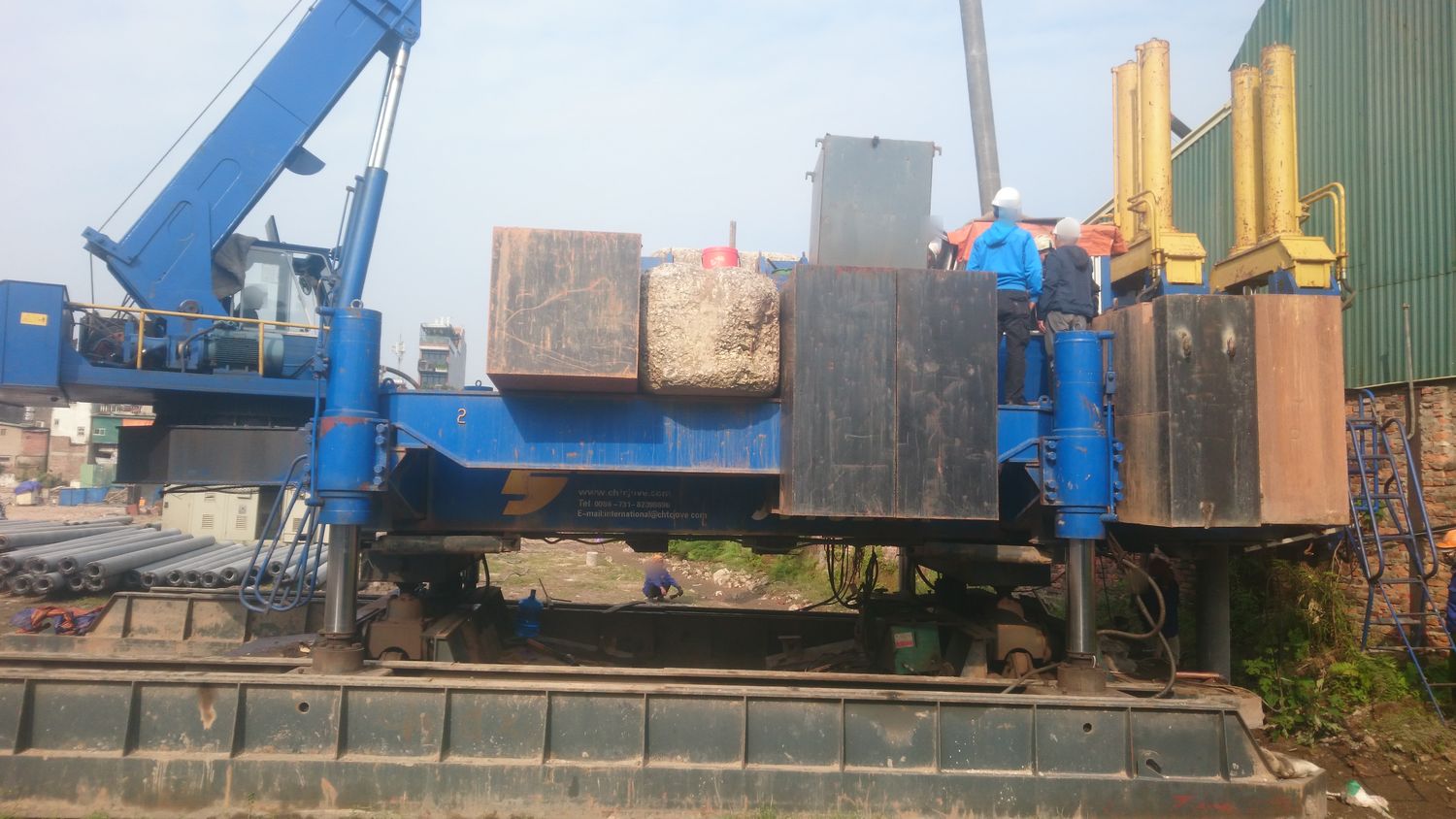

Hệ phản lực cũng vậy. Muốn ép cọc xuống, máy phải có thứ để tì lên. Hệ phản lực nhẹ hơn lực cần ép thì thay vì cọc đi xuống, cả dàn máy sẽ bị nhấc lên. Tiêu chuẩn nêu ba cách tạo hệ phản lực: neo xoắn chặt trong lòng đất, dàn chất tải bằng vật nặng trên mặt đất, hoặc đặt sẵn neo trong móng để dùng trọng lượng công trình (phương pháp ép sau). Nhà dân trong ngõ chật thường dùng cách thứ nhất; mặt bằng rộng thì dùng cách thứ hai. Cách nào cũng được, nhưng yêu cầu về độ lớn thì không đổi.
Một việc nhỏ mà rất đáng canh: chạy thử trước khi ép thật
TCVN 9394:2012, điều 7.4 liệt kê các khâu phải kiểm khi định vị và thăng bằng thiết bị: trục của thiết bị tạo lực trùng với tim cọc; mặt phẳng công tác của sàn máy ép nằm ngang phẳng — tiêu chuẩn ghi rõ có thể kiểm bằng thủy chuẩn (ni vô); phương nén phải thẳng đứng, vuông góc với sàn công tác; và cuối cùng:
"Chạy thử máy để kiểm tra ổn định của toàn hệ thống bằng cách gia tải khoảng từ 10 % đến 15 % tải trọng thiết kế của cọc."
Bước chạy thử này mất vài phút và rất hay bị bỏ khi công trường vội. Nhưng nó là bước duy nhất phát hiện được dàn máy đứng không vững trước khi có một cây cọc nào đi xuống sai hướng.
Đòi giấy tờ gì
Một bộ giấy tờ, và nó là thứ quan trọng nhất của chốt này. TCVN 9394:2012, điều 7.1 yêu cầu thiết bị ép cọc "phải có chứng chỉ kiểm định thời hiệu về đồng hồ đo áp và các van dầu cùng bảng hiệu chỉnh kích do cơ quan có thẩm quyền cấp".
Xin để ý ba thứ trong câu đó, vì phần lớn người ta chỉ hỏi thứ nhất: đồng hồ đo áp, các van dầu, và bảng hiệu chỉnh kích. Cái thứ ba là thứ dịch con số áp suất trên đồng hồ ra lực ép thật của kích — thiếu nó thì con số đọc được không quy đổi ra lực được, và mọi dòng ghi trong nhật ký về sau đều treo lơ lửng.
Câu hỏi cho nhà thầu: "Đồng hồ đo lực ép còn hạn kiểm định không? Cho tôi xem phiếu kiểm định."
Nếu câu trả lời là không có, hoặc phiếu đã hết hạn, anh chị đang ở đúng tình huống mà Nghị định 207/2026/NĐ-CP Điều 10 khoản 4 điểm c nói tới — máy móc, thiết bị phục vụ thi công là một trong bốn nội dung giám sát bắt buộc với nhà ở riêng lẻ. Yêu cầu của anh chị có căn cứ.
Khi nào dừng
Tạm dừng — thiết bị đạt mới ép. Khác với Chốt 1, đây không phải lỗi không sửa được: máy chưa đạt thì đổi máy, đồng hồ hết hạn thì kiểm định lại. Nhưng phải xử lý xong mới bắt đầu.
6. Chốt 3 — Tim cọc và độ thẳng đứng
Nhìn gì
Bản Cơ bản đưa ra một công cụ mà chủ nhà nào cũng kiếm được: quả dọi.
Cách làm cụ thể: thả dọi song song cạnh thân cọc và ngắm khe hở giữa dây dọi với mặt cọc. Nhưng phải làm theo hai phương vuông góc — đứng một phía nhìn thấy thẳng, chưa có nghĩa là cọc thẳng, vì nó hoàn toàn có thể đang nghiêng về phía anh chị hoặc ra xa anh chị. TCVN 9394:2012 điều 7.5 cũng ghi rõ yêu cầu kiểm tra theo hai phương vuông góc ở khâu này.
Điều thứ hai cần nhìn: đầu cọc có nằm đúng vị trí tim đã cắm hay không, và có bị xô lệch dần trong quá trình ép hay không.
Thứ làm cọc nghiêng mà ít ai để ý
Phần lớn người ta canh độ nghiêng của cọc. Nhưng cọc nghiêng thường không bắt đầu từ cọc — nó bắt đầu từ cái mà dàn máy đang đứng lên.
TCVN 9394:2012 điều 7.4 yêu cầu trục thiết bị tạo lực trùng tim cọc và phương nén thẳng đứng, vuông góc với sàn công tác. Yêu cầu này chỉ giữ được nếu dàn đế đứng trên nền ổn định. Khi nền lầy, các điểm kê lún không đều nhau — và cái lún đó xảy ra dần trong lúc ép, tức là cọc có thể bắt đầu thẳng rồi nghiêng dần về cuối.

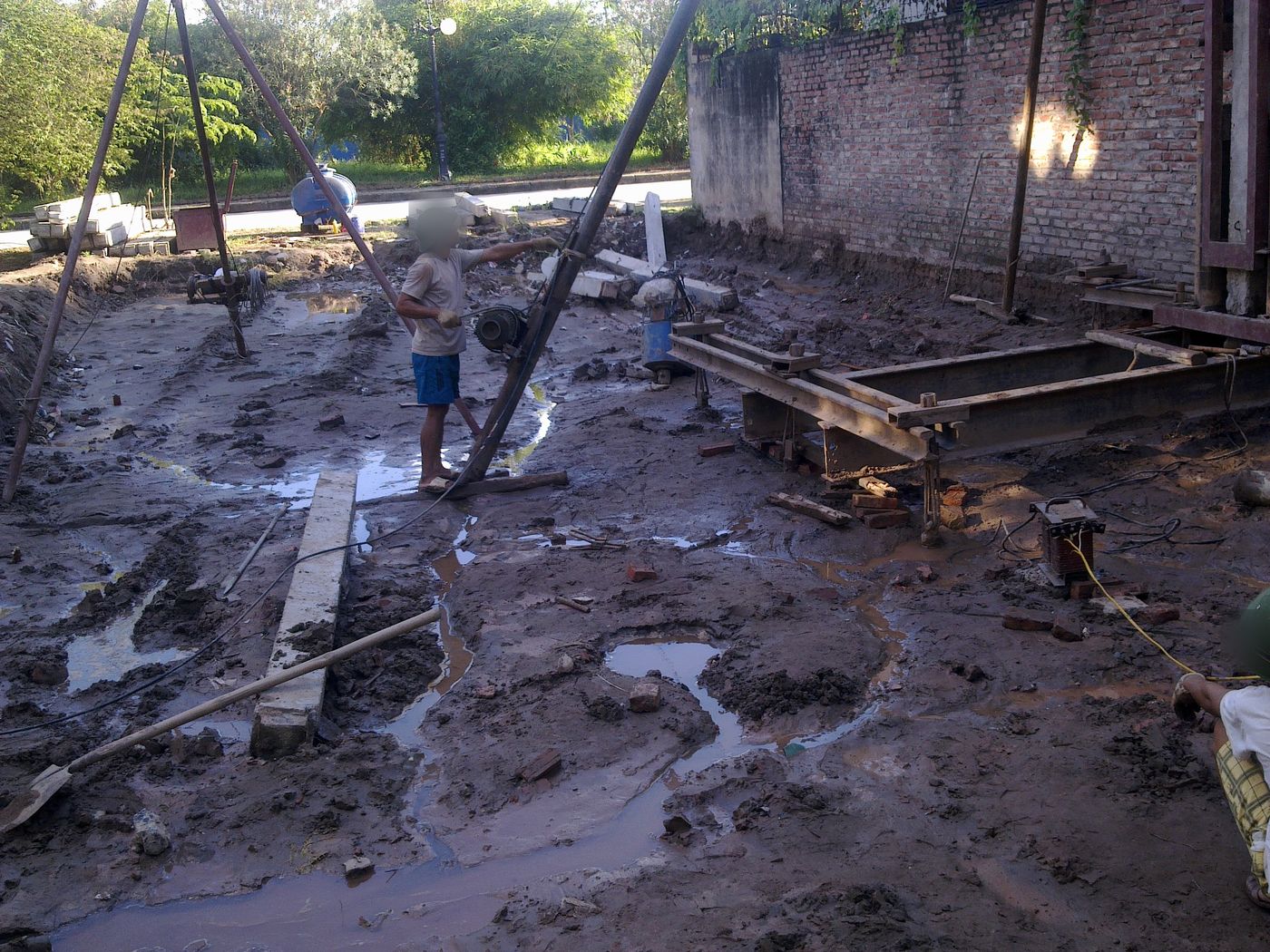

Nên nếu trời vừa mưa và mặt bằng còn nhão, việc đáng làm nhất không phải là canh cọc, mà là hỏi nhà thầu đã xử lý nền đặt máy chưa.
Giới hạn lệch: nguyên tắc, không phải một con số
Tài liệu kỹ thuật có hẳn một bảng dung sai cho độ lệch trục cọc trên mặt bằng. Tôi cố ý không đưa nguyên bảng đó vào bài này, vì nó có nhiều dòng theo từng cách bố trí cọc, và một chủ nhà tra nhầm dòng sẽ ra kết luận sai theo cả hai hướng — hoặc bỏ qua một cọc đáng lo, hoặc làm ầm lên với một cọc vẫn trong giới hạn.
Thay vào đó, đây là ba nguyên tắc đủ để anh chị hiểu logic của nó:
- Giới hạn tính theo kích thước cọc. Ký hiệu
dlà cạnh hoặc đường kính cọc; các giới hạn được ghi dưới dạng bội củad, ví dụ0,2d. Cọc càng lớn thì dung sai tuyệt đối càng rộng. - Cọc đơn khắt khe hơn cọc trong nhóm. Một cây cọc đứng riêng dưới một cột thì lệch bao nhiêu là lệch thật, không có cọc nào bù cho nó. Còn trong một nhóm nhiều cọc, sai lệch của cây này phần nào được các cây khác gánh đỡ.
- Cọc biên khắt khe hơn cọc ở giữa. Cọc nằm ngoài rìa đài mà lệch ra phía ngoài thì có nguy cơ nằm hẳn ngoài phạm vi đài móng.
Vài trị số neo để anh chị cảm được độ chặt của yêu cầu: độ lệch tâm mũi cọc khi lắp dựng không quá 10 mm; với cọc đơn là 5 cm; với cọc chống là 3 cm. Ngoài ra còn một điều kiện tổng thể mà ít người biết: số cọc bị lệch không được vượt quá 25% tổng số khi cọc bố trí theo dải, hoặc không quá 5% với cụm cọc dưới cột. Nghĩa là ngay cả khi từng cây còn trong giới hạn, mà số cây bị lệch quá nhiều, thì cả nhóm vẫn có vấn đề.
Điều quan trọng nhất ở chốt này: cọc đã lệch thì tại công trường không ai tự sửa được. Cách xử lý duy nhất đúng là báo cho người thiết kế, và để thiết kế quyết định. Tiêu chuẩn ghi rất rõ ở chú thích Bảng 11: "Khả năng dùng cọc có độ lệch lớn hơn các trị số trong Bảng 11 sẽ do Thiết kế quy định." Và ở điều 7.7, phương án xử lý nêu đích danh là "nhổ lên ép lại hoặc ép bổ sung cọc mới (do thiết kế chỉ định)".
Một câu trong tiêu chuẩn đáng thuộc lòng
TCVN 9394:2012, điều 7.5, nói về lúc lắp dựng đoạn mũi cọc — đoạn đầu tiên, đoạn quyết định hướng đi của cả cây cọc. Nguyên văn:
"Đoạn mũi cọc cần được lắp dựng cẩn thận, kiểm tra theo hai phương vuông góc sao cho độ lệch tâm không quá 10 mm. Lực tác dụng lên cọc cần tăng từ từ sao cho tốc độ xuyên không quá 1 cm/s. Khi phát hiện cọc bị nghiêng phải dừng ép để căn chỉnh lại."
Câu cuối là câu đáng thuộc. Nó không nói "ghi nhận", không nói "báo cáo sau", không nói "cân nhắc". Nó nói dừng ép để căn chỉnh lại. Nếu anh chị nhìn thấy một cây cọc đang đi xiên mà máy vẫn tiếp tục ép, thì đó không phải chuyện quan điểm — tiêu chuẩn đã viết sẵn phải làm gì.
Khi nào dừng
DỪNG — lệch lớn phải được thiết kế chấp thuận.
7. Chốt 4 — Mối nối hàn hai đoạn cọc
Vì sao mối nối là điểm yếu nhất của cả cây cọc
Cọc dài hiếm khi là một khối liền. Nó gồm nhiều đoạn, và các đoạn được nối với nhau ngay tại công trường, ngay trong lúc ép.
Hãy so sánh hai thứ. Thân cọc được đúc trong xưởng: có khuôn thép, có cấp phối kiểm soát, có bảo dưỡng, có nghiệm thu, có chứng chỉ. Còn mối nối thì được hàn tại chỗ, bởi người thợ có mặt hôm đó, trong điều kiện thời tiết và mặt bằng của hôm đó.
Nhìn gì
Bản Cơ bản rút gọn thành bốn dấu hiệu: hai đầu cọc khít nhau; đường hàn đều; không rỗ, không nứt, không cháy; hàn xong mới hạ tiếp.
Dấu hiệu đầu tiên — hai đầu khít nhau — là thứ dễ kiểm nhất và cũng hay bị bỏ qua nhất. Nếu hai mặt đầu cọc không tiếp xúc kín mà còn khe hở, thì toàn bộ lực ép sẽ dồn qua mối hàn thay vì truyền qua bê tông. Đường hàn không được thiết kế để làm việc đó.

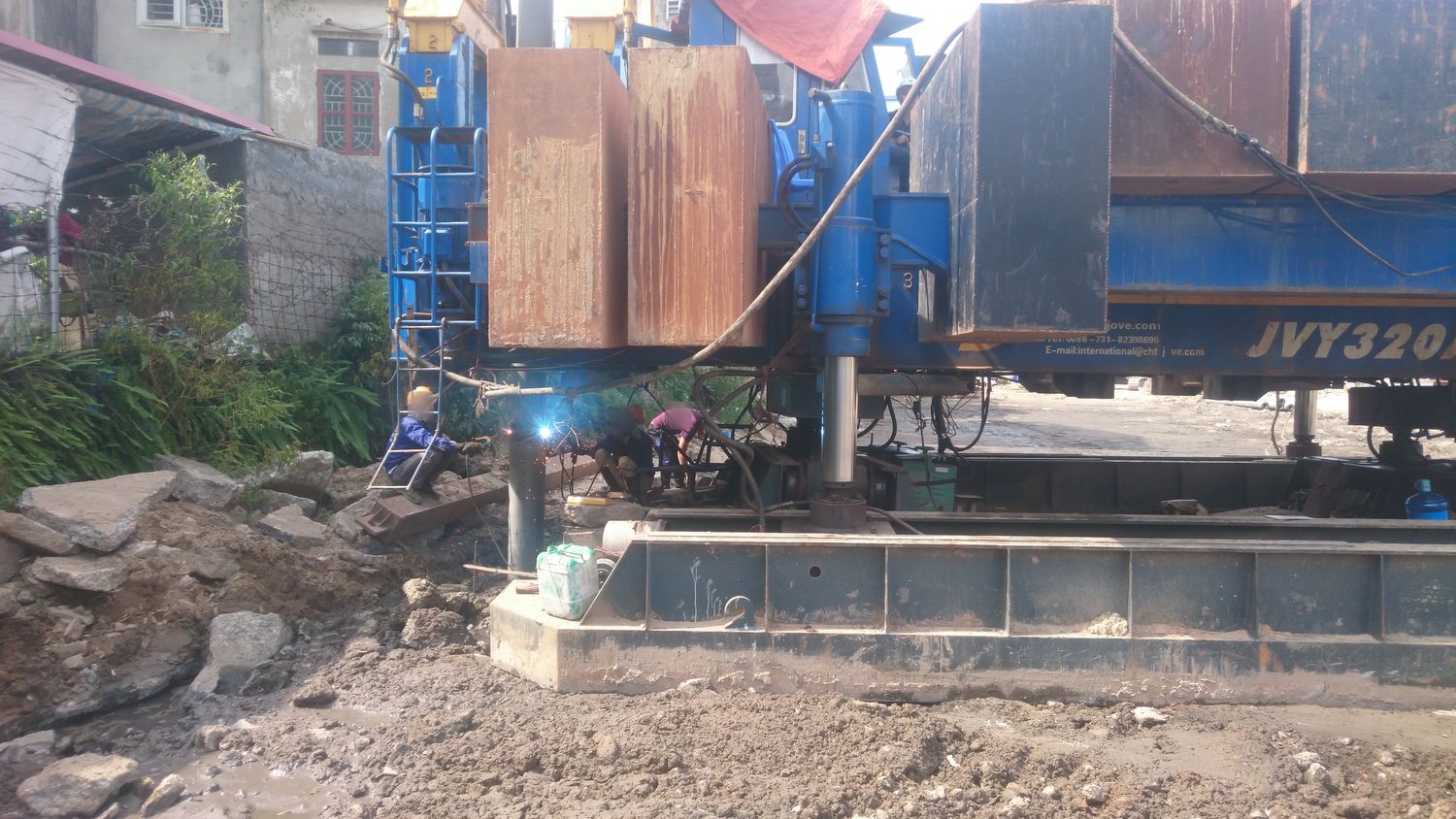

Dấu hiệu cuối — hàn xong mới hạ tiếp — nghe hiển nhiên nhưng lại là chỗ áp lực tiến độ hay chen vào nhất. Đường hàn cần đủ thời gian để làm xong việc của nó trước khi chịu lực.
Ba việc của một mối nối đúng quy trình
TCVN 9394:2012, điều 7.6 mô tả trình tự ép các đoạn cọc tiếp theo, và trong đó có một chi tiết mà tôi đề nghị anh chị nhớ, vì nó rất dễ quan sát:
- Trước khi nối: kiểm tra bề mặt hai đầu đoạn cọc, "sửa chữa cho thật phẳng"; kiểm tra chi tiết mối nối; lắp dựng đoạn cọc sao cho trục tâm đoạn cọc trùng với trục đoạn mũi cọc, và độ nghiêng so với phương thẳng đứng không quá 1 %.
- Trong khi hàn: đây là chi tiết đáng nhớ nhất — "Gia tải lên cọc khoảng 10 % đến 15 % tải trọng thiết kế suốt trong thời gian hàn nối để tạo tiếp xúc giữa hai bề mặt bê tông." Nghĩa là máy phải giữ tải trong suốt lúc thợ hàn, chứ không phải nhả ra cho thợ hàn thoải mái rồi mới ép tiếp. Chính lực giữ đó ép hai mặt bê tông khít vào nhau — thứ mà mắt thường nhìn ra ngay nếu bị bỏ.
- Sau khi hàn: tăng dần lực ép để đoạn cọc xuyên vào đất với tốc độ không quá 2 cm mỗi giây.
Điều 7.6 còn thêm một khuyến cáo ít người để ý: "Không nên dừng mũi cọc trong đất sét dẻo cứng quá lâu (do hàn nối hoặc do thời gian cuối ca ép...)." Nên nếu đến cuối buổi mà một cây cọc đang ép dở, việc để nó nằm qua đêm không phải chuyện vô hại.
Ngoài ra, Bảng 1 của tiêu chuẩn còn khống chế góc nghiêng của mặt đầu cọc so với mặt phẳng vuông góc trục cọc: cọc tiết diện đa giác không quá 1 %, cọc tròn không quá 0,5 %. Đây chính là lý do vì sao có những cây cọc dù thợ đã cố ghép vẫn không thể khít — lỗi nằm ở mặt đầu cọc từ lúc đúc, không phải ở tay thợ hàn.
Danh sách khuyết tật đầy đủ
Bản Toàn diện liệt kê chi tiết hơn, và đây là danh sách để anh chị dùng khi cần nói chuyện với người có chuyên môn:
- Bản mã đúng thiết kế; hai đầu đoạn cọc tiếp xúc khít; trục đã kiểm tra thẳng đứng theo hai phương.
- Đường hàn đúng kích thước thiết kế, không rỗ, không nứt, không ngậm xỉ, không chảy loang, không quá nhiệt.
- Chỉ hạ tiếp cọc khi mối nối hàn không có khuyết tật.
Trong năm loại khuyết tật đó, chủ nhà nhìn được rõ ba: rỗ (mặt đường hàn lấm tấm lỗ), nứt, và chảy loang (kim loại hàn tràn ra ngoài phạm vi mối nối, đường hàn mất hình dạng). Hai loại còn lại — ngậm xỉ và quá nhiệt — cần con mắt nghề.
Câu hỏi cho nhà thầu: "Mối hàn nối cọc đã kiểm tra chưa, có bị rỗ hay nứt không?"
Khi nào dừng
DỪNG — mối nối lỗi phải hàn lại. Đây là chốt có tỷ lệ "sửa được ngay" cao nhất trong bốn chốt mức DỪNG: phát hiện lúc mối nối còn trên mặt đất thì chỉ cần hàn lại. Để cọc xuống rồi thì mối nối đó nằm dưới đất vĩnh viễn.
8. Chốt 5 — Lực ép và ba điều kiện dừng ép
Đây là chốt quan trọng nhất của cả bài, và cũng là chốt mà chủ nhà ít có khả năng tự kiểm tra nhất. Tôi sẽ nói thẳng cả hai điều đó.
Câu nói nguy hiểm nhất ở công trường ép cọc
Checklist bản Cơ bản gọi thẳng tên một thói quen, bằng đúng ngôn ngữ công trường: cọc phải dừng khi đạt cả lực lẫn độ sâu, "không phải 'thấy chặt là dừng'".
Vì sao câu "thấy chặt là dừng" lại nguy hiểm đến vậy? Vì đất không phải một khối đồng nhất. Trên đường đi xuống, cọc hoàn toàn có thể gặp một lớp đất cứng xen kẹp — một dải sét cứng, một lớp cát chặt, thậm chí một vật cản. Khi đó máy gằn lên, kim đồng hồ nhảy, cọc gần như không xuống nữa. Nhìn từ bên ngoài, hiện tượng này giống hệt việc cọc đã chạm tới lớp đất tốt.
Nhưng bên dưới cái lớp cứng mỏng đó, có thể lại là đất yếu. Cọc dừng ở đấy thì nó đang tì lên một lớp không đủ dày để gánh ngôi nhà. Và cái giá của nhầm lẫn này không xuất hiện ngay — nó xuất hiện vài năm sau, dưới dạng lún không đều, dưới dạng những vết nứt xiên trên tường mà không ai hiểu từ đâu ra.

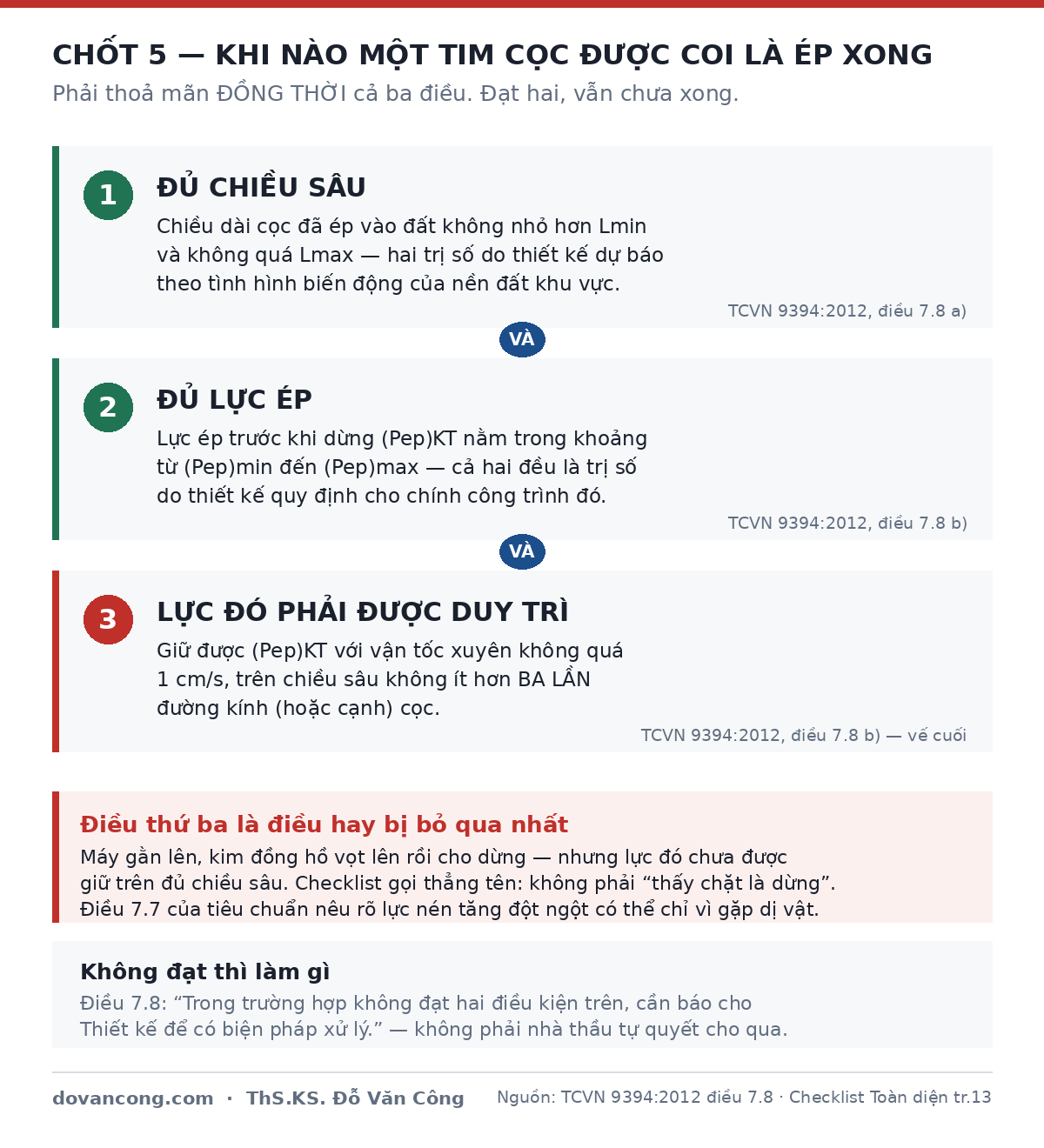

Ba điều kiện phải đạt đồng thời
Đây là lý do tiêu chuẩn không cho phép dừng ép chỉ dựa vào một dấu hiệu.
TCVN 9394:2012, điều 7.8 viết: "Cọc được công nhận là ép xong khi thoả mãn đồng thời hai điều kiện sau đây" — rồi nêu điểm a) về chiều dài và điểm b) về lực ép. Nhưng nếu đọc kỹ điểm b), anh chị sẽ thấy nó chứa hai vế riêng biệt: trị số lực phải nằm trong khoảng cho phép, và trị số đó phải được duy trì trên một đoạn chiều sâu nhất định.
Nên khi ra công trường, thứ phải kiểm không phải hai mà là ba. Và vế thứ ba — vế "được duy trì" — chính là vế hay bị bỏ qua nhất.
Nói cho đủ, ba điều đó là:
- Điều kiện 1 — đủ chiều sâu. Nguyên văn điểm a): "Chiều dài cọc đã ép vào đất nền không nhỏ hơn Lmin và không quá Lmax với Lmin, Lmax là chiều dài ngắn nhất và dài nhất của cọc được thiết kế dự báo theo tình hình biến động của nền đất trong khu vực."
- Điều kiện 2 — đủ lực ép. Lực ép trước khi dừng, ký hiệu (Pep)KT, phải nằm trong khoảng từ (Pep)min đến (Pep)max — trong đó (Pep)min là lực ép nhỏ nhất và (Pep)max là lực ép lớn nhất do thiết kế quy định.
- Điều kiện 3 — lực đó phải được duy trì. Nguyên văn vế cuối điểm b): (Pep)KT "được duy trì với vận tốc xuyên không quá 1 cm/s trên chiều sâu không ít hơn ba lần đường kính (hoặc cạnh) cọc."
Điều kiện 3 chính là thứ loại trừ được cái bẫy "lớp cứng xen kẹp". Nếu cọc chỉ gặp một dải cứng mỏng, lực sẽ vọt lên rồi tụt xuống ngay khi qua khỏi dải đó — không có chuyện duy trì. Còn nếu cọc thật sự đã vào lớp đất tốt, lực sẽ giữ được trên cả một đoạn dài bằng ba lần cạnh cọc.
Ba điều kiện này nối với nhau bằng chữ VÀ, không phải HOẶC. Đủ sâu mà lực chưa tới: chưa xong. Lực tới nhưng vọt lên rồi tụt ngay: cũng chưa xong.
Lực nén tăng đột ngột không phải lúc nào cũng là tin tốt
Đây là chỗ tôi muốn anh chị đọc kỹ nhất, vì tiêu chuẩn đã liệt kê sẵn.
TCVN 9394:2012, điều 7.7 nêu ba khả năng khi lực nén bị tăng đột ngột:
- Mũi cọc xuyên vào lớp đất cứng hơn — đây là trường hợp tốt, cọc đang tới nơi cần tới.
- Mũi cọc gặp dị vật — một tảng đá, một mảng bê tông của móng cũ, một cấu kiện còn sót lại dưới đất.
- Cọc bị xiên, mũi cọc tì vào gờ nối của cọc bên cạnh.
Ba khả năng, nhưng chỉ khả năng đầu tiên là lý do chính đáng để dừng cọc. Hai khả năng còn lại đều cho ra cùng một hiện tượng nhìn thấy được: máy gằn lên, kim đồng hồ nhảy, cọc không xuống nữa. Nếu chỉ nhìn hiện tượng mà không kiểm chiều sâu, không ai phân biệt được ba trường hợp này.
Tiêu chuẩn cũng nêu hướng xử lý: "Cọc nghiêng quá quy định, cọc bị vỡ phải nhổ lên ép lại hoặc ép bổ sung cọc mới (do thiết kế chỉ định)"; còn "khi gặp dị vật, vỉa cát chặt hoặc sét cứng có thể dùng cách khoan dẫn hoặc xói nước như đóng cọc".
Về tốc độ xuyên, tiêu chuẩn đặt hai mốc mà anh chị đứng ngoài cũng cảm nhận được: khi ép đoạn mũi cọc, lực tăng từ từ sao cho tốc độ xuyên không quá 1 cm mỗi giây (điều 7.5); các đoạn tiếp theo không quá 2 cm mỗi giây (điều 7.6). Cọc tụt xuống nhanh hơn thế là dấu hiệu bất thường đáng hỏi.
Vì sao bài này không nêu một con số lực ép nào
Đến đây hẳn anh chị đã đoán được. Giới hạn lực ép — cả cận dưới lẫn cận trên — đều được quy định dưới dạng bội số của tải trọng thiết kế của từng tim cọc. Tải trọng thiết kế thì khác nhau ở mỗi ngôi nhà, và trong cùng một ngôi nhà cũng có thể khác nhau giữa cọc dưới cột biên với cọc dưới cột giữa.
Ngoài ra còn một cận trên nữa mà tài liệu ghi rõ: lực ép lớn nhất không được vượt quá sức chịu tải của vật liệu làm cọc. Ép quá mạnh thì hỏng chính cây cọc — nứt thân, vỡ đầu.
Cho nên nếu ai đó nói với anh chị rằng "nhà dân cứ ép đến chừng này tấn là được", thì bất kể người đó có bao nhiêu năm kinh nghiệm, họ đang đoán. Con số đúng nằm ở một chỗ duy nhất: hồ sơ thiết kế của chính ngôi nhà anh chị.
Chủ nhà làm được gì ở chốt này
Tôi sẽ thành thật, đúng như cách tài liệu bản Cơ bản đã thành thật: ở chốt này, chủ nhà không tự đo được. Nguyên văn tài liệu ghi "Không tự đo được — xem nhật ký ép ghi lực và chiều sâu từng cọc."
Nhưng không đo được không có nghĩa là không làm được gì. Anh chị làm được ba việc:
- Đứng cạnh máy và nhìn đồng hồ trong lúc ép. Không cần hiểu con số, chỉ cần thấy có người đang đọc nó và ghi lại.
- Yêu cầu đọc to số liệu của cây cọc vừa xong và đối chiếu với cuốn nhật ký ngay lúc đó.
- Hỏi đúng một câu. Câu này lấy nguyên từ Checklist bản Cơ bản:
"Cọc này đã đạt lực ép và chiều sâu thiết kế chưa? Chưa đạt thì đã báo thiết kế chưa?"
Vế sau của câu hỏi quan trọng hơn vế trước. Và đây không phải ý kiến riêng của tôi — chính điều 7.8 của TCVN 9394:2012 kết lại bằng một câu: "Trong trường hợp không đạt hai điều kiện trên, cần báo cho Thiết kế để có biện pháp xử lý."
Nghĩa là khi một cọc không đạt, cách xử lý đúng không phải là nhà thầu tự quyết cho qua, cũng không phải chủ nhà tự quyết bắt ép tiếp. Cách xử lý đúng là báo cho người thiết kế, và để thiết kế quyết định — ép bù cọc, thay đổi chiều dài cọc, hay điều chỉnh phương án.
Khi nào dừng
DỪNG — chưa đạt phải báo thiết kế.
9. Chốt 6 — Nhật ký và bản vẽ hoàn công
Cọc đã xuống hết. Máy đã rút. Mặt bằng nhìn lại chỉ còn là một bãi đất với vài đầu cọc nhô lên. Từ giờ trở đi, toàn bộ những gì đã xảy ra hôm nay chỉ còn tồn tại trên giấy.
Nhật ký phải ghi dày đến mức nào
Đây là chỗ nhiều cuốn nhật ký không đạt yêu cầu, dù vẫn có đủ chữ ký.
TCVN 9394:2012, điều 7.9 quy định mật độ ghi rất cụ thể: ghi lực ép cho từng mét chiều dài cọc cho tới khi đạt (Pep)min, "bắt đầu từ độ sâu này nên ghi cho từng 20 cm cho tới khi kết thúc, hoặc theo yêu cầu cụ thể của Tư vấn, Thiết kế".
Hãy để ý logic của quy định này. Mật độ ghi dày lên gấp năm lần đúng ở đoạn cuối — tức là đúng ở đoạn quyết định việc cọc có được dừng hay không. Đó không phải sự tỉ mỉ thừa; đó là cách để sau này người ta đọc lại và biết được lực ép đã duy trì hay chỉ vọt lên rồi tụt, tức là kiểm chứng được điều kiện 2 ở Chốt 5.
Vì vậy: một cuốn nhật ký chỉ ghi mỗi cây cọc một dòng, với một con số lực và một con số chiều sâu, là chưa đạt yêu cầu — dù nó vẫn có thể được ký đầy đủ.
⚠️ Xin lưu ý về các con số trong ảnh trên. Đây là nhật ký của một công trình lớn, không phải nhà dân. Lực ép thiết kế của công trình đó hoàn toàn không dùng được cho nhà anh chị. Tôi đưa trang này vào để anh chị thấy hình dạng và mức độ chi tiết của một cuốn nhật ký đạt yêu cầu, chứ không phải để lấy con số. Tên dự án và địa chỉ trong ảnh đã được che.*
Bộ hồ sơ nghiệm thu phần cọc gồm những gì
TCVN 9394:2012, điều 8.4 liệt kê đầy đủ. Không phải bộ nào cũng có đủ tám mục — mấy mục cuối chỉ áp dụng khi thiết kế yêu cầu thí nghiệm — nhưng đây là danh sách để anh chị biết mình đang thiếu gì:
| # | Hồ sơ | Với nhà dân |
|---|---|---|
| a | Hồ sơ thiết kế được duyệt | Bắt buộc |
| b | Biên bản nghiệm thu trắc đạc định vị trục móng cọc | Bắt buộc — đây là Việc 1 ở mục 3 |
| c | Chứng chỉ xuất xưởng của cọc | Bắt buộc — Chốt 1 |
| d | Nhật ký hạ cọc và biên bản nghiệm thu từng cọc | Bắt buộc — Chốt 6 |
| e | Hồ sơ hoàn công cọc có thuyết minh sai lệch theo mặt bằng và chiều sâu, cùng các cọc bổ sung và thay đổi thiết kế đã được chấp thuận | Bắt buộc |
| f | Kết quả thí nghiệm động cọc đóng (đo độ chối, PDA nếu có) | Chỉ khi đóng cọc |
| g | Kết quả thí nghiệm kiểm tra độ toàn khối của cọc — biến dạng nhỏ (PIT) | Theo quy định của thiết kế |
| h | Kết quả thí nghiệm nén tĩnh cọc theo TCVN 9393:2012 | Theo quy định của thiết kế |
Mục e là mục hay bị làm sai nhất, nên tôi xin nhấn: tiêu chuẩn dùng đúng chữ "có thuyết minh sai lệch". Hồ sơ hoàn công phải ghi sai lệch thật đã xảy ra, chứ không phải chép lại bản vẽ thiết kế. Một bộ hồ sơ hoàn công mà mọi tim cọc đều nằm đúng vị trí lý thuyết, sai lệch bằng không, là một bộ hồ sơ đáng ngờ — không phải một bộ hồ sơ tốt.
Điều 8.1 cũng nêu rõ ai làm việc này: "Nhà thầu phải có kỹ thuật viên thường xuyên theo dõi công tác hạ cọc, ghi chép nhật ký hạ cọc." Nghĩa là phải có một người được phân công ngồi đó ghi, không phải ai rảnh thì ghi.
Vì sao bản vẽ hoàn công cọc là bắt buộc, không phải thủ tục
Nghị định 207/2026/NĐ-CP, Phụ lục IIb mục 1 điểm c quy định: "Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo."
Trong toàn bộ ngôi nhà, khó có bộ phận nào bị che khuất triệt để hơn một cây cọc đã ép. Nên yêu cầu này rơi đúng vào đây.
Và nó có công dụng rất cụ thể, không hề là thủ tục hành chính. Giả sử vài tim cọc bị lệch — điều hoàn toàn bình thường và vẫn nằm trong giới hạn cho phép. Nếu độ lệch đó được ghi lại trên bản vẽ hoàn công, thì khi thiết kế đài móng, người kỹ sư biết mà điều chỉnh kích thước đài cho phủ hết đầu cọc. Còn nếu không ghi lại, đài móng sẽ được đúc theo bản vẽ cũ — và tới lúc đào lên mới phát hiện có cọc nằm lệch ra ngoài mép đài. Xử lý tình huống đó ở giai đoạn đã đổ đài tốn kém hơn rất nhiều lần so với việc vẽ đúng ngay từ đầu.
Câu hỏi cho nhà thầu: "Cho tôi xem nhật ký ép cọc và bản vẽ hoàn công vị trí cọc."
Giữ bộ hồ sơ này trong bao lâu
Câu trả lời của tiêu chuẩn ngắn và dứt khoát. Điều 8.7: "Hồ sơ nghiệm thu được lưu giữ trong suốt tuổi thọ thiết kế của công trình."
Không phải giữ tới lúc bàn giao. Không phải giữ hết bảo hành. Là suốt tuổi thọ ngôi nhà. Tôi đề nghị anh chị chụp lại toàn bộ tập hồ sơ này và lưu thêm một bản trên máy tính hoặc trên mây, vì bản giấy để ở nhà thì mười lăm năm sau rất khó nói trước.
Khi nào dừng
Ghi nhận — yêu cầu bổ sung hồ sơ. Đây là chốt duy nhất trong sáu chốt ở mức rủi ro Trung bình, vì hồ sơ thiếu thì còn lập bổ sung được. Nhưng xin lưu ý: chỉ bổ sung được nếu số liệu đã được ghi lại lúc ép. Không ai dựng lại được lực ép của một cây cọc đã nằm dưới đất ba tuần.
Đọc sâu hơn: Toàn bộ bảng trị số dung sai, giới hạn khuyết tật và danh mục hồ sơ của cả 20 giai đoạn thi công nằm trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" bản Toàn diện.
10. Một tình huống lặp đi lặp lại ở công trường nhà dân
Dưới đây không phải một công trình cụ thể nào. Đây là mô típ mà tôi thấy lặp lại nhiều lần, ở nhiều nơi, với những chi tiết gần như giống nhau.
Buổi sáng máy vào. Mọi thứ trôi chảy. Cọc đầu tiên xuống đẹp, đúng tim, mất chừng hai chục phút. Chủ nhà đứng xem một lúc, thấy yên tâm, rồi đi làm việc khác — dù sao thì cũng có thầu lo rồi.
Đến đầu giờ chiều, nhóm cọc cuối lô. Đến cây thứ ba, máy bắt đầu gằn. Cọc xuống chậm hẳn, rồi gần như đứng lại. Người thợ đứng máy ngẩng lên, nói câu mà ai đi công trường cũng từng nghe:
"Chặt lắm rồi anh ơi. Xuống nữa là gãy cọc."
Chủ nhà nhìn cây cọc còn nhô lên khá cao so với những cây trước. Trong đầu có một thoáng lăn tăn. Nhưng lăn tăn đó không thành lời được, vì không biết phải hỏi gì. Hỏi "chặt là chặt bao nhiêu" thì nghe ngớ ngẩn. Mà người kia thì đã đứng máy mười mấy năm, còn mình thì lần đầu xây nhà. Thêm nữa, hôm nay đã muộn rồi, cả tổ đang muốn về.
Chủ nhà gật đầu.
Ba tuần sau, đến lúc chuẩn bị đổ đài. Kỹ sư của bên thiết kế xuống, xem lại số liệu, và phát hiện có mấy tim cọc chiều sâu ghi trong sổ thiếu khá nhiều so với chiều dài thiết kế. Đến lúc này thì mọi phương án đều đắt: ép bổ sung cọc thì phải điều máy vào lại giữa lúc mặt bằng đã đào dở, phải chờ, phải điều chỉnh thiết kế đài. Chưa kể chi phí, chỉ riêng thời gian đã đủ làm lệch cả tiến độ những phần sau.
Điều đáng nói là gì? Tình huống này không cần chuyên môn để chặn lại. Nó chỉ cần một câu hỏi, hỏi vào đúng lúc máy còn đứng đó:
"Cọc này đã đạt lực ép và chiều sâu thiết kế chưa? Chưa đạt thì đã báo thiết kế chưa?"
Và một cuốn sổ ghi lực ép theo từng mét — thứ mà, như đã nói ở mục 3, anh chị có quyền thỏa thuận nội dung của nó trước khi máy vào công trường.
Chi phí của câu hỏi đó bằng không. Chi phí của việc không hỏi thì phải đợi ba tuần sau mới biết.
11. Bảy sai lầm thường gặp khi ép cọc nhà dân
| Sai lầm | Vì sao nguy hiểm |
|---|---|
| 1. Coi ép cọc là việc của nhà thầu, chủ nhà không cần có mặt | Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b đặt trách nhiệm tổ chức giám sát và chịu trách nhiệm về an toàn ở chủ sở hữu nhà ở. Ký hợp đồng trọn gói không chuyển được trách nhiệm này |
| 2. Nhận cọc theo số lượng, không nhìn chất lượng từng cây | Cọc nứt, cong, sứt mẻ vượt giới hạn vẫn xuống đất bình thường. Không ai phát hiện được nữa sau đó |
| 3. Không hỏi phiếu kiểm định đồng hồ đo áp | Toàn bộ số liệu lực ép ghi trong nhật ký đọc ra từ cái đồng hồ đó. Đồng hồ sai thì cả bộ hồ sơ là con số vô nghĩa |
| 4. Để dàn máy đứng trên nền lầy chưa xử lý | Nền lún không đều làm khung dẫn hướng nghiêng. Cọc đi theo hướng khung chỉ, và độ nghiêng phát sinh dần trong lúc ép |
| 5. Bỏ qua mối nối vì nó xảy ra giữa chừng | Mối nối là phần duy nhất của cây cọc được làm tại công trường thay vì trong xưởng. Đó cũng là phần duy nhất chủ nhà nhìn rõ được bằng mắt thường |
| 6. Cho dừng ép theo cảm giác "thấy chặt" | TCVN 9394:2012 điều 7.7 nêu rõ lực nén tăng đột ngột có thể chỉ vì gặp dị vật hoặc cọc bị xiên, chứ không phải đã tới đất tốt. Điều kiện dừng ép phải đạt đồng thời cả ba điều |
| 7. Xong việc mới đi xin nhật ký | Số liệu không ghi lúc ép thì không dựng lại được. Nội dung nhật ký nên được thỏa thuận trước khi thi công |
12. Chốt xong phần cọc trước khi chuyển bước
Nghiệm thu công việc: biên bản, và một mốc thời gian ít người biết
Nghị định 207/2026/NĐ-CP, Điều 22 quy định về nghiệm thu công việc xây dựng. Có ba điểm đáng để chủ nhà nắm.
Thứ nhất, kết quả nghiệm thu được xác nhận bằng biên bản (khoản 1). Lời nói và tin nhắn không thay thế được.
Thứ hai — và đây là điểm ít người biết — khoản 3 quy định: "Người giám sát thi công xây dựng phải thực hiện nghiệm thu công việc xây dựng trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu công việc xây dựng của nhà thầu thi công xây dựng. Trường hợp không đồng ý nghiệm thu phải thông báo lý do bằng văn bản cho nhà thầu thi công xây dựng." Mốc 24 giờ này cắt bỏ tình trạng nghiệm thu bị treo vô thời hạn, và nó ràng buộc cả hai chiều.
Thứ ba, khoản 2 quy định người giám sát phải căn cứ hồ sơ thiết kế bản vẽ thi công, chỉ dẫn kỹ thuật được phê duyệt, quy chuẩn kỹ thuật, tiêu chuẩn được áp dụng cùng các kết quả kiểm tra, thí nghiệm để nghiệm thu. Đây chính là căn cứ pháp lý cho nguyên tắc chạy suốt bài viết này: mọi con số đều quy về hồ sơ thiết kế của chính ngôi nhà đó, không phải kinh nghiệm chung chung.
Nghiệm thu giai đoạn: một quyền nên dùng
Nghị định 207/2026/NĐ-CP, Điều 23 khoản 1 điểm a quy định chủ đầu tư và các nhà thầu có liên quan được tự thỏa thuận về việc tổ chức nghiệm thu giai đoạn thi công "khi kết thúc một giai đoạn thi công hoặc một bộ phận công trình cần phải thực hiện kiểm tra, nghiệm thu để đánh giá chất lượng trước khi chuyển sang giai đoạn thi công tiếp theo".
Xin nói rõ để anh chị không hiểu nhầm: đây là quyền tự thỏa thuận, không phải một mệnh lệnh bắt buộc với mọi công trình.
Nhưng theo tôi, kết thúc phần cọc là một trong những mốc đáng dùng quyền này nhất trong cả quá trình xây nhà. Lý do rất giản dị: bước ngay sau đó — đào đất, đập đầu cọc, đổ bê tông đài — sẽ phủ kín toàn bộ những gì vừa làm. Chốt lại bằng một biên bản khi mọi thứ còn kiểm chứng được thì rẻ hơn nhiều so với việc tranh luận sau đó.
Nếu anh chị muốn xem toàn bộ bức tranh các điểm dừng bắt buộc trong cả vòng đời công trình, tôi đã viết riêng về các mốc nghiệm thu quan trọng khi xây nhà.
Và khi phần cọc đã chốt xong, bước tiếp theo là toàn bộ công tác làm móng nhà — từ định vị lại tim trục, đào hố móng, cho tới nghiệm thu cốt thép trước khi đổ bê tông. Đó là bài kế tiếp của chuỗi này.
13. Câu hỏi thường gặp
Ép cọc bê tông là gì, và nhà tôi có cần không?
Ép cọc bê tông là việc hạ cọc bê tông cốt thép đúc sẵn xuống đất bằng lực ép tĩnh, để truyền tải trọng ngôi nhà xuống lớp đất tốt nằm sâu. Nhà anh chị có cần hay không là quyết định của người thiết kế, dựa trên khảo sát địa chất khu đất — không phải quyết định của nhà thầu tại công trường, và cũng không phụ thuộc số tầng.
Chủ nhà không có chuyên môn thì kiểm tra ép cọc nhà dân thế nào?
Chia làm hai nhóm việc. Nhóm nhìn được: chất lượng cọc trước khi ép, tình trạng máy và đồng hồ, độ thẳng đứng bằng quả dọi theo hai phương, mối nối hàn. Nhóm phải đọc: lực ép, chiều sâu dừng ép, nhật ký, bản vẽ hoàn công. Với nhóm thứ hai, công cụ của anh chị không phải là mắt mà là quyền yêu cầu hồ sơ — và quyền thỏa thuận nội dung nhật ký trước khi thi công.
Cọc bị nứt nhẹ có dùng được không?
Có giới hạn cụ thể chứ không phải cảm tính. TCVN 9394:2012 điều 5.1.3 ghi: không được dùng cọc có vết nứt rộng hơn 0,2 mm; độ sâu vết nứt ở góc không quá 10 mm. Việc đánh giá một vết nứt cụ thể nên do người có chuyên môn làm, nhưng anh chị hoàn toàn có quyền đánh dấu cây cọc đáng ngờ và yêu cầu kiểm tra trước khi nó xuống đất.
Ép cọc có làm nứt nhà hàng xóm không?
Có rủi ro, đặc biệt với nhà phố sát vách. Nghị định 207/2026/NĐ-CP Điều 10 khoản 4 điểm a xếp "biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận" vào nội dung giám sát bắt buộc với nhà ở riêng lẻ; và khoản 3 điểm b đặt trách nhiệm về an toàn với công trình lân cận ở chủ sở hữu nhà ở. Về phía tiêu chuẩn, TCVN 9394:2012 điều 8.6 cũng yêu cầu nhà thầu "tổ chức quan trắc trong khi thi công hạ cọc (đối với bản thân cọc, độ trồi của các cọc lân cận và mặt đất, các công trình xung quanh...)" — đáng chú ý là độ trồi: khi ép cọc này, đất bị chèn ép có thể đẩy cọc đã ép bên cạnh trồi lên. Việc nên làm trước khi máy vào: chụp lại hiện trạng nhà hàng xóm — tường, nền, các vết nứt đã có sẵn. Bộ ảnh đó giải quyết được rất nhiều tranh cãi về sau, cho cả hai phía.
Cọc chưa đạt chiều sâu thiết kế thì xử lý thế nào?
Không phải nhà thầu tự quyết, cũng không phải chủ nhà tự quyết. Checklist ghi rõ cách xử lý: không đạt phải báo Thiết kế. Người thiết kế sẽ quyết định phương án — ép bù cọc, điều chỉnh chiều dài cọc, hay thay đổi bố trí. Việc của anh chị là bảo đảm tình huống đó được ghi vào nhật ký và được báo đi, thay vì được cho qua tại chỗ.
Ép cọc và cọc khoan nhồi khác nhau chỗ nào?
Ép cọc dùng cọc đúc sẵn rồi hạ xuống bằng lực ép. Cọc khoan nhồi thì khoan lỗ tại chỗ, hạ lồng thép rồi đổ bê tông ngay trong lỗ, thường áp dụng từ đường kính 60 cm trở lên. Hai công nghệ có bộ chỉ tiêu kiểm tra hoàn toàn khác nhau — cọc khoan nhồi còn phải kiểm dung dịch giữ thành, cặn lắng đáy lỗ, cách đổ bê tông qua ống dìm. Bài này chỉ nói về cọc đúc sẵn.
Nhà tôi có bắt buộc phải thuê giám sát khi ép cọc không?
Cần trả lời đủ ba tầng. Luật Xây dựng 135/2025/QH15 Điều 56 khoản 1 khuyến khích giám sát thi công với nhà ở riêng lẻ của hộ gia đình, cá nhân. Nhưng Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b đặt trách nhiệm tổ chức giám sát và chịu trách nhiệm về an toàn ở chủ sở hữu nhà ở — nghĩa là dù không thuê đơn vị bên ngoài, trách nhiệm vẫn thuộc về anh chị. Riêng nhà từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên thì theo Điều 10 khoản 3 điểm c, chủ sở hữu phải tổ chức giám sát theo quy định của Nghị định.
14. Kết luận
Nếu phải rút cả bài viết này xuống một câu, tôi sẽ nói thế này: cái nhìn được thì nhìn cho kỹ, cái không nhìn được thì đòi cho được bằng giấy tờ.
Ép cọc là giai đoạn mà ranh giới đó rõ hơn bất kỳ giai đoạn nào khác. Bốn chốt đầu — cọc đầu vào, máy và đồng hồ, độ thẳng đứng, mối nối hàn — anh chị đứng đó là thấy. Hai chốt sau, lực ép và hồ sơ, thì không ai nhìn thấy bằng mắt, kể cả người trong nghề; tất cả đều đọc từ đồng hồ và ghi vào sổ.
Cho nên cuốn nhật ký ép cọc không phải thủ tục hành chính. Với riêng giai đoạn này, nó chính là ngôi nhà của anh chị, ở dạng duy nhất còn có thể kiểm chứng được sau khi máy đã rút đi. Cọc thì nằm dưới đất vĩnh viễn, nhưng hồ sơ thì còn lại — và mười năm sau, nếu có bất kỳ câu hỏi nào về phần móng, đó sẽ là thứ duy nhất trả lời được.
Ba việc tôi đề nghị anh chị làm, xếp theo thứ tự thời gian:
- Trước ngày ép — thỏa thuận với nhà thầu về nội dung nhật ký, yêu cầu ghi lực ép và chiều sâu từng tim cọc.
- Trong ngày ép — có mặt lúc cọc về và lúc hàn nối; hỏi câu hỏi ở Chốt 5 với những cây cọc dừng sớm hơn các cây khác.
- Sau khi xong — cầm về bằng được nhật ký và bản vẽ hoàn công vị trí cọc, trước khi cho đào đất đổ đài.
Lưu ý pháp lý. Các căn cứ pháp luật nêu trong bài được kiểm tra tính hiệu lực ngày 14/08/2026, gồm: Luật Xây dựng số 135/2025/QH15 (hiệu lực 01/7/2026) và Nghị định 207/2026/NĐ-CP (hiệu lực 01/7/2026). Nghị định 06/2021/NĐ-CP — văn bản mà nhiều tài liệu hướng dẫn trước đây còn viện dẫn — đã hết hiệu lực từ ngày 01/7/2026. Công trình khởi công trước ngày 01/7/2026 cần tra thêm quy định chuyển tiếp tại Điều 53 Nghị định 207/2026/NĐ-CP và Điều 95 Luật Xây dựng số 135/2025/QH15. Quy định có thể được sửa đổi, bổ sung; anh chị nên đối chiếu bản hiện hành trước khi sử dụng làm căn cứ.
Về các chỉ tiêu kỹ thuật. Toàn bộ trị số dung sai, giới hạn khuyết tật, yêu cầu thiết bị và điều kiện dừng ép trong bài được dẫn từ TCVN 9394:2012 — Đóng và ép cọc · Thi công và nghiệm thu, tiêu chuẩn đang có hiệu lực, đối chiếu trực tiếp bản gốc ngày 14/08/2026. Cách diễn đạt cho chủ nhà và ba mức phản ứng
Ghi nhận / Tạm dừng / DỪNGlấy từ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z do tôi biên soạn, phần Giai đoạn 02 — Móng. Một điều cần nói rõ để anh chị dùng cho đúng: TCVN là tiêu chuẩn, không phải quy chuẩn. Nó được áp dụng theo chỉ định của hồ sơ thiết kế và hợp đồng xây dựng, chứ không mặc nhiên bắt buộc với mọi công trình. Vì vậy việc đầu tiên nên làm là mở hồ sơ thiết kế của chính ngôi nhà mình ra xem phần chỉ dẫn kỹ thuật chỉ định tiêu chuẩn nào — nếu thiết kế chỉ định TCVN 9394:2012, thì mọi trị số trong bài này trở thành căn cứ trực tiếp để anh chị đối chiếu tại công trường. Checklist là tài liệu hỗ trợ kiểm tra, giúp chủ nhà quan sát và đặt câu hỏi đúng; nó không thay thế hồ sơ thiết kế, đơn vị tư vấn giám sát hay nhà thầu có chuyên môn, và không phải căn cứ pháp lý. Mọi quyết định kỹ thuật quan trọng — đặc biệt là việc yêu cầu dừng thi công — nên được tham vấn kỹ sư hoặc đơn vị giám sát có chuyên môn, và căn cứ trên hồ sơ thiết kế thực tế của công trình.
Nếu anh chị đang chuẩn bị đến ngày ép cọc và muốn có người cùng nhìn:
- Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — 20 giai đoạn, có sẵn phần Giai đoạn 02 với đủ sáu chốt trong bài này.
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài tiếp theo của chuỗi 20 giai đoạn.
- Tìm hiểu dịch vụ tư vấn, giám sát xây nhà nếu anh chị muốn có người có chuyên môn đứng tại công trường trong những ngày quan trọng. Tôi đã viết riêng về việc thuê giám sát xây nhà — nên thuê khi nào, và nên yêu cầu những gì.
ThS.KS. Đỗ Văn Công — chứng chỉ hành nghề giám sát hạng I, gần 20 năm trong lĩnh vực xây dựng.
