Checklist giám sát thi công nhà dân: 20 giai đoạn chủ nhà phải kiểm tra
Checklist giám sát thi công nhà dân theo 20 giai đoạn: chủ nhà cần kiểm tra gì, ở bước nào, và khi nào là lần cuối còn nhìn thấy được trước khi bị che lấp.
Trong gần 20 năm làm nghề, điều tôi thấy lặp đi lặp lại ở các công trình nhà dân không phải là thợ kém hay vật liệu xấu. Điều lặp lại là thế này: người bỏ tiền nhiều nhất cho công trình lại thường là người ít có công cụ kiểm soát nhất.
Phần lớn chủ nhà không học chuyên ngành xây dựng. Anh chị không biết kiểm tra thép như thế nào, cốp pha ra sao là đạt, bê tông thế nào là có vấn đề, chống thấm khi nào cần nghiệm thu, hay trước khi chuyển sang giai đoạn tiếp theo phải hỏi nhà thầu những gì.
Và đây là chỗ khó nhất: những phần quan trọng nhất lại là những phần bị che khuất. Cốt thép, đường ống, lớp chống thấm — làm xong là phủ kín. Vài năm sau hư hỏng mới lộ ra thì việc đục phá, sửa chữa vô cùng tốn kém.
Bài viết này không dạy anh chị thành kỹ sư. Mục tiêu của nó khiêm tốn hơn nhưng thiết thực hơn: đưa ra một bản đồ 20 giai đoạn theo đúng trình tự thi công thực tế, để anh chị biết mình đang ở đâu trong hành trình xây nhà, và quan trọng hơn — biết giai đoạn nào sắp hết cơ hội kiểm tra.
Tôi cũng nói trước: bài này không chép lại bộ Checklist. Bộ tài liệu đầy đủ có 282 đầu việc kiểm tra, không thể nhét vào một bài viết. Cái tôi làm ở đây là dựng bản đồ và giải thích logic đằng sau bản đồ đó.
Mục lục
- Vì sao lỗi xây nhà hay nằm ở chỗ không nhìn thấy
- Giám sát không phải ra công trường nhiều, mà là có mặt đúng lúc
- Bản đồ 20 giai đoạn giám sát thi công nhà dân
- Hai tài liệu Checklist dùng khác nhau thế nào
- Cách dùng checklist ở công trường
- Giai đoạn 20: nghiệm thu và bàn giao
- Năm sai lầm khi dùng checklist giám sát
- Câu hỏi thường gặp
1. Vì sao lỗi xây nhà hay nằm ở chỗ không nhìn thấy
1.1. Lỗi không biến mất, nó chỉ bị phủ lên
Đây là câu tôi hay nói với chủ nhà: sai sót trong xây dựng không tự khỏi. Nó chỉ chuyển từ trạng thái nhìn thấy được sang trạng thái bị che lấp.
Có lỗi nằm trong móng. Có lỗi nằm trong cột, trong dầm sàn. Có lỗi nằm trong lớp chống thấm hoặc sau lớp hoàn thiện. Khi công trình đã xây xong, những lỗi đó biểu hiện ra thành nứt, thấm, rỗ bê tông, lún, bong ốp lát — kéo theo chi phí phát sinh và những cuộc tranh cãi dai dẳng giữa chủ nhà với nhà thầu.
Vấn đề là ở thời điểm đó, không ai còn phân định được lỗi từ đâu ra nữa.
1.2. Bốn nhóm việc bị che khuất trong một ngôi nhà dân
Trong bộ Checklist bản Toàn diện, phần rà soát ở giai đoạn nghiệm thu (trang 80, mã NT-01.1) liệt kê rõ những gì được xếp vào nhóm "phần che khuất". Tôi gom lại thành bốn nhóm cho dễ nhớ:
| Nhóm việc bị che khuất | Bị che khi nào |
|---|---|

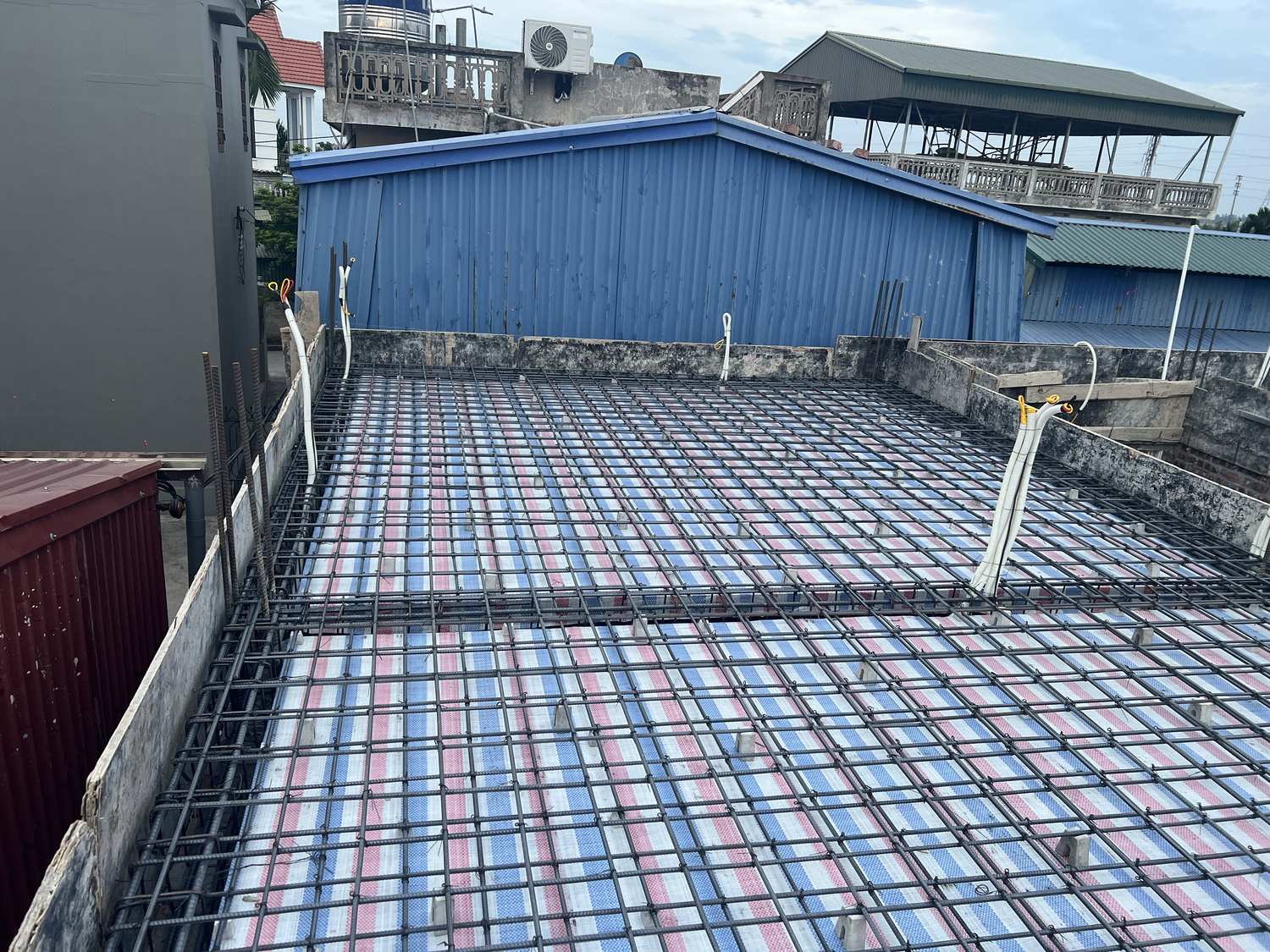

| Cốt thép móng, cốt thép khung | Khi đổ bê tông |
| Chống thấm nhà vệ sinh, chống thấm mái | Khi cán vữa bảo vệ, lát gạch |
| Điện – nước âm tường, đường chờ | Khi trát tường |
| Lưới thép sân | Khi đổ bê tông sân |
(Nguồn: Checklist bản Toàn diện, trang 80. Bản Cơ bản, trang 109, liệt kê ba nhóm — cốt thép và cốp pha trước khi đổ, điện nước âm, chống thấm. Tôi dùng danh sách đầy đủ hơn của bản Toàn diện.)
Nhìn vào bảng này, anh chị sẽ thấy một điều: cột bên phải không phải là "sau vài tháng" hay "cuối công trình". Nó là một buổi sáng cụ thể. Buổi sáng người ta đổ bê tông. Buổi sáng người ta bắt đầu trát.
1.3. Điều xảy ra nếu bỏ lỡ
Đây không phải lời dọa của tôi, mà là nội dung ghi thẳng trong tài liệu.
Checklist bản Toàn diện, trang 80, quy định các phần che khuất phải có biên bản nghiệm thu và hồ sơ hoặc ảnh định vị trước khi che lấp. Và ghi rõ hệ quả nếu thiếu: "nếu thiếu phải bóc kiểm tra hoặc kiểm định bổ sung".
Bóc kiểm tra nghĩa là đục ra. Kiểm định bổ sung nghĩa là thuê đơn vị có chuyên môn về đo đạc, thí nghiệm. Cả hai đều tốn tiền, tốn thời gian, và đều là những việc lẽ ra không cần làm nếu có một tấm ảnh chụp đúng lúc.
Mức rủi ro của đầu việc này trong tài liệu được xếp là Cao — nhóm mà bản Toàn diện định nghĩa (trang 3) là "ảnh hưởng kết cấu/an toàn, khó hoặc không sửa được về sau".
Nếu anh chị muốn xem cụ thể những lỗi nào hay rơi vào nhóm này, tôi đã viết riêng một bài về lỗi thường gặp khi xây nhà và một bài về nhà mới xây bị nứt thấm.
2. Giám sát không phải ra công trường nhiều, mà là có mặt đúng lúc
2.1. Vì sao phải kiểm tra theo đúng trình tự thi công
Tôi gặp nhiều chủ nhà ra công trường gần như mỗi ngày, nhưng vẫn bị lỗi ở phần khuất. Cũng có chủ nhà chỉ ra được vài lần mỗi tháng nhưng công trình rất sạch lỗi. Khác biệt không nằm ở tần suất.
Bộ Checklist được sắp xếp theo trình tự thi công thực tế: từ khâu chuẩn bị, móng, kết cấu bê tông cốt thép, xây tường, điện nước, chống thấm, trát, ốp lát, sơn bả, lắp đặt thiết bị, đến nghiệm thu và bàn giao (Checklist bản Toàn diện, trang 2; bản Cơ bản, trang 2 cũng khẳng định thứ tự này).
Trình tự đó không phải để cho đẹp. Nó phản ánh một thực tế: mỗi giai đoạn có một cửa sổ thời gian để kiểm tra, và cửa sổ đó đóng lại khi bước tiếp theo bắt đầu.
Trước khi cửa sổ đóng, chi phí kiểm tra là công sức và vài câu hỏi. Sau khi cửa sổ đóng, chi phí kiểm tra là máy khoan.
2.2. Ba câu hỏi thay cho kiến thức kỹ thuật
Nếu anh chị chỉ nhớ được một ý trong toàn bài này, tôi mong đó là ý sau — trích từ lời mở đầu của Checklist bản Cơ bản, trang 2:
Tài liệu này không nhằm biến bạn thành kỹ sư. Ở mỗi bước thi công, giúp bạn biết NHÌN gì bằng mắt thường, HỎI nhà thầu câu gì, và quan trọng nhất — KHI NÀO nên yêu cầu dừng lại để kiểm tra, trước khi mọi thứ bị che lấp.
Ba câu hỏi đó thay thế được phần lớn kiến thức kỹ thuật mà chủ nhà không có thời gian học. Anh chị không cần biết tính toán kết cấu. Anh chị cần biết hôm nay là ngày phải nhìn cái gì, hỏi câu gì, và có phải dừng lại hay không.
3. Bản đồ 20 giai đoạn giám sát thi công nhà dân
Bộ Checklist bản Toàn diện gồm 20 giai đoạn thi công, 131 hạng mục và 282 đầu việc kiểm tra, kèm ba phụ lục và công cụ (trang 3 và trang 5; bảng tổng cộng ở trang 8). Các giai đoạn được sắp đúng theo trình tự ngoài công trường.
Nếu anh chị đang chuẩn bị khởi công và muốn nhìn toàn bộ hành trình theo trình tự — mỗi chặng quyết gì, kiểm gì, giữ giấy tờ gì — hãy đọc bài xây nhà lần đầu: lộ trình 20 giai đoạn từ chuẩn bị đến ngày nhận bàn giao.
Dưới đây tôi gom 20 giai đoạn thành 5 chặng. Xin nói rõ: hai tài liệu Checklist không chia chặng. Việc gom nhóm này là cách trình bày của riêng tôi để anh chị dễ nhớ bản đồ, không phải cách phân loại trong Ebook.
3.1. Chặng 1 — Trước khi động thổ (Giai đoạn 1)
Giai đoạn Chuẩn bị: pháp lý, bản vẽ, hợp đồng, vật tư. Chỉ 8 đầu việc, ít nhất trong cả bộ.
Nhưng đây là chặng duy nhất mà mọi thứ còn sửa được bằng giấy tờ chứ không phải bằng máy khoan. Hợp đồng chưa ký thì còn thêm điều khoản được. Bản vẽ chưa thi công thì còn hỏi được.
📌 Ai được tự thiết kế nhà mình? Quy định đã đổi từ 01/7/2026
Nghị định 207/2026/NĐ-CP quy định việc thiết kế nhà ở riêng lẻ chia làm ba nhóm:
Quy mô nhà Ai được thiết kế Đồng thời: dưới 3 tầng, không có tầng hầm, tổng diện tích sàn nhỏ hơn 250 m², chiều cao dưới 12 m Chủ nhà được tự tổ chức thiết kế Dưới 7 tầng hoặc có 01 tầng hầm (ngoài nhóm trên) Phải do tổ chức, cá nhân có chuyên môn, kinh nghiệm thiết kế Từ 7 tầng trở lên hoặc từ 02 tầng hầm trở lên Phải do tổ chức, cá nhân có chuyên môn thiết kế; hồ sơ thiết kế còn phải tuân thủ tiêu chuẩn, quy chuẩn về phòng cháy chữa cháy Chú ý chữ "đồng thời" ở nhóm đầu: phải đạt đủ cả bốn tiêu chí mới được tự thiết kế. Nhà 2 tầng nhưng có tầng hầm, hoặc nhà 2 tầng mà tổng sàn 260 m², đều đã rơi sang nhóm thứ hai.
Nếu nhà anh chị nằm gần các ngưỡng này, kiểm tra kỹ trước khi làm hồ sơ — sai ở khâu này thì cả bộ hồ sơ phải làm lại.
Nghị định cũng nêu rõ hai việc thuộc trách nhiệm chủ nhà ngay từ khi mở công trường:
- Lắp biển báo công trình tại cổng ra vào, hiển thị rõ tên, địa chỉ liên hệ và số điện thoại của chủ sở hữu nhà ở.
- Tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn — bao gồm an toàn cho cả công trình lân cận và môi trường xung quanh.
Nội dung giám sát tối thiểu mà nghị định nêu cho nhà ở riêng lẻ gồm bốn việc: biện pháp thi công và biện pháp bảo đảm an toàn đối với nhà liền kề, lân cận; chất lượng vật liệu, cấu kiện, thiết bị trước khi đưa vào thi công; hệ thống giàn giáo, kết cấu chống đỡ tạm và máy móc thiết bị thi công; biện pháp bảo đảm an toàn trong thi công.
3.2. Chặng 2 — Phần ngầm (Giai đoạn 2, 3, 4)
Móng, chống mối nền, bể tự hoại và bể nước ngầm. Riêng giai đoạn Móng đã có 45 đầu việc — nhiều thứ nhì trong toàn bộ tài liệu.
Đặc điểm của chặng này: gần như toàn bộ sẽ nằm dưới đất vĩnh viễn. Không có chặng nào mà tỷ lệ "bị che khuất" cao như ở đây.
Hai khâu nặng nhất của chặng này tôi tách thành bài riêng để đi sâu: bảy chốt khi làm móng nhà, và với nhà móng cọc thì thêm 6 chốt kiểm tra khi ép cọc.
3.3. Chặng 3 — Phần thô và khung nhà (Giai đoạn 5, 6, 7, 8)
Khung bê tông cốt thép (cột – dầm – sàn) với 46 đầu việc — nhiều nhất toàn bộ tài liệu; cầu thang; mái dốc hoặc lợp ngói; xây tường với 33 đầu việc.
Chặng này quyết định phần lớn những gì thuộc nhóm "khó hoặc không sửa được về sau". Mỗi lần đổ bê tông là một lần cửa sổ kiểm tra đóng lại vĩnh viễn.
Cửa sổ đóng lại rõ nhất là ở lồng thép; những gì phải soi trước khi mất dấu, tôi gom thành 10 chốt kiểm tra thép trước khi đổ bê tông.
3.4. Chặng 4 — Hệ thống kỹ thuật và hoàn thiện (Giai đoạn 9 đến 19)
Mười một giai đoạn: điện nước âm tường, điều hòa, trát tường, chống thấm, ốp lát, trần thạch cao, sơn bả, cửa, lan can, lắp thiết bị, sân bê tông.
Chặng này dài nhất và cũng là chặng chủ nhà dễ mất tập trung nhất, vì đến lúc này nhà đã "trông giống một ngôi nhà" rồi. Nhưng hai giai đoạn nguy hiểm nhất lại nằm ở đây: điện nước âm tường (bị trát phủ lên) và chống thấm (bị cán vữa và lát gạch phủ lên).
3.5. Chặng 5 — Nghiệm thu và bàn giao (Giai đoạn 20)
Giai đoạn cuối, 8 đầu việc. Đây là chặng mà theo quan sát của tôi, chủ nhà bỏ qua nhiều nhất — vì tâm lý lúc đó là muốn xong, muốn dọn vào ở. Tôi dành hẳn mục 6 cho chặng này.
Toàn bộ những điểm dừng bắt buộc trải khắp 20 giai đoạn — tám cổng không được để thi công vượt qua — tôi hệ thống lại trong bài các mốc nghiệm thu quan trọng khi xây nhà.
Bảng 20 giai đoạn
| GĐ | Giai đoạn | Số đầu việc |
|---|---|---|
| 1 | Chuẩn bị (pháp lý, bản vẽ, hợp đồng, vật tư) | 8 |
| 2 | Móng | 45 |
| 3 | Chống mối nền (xử lý trước và trong thi công) | 4 |
| 4 | Bể tự hoại và bể nước ngầm | 5 |
| 5 | Khung BTCT (cột – dầm – sàn) | 46 |
| 6 | Cầu thang | 5 |
| 7 | Mái dốc / lợp ngói (kèo – xà gồ – lợp) | 6 |
| 8 | Xây tường | 33 |
| 9 | Điện – Nước (âm tường, đường chờ) | 9 |
| 10 | Hệ thống điều hòa không khí | 9 |
| 11 | Trát tường | 17 |
| 12 | Chống thấm (WC, ban công, mái, sân thượng) | 12 |
| 13 | Ốp lát | 16 |
| 14 | Trần thạch cao | 8 |
| 15 | Sơn, bả | 13 |
| 16 | Cửa gỗ và cửa nhôm kính | 12 |
| 17 | Lan can (cầu thang, ban công, lô-gia) | 8 |
| 18 | Lắp đặt thiết bị (vệ sinh, điện, nước) | 10 |
| 19 | Sân bê tông và lát gạch/đá | 8 |
| 20 | Nghiệm thu và bàn giao | 8 |
| Tổng cộng — 131 hạng mục | 282 |
(Nguồn: Checklist bản Toàn diện, trang 5 đến trang 7; tổng cộng ở trang 8. Tên giai đoạn lấy theo bản Toàn diện. Bản Cơ bản, trang 5, ghi cùng số đầu việc cho cả 20 giai đoạn.)
Nhìn bảng này, có một con số tôi muốn anh chị để ý: giai đoạn 2 và giai đoạn 5 cộng lại đã là 91 đầu việc — gần một phần ba toàn bộ. Đó chính là phần ngầm và phần khung. Đó cũng chính là phần không sửa được.
Muốn có bản đầy đủ? Anh chị có thể tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z miễn phí để xem chi tiết từng đầu việc của cả 20 giai đoạn.
4. Hai tài liệu Checklist dùng khác nhau thế nào
Bộ tài liệu tôi biên soạn có hai bản. Nhiều anh chị tải về rồi dùng nhầm vai trò của chúng, nên phần này tôi nói kỹ.
4.1. Bản Toàn diện — để tra chỉ tiêu và dẫn căn cứ
Bản 90 trang. Mỗi đầu việc là một dòng trong bảng, gồm: mã đầu việc; giai đoạn và đầu việc cần kiểm tra; tiêu chí kiểm tra với chỉ tiêu kỹ thuật cụ thể; tiêu chuẩn áp dụng theo điều hoặc bảng; lỗi thường gặp; cách xử lý; mức rủi ro; và ô tích để đánh dấu khi đã kiểm tra (bản Toàn diện, trang 3).
Bản này dùng khi anh chị cần một con số, cần một căn cứ để nói chuyện với nhà thầu, hoặc cần ghi mã đầu việc vào biên bản nghiệm thu.
Ở công trường, câu "tôi thấy chỗ này không ổn" và câu "đầu việc này tiêu chí là thế này, căn cứ là điều này" tạo ra hai cuộc hội thoại hoàn toàn khác nhau.
4.2. Bản Cơ bản — để nhìn, hỏi, và biết khi nào dừng
Bản 112 trang, dành cho chủ nhà. Mỗi đầu việc là một "thẻ" gồm: tên việc cần kiểm tra; NHÌN BẰNG MẮT — dấu hiệu tự quan sát được; HỎI THẦU — câu nên hỏi thẳng ngay tại công trường; mức rủi ro; và ô "Đã KT" (bản Cơ bản, trang 3).
Bản này là bản mang ra công trường. Nó không đòi hỏi anh chị hiểu tiêu chuẩn, chỉ cần đọc được tiếng Việt và biết đặt câu hỏi.
4.3. Ba thanh màu "Có phải dừng?"
Bản Cơ bản có một thứ mà bản Toàn diện không có: thanh màu ở đầu mỗi thẻ, trả lời câu hỏi quan trọng nhất — có phải dừng lại không.
| Nhãn | Nghĩa (trích nguyên văn, bản Cơ bản trang 3) |
|---|---|
| DỪNG | Việc quan trọng, thường là phần che khuất hoặc liên quan an toàn, kết cấu. Nếu chưa đạt, nên yêu cầu DỪNG để xử lý trước khi làm bước sau. |
| Tạm dừng | Cần làm rõ hoặc điều chỉnh rồi mới tiếp tục thi công. |
| Ghi nhận | Ghi nhận lại, có thể hoàn thiện hoặc khắc phục sau. |
4.4. Ba mức rủi ro — và một hiểu lầm rất phổ biến
Bản Toàn diện dùng thang mức rủi ro, tô màu (trang 3):
| Mức | Nghĩa (trích nguyên văn) |
|---|---|
| Cao (đỏ) | Ảnh hưởng kết cấu/an toàn, khó hoặc không sửa được về sau: phải kiểm tra rất kỹ trước khi cho làm bước tiếp theo. |
| Trung bình (cam) | Ảnh hưởng chất lượng/thẩm mỹ, có thể sửa nhưng tốn kém. |
| Thấp (xanh) | Ảnh hưởng nhỏ, nên lưu ý để hoàn thiện tốt hơn. |
Và đây là chỗ tôi cần nói rõ, vì nhiều người hiểu nhầm:
Nhãn "DỪNG" và mức rủi ro là hai thang riêng biệt. Chúng không tương ứng một-đối-một.
Ví dụ có thật trong tài liệu: thẻ SAN-05.1 ở bản Cơ bản trang 109 — kiểm tra độ dốc thoát nước sân — mang nhãn "Tạm dừng", nhưng dòng mức rủi ro ghi "Cao". Ngược lại, thẻ NT-02.1 ở trang 110 cũng mang nhãn "Tạm dừng" nhưng mức rủi ro là "Trung bình".
Nghĩa là: thanh màu trả lời câu hỏi "có được làm tiếp không", còn mức rủi ro trả lời câu hỏi "nếu sai thì hậu quả tới đâu". Phải đọc cả hai.
4.5. Ba phụ lục kèm theo
Ngoài 20 giai đoạn, bản Toàn diện có ba phụ lục và công cụ (trang 3 và trang 8): danh mục vật tư cần kiểm tra khi nhập về công trường; bộ biểu mẫu nghiệm thu để in ra điền tay; và danh mục tiêu chuẩn cùng căn cứ áp dụng.
Bộ biểu mẫu là phần theo tôi bị dùng ít nhất so với giá trị của nó. Ở mục 6, khi anh chị thấy danh mục 11 loại hồ sơ phải cầm về lúc bàn giao, sẽ rõ vì sao nên tập thói quen điền biểu mẫu ngay từ giai đoạn đầu — chứ không phải đến cuối mới đi gom giấy tờ.
5. Cách dùng checklist ở công trường
Hiểu bản đồ là một chuyện. Dùng được nó ở công trường là chuyện khác. Bản Cơ bản, trang 3, có phần "Dùng sao cho hiệu quả" — tôi trích lại và giải thích thêm:
Một — mở đúng giai đoạn đang thi công, đi lần lượt từ trên xuống. Đừng đọc nhảy cóc. Thứ tự các đầu việc trong mỗi giai đoạn cũng theo trình tự thi công.
Hai — ưu tiên xử lý các thẻ đỏ (DỪNG) trước khi cho phép che khuất, đổ bê tông hay ốp lát. Nếu hôm nay chỉ có mười phút ở công trường, hãy dùng mười phút đó cho các thẻ đỏ.
Ba — chụp ảnh và giữ biên bản nghiệm thu các phần che khuất (cốt thép, đường ống, chống thấm) để đối chiếu về sau.
Về điểm thứ ba này tôi muốn nói thêm một câu, và đây là nhận định nghề nghiệp của riêng tôi chứ không trích từ tài liệu: chụp ảnh phần che khuất là việc rẻ nhất và có giá trị lâu nhất trong toàn bộ quá trình xây nhà. Nó tốn của anh chị ba mươi giây và không đồng nào. Năm năm sau, khi cần khoan tường hay xử lý một vết thấm, ba mươi giây đó có thể tiết kiệm cả tuần đục phá.
Bốn — các con số và tiêu chí cụ thể luôn căn cứ hồ sơ thiết kế của chính ngôi nhà mình. Khi còn nghi ngờ, hỏi đơn vị thiết kế hoặc giám sát. Điểm này cả hai bản tài liệu đều nhắc (bản Toàn diện trang 3; bản Cơ bản trang 3): những trị số ghi "theo thiết kế" phải lấy theo hồ sơ thiết kế được duyệt của chính công trình, không lấy từ nhà hàng xóm và cũng không lấy từ tài liệu.
6. Giai đoạn 20: nghiệm thu và bàn giao
Giai đoạn cuối cùng chỉ có 8 đầu việc, nhưng theo tôi đây là giai đoạn có tỷ lệ bị bỏ qua cao nhất. Lý do đơn giản: đến lúc này ai cũng mệt, ai cũng muốn xong.
6.1. Bốn việc trước khi ký bàn giao
| Việc | Nội dung cốt lõi | Nguồn |
|---|---|---|
| Rà soát hồ sơ phần che khuất | Đủ biên bản và ảnh nghiệm thu phần che khuất, có chữ ký người giám sát | Toàn diện tr.80 (NT-01.1); Cơ bản tr.109 |
| Tập hợp kết quả thử | Nén mẫu bê tông; thử áp lực cấp nước và thử kín thoát nước; thử cách điện, thông mạch nối đất và tác động RCD; thử kín chống thấm (ngâm nước WC/mái); chạy thử điều hòa và thiết bị | Toàn diện tr.80 (NT-01.2); Cơ bản tr.110 |
| Lập danh mục tồn tại | Đi soát toàn nhà theo từng giai đoạn, ghi rõ vị trí và lỗi, phân loại "sửa trước bàn giao" hay "sửa trong bảo hành" | Toàn diện tr.80 (NT-02.1); Cơ bản tr.110 |
| Kiểm tra lại từng mục đã sửa | Nhà thầu sửa xong, chủ nhà kiểm lại — đạt mới đóng mục; vận hành thử toàn bộ; vệ sinh tổng | Toàn diện tr.80 (NT-02.2); Cơ bản tr.110 |
Việc thứ ba — lập danh mục tồn tại — là việc tôi thấy chủ nhà làm sơ sài nhất. Tài liệu gọi nó là punch list: đi kiểm tra tổng thể theo từng giai đoạn của bộ checklist, ghi rõ vị trí và lỗi. Không có danh mục này thì sau khi dọn vào ở, mọi khiếu nại đều rơi vào tình trạng "cái này có từ trước hay mới phát sinh?".
Xin nói thêm cho anh chị yên tâm khi đòi hỏi: danh mục tồn tại không phải yêu cầu riêng của tôi. Nghị định 207/2026/NĐ-CP liệt kê "phụ lục các tồn tại cần sửa chữa, khắc phục" là một thành phần đi kèm biên bản nghiệm thu hoàn thành trong bộ hồ sơ bàn giao. Anh chị hoàn toàn có căn cứ để yêu cầu lập thành văn bản.
Còn một điểm nữa trong nghị định đáng biết: có khái niệm nghiệm thu có điều kiện. Nếu công trình được nghiệm thu trong trường hợp này, chủ đầu tư vẫn phải tiếp tục khắc phục các tồn tại theo đúng nội dung ghi trong biên bản, rồi mới đưa công trình vào khai thác chính thức. Nói cách khác: ký biên bản không có nghĩa là xong chuyện.
6.2. Bốn điều kiện để nghiệm thu hoàn thành
Checklist bản Toàn diện, trang 81 (mã NT-03.1), nêu bốn điều kiện cần có trước khi nghiệm thu hoàn thành:
- (a) Các công việc đã thi công đầy đủ theo hồ sơ thiết kế được phê duyệt.
- (b) Công tác nghiệm thu công việc, bộ phận, giai đoạn đã thực hiện đầy đủ.
- (c) Kết quả thí nghiệm, kiểm định, thử nghiệm, chạy thử đạt yêu cầu thiết kế.
- (d) Tuân thủ quy định phòng cháy chữa cháy, môi trường và pháp luật liên quan.
Bốn điều kiện này, xét về mặt thực hành, là bốn câu hỏi hợp lý mà bất kỳ chủ nhà nào cũng nên tự trả lời trước khi ký: làm đủ chưa, đã nghiệm thu từng bước chưa, kết quả thử có đạt không, và có vướng quy định nào không.
6.3. Biên bản nghiệm thu hoàn thành phải ghi những gì
Nghị định 207/2026/NĐ-CP quy định nội dung biên bản nghiệm thu hoàn thành. Tôi trích những mục mà chủ nhà nên để mắt:
- Thành phần ký biên bản.
- Đánh giá việc đáp ứng các điều kiện nghiệm thu và sự phù hợp của công trình so với thiết kế, chỉ dẫn kỹ thuật, yêu cầu hợp đồng.
- Đánh giá sự phù hợp của thi công so với thiết kế đã được thẩm định về phòng cháy chữa cháy.
- Kết luận nghiệm thu — chấp thuận hay không chấp thuận; yêu cầu sửa chữa, hoàn thiện bổ sung nếu có.
- Thời điểm tính bảo hành và thời gian bảo hành.
- Chữ ký, họ tên, chức vụ và dấu pháp nhân của người ký.
Mục áp chót là mục tôi muốn anh chị nhớ nhất. Thời điểm tính bảo hành phải nằm trong biên bản, không phải chuyện thỏa thuận miệng lúc bàn giao. Sau này có tranh chấp, đó là dòng chữ anh chị cần.
Về thành phần ký: đại diện chủ đầu tư (tức chủ nhà), nhà thầu giám sát, nhà thầu chính thi công, và nhà thầu thiết kế.
6.4. Hồ sơ chủ nhà phải cầm về — danh mục 11 mục
Đây là mục tôi khuyên anh chị in ra mang theo hôm bàn giao.
Nghị định 207/2026/NĐ-CP có một phụ lục riêng quy định danh mục hồ sơ phục vụ quản lý, sử dụng công trình xây dựng — tức bộ hồ sơ mà chủ đầu tư phải lập và bàn giao cho chủ sở hữu khi bàn giao công trình. Với nhà dân, đó chính là bộ anh chị giữ để sau này sửa chữa, bảo trì, hoặc chứng minh khi có tranh chấp.
Danh mục gồm 11 mục:
- Quyết định phê duyệt dự án và báo cáo nghiên cứu khả thi hoặc báo cáo kinh tế – kỹ thuật.
- Báo cáo kết quả khảo sát xây dựng.
- Hồ sơ thiết kế bản vẽ thi công đã được chủ đầu tư xác nhận, kèm danh mục bản vẽ, và các thay đổi thiết kế trong quá trình thi công.
- Bản vẽ hoàn công, kèm danh mục bản vẽ.
- Kết quả quan trắc, kiểm định chất lượng, thử nghiệm khả năng chịu lực kết cấu (nếu có); danh mục thiết bị, phụ tùng, vật tư dự trữ thay thế.
- Hồ sơ quản lý chất lượng của thiết bị lắp đặt vào công trình.
- Quy trình vận hành, khai thác (nếu có) và quy trình bảo trì công trình.
- Hồ sơ giải quyết sự cố công trình (nếu có).
- Biên bản nghiệm thu hoàn thành, kèm phụ lục các tồn tại cần sửa chữa, khắc phục (nếu có).
- Thông báo chấp thuận kết quả nghiệm thu của cơ quan có thẩm quyền (nếu có — nhà dân thường không có).
- Các hồ sơ, tài liệu khác phục vụ bảo trì và quản lý, sử dụng công trình.
Ba mục tôi muốn anh chị để ý nhất:
Mục 4 — bản vẽ hoàn công. Bản Cơ bản (trang 111) nhấn mạnh riêng phần tuyến điện – nước âm, với câu hỏi thầu gợi ý: "Mình đã có bản vẽ hoàn công (điện – nước âm) và hồ sơ hoàn thành chưa?" Lý do rất thực tế: đó là thứ quyết định việc sau này anh chị khoan tường treo tivi mà không bắn trúng đường ống.
Mục 7 — quy trình bảo trì. Nghị định quy định trước khi bàn giao, nhà thầu thi công phải bàn giao cho chủ đầu tư bản vẽ hoàn công, quy trình vận hành và quy trình bảo trì công trình. Đây là thứ hầu như không nhà dân nào đòi, và cũng hầu như không nhà thầu nào tự đưa.
Mục 9 — phụ lục các tồn tại cần khắc phục. Danh mục tồn tại mà tôi nói ở mục 6.1 không phải sáng kiến riêng của tôi — nó là một thành phần hồ sơ có tên trong nghị định. Anh chị có quyền yêu cầu nó được lập thành văn bản kèm biên bản nghiệm thu.
Ngoài ra, nghị định cũng yêu cầu hồ sơ được lập bằng tiếng Việt và lưu trữ bằng bản gốc kèm bản sao điện tử.
6.5. Bảo hành: nhà dân khác công trình lớn
Đây là mục tôi phải đính chính chính tài liệu của mình. Xin anh chị đọc kỹ, vì nó liên quan trực tiếp đến quyền lợi.
Trong Checklist tôi biên soạn, mục bảo hành ghi rằng với nhà ở riêng lẻ thì thời hạn bảo hành theo thỏa thuận trong hợp đồng thi công. Khi rà lại theo văn bản hiện hành, tôi thấy cách viết đó chưa đầy đủ và có thể khiến chủ nhà chịu thiệt. Tôi sẽ cập nhật lại tài liệu.
Đây là thực tế theo quy định hiện hành:
Nghị định 207/2026/NĐ-CP quy định rõ: với công trình nhà ở, nội dung, yêu cầu, trách nhiệm và thời hạn bảo hành thực hiện theo pháp luật về nhà ở. Tức là không lấy mốc của nghị định xây dựng.
Và Luật Nhà ở quy định nhà ở riêng lẻ được bảo hành tối thiểu 24 tháng, tính từ khi hoàn thành việc xây dựng và nghiệm thu đưa vào sử dụng.
Nội dung bảo hành theo Luật Nhà ở bao gồm: khung, cột, dầm, sàn, tường, trần, mái, sân thượng, cầu thang; các phần ốp, lát, trát; hệ thống cấp điện sinh hoạt và chiếu sáng; hệ thống cấp nước, bể nước; hệ thống thoát nước thải, bể phốt; và khắc phục các trường hợp nghiêng, lún, nứt, sụt nhà ở.
Nhìn danh sách đó anh chị sẽ thấy: nó phủ gần hết những hư hỏng mà chủ nhà hay gặp trong hai năm đầu.
Điều này có nghĩa gì trên thực tế:
- Hợp đồng thi công ghi bảo hành 6 tháng hay 12 tháng cho nhà ở riêng lẻ là dưới mức luật định. Anh chị có quyền yêu cầu ghi lại.
- Thỏa thuận trong hợp đồng chỉ có thể dài hơn mức tối thiểu, không được ngắn hơn.
- Mốc tính là ngày nghiệm thu hoàn thành đưa vào sử dụng — thêm một lý do nữa để làm biên bản nghiệm thu hoàn thành cho tử tế.
Về mốc tính, xin nhắc lại ý ở mục 6.3: biên bản nghiệm thu hoàn thành bắt buộc phải ghi thời điểm tính bảo hành. Đó là lý do tôi nói mục 6.3 đáng để anh chị đọc kỹ.
Bản Cơ bản, trang 112, đưa câu hỏi thầu vẫn đúng và nay còn quan trọng hơn: "Nhà thầu có cam kết rõ thời hạn và phạm vi bảo hành bằng văn bản không?"
Một lưu ý về hai con số 24 và 12 tháng mà Checklist của tôi có nêu: đó là mức tối thiểu áp dụng cho công trình sử dụng vốn đầu tư công, vốn ngân sách nhà nước, phân theo cấp công trình — không phải mốc cho nhà dân. Nhà dân đi theo Luật Nhà ở như trên.
Ebook đầy đủ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — bản Toàn diện 90 trang, gồm cả bộ biểu mẫu nghiệm thu in ra điền tay được.
7. Năm sai lầm khi dùng checklist giám sát
Phần này nói về sai lầm khi dùng công cụ, không phải sai lầm thi công.
Một — đọc checklist sau khi giai đoạn đó đã làm xong. Checklist là công cụ chặn trước, không phải công cụ nghiệm lại. Đọc phần móng khi đã đổ bê tông móng thì chỉ còn tác dụng làm anh chị lo lắng.
Hai — chỉ dùng bản Cơ bản, bỏ hẳn bản Toàn diện. Bản Cơ bản giúp anh chị phát hiện vấn đề. Bản Toàn diện giúp anh chị chứng minh vấn đề. Khi câu chuyện chuyển sang tranh luận với nhà thầu, cái thứ hai mới có sức nặng.
Ba — hiểu nhãn DỪNG là mức rủi ro. Hai thang khác nhau, như tôi đã trình bày ở mục 4.4. Đọc thiếu một trong hai là đánh giá sai mức độ.
Bốn — áp con số trong tài liệu cho ngôi nhà của mình mà không đối chiếu hồ sơ thiết kế. Cả hai bản đều nhắc: trị số ghi "theo thiết kế" lấy theo hồ sơ thiết kế được duyệt của chính công trình (Toàn diện trang 3; Cơ bản trang 3). Nhà anh chị và nhà hàng xóm có thể chênh nhau rất nhiều dù nhìn bề ngoài giống hệt.
Năm — kiểm tra nhưng không lưu bằng chứng. Đây là sai lầm tốn kém nhất. Anh chị đứng nhìn thợ buộc thép, thấy ổn, gật đầu, rồi về. Đến giai đoạn 20, khi cần rà soát biên bản và ảnh nghiệm thu phần che khuất (Toàn diện trang 80), cái gật đầu đó không có giá trị gì.
8. Câu hỏi thường gặp
Chủ nhà không biết kỹ thuật thì giám sát kiểu gì?
Không cần biết kỹ thuật để giám sát được ở mức chủ nhà. Cần biết ba thứ: nhìn gì bằng mắt thường, hỏi nhà thầu câu gì, và khi nào nên yêu cầu dừng lại trước khi mọi thứ bị che lấp (Checklist bản Cơ bản, trang 2). Bộ tài liệu được viết đúng theo ba trục đó — mỗi đầu việc là một thẻ có sẵn phần "NHÌN BẰNG MẮT" và "HỎI THẦU".
Tôi có một bài hướng dẫn riêng chỉ về việc này — chủ nhà không có nền kỹ thuật thì nhìn gì, hỏi gì và khi nào phải yêu cầu dừng, kèm bốn ví dụ thép, bê tông, đường ống, chống thấm: xem bài chủ nhà tự giám sát xây nhà.
Nhà ở riêng lẻ có bị cơ quan nhà nước kiểm tra công tác nghiệm thu không?
Thông thường là không.
Nghị định 207/2026/NĐ-CP quy định nhóm công trình phải được cơ quan nhà nước kiểm tra công tác nghiệm thu gồm: công trình thuộc dự án quan trọng quốc gia, công trình có quy mô lớn và kỹ thuật phức tạp; và công trình có ảnh hưởng lớn đến an toàn, lợi ích cộng đồng. Nhà ở riêng lẻ thông thường không nằm trong các nhóm đó.
Với việc thi công và giám sát, nghị định dùng chữ "khuyến khích" chủ sở hữu nhà ở tổ chức giám sát thi công, lập và lưu trữ hồ sơ công trình theo quy định của nghị định. Chỉ bắt buộc đối với nhà ở riêng lẻ từ 7 tầng trở lên hoặc từ 02 tầng hầm trở lên.
Nhưng xin anh chị đọc chữ "khuyến khích" cho đúng. Nó không có nghĩa là việc đó không quan trọng. Nó có nghĩa là không ai làm thay anh chị. Với nhà dân, người kiểm tra đầu tiên và cuối cùng vẫn là chủ nhà.
Lưu ý: nếu nhà anh chị có quy mô lớn hoặc nằm ở vị trí có thể ảnh hưởng đến an toàn cộng đồng, nên hỏi cơ quan quản lý xây dựng địa phương để biết có thuộc diện kiểm tra hay không.
Nên dùng bản Cơ bản hay bản Toàn diện?
Dùng cả hai, nhưng khác vai trò. Bản Cơ bản mang ra công trường để nhìn và hỏi. Bản Toàn diện để tra chỉ tiêu và dẫn căn cứ khi cần nói chuyện nghiêm túc với nhà thầu.
Lưu ý: hai bản có hệ thống số trang độc lập. Trang 45 của bản Toàn diện không phải trang 45 của bản Cơ bản.
Đã thuê nhà thầu trọn gói thì còn phải kiểm tra không?
Còn. Nhưng tôi cũng nói thẳng phần ngược lại: bộ tài liệu này là tài liệu hỗ trợ kiểm tra, không thay thế hồ sơ thiết kế, đơn vị tư vấn giám sát hay nhà thầu có chuyên môn, và không phải căn cứ pháp lý (bản Cơ bản trang 4; bản Toàn diện trang 4). Mọi quyết định kỹ thuật quan trọng — đặc biệt là việc yêu cầu dừng thi công — nên tham vấn kỹ sư hoặc đơn vị giám sát có chuyên môn.
Điều không đổi dù ai thi công: hồ sơ nghiệm thu phần che khuất là thứ chủ nhà phải giữ (Toàn diện trang 80).
Bảo hành nhà dân bao lâu?
Tối thiểu 24 tháng, tính từ khi hoàn thành xây dựng và nghiệm thu đưa vào sử dụng.
Căn cứ: Nghị định 207/2026/NĐ-CP quy định công trình nhà ở thực hiện bảo hành theo pháp luật về nhà ở; và Luật Nhà ở quy định mức tối thiểu 24 tháng cho nhà ở riêng lẻ.
Hợp đồng có thể thỏa thuận dài hơn, nhưng không được ngắn hơn. Nếu nhà thầu đưa hợp đồng ghi 6 hay 12 tháng, anh chị có căn cứ để yêu cầu sửa. Chi tiết ở mục 6.5.
Giai đoạn nào quan trọng nhất?
Tôi trả lời thật: hai tài liệu không xếp hạng giai đoạn, và tôi cũng không xếp. Cái quyết định không phải giai đoạn nào quan trọng nhất trên lý thuyết, mà là giai đoạn nào sắp bị che lấp trong tuần tới ở chính công trình của anh chị.
Kết luận
Nếu phải rút toàn bộ bài này thành một câu, tôi chọn câu này: giá trị của việc giám sát nằm ở thời điểm, không nằm ở số lần ra công trường.
Bản đồ 20 giai đoạn ở mục 3 không phải để anh chị học thuộc. Nó để anh chị trả lời được một câu hỏi mỗi tuần: tuần này công trình đang ở giai đoạn nào, và có phần nào sắp bị che lấp không?
Trả lời được câu đó đều đặn, anh chị đã làm được phần lớn công việc giám sát mà một chủ nhà cần làm.
Và nếu anh chị chỉ kịp ghi lại ba điều từ bài này, tôi mong đó là ba điều sau:
- Phần che khuất phải có ảnh và biên bản trước khi bị phủ lên. Không có thì sau này phải đục ra mới kiểm tra được.
- Nhà ở riêng lẻ được bảo hành tối thiểu 24 tháng. Hợp đồng ghi ngắn hơn là dưới mức luật định — anh chị có quyền yêu cầu sửa.
- Hôm bàn giao, hãy cầm về đủ 11 loại hồ sơ ở mục 6.4 — nhất là bản vẽ hoàn công điện nước âm và quy trình bảo trì.
Ba điều đó không đòi hỏi anh chị biết kỹ thuật. Chỉ đòi hỏi anh chị biết mình được quyền yêu cầu gì, và yêu cầu đúng lúc.
Anh chị có thể bắt đầu từ đây:
- Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí, đủ 20 giai đoạn.
- Đọc Ebook bản Toàn diện — 90 trang, 131 hạng mục, 282 đầu việc, kèm bộ biểu mẫu nghiệm thu.
- Theo dõi tôi tại dovancong.com, YouTube và Facebook để nhận nội dung theo từng giai đoạn thi công.
Lưu ý: Nội dung bài viết được dẫn từ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z do tôi biên soạn. Tài liệu phục vụ mục đích tham khảo, hỗ trợ chủ nhà giám sát thi công; không thay thế hồ sơ thiết kế, chỉ dẫn kỹ thuật của công trình cụ thể, hay tư vấn pháp lý và kỹ thuật chuyên môn.
Cập nhật lần cuối: 03/8/2026.
ThS.KS. Đỗ Văn Công — Chứng chỉ hành nghề giám sát hạng I · dovancong.com
