Xây nhà lần đầu: lộ trình 20 giai đoạn từ chuẩn bị đến ngày nhận bàn giao
Xây nhà lần đầu cần chuẩn bị gì và làm theo thứ tự nào? Lộ trình 6 chặng, 20 giai đoạn: mỗi chặng quyết gì, kiểm gì, giữ giấy tờ gì để không phải đục ra sửa.
Người xây nhà lần đầu hiếm khi thiếu thông tin. Anh chị hỏi mười người thì có mười lời khuyên, xem hai chục video thì thuộc lòng vài chục mẹo vặt. Cái thiếu là thứ khác: trình tự.
Việc nào đến trước, việc nào đến sau. Ở mỗi mốc thì mình phải quyết cái gì, phải nhìn cái gì, phải giữ lại tờ giấy nào. Không có cái khung đó, chủ nhà luôn ở thế bị động — thầu làm đến đâu biết đến đó, và thường chỉ phát hiện ra vấn đề khi mọi thứ đã bị bê tông, vữa trát hoặc gạch ốp phủ kín.
Bài này là bản đồ. Tôi chia hành trình xây một ngôi nhà dân thành 6 chặng, bao trọn 20 giai đoạn thi công. Mỗi chặng trả lời đúng ba câu: anh chị phải quyết định gì, phải kiểm tra gì, và phải giữ lại giấy tờ gì.
Mục lục
- Vì sao xây nhà lần đầu hay vỡ trận, dù không thiếu tiền
- Toàn cảnh: một ngôi nhà dân đi qua 20 giai đoạn
- Chặng 1: Trước khi có một viên gạch nào
- Chặng 2: Phần ngầm và móng
- Chặng 3: Dựng khung và phần thô
- Chặng 4: Phần che khuất — nơi tiền biến mất âm thầm
- Chặng 5: Hoàn thiện
- Chặng 6: Nghiệm thu, hồ sơ và ngày nhận bàn giao
- Ai giám sát ngôi nhà của anh chị?
- Ba mức phản ứng khi phát hiện vấn đề
- Một tình huống lặp đi lặp lại
- Bảy sai lầm của người xây nhà lần đầu
- Checklist hành động theo 6 chặng
- Câu hỏi thường gặp
Vì sao xây nhà lần đầu hay vỡ trận, dù không thiếu tiền
Tôi để ý ba cái bẫy lặp lại ở hầu hết các công trình nhà dân.
Bẫy thứ nhất: không biết trình tự. Chủ nhà tưởng xây nhà là một chuỗi việc nối nhau tuyến tính — xong móng thì lên cột, xong cột thì xây tường. Thực tế các giai đoạn cài răng lược vào nhau. Đường điện nước phải đi trước khi trát. Chống thấm phải xong trước khi ốp lát. Một việc làm sai thứ tự thì việc sau phải phá ra làm lại.
Bẫy thứ hai: không nhận ra đâu là mốc không lùi được. Có những thời điểm mà sau đó anh chị vĩnh viễn mất khả năng kiểm tra. Trước khi đổ bê tông là một mốc như vậy. Trước khi trát phủ lên đường ống là một mốc như vậy. Sau mốc đó, muốn biết bên trong thế nào thì chỉ còn cách đục ra.
Bẫy thứ ba: không giữ bằng chứng. Đây là bẫy tôi thấy đau nhất, vì nó chỉ lộ ra khi đã quá muộn. Vài năm sau, nhà bị thấm hoặc nứt, chủ nhà muốn quy trách nhiệm thì không có gì trong tay: không biên bản, không ảnh, không bản vẽ hoàn công. Câu chuyện thành lời anh nói qua lời tôi nói lại.
Cả ba cái bẫy quy về một khái niệm mà tôi muốn anh chị nhớ suốt bài này: phần che khuất. Đó là những phần làm xong là phủ kín — cốt thép, đường ống ngầm, lớp chống thấm. Trong lời mở đầu Checklist bản Cơ bản, tôi đã viết điều này và giờ xin nhắc lại: làm xong là phủ kín, vài năm sau hư hỏng mới lộ ra thì việc đục phá, sửa chữa vô cùng tốn kém.
Nếu anh chị muốn xem trước danh mục những chỗ hay hỏng nhất, tôi đã tổng hợp riêng ở bài lỗi thường gặp khi xây nhà.
Toàn cảnh: một ngôi nhà dân đi qua 20 giai đoạn
Khi biên soạn bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, tôi chia toàn bộ quá trình thi công một ngôi nhà dân thành 20 giai đoạn, 131 hạng mục và 282 đầu việc kiểm tra. Con số nghe có vẻ nhiều, nhưng nó phản ánh đúng thực tế: một ngôi nhà là tổng của rất nhiều việc nhỏ, và chỉ cần vài việc nhỏ làm ẩu là đủ sinh ra hư hỏng đeo bám cả chục năm.
Dưới đây là bản đồ. Tôi gom 20 giai đoạn vào 6 chặng để anh chị dễ hình dung.
| Chặng | Giai đoạn | Số đầu việc |
|---|---|---|
| 1. Chuẩn bị | 01 · Chuẩn bị (pháp lý, bản vẽ, hợp đồng, vật tư) | 8 |
| 2. Phần ngầm | 02 · Móng | 45 |
| 03 · Chống mối nền | 4 | |
| 04 · Bể tự hoại & bể nước ngầm | 5 | |
| 3. Phần thô | 05 · Khung bê tông cốt thép (cột – dầm – sàn) | 46 |
| 06 · Cầu thang | 5 | |
| 07 · Mái dốc / lợp ngói | 6 | |

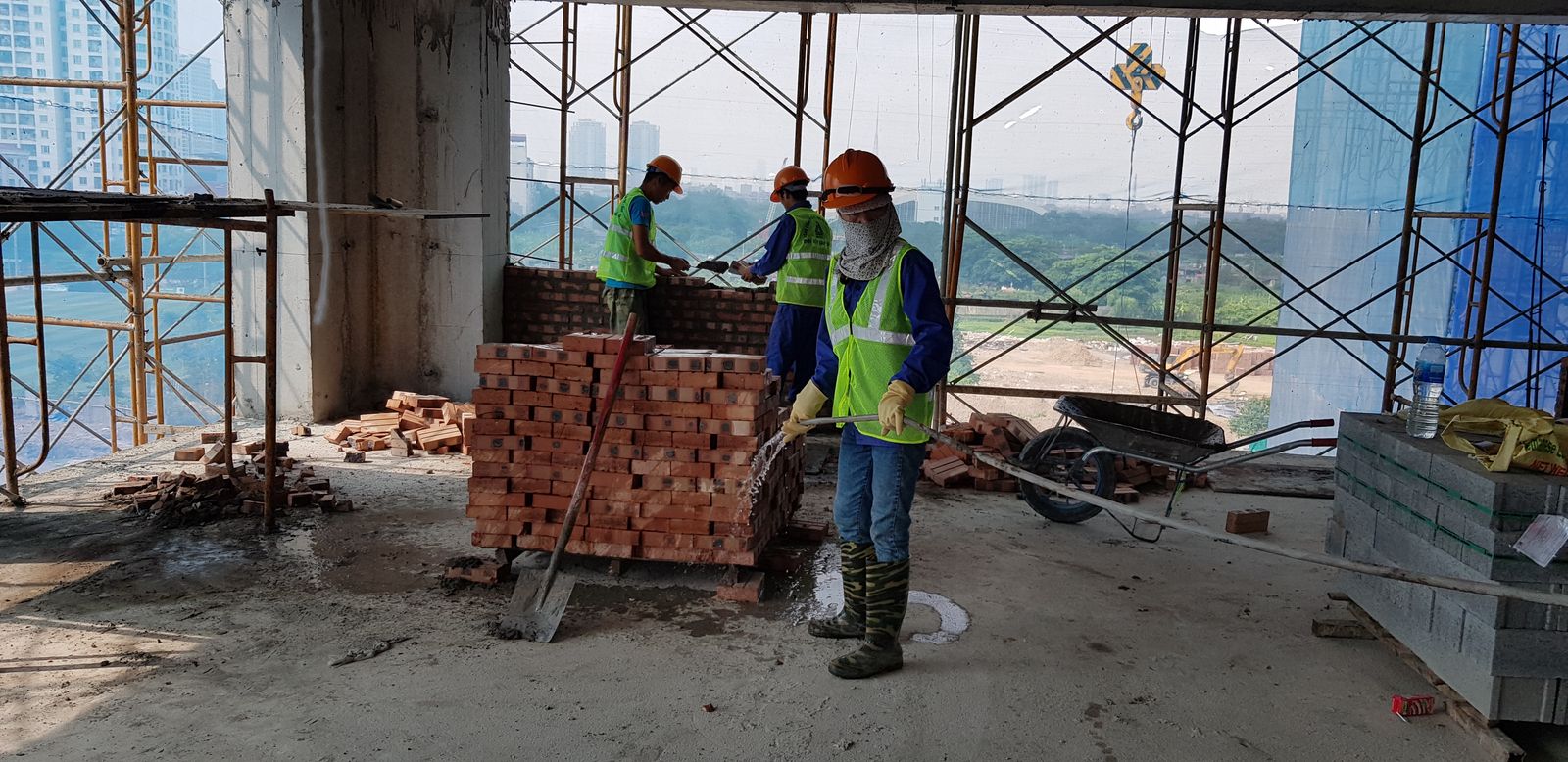

| 08 · Xây tường | 33 | |
| 4. Phần che khuất | 09 · Điện – Nước (âm tường, đường chờ) | 9 |
| 10 · Hệ thống điều hòa không khí | 9 | |
| 11 · Trát tường | 17 | |
| 12 · Chống thấm (WC, ban công, mái, sân thượng) | 12 | |
| 5. Hoàn thiện | 13 · Ốp lát | 16 |
| 14 · Trần thạch cao | 8 | |
| 15 · Sơn, bả | 13 | |
| 16 · Cửa gỗ & cửa nhôm kính | 12 | |
| 17 · Lan can (cầu thang, ban công, lô-gia) | 8 | |
| 18 · Lắp đặt thiết bị (vệ sinh, điện, nước) | 10 | |
| 19 · Sân bê tông & lát gạch/đá | 8 | |
| 6. Bàn giao | 20 · Nghiệm thu & bàn giao | 8 |
| Tổng | 282 |
Nguồn: Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, bản Toàn diện, trang 5–8.
Có một cách đọc bảng này rất nhanh: cột số đầu việc chính là bản đồ rủi ro. Giai đoạn 05 — khung bê tông cốt thép — có 46 đầu việc, nhiều nhất trong cả 20 giai đoạn. Giai đoạn 02 — móng — đứng thứ hai với 45 đầu việc. Hai giai đoạn này cộng lại chiếm gần một phần ba toàn bộ khối lượng kiểm tra, và chúng cũng chính là hai giai đoạn mà sai sót không sửa được bằng cách hoàn thiện đẹp hơn.
Nếu anh chị cần danh mục kiểm tra chi tiết cho từng giai đoạn, tôi đã viết riêng ở bài checklist giám sát thi công nhà dân. Bài anh đang đọc tập trung vào trình tự và quyết định; bài kia tập trung vào việc kiểm tra cụ thể.
Chặng 1: Trước khi có một viên gạch nào
Giai đoạn 01 chỉ có 8 đầu việc — ít nhất trong cả bộ. Nhưng theo kinh nghiệm nghề của tôi, đây là giai đoạn quyết định nhiều nhất. Tám việc này định hình toàn bộ phần còn lại: xây gì, xây thế nào, ai xây, và khi có chuyện thì dựa vào đâu để nói chuyện.
Riêng giai đoạn chuẩn bị này, tôi đã viết một bài chi tiết hơn — 8 đầu việc và ba cửa DỪNG trước ngày động thổ: trước khi xây nhà cần chuẩn bị gì.
Pháp lý: đất và giấy phép
Trước hết là đất. Anh chị cần có Giấy chứng nhận quyền sử dụng đất, mục đích sử dụng phải là đất ở, và phải phù hợp quy hoạch. Đồng thời phải biết chỉ giới xây dựng — tức là mình được phép xây tới đâu. Việc này làm trước khi thiết kế, không phải sau.
Lỗi hay gặp là xây trên đất chưa chuyển mục đích hoặc xây sai quy hoạch. Hậu quả không phải là phạt tiền rồi cho tồn tại; nó có thể là buộc tháo dỡ.
Tiếp theo là giấy phép xây dựng. Có loại nhà được miễn phép, có loại bắt buộc phải có phép trước khi khởi công. Trong Checklist bản Toàn diện, tôi tóm tắt điều kiện miễn phép theo quy định của Luật Xây dựng hiện hành như sau: nhà ở riêng lẻ được miễn khi là công trình cấp IV, hoặc có quy mô dưới 7 tầng và tổng diện tích sàn dưới 500 m², và đồng thời không nằm trong các khu vực bị loại trừ — khu chức năng hoặc khu vực phát triển đô thị xác định trong quy hoạch chung, khu dân cư nông thôn trong quy hoạch, và khu vực đã có quy chế quản lý kiến trúc.
⚠️ Đây là chỗ anh chị bắt buộc phải xác minh tại địa phương, đừng tin bài viết nào — kể cả bài này. Điều kiện miễn phép phụ thuộc đồng thời vào quy mô và vị trí thửa đất. Hai nhà giống hệt nhau về số tầng, một nhà được miễn, một nhà phải xin phép, chỉ vì nằm khác khu vực quy hoạch. Trước khi quyết định, hãy hỏi thẳng cơ quan cấp phép xây dựng nơi có thửa đất. Xây sai phép hoặc không phép có thể bị xử phạt hành chính và buộc tháo dỡ — cái giá quá đắt cho một buổi đi hỏi.
Hai câu hỏi nên hỏi ngay:
- Đất mình đã đúng mục đích đất ở và phù hợp quy hoạch chưa? Chỉ giới được xây tới đâu?
- Nhà mình thuộc diện miễn phép hay phải xin giấy phép xây dựng? Nếu phải xin thì đã có chưa?
Chưa rõ pháp lý và quy hoạch thì chưa khởi công. Đây là loại việc mà Checklist bản Cơ bản xếp vào mức DỪNG — mức cao nhất.
Thiết kế: nhà của anh chị có được tự thiết kế không
Đây là câu hỏi tôi nhận được nhiều nhất từ người xây nhà lần đầu, và may mắn là quy định hiện hành trả lời rất rõ ràng.
Nghị định 207/2026/NĐ-CP, Điều 10 khoản 2 chia nhà ở riêng lẻ thành ba nhóm:
| Nhóm | Điều kiện | Ai được thiết kế |
|---|---|---|
| a | Đồng thời: dưới 3 tầng, không có tầng hầm, tổng diện tích sàn nhỏ hơn 250 m², chiều cao dưới 12 m | Chủ sở hữu nhà ở được tự tổ chức thực hiện thiết kế |
| b | Dưới 7 tầng hoặc có 01 tầng hầm (không thuộc nhóm a) | Phải do tổ chức, cá nhân có chuyên môn, kinh nghiệm theo quy định của pháp luật thực hiện |
| c | Từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên | Phải do tổ chức, cá nhân có chuyên môn thực hiện, và hồ sơ thiết kế phải tuân thủ tiêu chuẩn, quy chuẩn kỹ thuật về phòng cháy, chữa cháy |
Xin lưu ý bốn tiêu chí của nhóm a là đồng thời — thiếu một cái là rơi xuống nhóm b. Nhà hai tầng rưỡi diện tích sàn 260 m² không thuộc nhóm a. Nhà hai tầng có tầng hầm để xe cũng không thuộc nhóm a.
Còn về nội dung hồ sơ, dù nhà anh chị thuộc nhóm nào thì một bộ thiết kế đầy đủ phải có bốn phần: kiến trúc, kết cấu, điện, và cấp – thoát nước (thêm phòng cháy chữa cháy nếu thuộc diện). Lỗi phổ biến nhất mà tôi gặp là chủ nhà chỉ cầm trong tay bản vẽ kiến trúc — tức là chỉ có hình dáng ngôi nhà, không có bản vẽ nói về thép, về đường ống. Thiếu thiết kế kết cấu và điện nước thì phải bổ sung trước khi thi công, không thi công trước rồi tính sau.
Cuối cùng, bản vẽ thi công phải được phê duyệt trước khi khởi công, và danh mục vật liệu, thiết bị chính phải chốt ngay từ đầu. Khởi công khi bản vẽ chưa duyệt hoặc còn thiếu chi tiết là công thức chắc chắn dẫn tới thi công sai và sửa nhiều.
Hợp đồng: chỗ chủ nhà mất tiền nhiều nhất mà không biết
Nếu tôi chỉ được khuyên chủ nhà một việc duy nhất trong cả bài này, tôi sẽ khuyên: hãy dành thêm một tuần cho bản hợp đồng thi công.
Hợp đồng phải lập bằng văn bản, và phải rõ chín nhóm nội dung:
- Phạm vi và khối lượng công việc.
- Hình thức giá (trọn gói hay đơn giá) và giá trị hợp đồng.
- Tiến độ và các mốc thanh toán.
- Chủng loại – xuất xứ – quy cách vật tư, thiết bị.
- Tiêu chuẩn nghiệm thu.
- Bảo hành — thời hạn và phạm vi.
- An toàn lao động.
- Xử lý phát sinh, tạm ứng, phạt vi phạm, chấm dứt hợp đồng.
- Phụ lục đính kèm: hồ sơ thiết kế, bảng vật tư, tiến độ.
Trong chín nhóm này, có ba điều khoản mà người xây nhà lần đầu gần như luôn bỏ sót, và cả ba đều tốn tiền theo cách rất khó đòi lại.
Thứ nhất — các mốc nghiệm thu giai đoạn. Đây là điểm ít người biết, nên tôi nói kỹ. Việc nghiệm thu khi kết thúc một giai đoạn thi công hoặc một bộ phận công trình — xong móng, xong khung, xong hoàn thiện — theo quy định hiện hành là việc mà chủ đầu tư và nhà thầu tự thỏa thuận với nhau về thời điểm, trình tự, nội dung và thành phần tham gia. Luật không ép.
Nghe thì có vẻ dễ thở. Thực tế thì ngược lại: nếu anh chị không đưa các mốc đó vào hợp đồng, sẽ không có ai làm cả. Không có mốc nghiệm thu giai đoạn nghĩa là không có thời điểm nào mà công việc buộc phải dừng lại để hai bên cùng nhìn và cùng ký. Và không có điểm dừng thì công trình cứ thế trôi, giai đoạn sau phủ lên giai đoạn trước.
Thứ hai — chủng loại và xuất xứ vật tư. Hợp đồng ghi "xi măng, thép, gạch loại tốt" là hợp đồng không ghi gì cả. Phải ghi tên hãng, mác, quy cách. Nếu không, khi thầu đổi sang loại rẻ hơn, anh chị không có căn cứ nào để nói.
Thứ ba — thời hạn và phạm vi bảo hành. Tôi sẽ nói riêng ở chặng 6, vì đây là chỗ dễ hiểu sai nhất trong toàn bộ hành trình.
Chọn thầu và vật tư đầu vào
Về nhà thầu: kiểm tra năng lực và kinh nghiệm của cả đơn vị lẫn chỉ huy trưởng hoặc cán bộ kỹ thuật trực tiếp, tham khảo công trình họ đã làm. Thống nhất trước biện pháp thi công và biện pháp bảo đảm an toàn lao động, vệ sinh môi trường, che chắn bảo vệ công trình lân cận và người đi đường. Cân nhắc bảo hiểm công trình và bảo hiểm tai nạn lao động.
Về vật tư: vật liệu, sản phẩm, cấu kiện, thiết bị đưa vào công trình phải có nguồn gốc, nhãn mác, chứng chỉ chất lượng (CO-CQ), và phải được kiểm soát chất lượng ngay khi nhập về. Một số nhóm vật liệu — xi măng, thép, gạch, kính, tấm thạch cao, sơn, gạch ốp lát, sứ vệ sinh — thuộc danh mục phải có chứng nhận hợp quy theo QCVN 16:2023/BXD trước khi sử dụng. Việc nghiệm thu vật tư diễn ra trước khi đưa vào thi công, không phải sau.
Dưới đây là bảng rút gọn những gì cần nhìn khi xe vật tư về tới cổng:
| Vật tư | Nhìn gì khi nhập | Giấy tờ cần có |
|---|---|---|
| Thép cốt bê tông | Đúng mác và đường kính thiết kế; bề mặt không gỉ tróc vảy, không dính bùn dầu; cân thử trọng lượng cây thép | CO-CQ; kết quả thí nghiệm kéo, uốn khi cần |
| Xi măng | Đúng chủng loại, bao còn nguyên, không vón cục, còn hạn dùng; kê cao tránh ẩm | CO-CQ; hợp quy QCVN 16:2023/BXD |
| Cát | Đúng loại (cát bê tông hay cát xây trát); sạch, không lẫn bùn, tạp chất, muối | Đối chiếu hợp đồng |
| Đá, sỏi | Đúng cỡ hạt theo thiết kế; sạch, không lẫn đất | Đối chiếu hợp đồng |
| Gạch xây | Đúng loại và mác; kích thước đều, không nứt vỡ nhiều; gõ tiếng thanh | Chứng nhận chất lượng nhà sản xuất; hợp quy |
| Bê tông thương phẩm | Đúng cấp bền trên phiếu giao; kiểm tra độ sụt từng xe; lấy mẫu; thời gian từ trạm tới công trường hợp lý | Phiếu giao; CO-CQ vật liệu |
| Gạch ốp lát | Đúng mẫu, kích thước, lô màu; không cong vênh, sứt cạnh; chọn loại chống trượt cho sàn ướt | Hợp quy; chứng nhận nhà sản xuất |
| Sơn và bột bả | Đúng hãng và loại thiết kế; thùng nguyên niêm, còn hạn; đủ lớp lót chống kiềm và lớp phủ | Công bố chất lượng nhà sản xuất |
Nguồn: Checklist bản Toàn diện, trang 11 và trang 83.
Câu nên hỏi thầu, hỏi đúng lúc xe vừa đến: "Vật tư này có CO-CQ và hợp quy không? Cho tôi xem chứng từ khi nhập về." Vật tư không rõ nguồn gốc hoặc không hợp quy thì không nhận — đây cũng là một việc ở mức DỪNG.
Chặng 2: Phần ngầm và móng
Chặng này gồm ba giai đoạn: móng, chống mối nền, và bể tự hoại cùng bể nước ngầm. Riêng giai đoạn móng đã có 45 đầu việc — nhiều thứ hai trong cả bộ Checklist.
Điều quan trọng nhất chủ nhà cần hiểu về chặng này rất đơn giản: đây là phần che khuất đầu tiên và lớn nhất của ngôi nhà. Móng, hệ thống chống mối dưới nền, bể ngầm — làm xong là lấp đất, đổ bê tông, lát nền phủ lên.
Vì vậy nguyên tắc của chặng 2 là: mọi việc kiểm tra phải diễn ra trước khi lấp và trước khi đổ. Không có "để mai xem". Không có "tin thầu, chắc ổn". Và mỗi lần kiểm tra xong, hãy chụp ảnh — ảnh chụp bằng điện thoại là bằng chứng rẻ nhất mà anh chị có thể tạo ra.
Bảy chốt kiểm tra bắt buộc của chặng này — từ định vị tim trục đến nghiệm thu phần che khuất — tôi viết chi tiết trong bài làm móng nhà.
Hai giai đoạn nhỏ hay bị coi nhẹ ở chặng này là chống mối nền và bể tự hoại. Chúng chỉ có 4 và 5 đầu việc, nghe rất ít. Nhưng làm sai thì cách sửa duy nhất là phá nền — tức là phá đúng cái phần mà anh chị vừa lát gạch đẹp đẽ lên trên.
Chặng 3: Dựng khung và phần thô
Đây là chặng mà ngôi nhà bắt đầu hiện hình: khung bê tông cốt thép, cầu thang, mái, và xây tường.
Giai đoạn 05 — khung bê tông cốt thép, gồm cột, dầm và sàn — có 46 đầu việc, nhiều nhất trong cả 20 giai đoạn. Con số này không ngẫu nhiên. Đây là bộ xương chịu lực của cả ngôi nhà. Sai ở đây không có cách nào bù đắp bằng hoàn thiện đẹp về sau, và cũng gần như không có cách sửa nào rẻ.

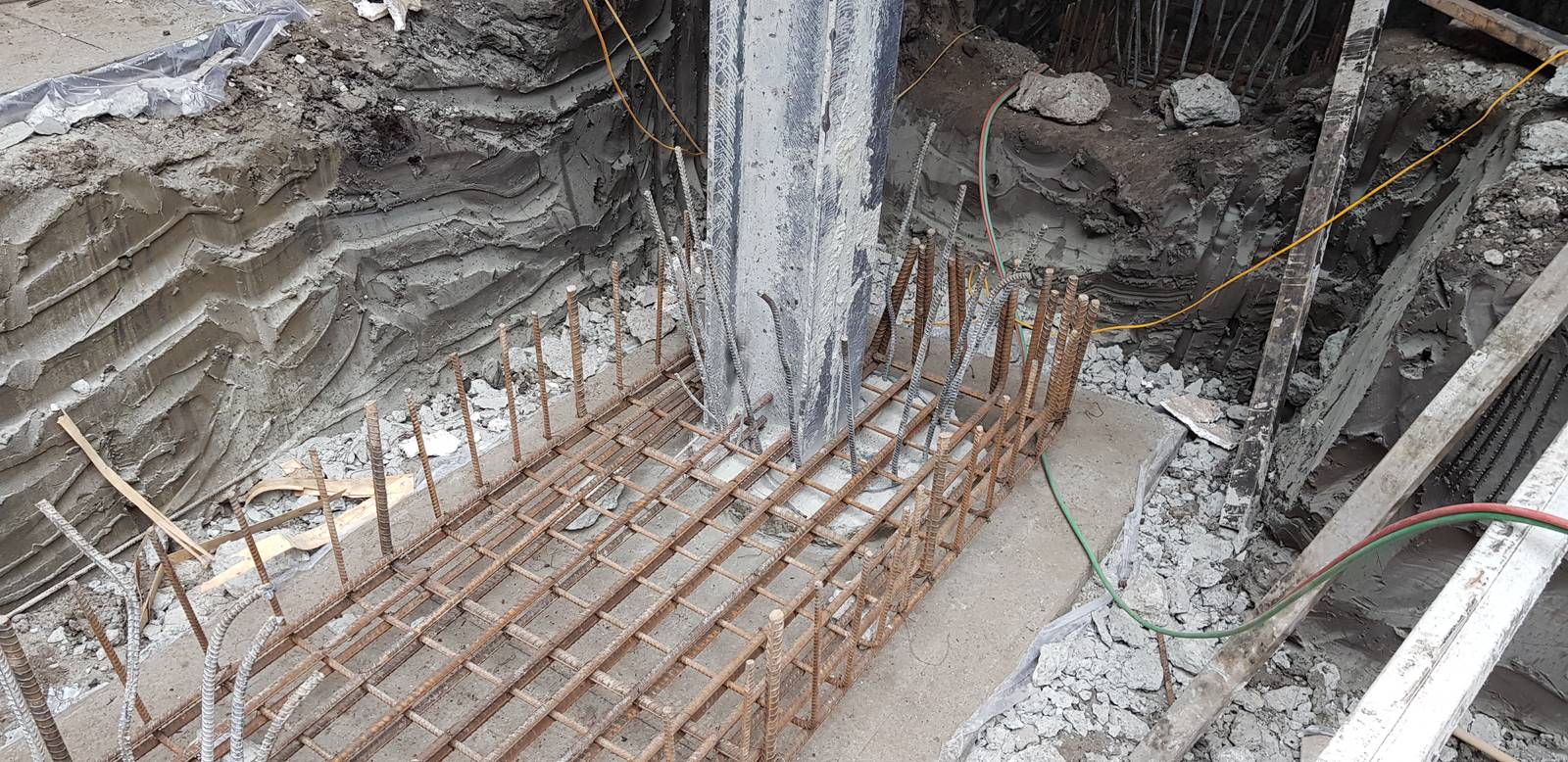

Mốc không lùi được của chặng này rất dễ nhớ: trước mỗi lần đổ bê tông. Cứ mỗi lần chuẩn bị đổ — móng, cột, dầm sàn từng tầng — là một lần anh chị có cơ hội nhìn vào bên trong kết cấu. Sau đó thì không.
Hãy tận dụng khoảng thời gian ngắn ấy. Ra công trường. Chụp ảnh. Nếu có gì khiến anh chị không yên tâm, đừng ngại nói ra trước khi xe bê tông tới, thay vì băn khoăn suốt mười năm sau đó.
Chặng 4: Phần che khuất — nơi tiền biến mất âm thầm

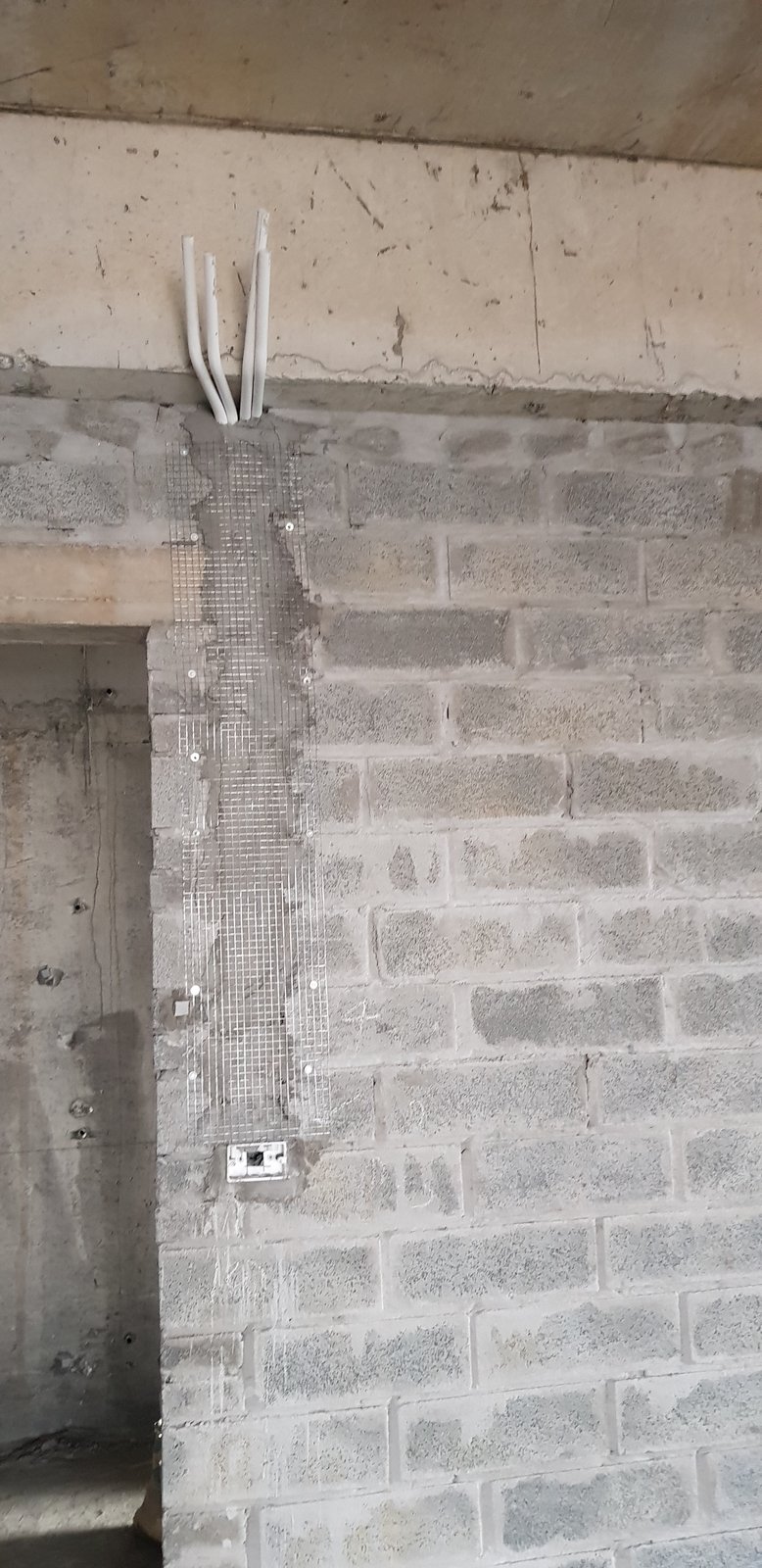

Chặng này gồm điện – nước âm tường, hệ thống điều hòa, trát tường và chống thấm. Nếu phải chọn một chặng để chủ nhà tập trung công sức, tôi chọn chặng này.
Lý do: đây là nơi tập trung dày đặc nhất những việc làm xong là biến mất. Đường điện, đường nước, đường thoát nước ngưng của điều hòa, lớp chống thấm nhà vệ sinh, chống thấm ban công và mái — tất cả sẽ nằm dưới lớp vữa trát, dưới lớp gạch ốp, sau tấm trần thạch cao. Và tất cả đều là những thứ mà khi hỏng thì phải đục ra mới sửa được.
Quy định hiện hành có một yêu cầu rất đáng để chủ nhà biết: với bộ phận công trình bị che khuất, phải lập bản vẽ hoàn công hoặc đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo. Nói cách khác, việc ghi lại phần che khuất trước khi phủ không phải là chuyện tùy tâm, nó là một yêu cầu về hồ sơ.
Còn về phía thực hành, trong Checklist bản Cơ bản tôi đưa ra một lời khuyên gọn cho chủ nhà, và tôi tin nó là lời khuyên có tỷ lệ hữu ích trên công sức bỏ ra cao nhất trong toàn bộ tài liệu: chụp ảnh và giữ biên bản nghiệm thu các phần che khuất — cốt thép, đường ống, chống thấm — để đối chiếu về sau.
Nếu đến lúc nghiệm thu mà thiếu hồ sơ phần che khuất, cách xử lý không dễ chịu chút nào: phải bóc ra kiểm tra, hoặc phải thuê kiểm định bổ sung.
Về hậu quả thực tế của việc bỏ qua chặng này, tôi đã phân tích riêng ở bài vì sao nhà mới xây hai năm đã nứt, thấm.
Chặng 5: Hoàn thiện

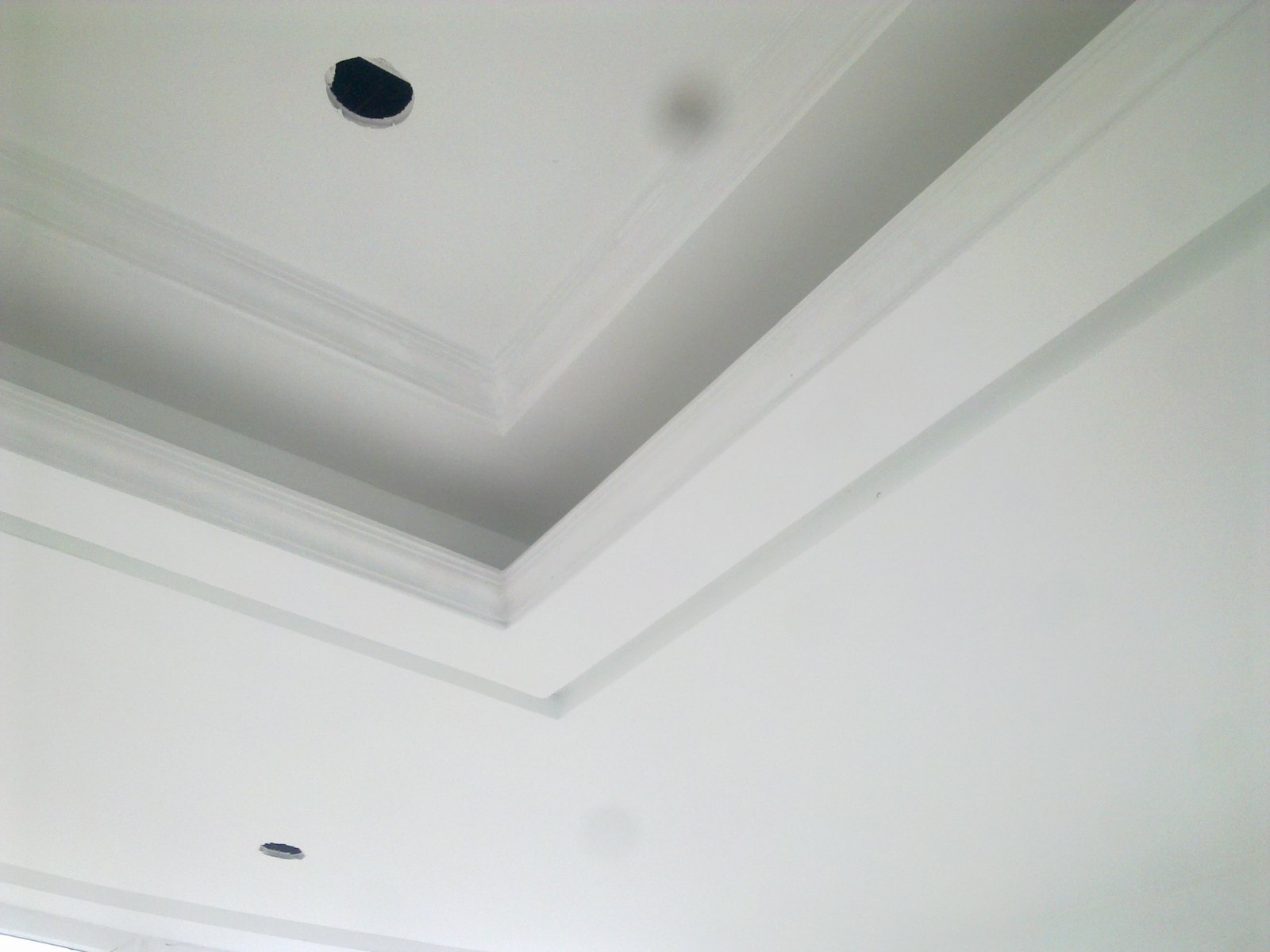

Bảy giai đoạn: ốp lát, trần thạch cao, sơn bả, cửa, lan can, lắp đặt thiết bị, và sân bê tông cùng lát ngoài nhà.
Chặng này có một đặc điểm khác hẳn bốn chặng trước: lỗi ở đây nhìn thấy được. Gạch bộp, mạch không đều, tường sơn loang, cửa đóng không kín, lan can lung lay — chủ nhà tự kiểm tra được phần lớn, không cần chuyên môn.
Nhưng chính vì dễ nhìn nên nó cũng dễ trở thành tấm màn. Một ngôi nhà hoàn thiện đẹp không nói lên điều gì về chất lượng cốt thép hay lớp chống thấm bên dưới. Xin đừng để cảm giác hài lòng ở chặng 5 làm anh chị quên rằng bằng chứng của bốn chặng trước vẫn phải được thu đủ.
Riêng lan can — cầu thang, ban công, lô-gia — tôi muốn nói thêm một câu. Đây là hạng mục liên quan trực tiếp đến an toàn tính mạng, đặc biệt với nhà có trẻ nhỏ. Đừng cắt chi phí ở đây, và đừng nhận bàn giao khi lan can còn lung lay.
Chặng 6: Nghiệm thu, hồ sơ và ngày nhận bàn giao
Giai đoạn 20 chỉ có 8 đầu việc, nhưng nó là lúc anh chị thu hoạch — hoặc trả giá — cho toàn bộ 19 giai đoạn trước.
Rà lại toàn bộ bằng chứng
Việc đầu tiên là ngồi xuống và rà: mọi công việc xây dựng đã được nghiệm thu trong quá trình thi công chưa, có biên bản không, người giám sát đã ký chưa. Đặc biệt là các phần che khuất: cốt thép móng và khung, chống thấm nhà vệ sinh và mái, điện nước âm tường, đường chờ, lưới thép sân.

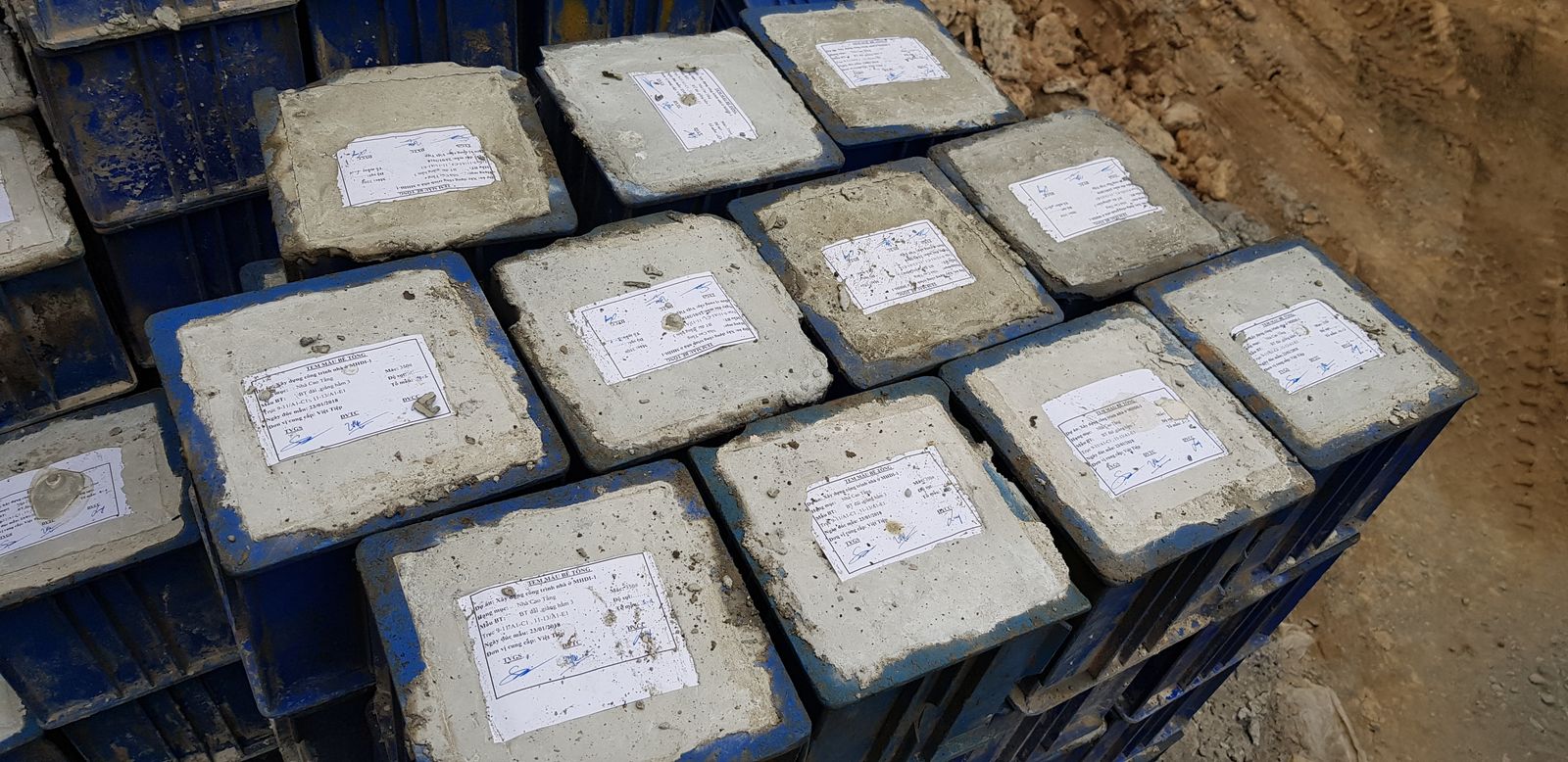

Song song, tập hợp cho đủ các kết quả thử — và quan trọng là chúng phải đạt yêu cầu thiết kế:
- Kết quả nén mẫu bê tông.
- Thử áp lực đường ống cấp nước và thử kín đường thoát nước.
- Thử cách điện, thông mạch nối đất, tác động của thiết bị chống dòng rò (RCD).
- Thử kín chống thấm — ngâm nước nhà vệ sinh và mái.
- Chạy thử điều hòa và các thiết bị.
Danh mục tồn tại: đừng ký khi chưa có
Trước khi nghiệm thu hoàn thành, hãy đi soát tổng thể toàn nhà theo từng giai đoạn và lập danh mục tồn tại — ghi rõ vị trí và lỗi: nứt, thấm, bộp, lệch, xước, thiết bị lỗi, hoàn thiện chưa đạt. Sau đó phân loại: cái nào phải sửa trước bàn giao, cái nào có thể sửa trong thời gian bảo hành.
Nhiều chủ nhà nghĩ danh mục tồn tại là chuyện làm cho có, hoặc ngại lập vì sợ mất lòng. Xin lưu ý: theo quy định hiện hành, phụ lục các tồn tại cần sửa chữa, khắc phục sau khi đưa công trình vào sử dụng là một thành phần có tên trong danh mục hồ sơ hoàn thành công trình. Nó không phải chuyện tùy tâm.
Khi nhà thầu đã sửa, anh chị hoặc người giám sát phải kiểm tra lại từng mục — đạt mới đóng mục. Đồng thời vận hành thử toàn bộ: bật tắt đèn và ổ cắm, xả nước kiểm tra thoát, chạy điều hòa, máy bơm, bình nóng lạnh, đóng mở cửa xem có êm và kín không.
Bộ hồ sơ anh chị phải cầm về
Đây là danh sách tôi mong anh chị đọc kỹ nhất trong cả bài. Bộ hồ sơ hoàn thành công trình, tùy quy mô, gồm:
- Bản vẽ hoàn công — đặc biệt là tuyến điện và nước âm tường, âm sàn.
- Các biên bản nghiệm thu: công việc, bộ phận, giai đoạn, và nghiệm thu hoàn thành.
- Chứng chỉ chất lượng và CO-CQ của vật liệu, thiết bị.
- Kết quả thí nghiệm, thử nghiệm, chạy thử.
- Nhật ký thi công.
- Hồ sơ thiết kế được duyệt và giấy phép xây dựng (nếu thuộc diện phải có).
- Tài liệu hướng dẫn vận hành và bảo trì.
- Phiếu bảo hành thiết bị.
Trong tám nhóm trên, nếu buộc phải chọn một thứ không được thiếu, tôi chọn bản vẽ hoàn công tuyến điện – nước âm. Lý do rất đời thường: vài năm sau anh chị sẽ muốn khoan tường để treo tủ bếp, treo tivi, lắp thêm điều hòa. Không có bản vẽ ấy thì mỗi mũi khoan là một lần đánh cược với đường ống nước và dây điện nằm sau lớp vữa.

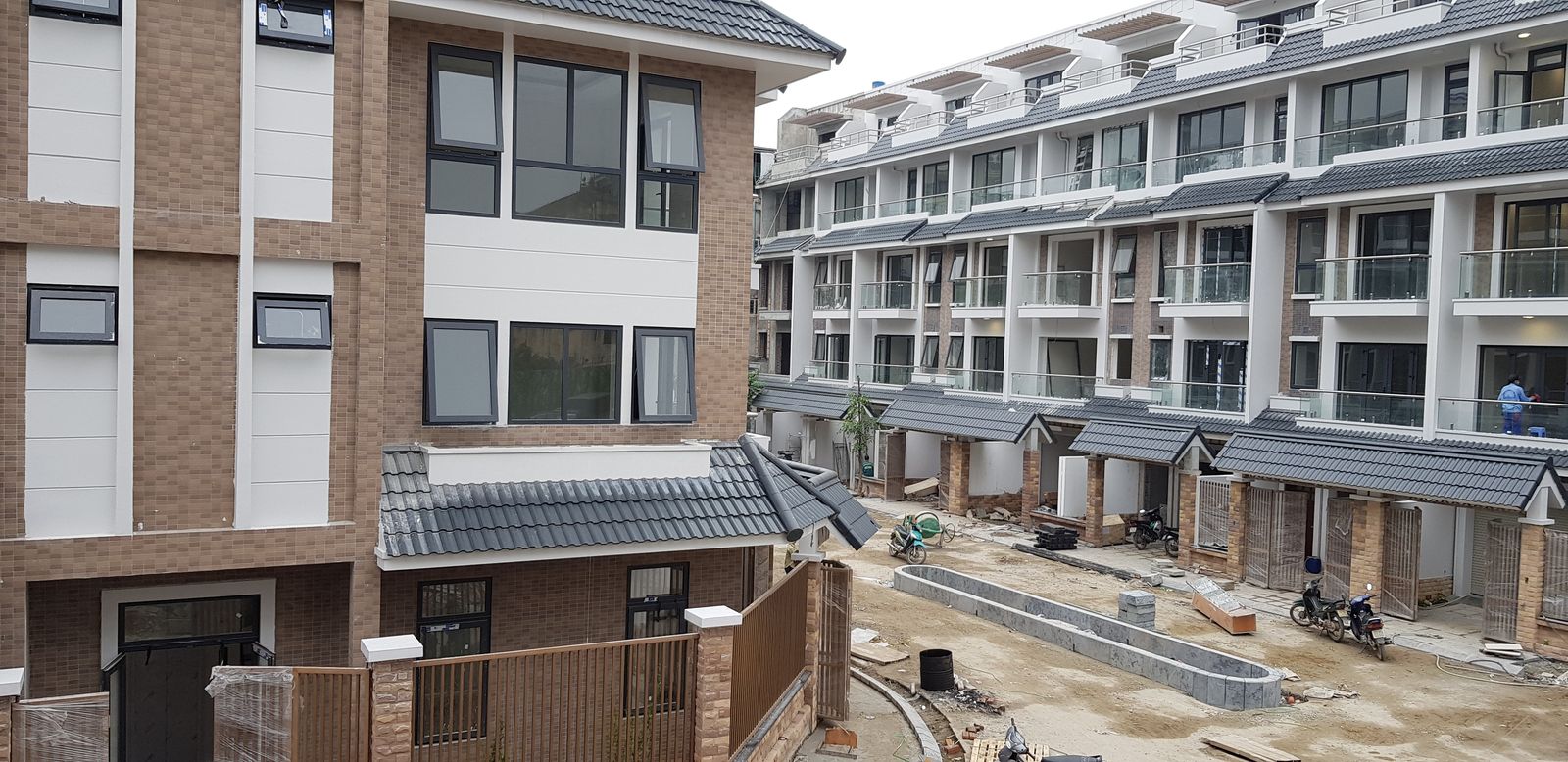

Ngày bàn giao: ba việc phải làm tại chỗ
Bàn giao chỉ diễn ra sau khi đã nghiệm thu hoàn thành đạt. Tại buổi bàn giao, có ba việc anh chị đừng bỏ qua:
- Nhận đủ: chìa khóa, bộ hồ sơ hoàn thành, danh mục thiết bị, phiếu bảo hành thiết bị và thông tin liên hệ bảo hành.
- Được chỉ tận nơi: vị trí tủ điện, aptomat tổng, thiết bị chống dòng rò; van tổng cấp nước, máy bơm; cách vận hành điều hòa, bình nóng lạnh.
- Lập biên bản bàn giao có chữ ký hai bên.
Câu nên hỏi thẳng: "Khi bàn giao mình có được chỉ vị trí van nước và aptomat tổng, cùng cách vận hành an toàn không?" Nghe đơn giản, nhưng đêm đầu tiên ống nước bục mà không biết van tổng ở đâu thì rất khác.
Ngày bàn giao chỉ là cổng cuối cùng; trước nó còn cả chuỗi mốc nghiệm thu quan trọng từ vật tư đến lúc nhận nhà mà anh chị không nên để lọt bước nào.
Bảo hành: chỗ dễ hiểu sai nhất
Tôi để mục này cuối cùng vì nó là chỗ tôi thấy nhiều thông tin sai nhất trên mạng.
Anh chị sẽ đọc được ở nhiều nơi rằng "theo nghị định, công trình bảo hành tối thiểu 12 tháng". Câu đó không áp dụng cho ngôi nhà anh chị tự bỏ tiền xây. Các mốc thời hạn tối thiểu ghi trong nghị định về xây dựng được giới hạn cho công trình sử dụng vốn đầu tư công và vốn ngân sách nhà nước. Nhà ở riêng lẻ do hộ gia đình tự bỏ tiền thuộc nhóm nguồn vốn khác — với nhóm này, nghị định chỉ nói có thể tham khảo các mốc đó.
Và quan trọng hơn: Nghị định 207/2026/NĐ-CP quy định rằng đối với công trình nhà ở, nội dung, yêu cầu, trách nhiệm và thời hạn bảo hành thực hiện theo quy định của pháp luật về nhà ở. Tôi dừng ở đó và không nêu con số tháng nào, vì việc nêu một con số chưa đối chiếu tận gốc văn bản còn tệ hơn là không nêu.
Điều đó dẫn tới kết luận hành động rất rõ ràng cho anh chị: đừng trông chờ vào một mức sàn có sẵn. Điều khoản bảo hành là thứ anh chị phải tự đàm phán và ghi vào hợp đồng thi công ngay từ chặng 1 — ghi rõ thời hạn, ghi rõ phạm vi (thấm, nứt, thiết bị), và lưu thông tin liên hệ của nhà thầu.
Thêm một điểm nữa nên biết: nhà thầu có quyền từ chối bảo hành với hư hỏng không do lỗi của họ hoặc do bất khả kháng đã quy định trong hợp đồng. Nhưng chiều ngược lại cũng đúng — nếu hư hỏng do lỗi nhà thầu mà họ không sửa, chủ đầu tư được dùng tiền bảo hành thuê bên khác làm. Đó là lý do khoản tiền bảo hành giữ lại không nên bỏ qua khi thương lượng.
Ai giám sát ngôi nhà của anh chị?
Đây là câu hỏi mà tôi nghĩ mọi người xây nhà lần đầu đều nên biết câu trả lời, vì nó không giống với điều nhiều người vẫn tưởng.
Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b quy định: chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công.
Xin đọc lại câu đó một lần nữa. Trách nhiệm tổ chức giám sát và trách nhiệm về an toàn — không chỉ cho nhà mình mà còn cho nhà hàng xóm và môi trường xung quanh — thuộc về chủ nhà. Không thuộc về nhà thầu.
Cũng tại Điều 10, khoản 4 nêu bốn nội dung giám sát thi công nhà ở riêng lẻ:
- a) Biện pháp thi công, biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận.
- b) Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công.
- c) Hệ thống giàn giáo, kết cấu chống đỡ tạm và các máy móc, thiết bị phục vụ thi công.
- d) Biện pháp bảo đảm an toàn trong thi công xây dựng công trình.
Ngoài ra, khoản 3 điểm a còn yêu cầu chủ sở hữu nhà ở lắp đặt biển báo công trình tại cổng ra vào công trường, hiển thị rõ tên, địa chỉ liên hệ và số điện thoại của chủ sở hữu. Việc lập và lưu trữ hồ sơ công trình theo quy định của nghị định thì được khuyến khích với nhà ở riêng lẻ thông thường — nhưng với nhà từ 7 tầng trở lên hoặc có từ 2 tầng hầm trở lên thì việc tổ chức thi công và giám sát theo nghị định là bắt buộc.
Vậy trên thực tế anh chị có ba lựa chọn, và tôi xin nói thẳng ưu nhược của từng cái:
| Lựa chọn | Phù hợp khi | Điểm yếu |
|---|---|---|
| Tự giám sát | Nhà nhỏ, anh chị có thời gian ra công trường thường xuyên, chịu khó học | Không có chuyên môn để đánh giá phần kết cấu; dễ bị thuyết phục bởi lời trấn an |
| Thuê giám sát độc lập | Nhà nhiều tầng, giá trị lớn, anh chị đi làm không có mặt được | Tốn thêm chi phí; phải chọn được người thực sự có nghề |
| Giao trọn gói cho nhà thầu | Anh chị hoàn toàn không có thời gian | Bên thi công tự giám sát chính mình. Trách nhiệm pháp lý vẫn thuộc về chủ nhà |
Dù chọn cách nào, trách nhiệm cuối cùng vẫn nằm ở anh chị. Bản đồ trong bài này tồn tại để anh chị dùng được ít nhất là quyền quan trọng nhất của mình: quyền yêu cầu dừng lại để kiểm tra, trước khi mọi thứ bị che lấp.
Nếu anh chị đang phân vân giữa tự làm và thuê, tôi có một bài riêng với bảng chấm điểm 4 tiêu chí để tự quyết: có nên thuê giám sát xây nhà.
Ba mức phản ứng khi phát hiện vấn đề
Không phải vấn đề nào cũng cần dừng công trình. Trong Checklist, tôi phân ba mức để chủ nhà biết phản ứng cho tương xứng:
| Mức | Áp dụng cho | Làm gì |
|---|---|---|
| 🔴 DỪNG | Việc quan trọng, thường là phần che khuất hoặc liên quan an toàn, kết cấu | Chưa đạt thì yêu cầu dừng để xử lý trước khi làm bước sau |
| 🟡 Tạm dừng | Việc cần làm rõ hoặc điều chỉnh | Làm rõ, điều chỉnh rồi mới tiếp tục thi công |
| 🟢 Ghi nhận | Việc có thể hoàn thiện hoặc khắc phục sau | Ghi vào danh mục tồn tại, xử lý sau |
Nguồn: Checklist bản Cơ bản, trang 3.
Ranh giới quan trọng nhất là giữa đỏ và vàng. Cứ việc nào mà sau bước tiếp theo anh chị sẽ không còn nhìn thấy nữa, thì đó là màu đỏ.
Một tình huống lặp đi lặp lại
Kịch bản dưới đây là mô típ tôi gặp lại nhiều lần ở các công trình nhà dân, dựng lại theo đúng trình tự mà nó thường diễn ra.
Nhà đang ở giữa chặng 4. Thợ điện nước đi xong tuyến ống âm tường vào chiều thứ Sáu. Chủ nhà đi làm cả tuần, định cuối tuần ra xem. Sáng thứ Bảy ra tới nơi thì tường đã trát phẳng lỳ, sạch sẽ, thơm mùi vữa mới.
Chủ nhà hơi hụt hẫng, hỏi thợ sao trát nhanh thế. Thợ cười xòa: "Anh yên tâm, bọn em làm mãi rồi, chỗ này có gì đâu mà kiểm. Để đấy lâu mưa xuống lại ẩm." Nghe cũng có lý. Với lại thợ đang làm tốt, tiến độ đang chạy, nói ra sợ mất lòng, sợ họ làm chậm lại. Chủ nhà gật.
Không có ảnh chụp tuyến ống. Không có biên bản. Không ai đo lại vị trí các đường ống trước khi vữa phủ lên.
Nhà xong, dọn vào ở. Mùa mưa đầu tiên trôi qua yên ổn. Đến khoảng sau mùa mưa thứ hai, một vệt ố xuất hiện trên tường phòng ngủ, sát chân tường, mờ thôi. Vài tuần sau vệt ố loang rộng thêm, sơn bắt đầu phồng.
Chủ nhà gọi thầu. Thầu sang xem, cũng thật thà, nhưng câu đầu tiên là: "Chỗ này em không chắc là ống nước hay thấm từ ngoài vào. Phải đục ra mới biết." Đục chỗ nào? Không ai biết ống chạy đúng ở đâu, vì không có bản vẽ hoàn công. Thế là đục dò — đục một đoạn, không thấy, trát lại, đục đoạn khác.
Đến lúc này thì ba việc đã xảy ra cùng lúc. Tường phòng ngủ nham nhở. Chi phí sửa đội lên vì làm sau hoàn thiện luôn tốn hơn làm lúc còn thô. Và câu hỏi ai chịu trách nhiệm không có lời đáp — chủ nhà không chứng minh được thi công sai, thầu không chứng minh được mình làm đúng. Không ai có gì trong tay cả.
Toàn bộ chuỗi này bắt đầu từ một cái gật đầu vào sáng thứ Bảy, khi đáng lẽ chỉ cần năm phút chụp ảnh và một chữ ký vào biên bản trước khi trát.
Bảy sai lầm của người xây nhà lần đầu
1. Chỉ có bản vẽ kiến trúc. Đây là sai lầm phổ biến nhất. Bản vẽ kiến trúc cho anh chị biết ngôi nhà trông ra sao, không cho biết nó đứng được nhờ cái gì. Phải có đủ bốn bộ: kiến trúc, kết cấu, điện, cấp thoát nước.
2. Hợp đồng không ghi chủng loại và xuất xứ vật tư. "Vật tư loại tốt" là câu vô nghĩa về mặt pháp lý. Ghi tên hãng, mác, quy cách.
3. Không đưa mốc nghiệm thu giai đoạn vào hợp đồng. Vì luật để hai bên tự thỏa thuận, nên nếu hợp đồng không ghi, sẽ không có buổi nghiệm thu giai đoạn nào diễn ra cả.
4. Cho che lấp trước khi chụp ảnh. Năm phút chụp ảnh đổi lấy khả năng chứng minh trong suốt vòng đời ngôi nhà. Đây là tỷ giá tốt nhất trong toàn bộ quá trình xây nhà.
5. Tin câu "chỗ này làm mãi thế rồi". Câu này không sai — thợ làm nhiều thật. Nhưng nó không phải là bằng chứng, và nó không sửa được gì khi nhà đã thấm.
6. Ký nghiệm thu hoàn thành khi chưa lập danh mục tồn tại. Ký xong rồi mới kêu thì mọi việc đều thành "thiện chí" của nhà thầu chứ không còn là nghĩa vụ.
7. Nhận nhà mà không nhận hồ sơ. Chìa khóa thì ai cũng nhớ đòi. Bản vẽ hoàn công, biên bản nghiệm thu, kết quả thử, phiếu bảo hành thì rất nhiều chủ nhà quên — và chỉ thấy tiếc khi cần sửa chữa.
Checklist hành động theo 6 chặng
| Chặng | Quyết định phải đưa ra | Việc phải kiểm | Giấy tờ phải giữ |
|---|---|---|---|
| 1. Chuẩn bị | Xây quy mô nào; ai thiết kế; chọn thầu nào; vật tư hãng nào | Pháp lý đất, chỉ giới; diện miễn hay phải xin phép; đủ 4 bộ thiết kế; hợp đồng đủ 9 nhóm nội dung | Giấy chứng nhận quyền sử dụng đất; giấy phép xây dựng; hồ sơ thiết kế được duyệt; hợp đồng và phụ lục |
| 2. Phần ngầm | Duyệt biện pháp thi công móng | Kiểm trước khi lấp và trước khi đổ bê tông | Ảnh cốt thép móng; biên bản nghiệm thu phần che khuất |
| 3. Phần thô | Duyệt các mốc đổ bê tông | Kiểm trước mỗi lần đổ bê tông | Ảnh cốt thép cột, dầm, sàn; phiếu giao bê tông; mẫu bê tông đã đúc |
| 4. Che khuất | Chốt vị trí ổ cắm, thiết bị vệ sinh trước khi đi ống | Kiểm trước khi trát, trước khi ốp lát phủ lên chống thấm | Ảnh tuyến điện nước; biên bản nghiệm thu; kết quả thử áp lực, thử kín |
| 5. Hoàn thiện | Chốt lô màu gạch, mã sơn, loại cửa | Gõ gạch nghe bộp; mạch đều; cửa kín; lan can chắc | Chứng từ vật tư hoàn thiện; phiếu bảo hành thiết bị |
| 6. Bàn giao | Duyệt danh mục tồn tại; chốt điều khoản bảo hành | Vận hành thử toàn bộ; kiểm lại từng mục đã sửa | Bộ hồ sơ hoàn thành đầy đủ, đặc biệt bản vẽ hoàn công điện nước âm |
📥 Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z
Bảng trên là bản rút gọn. Bộ Checklist đầy đủ có 282 đầu việc kiểm tra trải trên 20 giai đoạn, mỗi đầu việc kèm phần "nhìn bằng mắt" và "hỏi thầu" để anh chị dùng được ngay tại công trường mà không cần chuyên môn xây dựng. Xem chi tiết bộ checklist giám sát thi công nhà dân.
Câu hỏi thường gặp
Xây nhà lần đầu nên bắt đầu từ đâu? Bắt đầu từ pháp lý thửa đất, không phải từ bản vẽ. Xác nhận đất đúng mục đích đất ở, phù hợp quy hoạch, biết chỉ giới được xây, và biết nhà mình thuộc diện miễn phép hay phải xin giấy phép xây dựng. Làm xong bước này rồi mới thiết kế.
Nhà tôi có được tự thiết kế không? Theo Điều 10 khoản 2 Nghị định 207/2026/NĐ-CP, chủ sở hữu được tự tổ chức thực hiện thiết kế khi nhà đồng thời đáp ứng bốn tiêu chí: dưới 3 tầng, không có tầng hầm, tổng diện tích sàn nhỏ hơn 250 m², và chiều cao dưới 12 m. Thiếu một trong bốn tiêu chí thì việc thiết kế phải do tổ chức hoặc cá nhân có chuyên môn, kinh nghiệm thực hiện.
Xây nhà cần chuẩn bị những giấy tờ gì? Trước khởi công: giấy chứng nhận quyền sử dụng đất; giấy phép xây dựng nếu thuộc diện phải có; hồ sơ thiết kế đủ bốn bộ đã được phê duyệt; hợp đồng thi công kèm bảng vật tư và tiến độ. Trong quá trình thi công: biên bản nghiệm thu từng công việc, chứng từ CO-CQ vật tư, kết quả thí nghiệm. Khi bàn giao: bộ hồ sơ hoàn thành công trình.
Quy trình xây nhà từ móng đến mái gồm mấy bước? Trong bộ Checklist, tôi chia thành 20 giai đoạn thi công. Riêng phần từ móng đến mái — tức là phần thô — gồm các giai đoạn 02 đến 08: móng, chống mối nền, bể tự hoại và bể nước ngầm, khung bê tông cốt thép, cầu thang, mái, xây tường. Sau đó mới tới phần che khuất và hoàn thiện.
Tôi không có chuyên môn, làm sao giám sát được? Anh chị không cần trở thành kỹ sư. Việc cần làm là biết ba thứ: khi nào phải có mặt (trước mỗi lần che lấp và đổ bê tông), nhìn gì bằng mắt thường, và hỏi câu gì. Cộng thêm thói quen chụp ảnh và giữ biên bản, anh chị đã bảo vệ được phần lớn giá trị ngôi nhà. Với nhà nhiều tầng hoặc giá trị lớn, nên cân nhắc thuê giám sát độc lập.
Nhà thầu nói "không cần biên bản, tin nhau là được" — có sao không? Có. Biên bản không phải để tỏ ra thiếu tin tưởng, nó là để cả hai bên cùng có căn cứ khi xảy ra chuyện. Với phần che khuất, quy định hiện hành còn yêu cầu phải lập bản vẽ hoàn công hoặc đo đạc xác định thông số thực tế trước khi làm công việc tiếp theo. Thiếu hồ sơ phần che khuất thì đến lúc nghiệm thu phải bóc ra kiểm tra hoặc thuê kiểm định bổ sung.
Bảo hành nhà xây mới là bao lâu? Nghị định 207/2026/NĐ-CP quy định đối với công trình nhà ở thì nội dung, yêu cầu, trách nhiệm và thời hạn bảo hành thực hiện theo quy định của pháp luật về nhà ở. Các mốc thời hạn tối thiểu ghi trong nghị định về xây dựng chỉ áp dụng cho công trình sử dụng vốn đầu tư công và vốn ngân sách nhà nước; nhà dân tự bỏ tiền xây thuộc nhóm nguồn vốn khác. Vì vậy lời khuyên thực tế là: đàm phán và ghi rõ thời hạn cùng phạm vi bảo hành vào hợp đồng thi công ngay từ đầu, đừng trông chờ vào một mức sàn mặc định.
Tôi đã khởi công trước ngày 01/7/2026 thì áp dụng quy định nào? Nghị định 207/2026/NĐ-CP có điều khoản chuyển tiếp riêng cho các trường hợp đã khởi công hoặc đã nộp hồ sơ trước ngày nghị định có hiệu lực. Trường hợp của anh chị cần đối chiếu đúng điều khoản chuyển tiếp đó, không áp dụng máy móc quy định mới. Nên hỏi cơ quan chuyên môn về xây dựng tại địa phương để được hướng dẫn cho đúng tình huống cụ thể.
Kết luận
Xây nhà lần đầu không đáng sợ vì nó khó về kỹ thuật. Nó đáng sợ vì anh chị phải ra rất nhiều quyết định trong một lĩnh vực mình không thuộc, với một bên đối tác biết nhiều hơn mình rất nhiều.
Bản đồ 6 chặng trong bài này không làm thay việc của kỹ sư, và nó cũng không biến anh chị thành người trong nghề. Nhưng nó làm được một việc quan trọng hơn nhiều đối với người xây nhà lần đầu: nó khiến anh chị không bị dắt đi. Biết mình đang ở chặng nào, biết chặng này quyết cái gì, biết sau bước này thì cái gì sẽ vĩnh viễn khuất khỏi tầm mắt — chỉ chừng đó thôi đã đủ để anh chị đứng cạnh người thợ một cách tự tin và đặt đúng câu hỏi.
Và nếu chỉ nhớ được một câu duy nhất từ bài này, xin nhớ câu này: trước khi cho phép che lấp bất cứ thứ gì, hãy chụp một tấm ảnh.
📘 Đọc bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — 20 giai đoạn, 131 hạng mục, 282 đầu việc kiểm tra, kèm bộ biểu mẫu nghiệm thu in ra điền tay và danh mục vật tư cần kiểm khi nhập về công trường.
📺 Theo dõi ThS.KS. Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận nội dung mới theo từng giai đoạn thi công.
🛠 Cần người đồng hành? Tìm hiểu dịch vụ tư vấn và giám sát xây nhà tại dovancong.com.
Căn cứ pháp lý và ngày kiểm tra
Nội dung pháp lý trong bài căn cứ Nghị định 207/2026/NĐ-CP ngày 15/6/2026 của Chính phủ, quy định chi tiết một số điều của Luật Xây dựng về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng — có hiệu lực từ ngày 01/7/2026. Các điều, khoản được dẫn số cụ thể trong bài (Điều 10 khoản 2, khoản 3, khoản 4) đã được đối chiếu trực tiếp với bản gốc văn bản.
Ngày kiểm tra trạng thái hiệu lực gần nhất: 03/8/2026.
Văn bản pháp luật có thể được sửa đổi, bổ sung. Bài viết này là tài liệu tham khảo, không thay thế hồ sơ thiết kế của chính ngôi nhà anh chị, cũng không thay thế ý kiến của đơn vị tư vấn, giám sát có chuyên môn. Mọi con số và tiêu chí kỹ thuật cụ thể luôn phải căn cứ hồ sơ thiết kế thực tế của công trình; khi còn nghi ngờ, hãy hỏi đơn vị thiết kế hoặc giám sát.
ThS.KS. Đỗ Văn Công — chứng chỉ hành nghề giám sát hạng I — dovancong.com
