Nghiệm thu điện nước âm tường trước khi trát: chụp gì, thử gì, giữ hồ sơ gì?
Nghiệm thu điện nước âm tường trước khi trát: thử áp lực nước, thử cách điện, bộ ảnh định vị và 7 nhóm hồ sơ phải giữ trước khi lớp vữa phủ kín.
Có những sai sót ở công trường sửa được bất cứ lúc nào. Và có những sai sót chỉ sửa được trong một khoảng thời gian rất hẹp — qua khoảng đó thì phải đục tường ra mới chạm tới được.
Toàn bộ hệ điện nước âm tường thuộc loại thứ hai.

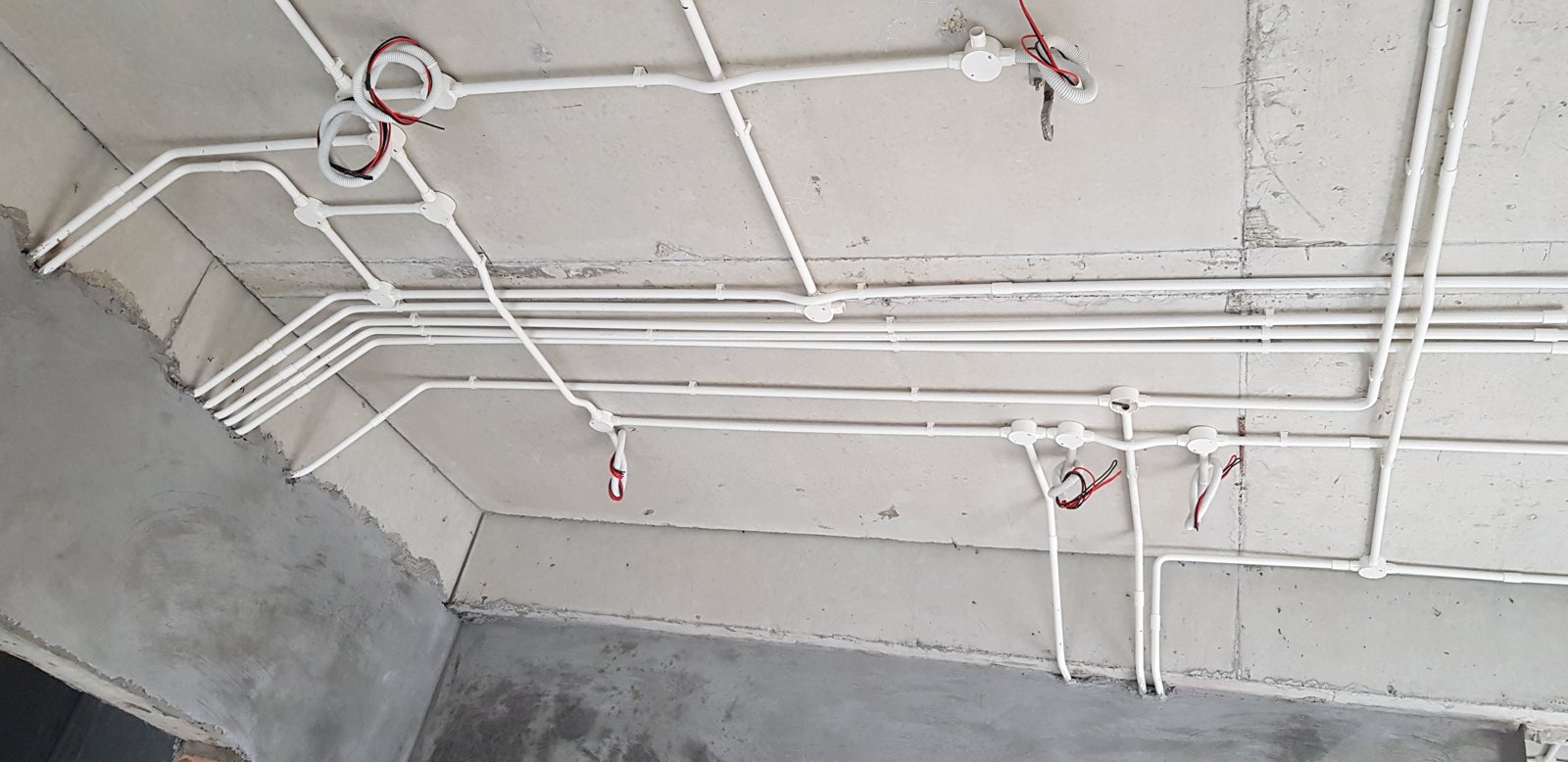

Trước khi thợ trát kéo cây thước lên tường, mọi thứ còn nằm phơi ra: đường ống chạy ở đâu, mối nối nằm chỗ nào, đầu chờ cao bao nhiêu, ống có bị bẹp không, hộp âm có thẳng hàng không. Sau khi cây thước ấy đi hết bức tường, tất cả biến mất dưới một lớp vữa phẳng lì và giống hệt nhau ở mọi chỗ.
Nghiệm thu điện nước âm tường trước khi trát không phải "một bước kiểm tra nữa" trong danh sách. Đó là cổng chặn cuối cùng của toàn bộ hệ kỹ thuật trong nhà, và cũng là buổi duy nhất anh chị còn có thể chụp được bộ ảnh mà mười năm sau vẫn phải mở ra xem mỗi lần muốn khoan một cái lỗ.
Bài này trả lời đúng ba câu hỏi: chụp gì, thử gì, giữ hồ sơ gì.
Mục lục
- Vì sao nghiệm thu điện nước âm tường trước khi trát là cổng khó quay lại nhất
- Nguyên tắc cốt lõi: thử áp lực nước và thử cách điện trước khi che khuất
- Căn cứ: cái gì chắc, cái gì phải theo thiết kế
- Phần điện: kiểm tra gì trước khi trát
- Phần nước: kiểm tra gì trước khi trát
- Bộ ảnh định vị: chụp gì và đặt tên thế nào
- Hồ sơ phải giữ lại sau buổi nghiệm thu
- Chín sai lầm thường gặp
- Một kịch bản quen thuộc ở công trường nhà dân
- Câu hỏi thường gặp
- Kết luận
1. Vì sao nghiệm thu điện nước âm tường trước khi trát là cổng khó quay lại nhất
1.1. Bảy trong mười thẻ mang nhãn DỪNG
Trong Checklist Giám Sát Thi Công Nhà Dân Từ A-Z bản Cơ bản, mỗi đầu việc kiểm tra được gán một nhãn hành động: Ghi nhận, Tạm dừng, hoặc DỪNG. Nhãn DỪNG nghĩa là chưa xử lý xong thì không được làm bước tiếp theo.
Giai đoạn Điện – nước cùng với đường chờ điều hoà có mười thẻ, trải từ trang 61 đến trang 65 của bản Cơ bản. Trong mười thẻ đó:
- Bảy thẻ mang nhãn DỪNG;
- chỉ ba thẻ là Tạm dừng;
- không thẻ nào chỉ ở mức Ghi nhận.
Đây là mật độ nhãn DỪNG cao bậc nhất trong toàn bộ hai mươi giai đoạn của tài liệu — và nó đặt cổng nghiệm thu này vào nhóm những mốc quan trọng nhất của cả quá trình, bên cạnh các mốc tôi đã liệt kê trong bài Các mốc nghiệm thu quan trọng khi xây nhà. Riêng thẻ về nối đất và chống dòng rò còn được ghi thêm một chú thích ngắn: "an toàn tính mạng" (bản Cơ bản, trang 62).
Con số đó nói lên bản chất của giai đoạn này rõ hơn bất kỳ lời cảnh báo nào.
1.2. Cái giá của việc bỏ qua
Cột "Lỗi thường gặp" của Checklist bản Toàn diện, trang 43–45 mô tả hậu quả bằng những câu rất ngắn. Đọc liền một mạch sẽ thấy chúng có cùng một hình dạng:
"Trát/lát che ống khi chưa thử áp → thấm sau hoàn thiện phải đục lại." "Bỏ thử kín → rò rỉ, tắc, thấm trần dưới." "Không hoàn công/chụp ảnh → khoan trúng dây/ống." "Nối dây giấu trong tường khó sửa." "Quên chừa đường chờ → đi ống nổi xấu/đục lại."
Hình dạng chung ấy là: lỗi không lộ ra ngay. Nó lộ ra sau khi nhà đã sơn, đã ốp lát, đã lắp thiết bị — tức là đúng lúc mọi thao tác sửa chữa đều đắt nhất và phá nhất.
Một chỗ rò trên đường ống cấp nước âm tường lúc chưa trát là chuyện của nửa buổi: cắt, hàn lại, thử lại. Cũng chỗ rò ấy phát hiện sau mùa mưa đầu tiên, khi tường đã sơn và gạch đã ốp, là chuyện của đục tường, làm lại chống thấm, ốp lại gạch, và một mảng tường mãi mãi khác màu với phần còn lại.
Giai đoạn liền trước — xây tường — cũng có đúng một cửa sổ đóng một chiều như thế: tôi đã viết riêng ở bài kiểm tra gạch trước khi xây.
2. Nguyên tắc cốt lõi: thử áp lực nước và thử cách điện trước khi che khuất
Toàn bộ Giai đoạn 09 của Checklist bản Toàn diện được mở đầu bằng đúng một câu, lặp lại ở đầu cả ba trang 43, 44 và 45:
"Nguyên tắc cốt lõi: THỬ áp lực nước & THỬ cách điện TRƯỚC khi che khuất."
Câu này ngắn nhưng chứa cả một trật tự công việc. Nó nói rằng buổi nghiệm thu điện nước âm tường không phải là một buổi nhìn, mà là một buổi thử. Nhìn bằng mắt chỉ phát hiện được lỗi hình học: tuyến đi chéo, hộp lệch cao độ, ống bẹp. Còn hai loại hỏng nguy hiểm nhất — rò nước và chạm điện — thì mắt thường không thấy. Phải bơm áp lực vào đường ống mới biết mối nối có kín không. Phải đo mới biết cách điện có đạt không.
Và cả hai việc ấy chỉ làm được khi hệ thống còn hở.
3. Căn cứ: cái gì chắc, cái gì phải theo thiết kế
Phần này hơi khô, nhưng anh chị nên đọc. Nó quyết định câu nào trong bài là quy định bắt buộc, câu nào là kinh nghiệm nghề, và câu nào phải mở hồ sơ thiết kế của chính nhà mình ra mới trả lời được.
3.1. Nhà ở riêng lẻ: ai chịu trách nhiệm giám sát
Có ba tầng quy định, và phải đọc đủ cả ba mới không hiểu sai.
Tầng thứ nhất — Luật. Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1:
"Công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường trong quá trình thi công. Khuyến khích việc giám sát thi công xây dựng đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân."
Tầng thứ hai — Nghị định. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b:
"Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng."
Nhiều người đọc chữ "khuyến khích" ở Điều 56 rồi kết luận rằng nhà dân không cần giám sát. Đọc như vậy là bỏ mất tầng thứ hai. Nghị định giao trách nhiệm tổ chức giám sát và chịu trách nhiệm về an toàn cho chính chủ sở hữu nhà ở. Chữ "khuyến khích" xuất hiện lần nữa ở câu sau của điểm b, nhưng nó gắn với cụm "theo quy định của Nghị định này" — tức là khuyến khích làm bài bản theo Nghị định, chứ không phải khuyến khích có giám sát hay không.
Tầng thứ ba — trường hợp bắt buộc. Vẫn Điều 10, khoản 3 điểm c: với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, chủ sở hữu phải tổ chức thi công và giám sát thi công theo quy định của Nghị định.
Nói gọn cho nhà phố và nhà dân thông thường: luật không bắt anh chị phải thuê một đơn vị tư vấn giám sát, nhưng trách nhiệm giám sát và trách nhiệm về an toàn thì vẫn là của anh chị — dù có thuê hay tự làm. Nếu anh chị chọn phương án tự làm, tôi đã viết riêng một bài về cách tổ chức việc đó: Chủ nhà tự giám sát xây nhà.
Còn một điểm nữa rất hợp với bài này. Nghị định 207/2026/NĐ-CP Điều 10 khoản 4 liệt kê bốn nội dung giám sát thi công nhà ở riêng lẻ, trong đó điểm b là:
"Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng."
Ống luồn, dây dẫn, ống cấp nước, ống thoát, aptomat, thiết bị chống dòng rò — tất cả đều là vật liệu và thiết bị đưa vào thi công. Việc kiểm tra chúng trước khi chúng biến mất vào lòng tường nằm đúng trong bốn nội dung mà Nghị định liệt kê thẳng ra.
Lưu ý để đọc cho đúng: khoản 4 chỉ nêu bốn nội dung, và bốn nội dung đó thiên về an toàn và điều kiện thi công. Đó không phải toàn bộ danh sách việc cần kiểm tra ở từng giai đoạn. Đừng hiểu thành "giám sát nhà dân chỉ cần làm bốn việc".
3.2. Nghiệm thu công việc và biên bản
Trong quy trình nghiệm thu xây dựng, buổi kiểm tra điện nước âm tường thuộc loại nghiệm thu công việc xây dựng — cấp nghiệm thu nhỏ nhất và diễn ra thường xuyên nhất tại công trường.
Nghị định 207/2026/NĐ-CP, Điều 22 khoản 1 quy định về nghiệm thu công việc xây dựng: người trực tiếp giám sát và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu thực hiện nghiệm thu tại công trường, và "kết quả nghiệm thu được xác nhận bằng biên bản".
Khoản 3 của điều này đặt ra một mốc thời gian mà ít chủ nhà biết: người giám sát phải thực hiện nghiệm thu trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu của nhà thầu. Không đồng ý nghiệm thu thì phải thông báo lý do bằng văn bản.
Khoản 4 liệt kê sáu nội dung chủ yếu của biên bản, trong đó điểm d là phần quan trọng nhất với anh chị: "Kết luận nghiệm thu, trong đó nêu rõ chấp nhận hay không chấp nhận nghiệm thu; đồng ý cho triển khai các công việc tiếp theo; yêu cầu sửa chữa, hoàn thiện công việc đã thực hiện và các yêu cầu khác (nếu có)".
Đọc kỹ cụm "đồng ý cho triển khai các công việc tiếp theo". Với bài này, "công việc tiếp theo" chính là trát. Biên bản nghiệm thu điện nước âm tường, về bản chất, chính là tờ giấy cho phép bắt đầu trát.
Ngoài ra, Điều 23 khoản 1 cho phép chủ đầu tư và các nhà thầu được tự thỏa thuận về việc tổ chức nghiệm thu giai đoạn thi công hoặc bộ phận công trình. Đây là quyền, không phải nghĩa vụ — nhưng là một quyền đáng dùng: anh chị hoàn toàn có thể đưa cổng nghiệm thu điện nước âm tường vào hợp đồng như một mốc phải hoàn thành trước khi thanh toán đợt kế tiếp.
3.3. Bộ phận bị che khuất: bản vẽ hoàn công hoặc đo đạc thực tế
Đây là căn cứ trung tâm của cả bài, và nó không nằm ở điều nghiệm thu như nhiều người tưởng. Nó nằm ở Phụ lục IIb — Bản vẽ hoàn công, mục 1 điểm c của Nghị định 207/2026/NĐ-CP:
"Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo."
Tuyến điện nước âm tường chính là bộ phận công trình bị che khuất. Và "công việc tiếp theo" chính là trát.
Chú ý cách quy định được viết: nó không đòi một thủ tục nghiệm thu riêng có tên gọi đặc biệt. Nó đòi kết quả: hoặc có bản vẽ hoàn công, hoặc có số đo xác định kích thước và thông số thực tế. Cái nào cũng được, miễn là có trước khi trát.
Nguyên tắc "bộ phận bị che khuất" này không chỉ áp cho điện nước. Cốp pha và cốt thép trước khi đổ bê tông cũng là một cửa che khuất đúng như vậy — tôi đã viết riêng ở bài nghiệm thu cốp pha trước khi đổ bê tông.
Với nhà dân, "bản vẽ hoàn công" không nhất thiết phải là một bộ hồ sơ dày. Nó có thể là chính bản vẽ thiết kế điện nước được ghi tay lại những chỗ thi công khác thiết kế, kèm bộ ảnh định vị có thước đo. Mục 6 của bài sẽ nói kỹ cách làm.
3.4. Vật tư điện nước phải hợp quy
Có một căn cứ mà tôi muốn anh chị nhớ, vì nó dùng được ngay khi vật tư về tới cổng công trường: QCVN 16:2023/BXD — Quy chuẩn kỹ thuật quốc gia về sản phẩm, hàng hóa vật liệu xây dựng. Bảng 1 Phần 2 của quy chuẩn này liệt kê danh mục vật liệu phải chứng nhận hợp quy, và trong đó có cả hai loại vật tư trục của giai đoạn điện nước:
| Nhóm trong Bảng 1 | Sản phẩm | Chỉ tiêu quy chuẩn đặt ra |
|---|---|---|
| Nhóm IX — Các sản phẩm ống cấp thoát nước | Ống và phụ tùng bằng PVC, PE, PP dùng cho hệ thống cấp nước, thoát nước trong điều kiện có áp suất | Độ bền với áp suất bên trong — "Không bị hỏng trong quá trình thử nghiệm" |
| Nhóm X mục 3 | Ống và phụ tùng dùng để bảo vệ và lắp đặt dây dẫn điện trong nhà | Khả năng chống cháy lan — "Có khả năng chống ngọn lửa cháy lan" |
Nói cách khác: ống nước và ống luồn dây điện đều là hàng hóa vật liệu xây dựng thuộc nhóm phải chứng nhận hợp quy. Đây không phải khuyến nghị nghề nghiệp, mà là quy chuẩn kỹ thuật quốc gia.
Chỉ tiêu chống cháy lan của ống luồn đặc biệt đáng chú ý, vì nó giải thích vì sao không nên mua ống gen theo giá. Ống luồn nằm suốt trong tường, ôm lấy dây điện, ở ngay cạnh chỗ người ta ngủ. Khả năng không tiếp lửa của nó là một chỉ tiêu an toàn cháy, không phải một tính năng cao cấp.
Việc của chủ nhà là gì? Theo quy chuẩn, nghĩa vụ chứng nhận và công bố hợp quy thuộc về tổ chức, cá nhân sản xuất và nhập khẩu — không phải chủ nhà. Anh chị đứng ở vị trí người sử dụng. Việc của anh chị gọn hơn nhiều: khi vật tư về công trường, yêu cầu được xem giấy chứng nhận hợp quy và hóa đơn, chụp lại nhãn trên ống, rồi lưu vào cùng bộ hồ sơ của giai đoạn này. Mất năm phút, và nó khép kín đúng cái yêu cầu "chất lượng vật liệu, thiết bị trước khi đưa vào thi công" ở Điều 10 khoản 4 điểm b đã nói ở trên. Cách kiểm tra và lưu hồ sơ vật tư nói chung, tôi đã trình bày trong bài Quy trình nghiệm thu vật tư đầu vào.
3.5. Nhóm tiêu chuẩn kỹ thuật của giai đoạn này và trạng thái hiệu lực
Phần này ảnh hưởng tới cách anh chị đọc mọi con số phía dưới, nên tôi nói rõ ngay từ đầu.
Checklist bản Toàn diện, trang 43–45 ghi nhóm tiêu chuẩn nền của Giai đoạn 09. Trạng thái hiệu lực của từng mã đã được tra trên cơ sở dữ liệu tiêu chuẩn quốc gia, ngày 05/9/2026:
| Tiêu chuẩn / quy chuẩn | Điều chỉnh nội dung gì | Loại | Trạng thái |
|---|---|---|---|
| QCVN 12:2014/BXD | Hệ thống điện của nhà ở và nhà công cộng | Quy chuẩn — bắt buộc áp dụng | ✅ Còn hiệu lực |
| TCVN 9206:2012 | Đặt thiết bị điện trong nhà ở và công trình công cộng | Tiêu chuẩn thiết kế | ✅ Còn hiệu lực |
| TCVN 9207:2012 | Đặt đường dẫn điện trong nhà ở và công trình công cộng | Tiêu chuẩn thiết kế | ✅ Còn hiệu lực |
| TCVN 7447-4-41:2010 | Bảo vệ an toàn — bảo vệ chống điện giật | Tiêu chuẩn lắp đặt điện hạ áp | ✅ Còn hiệu lực |
| TCVN 7447-7-701:2011 | Yêu cầu riêng cho khu vực có bồn tắm hoặc vòi hoa sen | Tiêu chuẩn lắp đặt điện hạ áp | ✅ Còn hiệu lực |
| TCVN 7447-6:2011 | Kiểm tra xác nhận — các phép thử nghiệm thu hệ điện | Tiêu chuẩn lắp đặt điện hạ áp | ✅ Còn hiệu lực |
| TCVN 4519:1988 | Thi công và nghiệm thu hệ thống cấp thoát nước bên trong nhà | Tiêu chuẩn thi công – nghiệm thu | ✅ Còn hiệu lực |
| TCVN 4513:1988 | Cấp nước bên trong | Tiêu chuẩn thiết kế | ✅ Còn hiệu lực |
| TCVN 4474:1987 | Thoát nước bên trong | Tiêu chuẩn thiết kế | ✅ Còn hiệu lực |
Có ba điều anh chị cần lưu ý khi dùng bảng này, vì chúng quyết định con số nào áp được vào nhà mình và con số nào không.
Thứ nhất — phân biệt tiêu chuẩn thiết kế với tiêu chuẩn thi công, nghiệm thu. Trong bảng trên chỉ có TCVN 4519:1988 là tiêu chuẩn thi công và nghiệm thu; TCVN 4513, TCVN 4474, TCVN 9206 và TCVN 9207 đều là tiêu chuẩn thiết kế. Tiêu chuẩn thiết kế nói về việc bố trí hệ thống thế nào cho đúng, không đặt ra dung sai để nghiệm thu công tác thi công. Vì vậy khi bài này nói tuyến điện phải đi thẳng đứng và nằm ngang, hay hộp âm phải đúng cao độ, thì đó là yêu cầu bố trí phải khớp với hồ sơ thiết kế của nhà anh chị — không phải một dung sai thi công có sẵn để đo và chấm đạt hay không đạt.
Thứ hai — bộ TCVN 7447 gồm nhiều phần, mỗi phần điều chỉnh một việc khác nhau. Không có "một tiêu chuẩn TCVN 7447" chung để viện dẫn cho mọi thứ. Bảo vệ chống điện giật thuộc phần 4-41; khu vực có bồn tắm hoặc vòi hoa sen có phần 7-701 riêng; còn các phép thử để nghiệm thu hệ điện thuộc phần 6. Bài này gọi đúng tên từng phần ở chỗ dùng tới nó.
Thứ ba — trạng thái hiệu lực đã được kiểm tra, nhưng các trị số trong bài không phải trích từ nguyên văn tiêu chuẩn. Chúng được chép lại từ Checklist bản Toàn diện, kèm đúng số trang, để anh chị truy được nguồn. Điều đó có nghĩa là:
Trị số trong bài là mốc để anh chị đối chiếu, không phải giá trị để áp thẳng. Con số áp dụng cho công trình nhà anh chị phải lấy từ hồ sơ thiết kế, yêu cầu kỹ thuật của công trình, thông số thiết bị và chỉ dẫn của nhà sản xuất ống — và khi cần chốt một con số để nghiệm thu thì đọc đúng bảng, đúng điều của tiêu chuẩn tương ứng, không lấy con số đọc được trên mạng, kể cả bài này.
Nghe có vẻ vòng vo, nhưng ở công trường nó lại rất gọn: anh chị không cần biết áp lực thử phải là bao nhiêu. Anh chị cần biết con số đó được ghi ở đâu trong hồ sơ, và yêu cầu nhà thầu thử đúng con số ấy trước mặt mình.
📌 Ngày kiểm tra trạng thái hiệu lực: 05/9/2026 — cho cả văn bản pháp luật và tiêu chuẩn kỹ thuật viện dẫn trong bài. Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP đều có hiệu lực từ ngày 01/7/2026.
4. Phần điện: kiểm tra gì trước khi trát
Sáu nhóm việc dưới đây đi theo đúng thứ tự của Checklist bản Toàn diện, trang 43–44. Với chủ nhà tự giám sát thi công điện ở nhà mình, có thể coi đây là trình tự đi một vòng công trường.
4.1. Ống luồn và hướng đi của tuyến
Việc bố trí đường dẫn điện trong nhà ở thuộc phạm vi TCVN 9207:2012 — Đặt đường dẫn điện trong nhà ở và công trình công cộng, một tiêu chuẩn thiết kế. Nghĩa là những gì nói dưới đây là yêu cầu bố trí phải khớp với bản vẽ điện của nhà anh chị, chứ không phải một bộ dung sai để đo và chấm điểm tại công trường.
Việc thứ nhất — dây phải nằm trong ống. Checklist bản Toàn diện trang 43 viết rất dứt khoát: "dây điện phải đi TRONG ống luồn, không chôn trực tiếp dây trần vào tường/sàn", và quy nguồn về đúng TCVN 9207:2012. Đây là chỗ dễ kiểm tra nhất và cũng là chỗ đáng dừng công nhất nếu sai. Dây trần chôn thẳng vào tường thì không thay được, không kéo lại được, và nếu có sự cố thì phải đục cả tuyến.

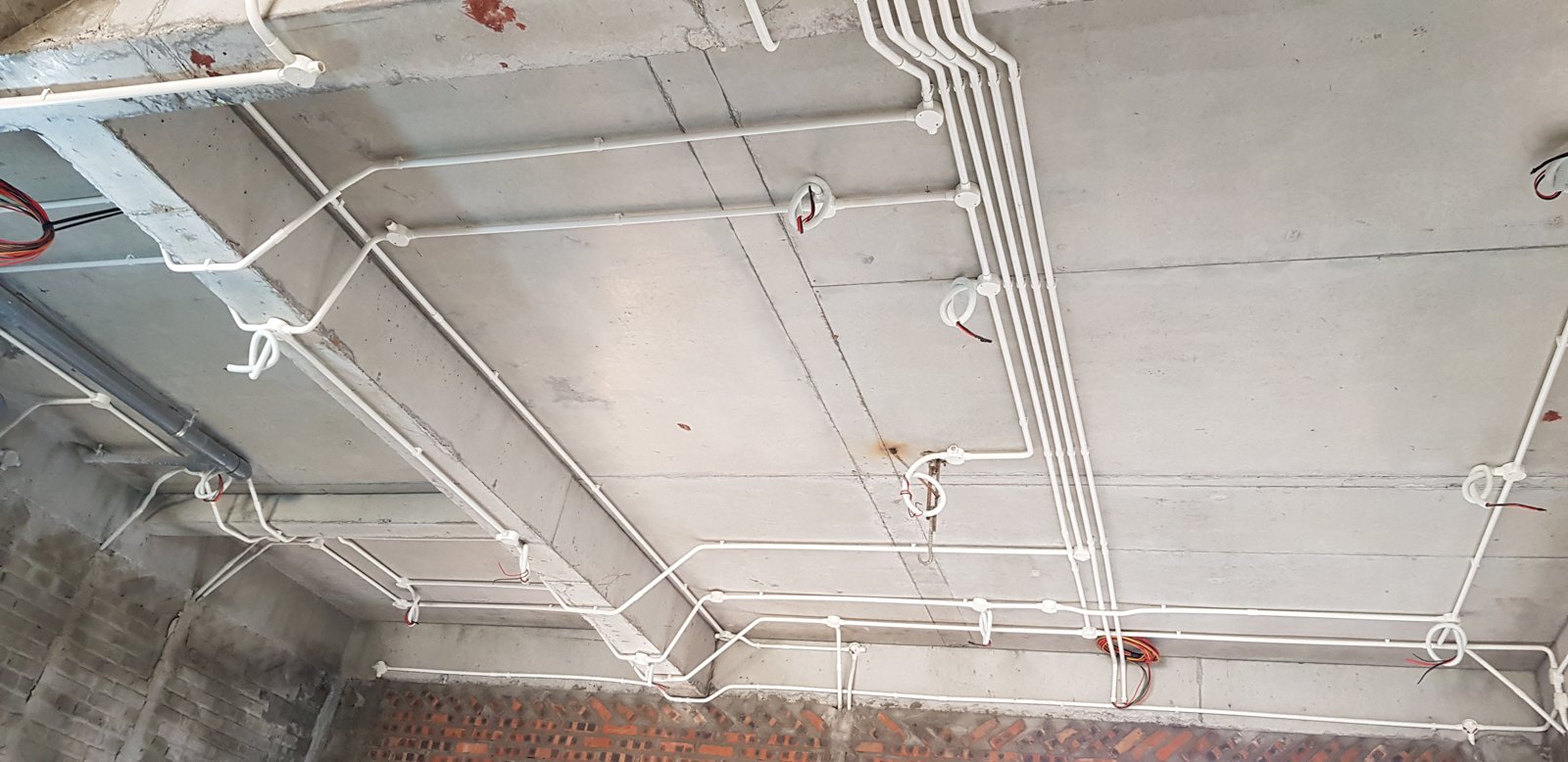

Việc thứ hai — tuyến phải đi thẳng đứng hoặc nằm ngang, không đi chéo. Cũng trang 43:
"Tuyến âm tường đi THẲNG ĐỨNG và NẰM NGANG (không đi chéo) để dễ xác định vị trí về sau, tránh khoan/đóng đinh trúng dây."
Lý do nằm ngay trong câu trích. Một tuyến đi thẳng đứng từ hộp công tắc lên trần là tuyến mà bất kỳ ai cũng suy ra được vị trí bằng cách gióng thẳng từ cái công tắc lên. Một tuyến đi chéo cắt qua giữa mảng tường thì chỉ có người thi công hôm đó mới biết, và người đó thường không còn liên lạc được sau vài năm.
Việc thứ ba — không đi chung rãnh với ống nước. Trang 43: "KHÔNG đi chung ống điện với ống cấp nước/gas trong cùng rãnh; giữ khoảng cách & cao độ tách biệt; ống điện nên đi phía trên ống nước." Nguyên tắc "điện trên, nước dưới" có logic vật lý đơn giản: nước rò thì chảy xuống, không chảy lên.

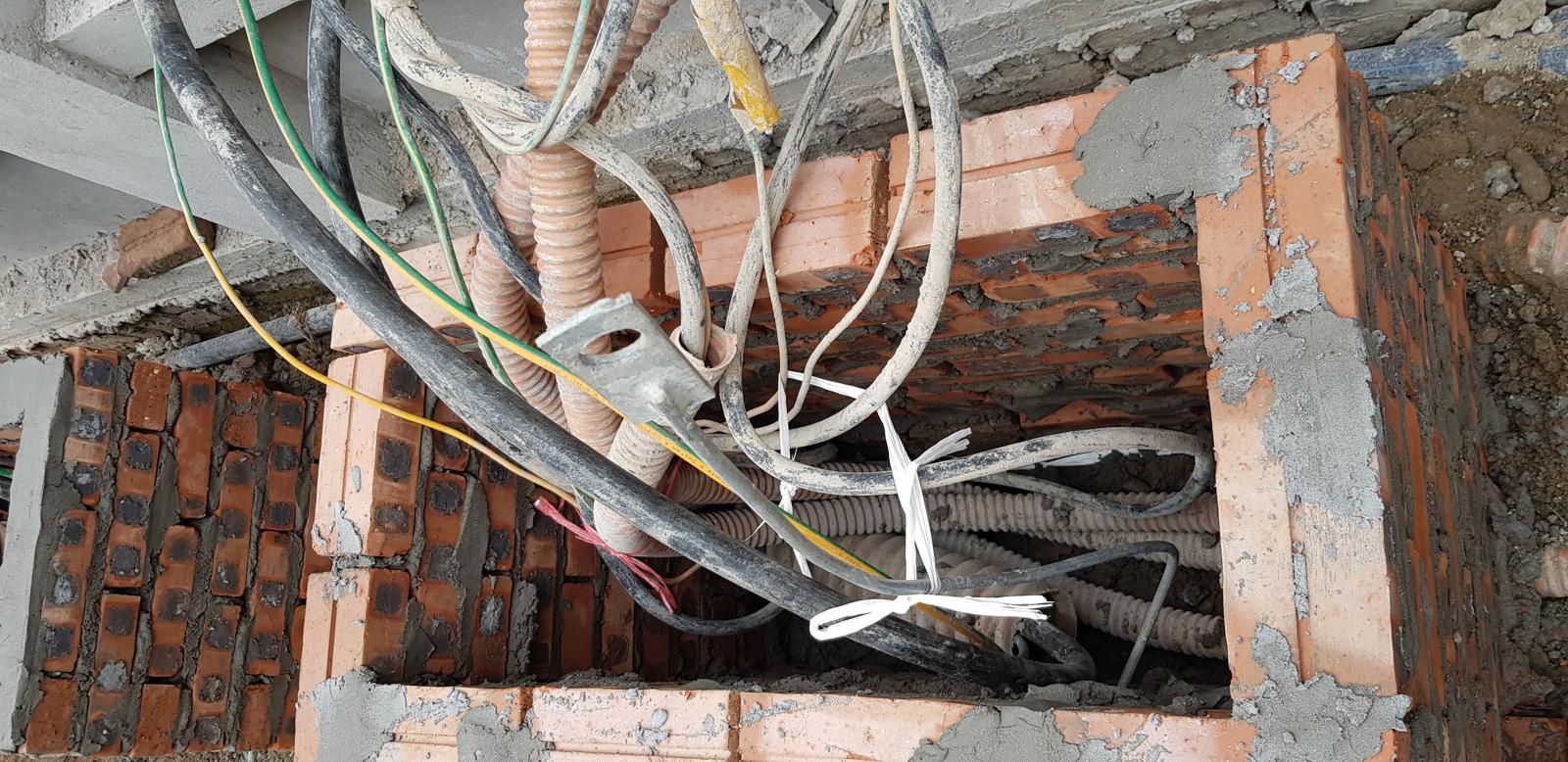

Việc thứ tư — ống không được bẹp, bán kính uốn phải đủ lớn. Ống bẹp ở chỗ uốn thì sau này không luồn lại được dây. Mà không luồn lại được dây thì cái ống luồn mất hết ý nghĩa — nó chỉ còn là một cái vỏ.
Việc thứ năm — độ sâu chôn ống và chiều dày lớp vữa phủ theo thiết kế, và ống phải được cố định chắc trước khi trát. Checklist không đưa ra con số cho hai thông số này mà dẫn về hồ sơ thiết kế — anh chị đối chiếu bản vẽ điện của nhà mình.
4.2. Hộp âm, mối nối và dây chờ
Nếu mục trên nói về đường dẫn điện, thì mục này nói về thiết bị điện — và đó là hai tiêu chuẩn khác nhau. Việc đặt thiết bị điện trong nhà ở thuộc phạm vi TCVN 9206:2012 — Đặt thiết bị điện trong nhà ở và công trình công cộng, cũng là một tiêu chuẩn thiết kế.
Hộp âm phải đúng vị trí và cao độ theo thiết kế, thẳng hàng, và mặt hộp phải phẳng với mặt tường hoàn thiện — không lồi, không lõm (Toàn diện, trang 43). Xin nhấn mạnh cụm "theo thiết kế": cao độ ổ cắm, công tắc trong nhà anh chị là con số nằm trên bản vẽ điện, không phải một con số chuẩn chung mà tôi có thể nêu ra ở đây. Chữ "hoàn thiện" ở đây quan trọng: hộp phải nằm đúng cao độ so với mặt tường sau khi đã trát và ốp lát, không phải so với mặt tường gạch hiện tại. Đây là chỗ hay lệch nhất, vì lúc đặt hộp thì lớp trát chưa có.

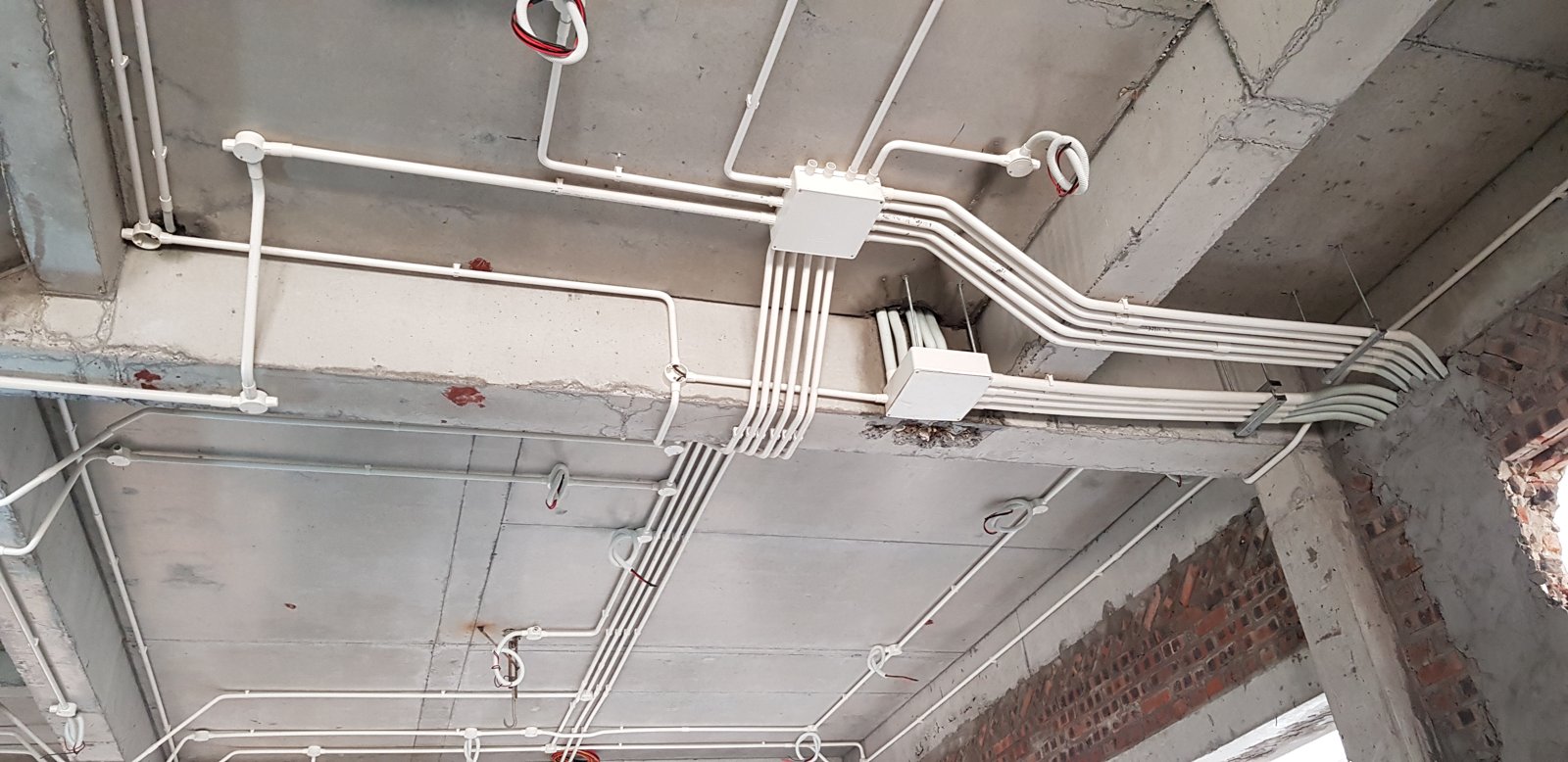

Mối nối dây chỉ được thực hiện trong hộp nối có nắp đậy. Trang 43 viết hoa cả cụm: "KHÔNG chôn kín mối nối trong tường". Và phải chừa đủ chiều dài dây chờ tại mỗi hộp.
Đây là điều tôi muốn anh chị nhớ kỹ nhất trong toàn bộ phần điện. Một mối nối chôn kín trong tường là một điểm hỏng tiềm ẩn mà anh chị vĩnh viễn không tiếp cận được. Nó có thể chạy tốt mười năm rồi mới phát nhiệt. Và khi nó phát nhiệt, không ai biết nó nằm ở đâu.
Ở khu vực ẩm — phòng tắm, khu vệ sinh — hộp phải đặt ngoài vùng nguy hiểm theo thiết kế. Đây là phần điện nước nhà vệ sinh cần bám sát bản vẽ nhất, vì đó là nơi nước và điện gần nhau nhất trong cả căn nhà.

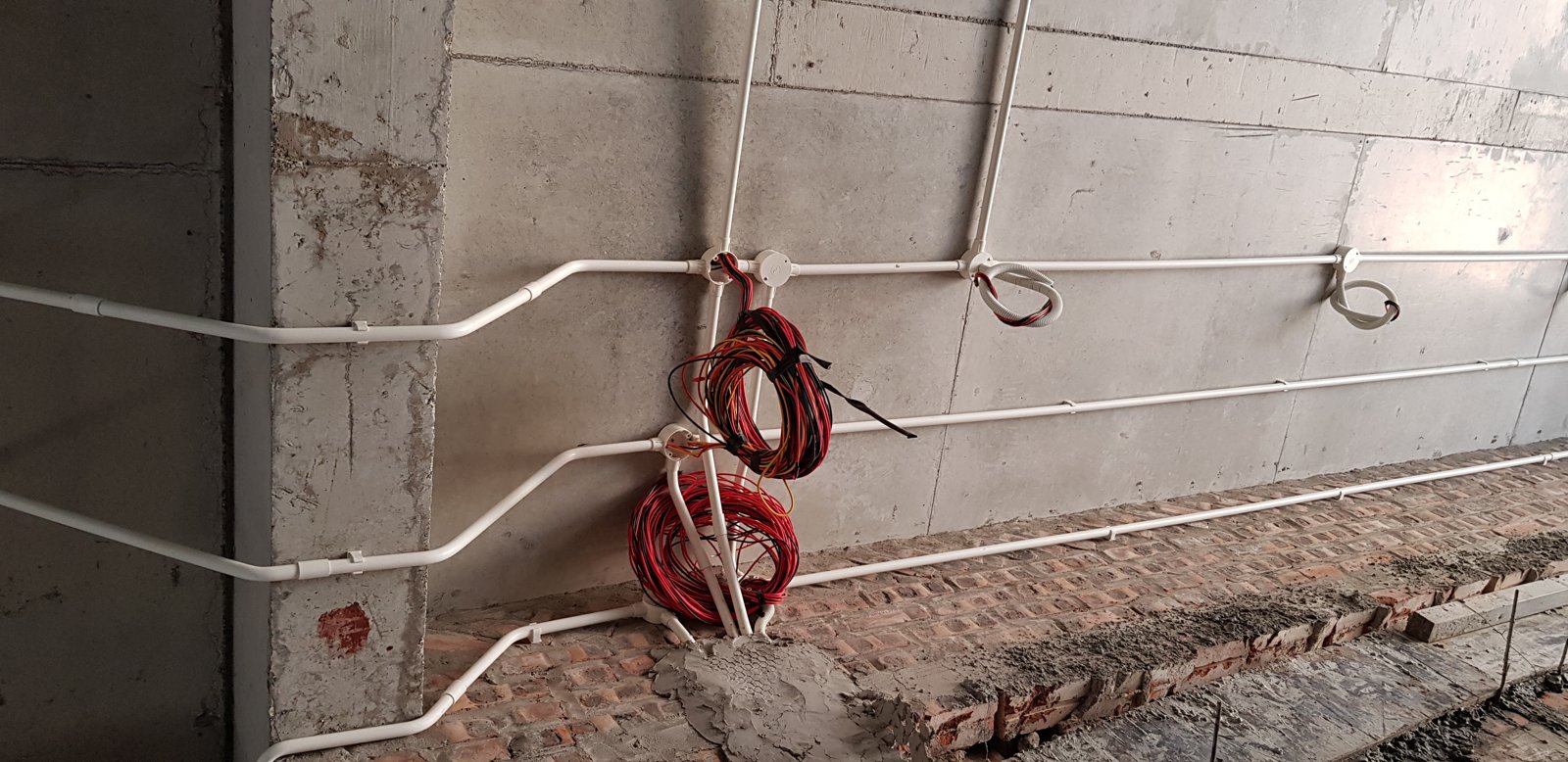

Và một việc rất nhỏ nhưng hay bị quên: "bịt tạm miệng hộp tránh vữa lọt khi trát" (trang 43). Vữa lọt đầy hộp âm thì lúc lắp thiết bị phải đục ra cạo — thao tác đó thường làm vỡ mép hộp và làm nứt lớp trát vừa mới khô quanh nó.
4.3. Dây dẫn, màu dây và tách mạch
Tiết diện dây chọn theo dòng tải và sụt áp — theo thiết kế (Toàn diện, trang 43). Checklist không cho trị số, và điều đó là đúng: tiết diện dây phụ thuộc vào công suất từng mạch và chiều dài tuyến của chính ngôi nhà đó. Anh chị đối chiếu với bản vẽ điện.
Cái kiểm tra được bằng mắt là nhãn trên dây và bộ CO-CQ của lô hàng. Cùng với giấy chứng nhận hợp quy của ống luồn đã nói ở mục 3.4, đây là bộ giấy tờ vật tư của giai đoạn này.
Màu dây phải đi đúng và đồng nhất suốt hệ thống: dây pha (L), dây trung tính (N), và dây bảo vệ PE màu xanh–vàng (trang 43). Màu xanh–vàng là quy ước quốc tế dành riêng cho dây bảo vệ. Dùng sai màu ở một nhánh nào đó, người sửa chữa sau này sẽ tin vào màu dây và làm sai theo.
Tách mạch riêng cho chiếu sáng, ổ cắm, điều hòa, bình nóng lạnh và bếp — mỗi mạch có bảo vệ riêng (trang 43). Việc gộp bình nóng lạnh chung mạch với ổ cắm phòng khách là lỗi gặp thường xuyên ở điện nước nhà dân, và nó có hai hậu quả: mỗi lần nhảy aptomat là mất điện cả cụm không liên quan, và khi cần cô lập một thiết bị để sửa thì không cô lập riêng được.
Cuối cùng: không nối dây trong ống luồn (trang 43). Mối nối phải ở trong hộp — quay lại mục 4.2.
4.4. Nối đất và chống dòng rò
Đây là thẻ mà bản Cơ bản trang 62 gán nhãn DỪNG kèm chú thích "an toàn tính mạng". Không có thẻ nào khác trong giai đoạn này được ghi như vậy.
Phải có hệ thống nối đất và dây bảo vệ PE. Vỏ kim loại của thiết bị và các đường ống kim loại phải được liên kết đẳng thế theo thiết kế (Toàn diện, trang 44).
Phải có thiết bị chống dòng rò (RCD/RCBO) bảo vệ chống điện giật. Checklist bản Toàn diện trang 44 nêu: dòng dư tác động danh định I∆n không lớn hơn 30 mA, cho mạch ổ cắm và khu vực ẩm — phòng tắm, bình nóng lạnh — và quy nguồn về "TCVN 7447/thiết kế".
Ba điều cần đọc cho đúng ở con số này.
Một — nó không phải quy tắc chung cho mọi mạch trong nhà. Phạm vi mà Checklist nêu là mạch ổ cắm và khu vực ẩm, không phải toàn bộ hệ điện. Mạch nào bắt buộc phải có bảo vệ dòng dư, ở ngưỡng nào, là việc của hồ sơ thiết kế điện của chính ngôi nhà.
Hai — khu vực có bồn tắm hoặc vòi hoa sen có phần tiêu chuẩn riêng. Trong bộ TCVN 7447, khu vực này được điều chỉnh bởi TCVN 7447-7-701:2011 — một phần độc lập, tách khỏi phần bảo vệ chống điện giật chung là TCVN 7447-4-41:2010. Việc bộ tiêu chuẩn dành hẳn một phần riêng cho phòng tắm đã tự nó nói lên điều cần biết: đây không phải "một phòng như mọi phòng, gắn thêm cái chống giật" mà là một loại vị trí đặc biệt. Vì vậy đây là chỗ đáng yêu cầu người thiết kế điện nói rõ trên bản vẽ, chứ không phải chỗ để suy luận tại công trường.
Ba — 30 mA là mốc đối chiếu, không phải con số tôi tự chốt thay hồ sơ. Tôi chép lại con số đúng như Checklist bản Toàn diện trang 44 ghi và dừng ở đó, vì trị số bắt buộc áp cho từng mạch phải đọc từ chính hai phần tiêu chuẩn trên cùng hồ sơ thiết kế điện. Việc của anh chị tại hiện trường thì gọn hơn nhiều: đọc thông số in trên thân thiết bị và đối chiếu với thiết kế.
Còn điều này thì không cần tiêu chuẩn nào để kết luận: nếu tủ điện nhà anh chị không có thiết bị chống dòng rò nào cho mạch ổ cắm và cho bình nóng lạnh, đó là điểm phải xử lý trước khi đóng kín — không phải điểm để ghi nhận rồi đi tiếp.

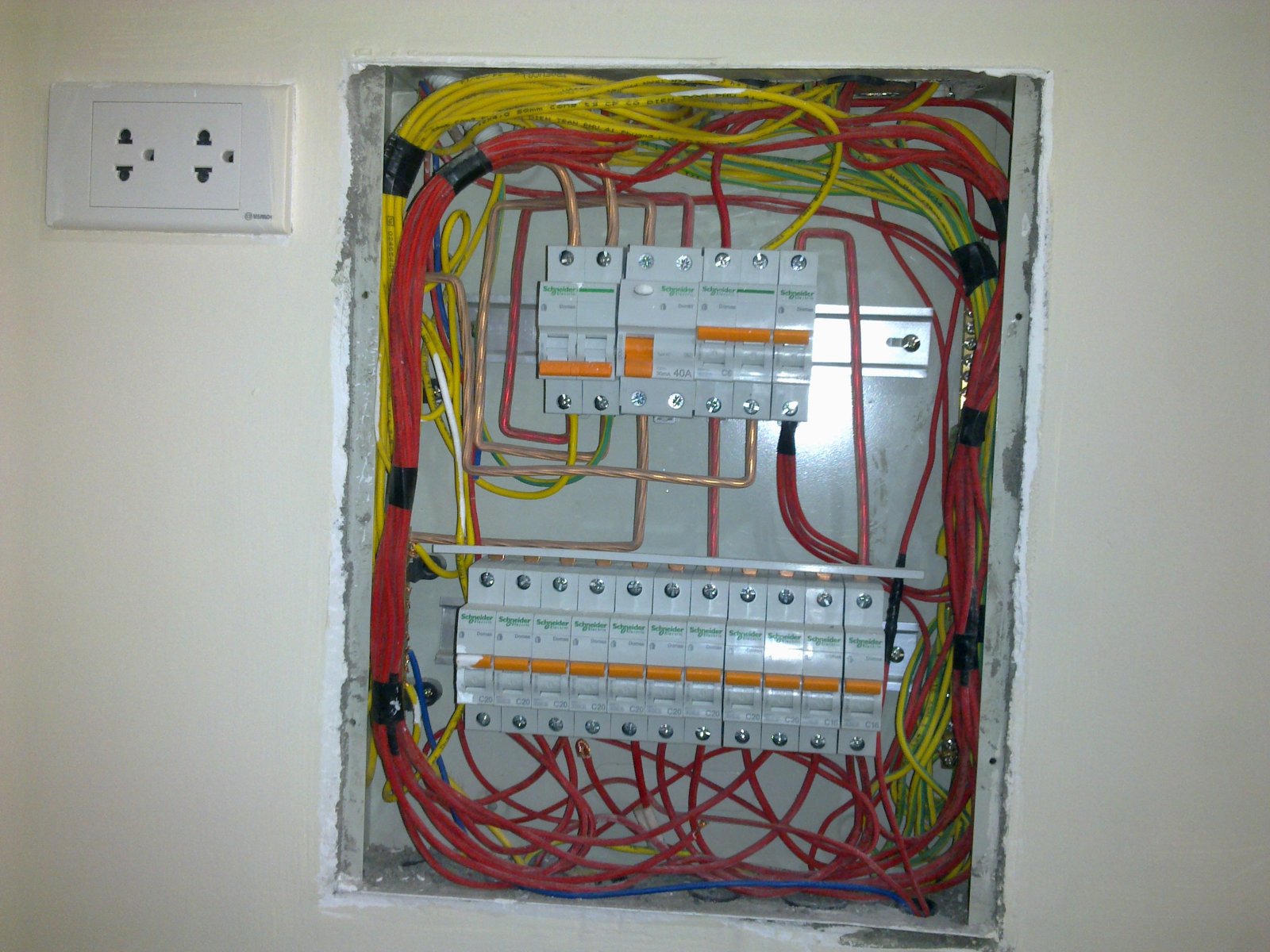

Tủ điện phải có aptomat tổng và aptomat nhánh đúng dòng định mức, ghi nhãn từng mạch, đấu nối chắc và gọn (trang 44).
4.5. Ba phép thử điện phải làm trước khi đóng kín
Checklist bản Toàn diện trang 44, thẻ DN-03.1, liệt kê ba việc — và nhấn mạnh chúng phải được thực hiện "TRƯỚC khi đóng kín & trước nghiệm thu":
Một — đo điện trở cách điện. Phép thử này thuộc phần TCVN 7447-6:2011 — Kiểm tra xác nhận, phần riêng của bộ TCVN 7447 dành cho các phép thử khi nghiệm thu hệ điện.
Trị số mà Checklist bản Toàn diện trang 44 chép lại từ Bảng 6A của phần tiêu chuẩn này là: điện trở cách điện tối thiểu 1,0 MΩ, với hai điều kiện đi kèm — đo bằng điện áp thử 500 V một chiều, và áp cho mạch có điện áp danh nghĩa đến 500 V. Hai điều kiện đó không phải chi tiết phụ: Bảng 6A phân biệt các mức điện áp danh nghĩa khác nhau, nên một con số tách khỏi điều kiện của nó thì không dùng được.
Con số này nên được dùng để đối chiếu, không phải để tôi khẳng định thay tiêu chuẩn: khi nghiệm thu, giá trị áp dụng lấy từ đúng Bảng 6A của TCVN 7447-6:2011 theo cấp điện áp của mạch, cùng với yêu cầu kỹ thuật của công trình. Điều anh chị cần yêu cầu ở hiện trường là kết quả đo có được ghi vào biên bản kèm điện áp thử hay không — một biên bản chỉ ghi "đạt" mà không có số đo và điện áp thử thì không kiểm chứng lại được.
Hai — kiểm tra dây bảo vệ và hệ nối đất: kiểm tra thông mạch và tính liên tục của dây PE; đo điện trở nối đất đạt yêu cầu thiết kế. Checklist không đưa ra một trị số điện trở nối đất chung, và đúng là không nên có: giá trị này phụ thuộc vào sơ đồ nối đất và điều kiện đất nền của từng công trình, nên nó nằm trong hồ sơ thiết kế chứ không nằm ở một con số thuộc lòng.
Ba — thử tác động của thiết bị chống dòng rò: bấm nút test và kiểm tra dòng dư tác động thực tế bằng thiết bị đo, đối chiếu với thông số danh định ghi trên thân thiết bị.
Sau đó là thông điện thử toàn bộ thiết bị, ổ cắm, đèn hoạt động đúng, và — câu cuối cùng của thẻ — lập biên bản thử nghiệm.
Ba phép thử này cần đồng hồ đo chuyên dụng, không phải bút thử điện. Nếu tổ thợ điện của nhà thầu không có thiết bị đo, đó là thông tin anh chị cần biết trước khi đồng ý cho trát, chứ không phải sau. Câu hỏi trong bản Cơ bản trang 62 đã được viết sẵn cho anh chị:
"Hệ điện đã đo cách điện và thử RCD chưa? Cho tôi xem biên bản."
5. Phần nước: kiểm tra gì trước khi trát
5.1. Ống cấp nước và đầu chờ
Ống phải đúng chủng loại và đúng cấp áp lực theo thiết kế (Toàn diện, trang 44). Ống cấp nước có nhiều cấp chịu áp khác nhau, và cấp nào dùng cho tuyến nào là việc của hồ sơ thiết kế cấp nước, không phải việc của thói quen. Mối nối — dù là hàn nhiệt, dán keo hay ren — phải đúng kỹ thuật và kín; phụ tùng co, tê, van phải đạt độ kín nước.
Trang 44 cũng chép lại một trị số về gia công: sai lệch gia công phụ tùng ống không quá 2 mm, dẫn nguồn là điều 2.21 của TCVN 4519:1988 — tiêu chuẩn thi công và nghiệm thu hệ cấp thoát nước bên trong nhà, đã xác minh còn hiệu lực ngày 05/9/2026. Tôi chưa đối chiếu trực tiếp nguyên văn điều 2.21, nên nêu con số này đúng như Checklist ghi và giữ nguyên phạm vi của nó: đây là dung sai gia công phụ tùng ống, không phải dung sai lắp đặt tuyến ống, cũng không phải dung sai vị trí đầu chờ.
Đầu chờ phải đúng cao độ và khoảng cách tâm theo thiết kế và theo thiết bị sẽ lắp — cho sen, chậu rửa, xí, máy giặt, bình nóng lạnh (trang 44). Chữ "theo thiết bị" đáng chú ý: khoảng cách tâm hai đầu chờ của một bộ sen tắm là thông số của chính bộ sen đó. Nếu anh chị chưa chọn thiết bị thì hãy chọn trước khi làm đầu chờ — đảo ngược thứ tự này là nguyên nhân phổ biến nhất của việc phải đục lại tường khu vệ sinh.
Đầu chờ phải được bịt kín trong lúc chờ lắp thiết bị, để vữa và rác không lọt vào ống.
Và tuyến nước không được đi phía trên ổ cắm hoặc hộp điện (trang 44) — vế còn lại của nguyên tắc "điện trên, nước dưới" ở mục 4.1.
5.2. Thử áp lực đường ống cấp nước
Đây là việc quan trọng nhất của cả phần nước, và cũng là việc bị bỏ qua nhiều nhất.
Checklist bản Toàn diện trang 45 mở đầu thẻ DN-05.1 bằng chữ viết hoa:
"BẮT BUỘC thử thủy lực đường ống cấp nước TRƯỚC khi trát/lát/đóng kín."
Và khép lại thẻ bằng một câu chốt về trình tự:
"Nghiệm thu hệ cấp nước chỉ tiến hành SAU KHI có kết quả thử áp lực đường ống."
Trình tự bắt buộc là: thử áp → có kết quả → nghiệm thu → mới trát. Không có đường tắt nào trong bốn bước này.
Thử với áp lực bao nhiêu và giữ trong bao lâu? Đây là chỗ tôi phải nói rõ, vì nó dễ bị hiểu nhầm nhất.
Checklist bản Toàn diện trang 45 quy về hồ sơ: "Áp lực thử & thời gian giữ áp theo THIẾT KẾ và chỉ dẫn nhà sản xuất ống". Đó là câu trả lời chính thức, và cũng là câu trả lời đúng — vì áp lực thử phụ thuộc vào áp lực làm việc của hệ thống và vào loại ống được dùng.
Bên cạnh đó, Checklist có ghi thêm một mốc thông lệ trong ngoặc đơn, kèm đúng nhãn "thực tế phổ biến": áp lực thử ≥ 1,5 lần áp lực làm việc, giữ áp không tụt, không rò rỉ tại mọi mối nối. Tôi giữ nguyên nhãn ấy ở đây: đó là thông lệ nghề, không phải trị số tiêu chuẩn để áp cho mọi công trình.
Ở cùng trang 45 còn một nhóm trị số nữa mà tôi muốn tách bạch, vì đây là chỗ dễ hiểu nhầm nhất của cả bài. Nhóm trị số này áp cho van, vòi và khóa van dùng cho cấp nước nóng và lạnh — không phải cho toàn tuyến ống: thử thủy lực với áp suất 10 daN/cm² hoặc khí nén 1,5 daN/cm²; thời gian thử thủy lực 1–2 phút, áp suất không giảm.
Checklist dẫn nguồn là điều 2.23–2.24 của TCVN 4519:1988. Tiêu chuẩn này đã được xác minh còn hiệu lực ngày 05/9/2026, nhưng tôi chưa đối chiếu trực tiếp nguyên văn hai điều đó, nên tôi chép lại đúng như Checklist ghi và không suy rộng ra ngoài phạm vi của nó: con số 10 daN/cm² là của phụ kiện van vòi, đừng mang sang áp cho tuyến ống PPR của nhà mình.
Vậy anh chị làm gì tại hiện trường? Bốn việc, không cần biết áp lực thiết kế là bao nhiêu:
- Yêu cầu thử khi anh chị có mặt. Đây là phép thử duy nhất trong cả căn nhà mà chủ nhà
không cần chuyên môn vẫn xem được kết quả: kim đồng hồ hoặc đứng yên, hoặc tụt.
- Xem con số trên đồng hồ lúc bắt đầu, ghi lại giờ.
- Quay lại xem sau khoảng thời gian đã thống nhất, đọc lại con số. Tụt áp nghĩa là có
rò ở đâu đó, kể cả khi không nhìn thấy nước.
- Đi dọc tuyến sờ tay vào từng mối nối trong lúc hệ đang giữ áp. Rò nhỏ thường ẩm tay
trước khi kịp nhỏ giọt.
Và câu hỏi trong bản Cơ bản trang 63, dùng nguyên văn được:
"Ống cấp nước đã thử áp lực đạt trước khi trát chưa? Cho xem biên bản."

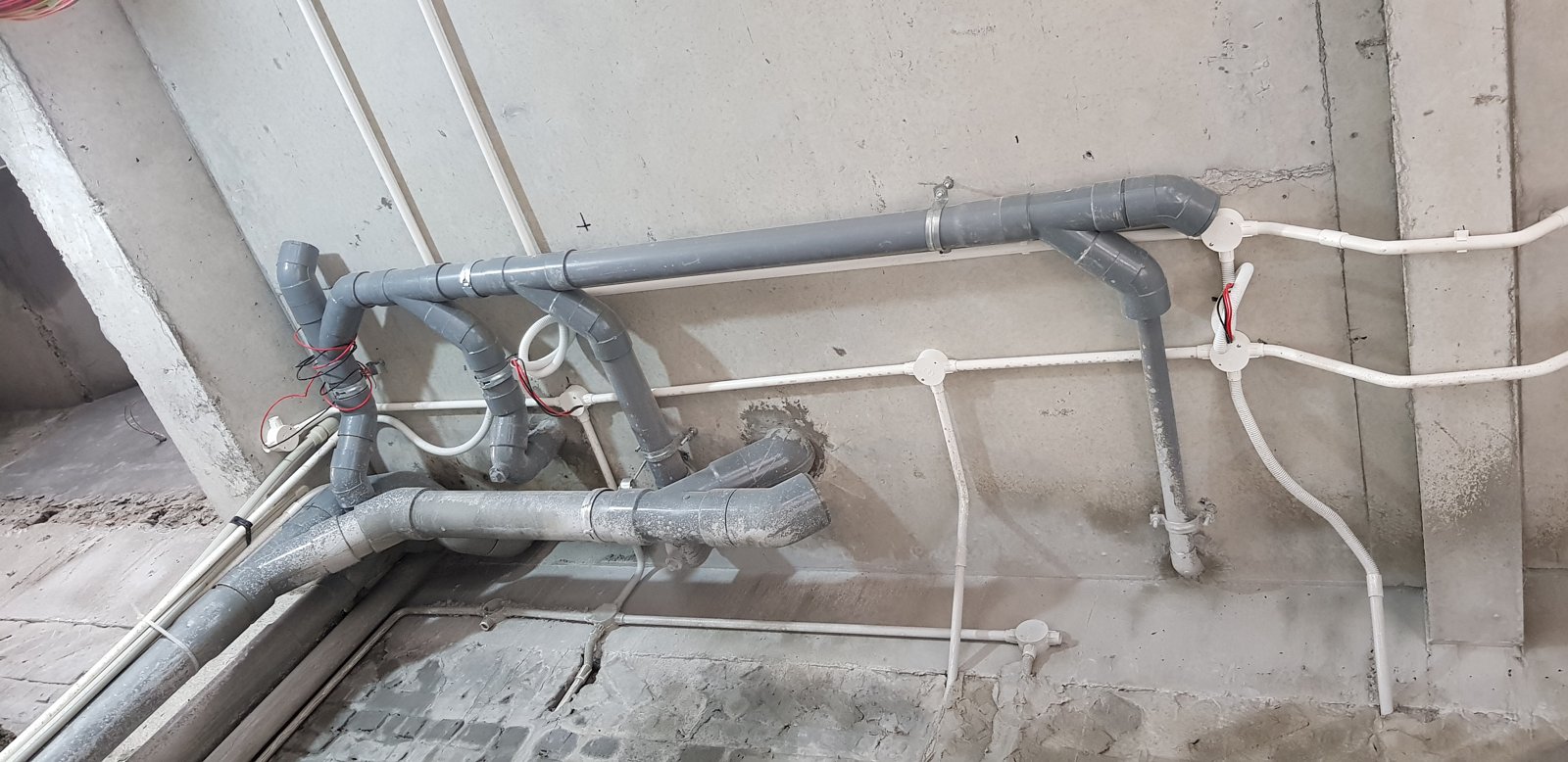

5.3. Ống thoát: độ dốc và thử kín
Ống thoát không chịu áp, nên nhiều tổ thợ coi nhẹ. Nhưng Checklist bản Toàn diện trang 45 gọi thẳng việc thử kín đường ống thoát là "công việc quan trọng của nghiệm thu".
Cách thử theo Checklist bản Toàn diện trang 45, dẫn nguồn TCVN 4519:1988 — và xin để ý kỹ vì hai cách thử này áp cho hai đối tượng khác nhau, không thay thế cho nhau:
| Đối tượng | Cách thử | Thời gian |
|---|---|---|
| Ống nhánh thoát trong nền đất hoặc rãnh sàn | Đổ đầy nước đến cốt sàn tầng 1 | Checklist không nêu |
| Mạng thoát nước mưa | Đổ đầy đến mức cao nhất của phễu thu | 10 phút, không cho phép rò rỉ |
Con số 10 phút là của mạng thoát nước mưa, không phải một mốc thời gian chung cho mọi đường thoát trong nhà. Với các tuyến thoát khác, thời gian giữ nước lấy theo yêu cầu kỹ thuật của công trình và theo thỏa thuận nghiệm thu — Checklist không đặt ra một con số cố định, và tôi cũng không tự đặt ra một con số thay nó.
Nguyên lý của phép thử thì rất dễ hiểu: cột nước đứng tạo áp lực lên toàn bộ mối nối phía dưới. Chỗ nào không kín thì lộ ra trong vòng vài phút.
Độ dốc phải đúng thiết kế để nước tự chảy (trang 45). Đường ống không được cong, gãy hay nứt trên đoạn thẳng; mối nối kín; giá đỡ chắc. Ống thoát ngược dốc là lỗi mà lớp trát và lớp gạch lát sẽ giấu đi hoàn hảo — cho tới ngày nhà có người ở và bắt đầu tắc.
Chỗ ống xuyên sàn và xuyên tường phải được chừa lỗ hoặc đặt ống lồng theo thiết kế, và phải chống thấm lại quanh cổ ống xuyên sàn khu vệ sinh (trang 45). Cổ ống xuyên sàn là một trong những vị trí thấm dai dẳng nhất của nhà ở: nước thấm quanh cổ ống của tầng trên sẽ hiện ra thành vệt loang trên trần tầng dưới, và lúc đó tìm đúng điểm rò là việc rất mất công. Đây cũng là một trong những nguyên nhân tôi đã phân tích trong bài Vì sao nhà mới xây 2 năm đã nứt, thấm?.
Sau khi hệ ống được nghiệm thu và xử lý cổ ống xong, việc tiếp theo ở nhà vệ sinh là chống thấm — và thứ tự hai việc này không được đảo. Xem quy trình kiểm tra chống thấm nhà vệ sinh trước khi ốp lát.
5.4. Đường chờ điều hoà: hạng mục hay bị quên nhất
Việc này thuộc giai đoạn kế tiếp trong Checklist, nhưng thời điểm thi công thì trùng đúng buổi này — nên tôi đưa vào đây, vì bỏ ra là để anh chị sót đúng thứ hay sót nhất.
Checklist bản Toàn diện trang 46 yêu cầu đặt sẵn ống gen chờ cho tuyến ống đồng gas, dây điều khiển và ống thoát nước ngưng đi âm tường hoặc âm trần TRƯỚC khi trát/lát. Vị trí dàn lạnh, dàn nóng và lỗ xuyên tường phải đúng thiết kế.
Kèm theo đó là hai yêu cầu nữa:
- Mạch điện riêng cho điều hoà, với aptomat và tiết diện dây theo công suất máy, có dây
bảo vệ PE. Đường chờ điện phải kéo tới đúng vị trí đặt dàn.
- Ống thoát nước ngưng dẫn ra hệ thoát nước, đặt sẵn với hướng dốc tự chảy.
Và câu cuối của thẻ, giống hệt tinh thần của mục 6 dưới đây: đánh dấu và chụp ảnh định vị tuyến chờ trước khi che kín.
Cột "Lỗi thường gặp" của thẻ này viết ngắn gọn hậu quả: "Quên chừa đường chờ → đi ống nổi xấu/đục lại; thiếu mạch điện riêng." Nhà làm xong, đẹp, rồi tới lúc lắp điều hoà mới phát hiện không có đường chờ — thế là một đường ống gen chạy nổi dọc tường phòng ngủ, hoặc một đường đục mới cắt ngang mảng tường vừa sơn.
Câu hỏi cho nhà thầu, bản Cơ bản trang 65:
"Đường chờ máy lạnh (ống gas, điện, nước ngưng) đã đặt sẵn trước khi trát chưa?"
6. Bộ ảnh định vị: chụp gì và đặt tên thế nào
Phần này là câu trả lời cho chữ "chụp gì" trong tiêu đề.
Checklist bản Toàn diện trang 45, thẻ DN-06.1, viết:
"TRƯỚC khi trát che kín: lập bản vẽ hoàn công tuyến điện & nước âm tường/sàn, CHỤP ẢNH định vị (kèm thước đo) để tra cứu khi khoan/sửa về sau."
Ba chữ "kèm thước đo" là điểm mấu chốt. Một tấm ảnh chụp bức tường đầy ống, không có thước, chỉ cho biết "có ống ở đây". Cũng tấm ảnh ấy với một cây thước mét đặt dựa vào tường sẽ cho biết ống nằm cách sàn bao nhiêu, cách mép cửa bao nhiêu. Tấm thứ nhất là kỷ niệm. Tấm thứ hai là hồ sơ.
6.1. Chụp gì: bảy loại khung hình
Với mỗi bức tường có tuyến âm, chụp theo bộ:
- Ảnh toàn cảnh bức tường — thấy trọn mảng tường, thấy được mép cửa hoặc góc phòng để
làm mốc gióng.
- Ảnh toàn cảnh có thước — đặt thước mét dựng đứng cạnh tuyến ống chính, hoặc trải
thước nằm ngang dưới chân tường.
- Ảnh cận cảnh mỗi hộp âm — thấy được cao độ hộp so với sàn, đo bằng thước.
- Ảnh cận cảnh mỗi điểm giao nhau của tuyến điện và tuyến nước.
- Ảnh cụm đầu chờ nước khu vệ sinh và khu bếp — thấy cả khoảng cách tâm giữa các đầu chờ.
- Ảnh cổ ống xuyên sàn sau khi đã chống thấm lại.
- Ảnh nhãn vật tư — nhãn trên ống luồn, trên ống nước, cùng với giấy chứng nhận hợp
quy và hóa đơn.
Bộ ảnh này không nhiều. Một căn nhà phố ba tầng thường rơi vào khoảng vài chục tấm, chụp hết trong một buổi. So với việc dò tường bằng máy hoặc đục thử ở mười năm sau, đây là buổi làm việc có tỷ suất sinh lợi cao nhất của cả quá trình xây nhà.
6.2. Quy ước đặt tên ảnh: Tầng – Phòng – Hướng tường – Số thứ tự
Chụp xong mà không đặt tên thì ba năm sau anh chị sẽ có một thư mục vài trăm tấm ảnh tường xám trông giống hệt nhau, và sẽ không mở nó ra nữa.
Dưới đây là quy ước tôi đề xuất để anh chị dùng. Đây là cách tổ chức hồ sơ, không phải một quy định kỹ thuật — anh chị đổi ký hiệu theo ý mình cũng được, miễn giữ đủ bốn thành phần và giữ nhất quán từ đầu đến cuối:
T<tầng>_<phòng>_<hướng tường>_<số thứ tự>
| Thành phần | Cách ghi | Ví dụ |
|---|---|---|
| Tầng | T1, T2, T3, TT (tầng trệt), TM (tum, mái) | T2 |
| Phòng | viết tắt không dấu, tự đặt và giữ nguyên suốt bộ hồ sơ | PN1 (phòng ngủ 1), WC2, BEP, PK |
| Hướng tường | hướng bức tường quay mặt vào phòng: B – N – Đ – T | D (tường phía Đông) |
| Số thứ tự | 01, 02, 03… trong cùng bức tường đó | 03 |
Ví dụ tên đầy đủ: T2_PN1_D_03.jpg — ảnh thứ ba của bức tường phía Đông, phòng ngủ 1, tầng 2.
Nếu tường có nhiều mảng thì thêm một chữ sau hướng: D-a, D-b. Nếu là ảnh sàn thì dùng SAN thay cho hướng: T2_WC2_SAN_01.jpg.
Vì sao lại là "hướng tường" chứ không phải "tường số 1, số 2"? Vì hướng là thứ duy nhất không đổi. Số thứ tự tường phụ thuộc vào việc hôm đó anh chị đứng đâu và đếm từ đâu. Còn tường phía Đông của phòng ngủ 1 thì mười năm sau vẫn là tường phía Đông của phòng ngủ 1 — và bất kỳ ai cầm cái điện thoại có la bàn cũng xác định lại được trong mười giây.
Cách này còn có một lợi ích với điện nước nhà phố: nhà phố thường sâu và nhiều phòng giống nhau, gọi theo "phòng ngủ 1, phòng ngủ 2" dễ nhầm giữa các tầng, nhưng gắn thêm mã tầng phía trước thì không nhầm được nữa.
6.3. Lưu ở đâu và lưu bao lâu
Lưu tối thiểu hai nơi, một trong hai phải là nơi không nằm trong máy điện thoại đang dùng — vì điện thoại thì đổi, còn ngôi nhà thì không.
Lưu vĩnh viễn. Đây không phải hồ sơ thi công dùng xong rồi bỏ, mà là hồ sơ vận hành của ngôi nhà. Nó được dùng vào những lúc rất xa nhau: lắp thêm điều hoà, treo tủ bếp, đóng kệ tường, xử lý một vệt thấm, cải tạo phòng tắm sau mười lăm năm. Mỗi lần như vậy, thứ đứng giữa cái mũi khoan và đường dây điện chính là thư mục ảnh này.
Và nên để lại đường dẫn ở nơi người khác tìm được — trong hồ sơ nhà, trong ghi chú của gia đình. Người cần tới nó nhất có khi không phải anh chị.
7. Hồ sơ phải giữ lại sau buổi nghiệm thu
Đây là câu trả lời cho chữ "giữ hồ sơ gì". Sau buổi nghiệm thu điện nước âm tường, bộ hồ sơ tối thiểu gồm bảy nhóm:
| # | Tài liệu | Căn cứ |
|---|---|---|
| 1 | Biên bản nghiệm thu công việc xây dựng — có kết luận nghiệm thu và câu đồng ý cho triển khai công việc tiếp theo | NĐ 207/2026/NĐ-CP, Điều 22 khoản 1 và khoản 4 |
| 2 | Bản vẽ hoàn công tuyến điện – nước âm tường/sàn, hoặc số đo xác định kích thước và thông số thực tế | NĐ 207/2026/NĐ-CP, Phụ lục IIb mục 1 điểm c; Checklist bản Toàn diện tr.45 |
| 3 | Bộ ảnh định vị có thước đo, đặt tên theo quy ước ở mục 6.2 | Checklist bản Toàn diện tr.45 |
| 4 | Biên bản thử áp lực đường ống cấp nước — ghi áp lực bắt đầu, thời gian giữ, áp lực kết thúc | Checklist bản Toàn diện tr.45 |
| 5 | Kết quả thử kín đường ống thoát nước | Checklist bản Toàn diện tr.45 |
| 6 | Biên bản thử nghiệm điện — điện trở cách điện, thông mạch dây bảo vệ PE, điện trở nối đất, kết quả thử thiết bị chống dòng rò | Checklist bản Toàn diện tr.44 |
| 7 | Hồ sơ vật tư — giấy chứng nhận hợp quy của ống cấp thoát nước và ống luồn dây điện, CO-CQ dây dẫn, hóa đơn, ảnh nhãn trên sản phẩm | QCVN 16:2023/BXD Bảng 1 nhóm IX và nhóm X mục 3; NĐ 207/2026/NĐ-CP Điều 10 khoản 4 điểm b |
Với nhà dân, bảy nhóm này không cần đóng thành quyển in màu. Một thư mục trên máy tính, một bản in kẹp trong hồ sơ nhà là đủ. Cái quan trọng là có, và có đúng thời điểm — tức trước khi lớp trát phủ lên.
📥 Toàn bộ Giai đoạn 09 — Điện nước, cùng mười chín giai đoạn còn lại, nằm trong Checklist Giám Sát Thi Công Nhà Dân Từ A-Z. Bản Cơ bản viết theo hai cột "Nhìn bằng mắt" và "Hỏi thầu" để chủ nhà cầm ra công trường dùng ngay. Tải miễn phí tại dovancong.com.
8. Chín sai lầm thường gặp
Chín mục dưới đây lấy từ cột "Lỗi thường gặp" của Checklist bản Toàn diện, trang 43–46. Chúng bổ sung cho danh sách chung mà tôi đã tập hợp trong bài Lỗi thường gặp khi xây nhà, ở phần riêng của giai đoạn điện nước.
1. Trát che ống khi chưa thử áp. Lỗi nghiêm trọng nhất của cả giai đoạn, vì nó vô hiệu hóa toàn bộ cơ hội phát hiện rò. Checklist ghi hậu quả: "thấm sau hoàn thiện phải đục lại".
2. Bỏ thử kín đường ống thoát. Hậu quả theo Checklist: "rò rỉ, tắc, thấm trần dưới".
3. Dây trần chôn thẳng vào tường, không có ống luồn. Không thay được dây, không kéo lại được, sự cố thì phải đục cả tuyến.
4. Tuyến đi chéo qua mảng tường. Checklist gọi đúng tên hậu quả: "tuyến đi chéo khó dò". Sau này khoan tường là chuyện may rủi.
5. Nối dây rồi chôn kín trong tường. "Nối dây giấu trong tường khó sửa" — và điểm hỏng đó nằm ở chỗ không ai tiếp cận được.
6. Không có nối đất, không có thiết bị chống dòng rò cho khu ẩm. Checklist ghi thẳng: "nguy cơ điện giật". Đây là thẻ duy nhất trong giai đoạn được bản Cơ bản chú thích "an toàn tính mạng".
7. Đầu chờ sai cao độ hoặc sai khoảng cách tâm. "Lắp thiết bị bị lệch" — và sửa thì phải đục lại tường khu vệ sinh vừa ốp xong.
8. Không hoàn công, không chụp ảnh trước khi che. Checklist ghi hai hậu quả liền nhau: "khoan trúng dây/ống; nghiệm thu che khuất sơ sài".
9. Quên chừa đường chờ điều hoà. "Đi ống nổi xấu/đục lại; thiếu mạch điện riêng."
9. Một kịch bản quen thuộc ở công trường nhà dân
Đoạn dưới đây là kịch bản điển hình dựng lại từ các lỗi mà Checklist liệt kê ở cột "Lỗi thường gặp", trang 43–45 bản Toàn diện — không phải một công trình cụ thể.
Nhà ba tầng, phần thô xong, tổ điện nước vào làm trong khoảng một tuần. Chủ nhà ghé công trường vài buổi, thấy tường đầy rãnh và ống, thấy thợ làm nhanh và gọn, nên yên tâm.
Sáng thứ Bảy, nhà thầu gọi: "Anh ơi tuần sau bên em cho trát nhé, điện nước xong hết rồi." Chủ nhà hỏi lại một câu: "Thử áp chưa em?" Bên kia trả lời rất tự nhiên: "Ống PPR hàn nhiệt mà anh, bọn em làm bao nhiêu nhà rồi, có bao giờ rò đâu. Với lại thử thì phải chờ, mà tuần sau tổ trát vào rồi, lệch một tuần là lệch cả tiến độ."
Chủ nhà lưỡng lự. Anh không biết thử áp là thử thế nào, không có thiết bị, và cũng ngại làm khó tổ thợ đang làm được việc. Cái lý do "lệch tiến độ" nghe rất thật. Anh nói: "Ừ thôi, em làm cẩn thận giúp anh."
Tổ trát vào. Tường phẳng, đẹp. Rồi bả, rồi sơn, rồi ốp lát. Nhà xong, dọn vào ở.
Mùa mưa đầu tiên trôi qua không có gì. Đến khoảng vài tháng sau khi dọn vào, chân tường phòng ngủ tầng hai bắt đầu có một vệt ẩm nhạt, chỗ giáp với khu vệ sinh. Ban đầu chỉ như một mảng sơn hơi sẫm màu hơn xung quanh — dễ nghĩ là do hơi nước từ phòng tắm. Vài tuần sau, vệt ẩm lan rộng thêm một chút và mép sơn bắt đầu phồng.
Thợ tới, dò tường, khoanh vùng. Đục ra thì thấy một mối nối co tê trên tuyến nước nóng bị rò rất nhỏ — loại rò mà một buổi thử áp sẽ phát hiện ngay từ phút đầu, nhưng để tự nó lộ ra thì mất mấy tháng thấm dần qua lớp vữa.
Xử lý cái mối nối ấy mất nửa buổi. Xử lý những gì đi kèm mới là phần dài: đục mảng tường, làm lại chống thấm chân tường, chờ khô, trát vá, bả lại, sơn lại. Và vì sơn vá không bao giờ ăn màu hoàn toàn với sơn cũ đã lên tuổi, cuối cùng phải lăn lại cả bức tường cho đều.
Điều đáng nói không phải là chi phí. Điều đáng nói là buổi thử áp bị bỏ qua hôm ấy chỉ tốn thêm một buổi chờ — đúng bằng khoảng thời gian mà cả hai bên đều thấy không đáng để làm chậm tiến độ.
Còn một chi tiết nữa của kịch bản này, thường xuất hiện muộn hơn. Hai năm sau, gia đình muốn treo một cái tủ sách ở phòng ngủ tầng hai. Không có bộ ảnh định vị, không có bản vẽ hoàn công. Thợ dò tường bằng máy, máy báo tín hiệu ở ba chỗ nhưng không phân biệt được đâu là ống nước, đâu là ống điện, đâu là râu thép. Cuối cùng phương án được chọn là treo lệch sang bức tường bên cạnh — bức tường không có tuyến âm, và cũng không phải chỗ mà gia đình muốn đặt cái tủ.
Đó là cái giá thứ hai, âm thầm hơn: ngôi nhà mất đi một phần khả năng được thay đổi.
10. Câu hỏi thường gặp
Nhà tôi xây nhỏ, có nhất thiết phải nghiệm thu điện nước âm tường trước khi trát không?
Quy mô nhà không làm thay đổi bản chất vấn đề: dù nhà lớn hay nhỏ, lớp trát vẫn là lớp không mở lại được. Về mặt quy định, Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b giao cho chủ sở hữu nhà ở trách nhiệm tổ chức giám sát thi công và chịu trách nhiệm về an toàn — trách nhiệm này không phụ thuộc vào diện tích. Với nhà từ 7 tầng trở lên hoặc từ 02 tầng hầm trở lên, việc tổ chức thi công và giám sát theo Nghị định là bắt buộc (Điều 10 khoản 3 điểm c).
Test áp lực đường ống nước bao nhiêu là đủ?
Câu trả lời chính xác nằm trong hồ sơ thiết kế cấp nước của nhà anh chị và trong chỉ dẫn của nhà sản xuất ống — đó cũng là điều Checklist bản Toàn diện trang 45 quy về: "Áp lực thử & thời gian giữ áp theo THIẾT KẾ và chỉ dẫn nhà sản xuất ống". Checklist có nêu thêm một mốc thông lệ thực tế: áp lực thử từ 1,5 lần áp lực làm việc trở lên, giữ áp không tụt và không rò tại mọi mối nối. Điều anh chị cần quan sát ở hiện trường thì đơn giản: kim đồng hồ có tụt trong thời gian giữ áp hay không.
Thợ nói "bọn em làm bao nhiêu nhà rồi, không cần thử" thì trả lời sao?
Trả lời bằng trình tự, không bằng tranh luận về tay nghề. Checklist bản Toàn diện trang 45 ghi rõ: "Nghiệm thu hệ cấp nước chỉ tiến hành SAU KHI có kết quả thử áp lực đường ống" — và không nghiệm thu thì chưa có căn cứ cho trát. Cách nói gọn nhất là đưa việc thử vào lịch ngay từ đầu, như một bước của tiến độ, chứ không đưa ra như một yêu cầu phát sinh vào phút chót. Bản Cơ bản trang 63 cũng đã viết sẵn câu hỏi: "Ống cấp nước đã thử áp lực đạt trước khi trát chưa? Cho xem biên bản."
Chụp ảnh bằng điện thoại có đủ không, hay phải thuê người vẽ hoàn công?
Nghị định 207/2026/NĐ-CP Phụ lục IIb mục 1 điểm c yêu cầu bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo — tức là chấp nhận cả hai đường. Với nhà dân, bộ ảnh có thước đo cộng với bản vẽ điện nước được ghi tay lại những chỗ thi công khác thiết kế thường là đủ dùng, miễn là đầy đủ và đặt tên có hệ thống. Ảnh chụp bằng điện thoại hoàn toàn dùng được — thứ quyết định giá trị của ảnh là cây thước trong khung hình và cái tên file, không phải chất lượng máy ảnh.
Ống điện và ống nước có được đi chung một rãnh cho gọn không?
Không. Checklist bản Toàn diện trang 43 viết: "KHÔNG đi chung ống điện với ống cấp nước/gas trong cùng rãnh; giữ khoảng cách & cao độ tách biệt; ống điện nên đi phía trên ống nước." Và ở chiều ngược lại, trang 44: "Không đi ống nước phía TRÊN ổ cắm/hộp điện." Nguyên tắc gọn trong bốn chữ: điện trên, nước dưới.
Nếu nhà thầu đã trát rồi mới nhớ ra chưa thử áp thì làm thế nào?
Vẫn thử được, nhưng ý nghĩa đã khác. Thử áp sau khi trát vẫn phát hiện được rò — chỉ là khi phát hiện thì việc sửa đã thành đục. Trong tình huống ấy, nên làm ba việc: thử ngay trước khi bước sang ốp lát và sơn bả, vì mỗi lớp hoàn thiện chồng thêm sẽ làm việc sửa đắt thêm; ghi lại hiện trạng đã trát vào hồ sơ để sau này biết bộ ảnh định vị bị thiếu đoạn nào; và rà lại đường chờ điều hoà cùng các đầu chờ thiết bị, vì đó là những thứ còn kịp xử lý ở mức chi phí thấp hơn nhiều so với xử lý đường ống.
11. Kết luận
Toàn bộ bài này có thể rút về ba câu:
Thử gì. Thử áp lực đường ống cấp nước và thử kín đường ống thoát; đo cách điện, kiểm tra dây bảo vệ và hệ nối đất, thử thiết bị chống dòng rò. Tất cả trước khi che khuất — đúng như nguyên tắc cốt lõi mà Checklist bản Toàn diện đặt ở đầu cả ba trang 43, 44, 45.
Chụp gì. Toàn cảnh và cận cảnh từng bức tường có tuyến âm, kèm thước đo, đặt tên theo tầng – phòng – hướng tường – số thứ tự. Chụp một buổi, dùng cả đời ngôi nhà.
Giữ hồ sơ gì. Bảy nhóm ở mục 7: biên bản nghiệm thu, bản vẽ hoàn công hoặc số đo thực tế, bộ ảnh định vị, biên bản thử áp, kết quả thử kín, biên bản thử nghiệm điện, và hồ sơ vật tư.
Điều tôi muốn anh chị mang theo sau bài này không phải là danh sách, mà là một cách nhìn về thời điểm. Trong suốt quá trình xây một ngôi nhà, có vài thời điểm mà chi phí của việc kiểm tra gần như bằng không, còn chi phí của việc bỏ qua thì lớn và trả dần trong nhiều năm. Buổi trước khi trát là một trong số đó — có lẽ là buổi rõ ràng nhất.
Nửa ngày để thử và chụp. Đổi lại là một hệ thống đã được kiểm chứng nằm trong tường, và một tấm bản đồ để mười năm sau còn dám cầm máy khoan lên.
Khi bộ ảnh và biên bản ở bước này đã đủ, việc tiếp theo là cho trát — và lớp trát cũng có mốc dừng riêng của nó. Bước kế tiếp tôi viết trong bài trát tường: kiểm tra độ phẳng, chiều dày và thời điểm chuyển sang sơn.
🗓 Toàn bộ văn bản pháp luật và tiêu chuẩn kỹ thuật viện dẫn trong bài đã được kiểm tra trạng thái hiệu lực ngày 05/9/2026. Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP cùng có hiệu lực từ ngày 01/7/2026; QCVN 16:2023/BXD và QCVN 12:2014/BXD đang có hiệu lực; chín tiêu chuẩn của giai đoạn điện nước — TCVN 4519:1988, TCVN 4513:1988, TCVN 4474:1987, TCVN 9206:2012, TCVN 9207:2012, TCVN 7447-4-41:2010, TCVN 7447-6:2011, TCVN 7447-7-701:2011 — đều còn hiệu lực. Cách dùng các trị số trích từ nhóm tiêu chuẩn này: xem mục 3.5.
Bước tiếp theo cho anh chị
📥 Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí. Hai mươi giai đoạn thi công, mỗi đầu việc kèm nhãn Ghi nhận / Tạm dừng / DỪNG, và hai cột "Nhìn bằng mắt" – "Hỏi thầu" để cầm ra công trường dùng được ngay.
📗 Đọc bản Toàn diện nếu anh chị muốn đi sâu hơn: tiêu chí kiểm tra, chỉ tiêu kỹ thuật và viện dẫn tiêu chuẩn cho từng đầu việc — bao gồm toàn bộ Giai đoạn 09 mà bài này khai thác.
🔔 Theo dõi Đỗ Văn Công trên dovancong.com, YouTube và Facebook để nhận các bài theo đúng trình tự thi công.
🧰 Cần người đi cùng ở những cổng quan trọng? Tìm hiểu dịch vụ tư vấn, giám sát xây nhà — đặc biệt với các mốc không quay lại được như buổi nghiệm thu điện nước âm tường trước khi trát.
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Bài viết dựa trên Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện trang 43–46; bản Cơ bản trang 60–65) và các văn bản pháp luật hiện hành, kiểm tra ngày 05/9/2026.
