Nghiệm thu cốp pha trước khi đổ bê tông: 7 việc phải kiểm tra tại hiện trường
Cốp pha sai thì bê tông đông cứng theo cái sai đó. Bảy việc phải kiểm tra khi nghiệm thu cốp pha trước khi đổ bê tông, kèm tiêu chí và câu hỏi cho nhà thầu.
Căn cứ của bài viết này
Nguồn chuyên môn: Ebook Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — bản Toàn diện (trang 17, 18, 21, 26, 27, 28, 30, 31, 33) và bản Cơ bản (trang 18, 23, 31, 32, 33, 34, 39, 42, 43).
Tiêu chuẩn: TCVN 4453:1995 Kết cấu bê tông và bê tông cốt thép toàn khối — Quy phạm thi công và nghiệm thu — Bảng 1, Bảng 2, Bảng 3, Phụ lục A. Tiêu chuẩn này hiện còn hiệu lực, theo cơ sở dữ liệu của Viện Tiêu chuẩn Chất lượng Việt Nam (VSQI), kiểm tra ngày 05/09/2026.
Văn bản pháp luật: Luật Xây dựng số 135/2025/QH15 (hiệu lực 01/7/2026) · Nghị định 207/2026/NĐ-CP (hiệu lực 01/7/2026).
Ngày kiểm tra trạng thái hiệu lực của các văn bản trên: 04/09/2026.
Ngày đổ bê tông là ngày duy nhất trong cả quá trình xây nhà mà anh chị không có đường lùi. Trước đó, thép buộc sai thì tháo ra buộc lại. Cốp pha lệch thì nới ra căn lại. Nhưng khi xe bê tông đã trút xuống, mọi thứ trong khuôn đông cứng lại đúng theo hình dạng của cái khuôn đó — kể cả cái sai.
Và cái khuôn ấy chính là cốp pha.
Tôi để ý thấy phần lớn chủ nhà đứng ở công trường vào chiều hôm trước ngày đổ đều nhìn thấy hệ cốp pha, nhưng không biết nhìn vào đâu. Nhìn thấy một khe hở ở góc ghép, nhưng không biết hở thế là nhiều hay ít. Nhìn thấy cây chống cắm xuống nền đất mới lấp, nhưng không nghĩ đó là chuyện lớn. Nghe thợ nói "làm vậy quen rồi, không sao đâu" thì thấy có gì đó chưa ổn nhưng không biết đối lại bằng gì.
Bài này giải quyết đúng chỗ đó. Nghiệm thu cốp pha trước khi đổ bê tông thực chất chỉ gồm bảy nhóm việc, và cả bảy đều kiểm được trong một buổi chiều. Anh chị sẽ có bảy nhóm việc để nhìn, mỗi nhóm kèm tiêu chí có nguồn và câu hỏi cụ thể để hỏi nhà thầu — thứ mà một chủ nhà không học xây dựng vẫn dùng được ngay tại công trường. Cuối bài còn một mục tách riêng về điều kiện tháo cốp pha, vì đây là hai việc hoàn toàn khác nhau mà tôi thấy chủ nhà rất hay gộp làm một.
Một điều cần nói ngay: bài này không nói về cốt thép. Kiểm tra thép trước khi đổ là một chủ đề đủ lớn để có bài riêng, và tôi đã viết ở cách kiểm tra thép trước khi đổ bê tông. Ở đây, chúng ta chỉ nói về khuôn và hệ đỡ khuôn.
Mục lục
- Cốp pha là gì và vì sao nghiệm thu cốp pha trước khi đổ bê tông là điểm dừng bắt buộc
- Luật nói gì về việc giám sát cốp pha ở nhà dân
- Bảy việc phải kiểm tra trước khi đổ bê tông
- Bảng tra nhanh — mang ra công trường
- Bốn cấu kiện, bốn chỗ dễ sai khác nhau
- Cốp pha sai thì hậu quả ra sao
- Tình huống điển hình ở công trường nhà dân
- Năm sai lầm thường gặp của chủ nhà ở khâu này
- Tháo cốp pha sau bao nhiêu ngày — và vì sao câu hỏi này đặt sai
- Câu hỏi thường gặp
1. Cốp pha là gì và vì sao nghiệm thu cốp pha trước khi đổ bê tông là điểm dừng bắt buộc
1.1. Cốp pha là gì
Cốp pha là khuôn tạm để giữ bê tông ở đúng hình dạng và đúng vị trí thiết kế, cho tới khi bê tông đủ cứng để tự đứng được. Sau đó nó được tháo ra và mang đi dùng chỗ khác.
Nhưng nếu anh chị chỉ hiểu cốp pha là "mấy tấm ván" thì đã bỏ mất một nửa. Một hệ cốp pha đầy đủ gồm hai phần, và phần thứ hai mới là phần gây tai nạn:
Phần một — mặt khuôn. Là bề mặt tiếp xúc trực tiếp với bê tông: tấm thép định hình, ván phủ phim, ván gỗ ghép. Phần này quyết định hình dạng, kích thước và bề mặt của cấu kiện sau khi đổ.
Phần hai — hệ chống đỡ. Là cây chống, giàn giáo, xà gồ, gông cột, giằng chéo, giằng ngang, ván kê chân chống. Phần này chịu toàn bộ trọng lượng bê tông tươi cộng người, cộng máy, cộng lực đầm trong suốt ca đổ. Nếu phần này yếu thì cốp pha bung hoặc sàn sập — và chuyện đó xảy ra trong lúc đang đổ, khi có người đứng trên đó.
Nguồn chuyên môn tôi dùng cho bài này tách rõ hai phần đó. Checklist bản Toàn diện đặt riêng một đầu việc cho hệ chống ở cả cột và dầm — sàn, và yêu cầu tính và bố trí chống, giằng chịu áp lực ngang của bê tông mới đổ cùng tải trọng động khi đổ (bản Toàn diện, trang 27 và 28, viện dẫn TCVN 4453:1995 điều 3.4.1 và Phụ lục A).
Nói cách khác: khi anh chị hỏi "cốp pha đạt chưa", câu hỏi phải phủ cả hai phần.
1.2. Vì sao đây là điểm DỪNG, không phải điểm "xem qua"
Có ba lý do, và cả ba đều không phải ý kiến riêng của tôi.
Lý do thứ nhất — cốp pha là bộ phận sắp bị che khuất.
Trong hai tài liệu Checklist, khâu này không nằm ở một hạng mục bình thường. Nó nằm ở hạng mục có tên "NGHIỆM THU PHẦN CHE KHUẤT (trước khi đổ bê tông)" — bản Toàn diện trang 18 cho phần móng, trang 31 cho phần dầm — sàn. Cả hai chỗ đều ghi một câu giống nhau:
"PHẢI có biên bản nghiệm thu công việc (cốt thép, cốp pha) được ký trước khi đổ bê tông." — Checklist bản Toàn diện, trang 18
Về mặt pháp luật, tinh thần đó cũng có căn cứ. Nghị định 207/2026/NĐ-CP, tại Phụ lục IIb mục 1 điểm c, quy định:
"Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo."
Cụm "trước khi tiến hành công việc tiếp theo" là điểm cốt lõi. Đổ bê tông chính là "công việc tiếp theo". Sau nó, kích thước thực tế của cái khuôn không còn đo được nữa.
Lý do thứ hai — bản dành cho chủ nhà dán nhãn DỪNG cho khâu này.
Checklist bản Cơ bản là bản tôi viết cho chủ nhà tự dùng, mỗi đầu việc có một nhãn hành động. Với cốp pha, nhãn đó là:
DỪNG — "chèn kín/vệ sinh xong mới đổ (che khuất)" — Checklist bản Cơ bản, trang 18
DỪNG — "chưa nghiệm thu che khuất thì TUYỆT ĐỐI chưa đổ" — Checklist bản Cơ bản, trang 18 và trang 39
DỪNG — "chống yếu/nền lún phải gia cố trước khi đổ (nguy cơ sập sàn)" — Checklist bản Cơ bản, trang 34
Ba nhãn DỪNG trong cùng một khâu. Trong toàn bộ hai mươi giai đoạn của tài liệu, rất ít khâu nào dày đặc nhãn DỪNG như vậy.
Lý do thứ ba — đây là khâu chủ nhà can thiệp được.
Chủ nhà không tính được tải trọng cây chống. Nhưng chủ nhà nhìn được một khe hở, nhìn được một cây chống cắm trên đất mềm, hỏi được "biên bản đâu", và quyết được một chữ: chưa đổ. Đó là ba việc mà không ai làm thay được.
2. Luật nói gì về việc giám sát cốp pha ở nhà dân
Đây là chỗ tôi thấy trên mạng viết sai nhiều nhất, theo cả hai hướng: có người nói "luật bắt buộc nhà dân phải thuê giám sát", có người nói "luật chỉ khuyến khích thôi, không có gì bắt buộc". Cả hai đều không đúng.
Chuyện này có ba tầng, phải nêu đủ cả ba mới không sai.
Tầng 1 — Luật Xây dựng: khuyến khích
Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1:
"Công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường trong quá trình thi công. Khuyến khích việc giám sát thi công xây dựng đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân."
Ở tầng Luật, với nhà ở riêng lẻ của hộ gia đình và cá nhân, chữ dùng là "khuyến khích".
Tầng 2 — Nghị định: trách nhiệm thuộc về chủ nhà
Nhưng nếu dừng ở tầng 1 thì hiểu sai. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b, nói tiếp:
"Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng. Khuyến khích chủ sở hữu nhà ở tổ chức giám sát thi công xây dựng, lập và lưu trữ hồ sơ công trình nhà ở riêng lẻ theo quy định của Nghị định này, trừ trường hợp quy định tại điểm c khoản này."
Đọc kỹ câu đầu: trách nhiệm tổ chức giám sát và chịu trách nhiệm về an toàn là của chủ sở hữu nhà ở. Chữ "khuyến khích" ở câu sau gắn với việc làm theo đúng quy trình của Nghị định, không phải gắn với việc "có giám sát hay không cũng được".
Nghĩa là: pháp luật không buộc anh chị phải ký hợp đồng với một đơn vị giám sát. Nhưng pháp luật đặt trách nhiệm về an toàn thi công lên vai anh chị. Ai đứng ra làm việc đó là quyền của anh chị; hậu quả nếu không ai làm thì thuộc về anh chị.
Tầng 3 — Có nhóm nhà bắt buộc
Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm c dẫn về điểm c khoản 2 của cùng điều đó. Nhóm nhà được nói tới ở điểm c khoản 2 là: nhà ở riêng lẻ từ 7 tầng trở lên, hoặc có từ 02 tầng hầm trở lên.
Với nhóm này, chủ sở hữu phải tổ chức thi công và giám sát thi công theo quy định của Nghị định. Không còn là khuyến khích.
⭐ Và đây là chỗ liên quan trực tiếp tới cốp pha
Nghị định 207/2026/NĐ-CP, Điều 10 khoản 4, liệt kê bốn nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ:
"a) Biện pháp thi công, biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận; b) Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng; c) Hệ thống giàn giáo, kết cấu chống đỡ tạm và các máy móc, thiết bị phục vụ thi công; d) Biện pháp bảo đảm an toàn trong thi công xây dựng công trình."
Cốp pha và hệ cây chống chính là "kết cấu chống đỡ tạm" và "hệ thống giàn giáo" nói ở điểm c.
Điều này có ý nghĩa thực tế: với nhà ở riêng lẻ, hệ cốp pha — chống đỡ không phải một việc phụ. Nó là một trong bốn nội dung giám sát mà Nghị định liệt kê thẳng ra. Trong bốn nội dung đó, đây là nội dung duy nhất nói về một bộ phận vật chất cụ thể ở công trường.
Thêm một mảnh nữa: Luật Xây dựng 135/2025/QH15 Điều 56 khoản 2 điểm a ghi rằng việc giám sát thi công phải bảo đảm "nghiệm thu công việc xây dựng trong quá trình thi công và nghiệm thu giai đoạn chuyển bước thi công khi cần thiết".
Ghép lại: giám sát hệ chống đỡ tạm là nội dung giám sát; nghiệm thu công việc trong quá trình thi công là yêu cầu của giám sát. Nghiệm thu cốp pha nằm đúng giao điểm của hai câu đó.
(Toàn bộ ba văn bản trên đều đang có hiệu lực. Tôi đã mở lại bản gốc PDF đúng trang để đối chiếu nguyên văn — Nghị định 207 trang 11 và trang 26, Luật Xây dựng 135 trang 37 — vào ngày 04/09/2026.)

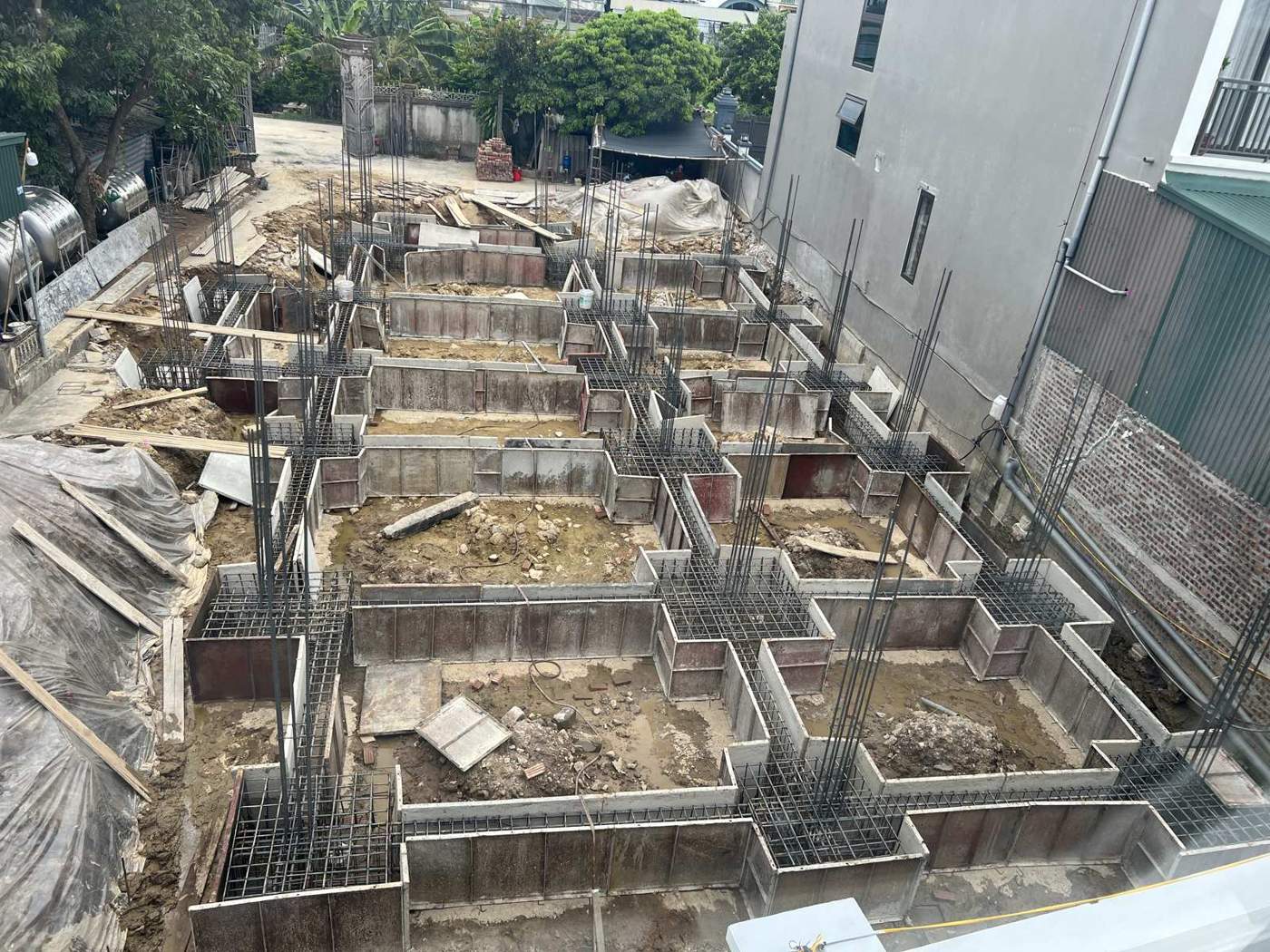

3. Bảy việc phải kiểm tra trước khi đổ bê tông
Bảy việc dưới đây được sắp theo thứ tự kiểm tra thực tế ở công trường: từ ngoài vào trong, từ hình dạng tới giấy tờ. Mỗi việc trình bày theo cùng một khung — nhìn gì → tiêu chí → hỏi thầu gì → sai thì sao.

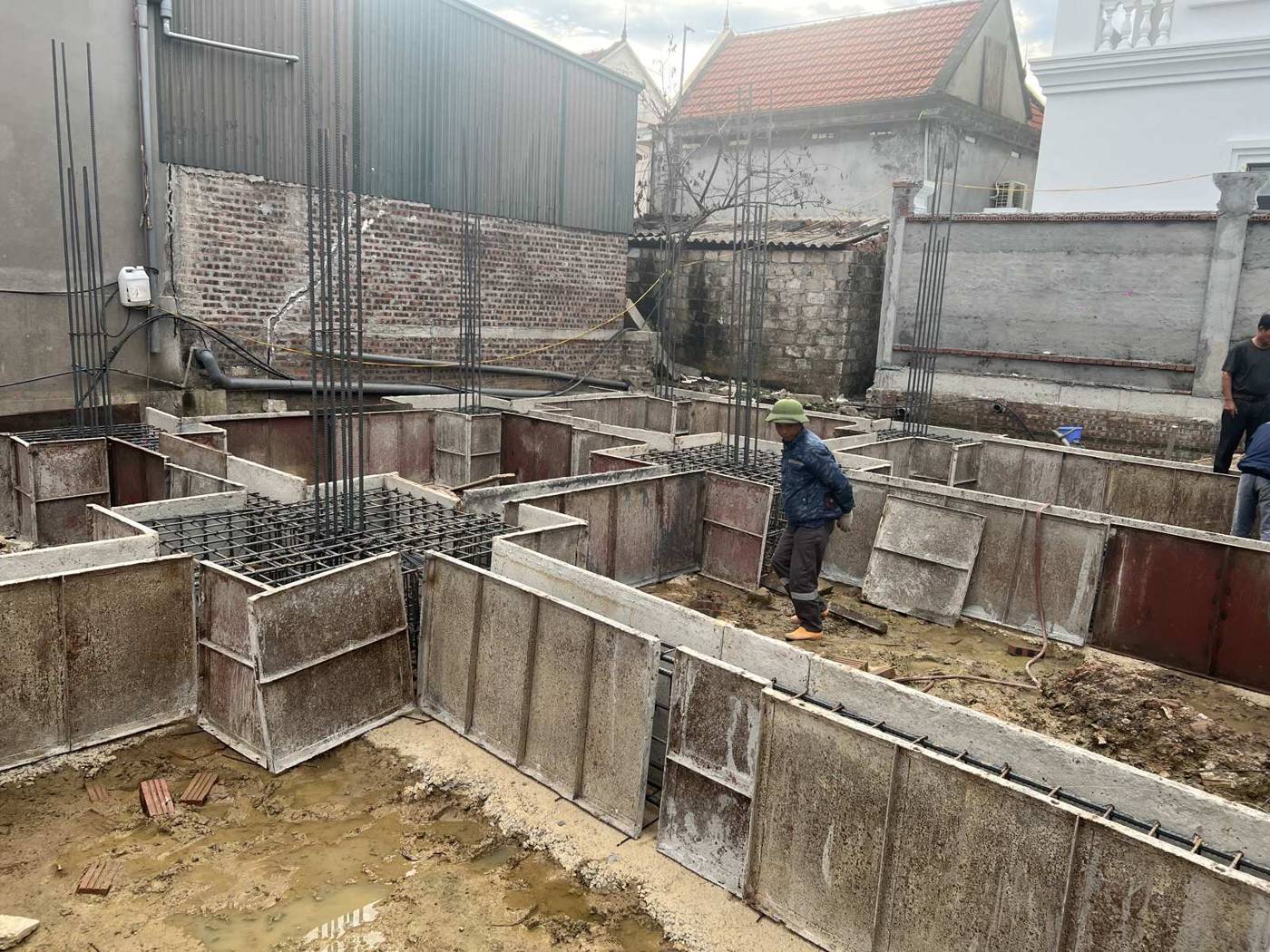

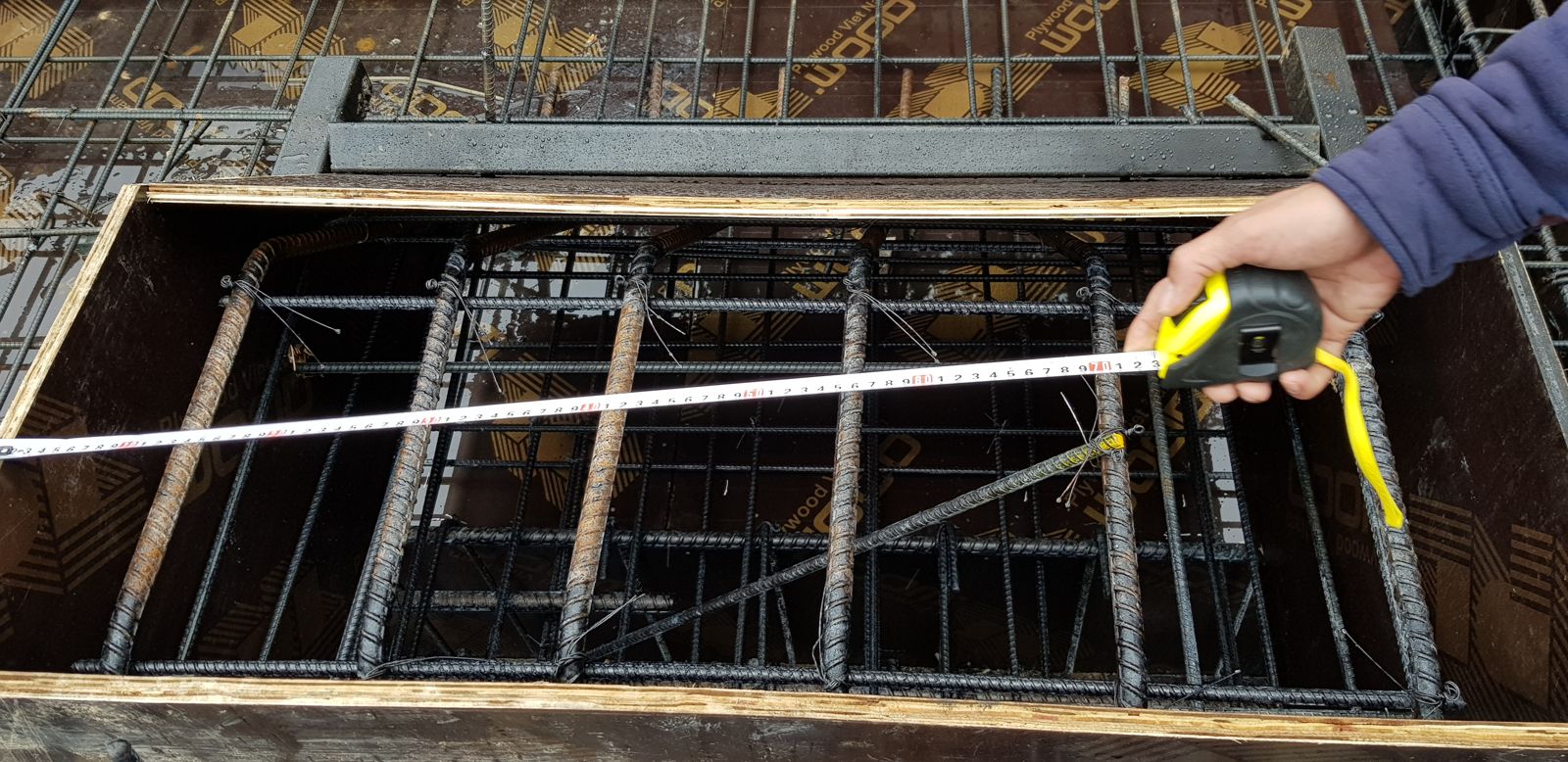

3.1. Việc 1 — Hình dáng và kích thước có đúng thiết kế không
Nhìn gì. Cốp pha có đúng là hình dạng của cấu kiện trong bản vẽ không: tiết diện cột, chiều rộng và chiều cao dầm, kích thước đài móng, chiều rộng giằng.
Tiêu chí. Checklist bản Toàn diện, ở cả ba chỗ nói về cốp pha móng (trang 17), cốp pha cột (trang 27) và cốp pha dầm — sàn (trang 28), đều mở đầu bằng cùng một câu: "Hình dáng, kích thước phù hợp kết cấu thiết kế" — viện dẫn TCVN 4453:1995 điều 3.1.2 và Bảng 1.
Việc phải làm trước cả bước này. Cốp pha đúng kích thước mà đặt sai chỗ thì vẫn sai. Vì thế bản Toàn diện trang 26 yêu cầu, trước khi lắp dựng cốp pha:
"Khi lắp dựng cốp pha phải bố trí mốc trắc đạc/biện pháp thích hợp để kiểm tra tim trục và cao độ kết cấu." · "Bật mực kiểm tra trước khi dựng cốp pha cột."
Bản Cơ bản trang 28 và 30 dán nhãn cho hai việc này là Tạm dừng — "xác nhận đúng tim/cos rồi mới ghép cốp pha".
Đây là lý do tôi luôn nói với chủ nhà: đường mực trên sàn là thứ đáng xem trước khi cốp pha dựng lên. Sau khi dựng rồi thì đường mực bị che.
Hỏi thầu gì.
- "Anh bật mực tim cột ở đâu, cho tôi xem với."
- "Tiết diện cột này trong bản vẽ là bao nhiêu, cốp pha ghép ra đúng vậy chưa?"
Sai thì sao. Sai tiết diện thì sai khả năng chịu lực. Sai vị trí thì lệch trục, và lệch trục ở tầng dưới sẽ tích lũy lên các tầng trên — bản Toàn diện trang 26 ghi đúng lỗi này: "Dẫn sai tim/cos; lệch trục tích lũy qua các tầng."
3.2. Việc 2 — Độ kín khít, chống dính và lỗ thoát
Nhìn gì. Các khe ở chỗ hai tấm ghép vào nhau, đặc biệt là ở góc và ở chỗ sát tường nhà bên. Bề mặt tiếp xúc với bê tông có được quét chống dính chưa. Đáy khuôn có lỗ thoát nước, thoát rác không — và lỗ đó đã bịt lại chưa.
Tiêu chí có nguồn. Checklist bản Toàn diện, trang 17, 27 và 28:
"Độ phẳng giữa các tấm ghép nối: mức độ gồ ghề giữa các tấm ≤ 3 mm." "Ghép kín, khít, KHÔNG mất nước xi măng khi đổ và đầm; có lớp chống dính phủ kín mặt tiếp xúc." "Có lỗ thoát nước/rác ở đáy và bịt kín trước khi đổ." — viện dẫn TCVN 4453:1995 điều 3.1.2; 3.4.4; 3.5 và Bảng 1
Một điểm tôi phải nói thật. Nhiều người muốn tôi cho một con số kiểu "khe hở tối đa bao nhiêu milimét thì được". Nguồn của tôi không có con số đó. Trị số duy nhất có trong tài liệu là gồ ghề giữa các tấm ghép ≤ 3 mm — và đó là độ gồ ghề (chênh cao giữa hai mặt tấm), không phải độ hở.
Tiêu chí cho độ hở trong tài liệu là một tiêu chí định tính nhưng rất rõ: không mất nước xi măng khi đổ và đầm. Ở công trường nó kiểm được bằng mắt — khe nào mà nhìn xuyên qua thấy bên kia, hoặc khe nào rộng hơn hạt cốt liệu, thì nước xi măng sẽ chảy ra qua đó. Tôi không đưa cho anh chị một con số không có nguồn để anh chị mang ra tranh luận với thợ rồi sai.
Hỏi thầu gì. Lấy nguyên câu trong bản Cơ bản trang 18:
- "Cốp pha đã kín khít và vệ sinh sạch trước khi đổ chưa?"
- "Mấy khe ở góc kia anh chèn bằng gì?"
- "Lỗ thoát ở đáy đã bịt chưa?"
Sai thì sao. Bản Toàn diện ghi thẳng ở cột "Lỗi thường gặp": "Cốp pha hở mất nước xi măng; còn rác; gồ ghề." Mất nước xi măng nghĩa là vùng bê tông sát khe đó thiếu chất kết dính — tháo cốp pha ra sẽ thấy rỗ, thấy lộ hạt đá, thấy vệt chảy dọc theo mạch ghép. Cách xử lý mà tài liệu ghi rất đơn giản và rất rẻ, nếu làm trước khi đổ: "Chèn kín khe; vệ sinh và bịt lỗ thoát trước khi đổ."

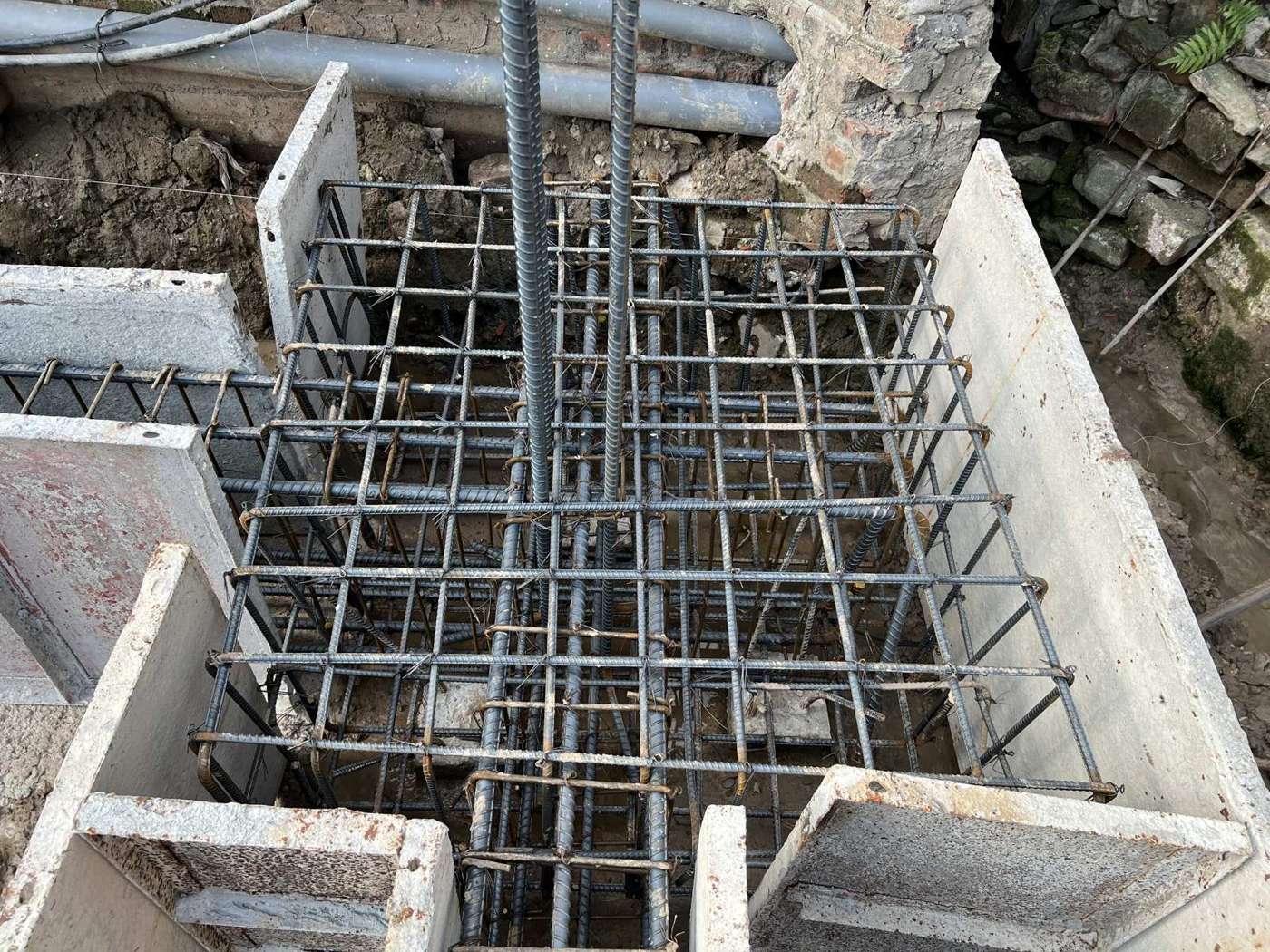

3.3. Việc 3 — Cao độ và trục
Nhìn gì. Cột có thẳng đứng không. Đáy dầm và mặt sàn có đúng cao độ không. Trục cốp pha có trùng trục thiết kế không.
Chủ nhà tự nhìn được đến đâu. Bản Cơ bản trang 31 cho một cách rất thực tế: "Soi dây dọi/máy thấy cột thẳng đứng; không phình bụng, không lệch trục." Một sợi dây dọi hoặc một cái nivo dài là đủ để phát hiện những cột nghiêng rõ. Bản Cơ bản trang 33 thì nói về dầm — sàn: "Cao độ đáy dầm/sàn đúng (kiểm bằng máy); cột chống đủ, không thưa; không lệch trục."
Tiêu chí có nguồn — Bảng 2 của TCVN 4453:1995. Checklist bản Toàn diện trang 18, 27, 28 chép lại các trị số sai lệch cho phép của cốp pha, đà giáo đã lắp dựng:
| Nội dung sai lệch | Mức cho phép |
|---|---|
| Trục cốp pha so với thiết kế — móng | 15 mm |
| Trục cốp pha so với thiết kế — tường và cột | 8 mm |
| Trục cốp pha so với thiết kế — dầm xà và vòm | 10 mm |
| Mặt phẳng cốp pha so với phương thẳng đứng hoặc độ nghiêng thiết kế — trên mỗi mét dài | 5 mm |
| ⤷ trên toàn bộ chiều cao kết cấu — móng | 20 mm |
| ⤷ trên toàn bộ chiều cao — tường và cột đỡ sàn, cao dưới 5 m | 10 mm |
| ⤷ trên toàn bộ chiều cao — tường và cột đỡ sàn, cao trên 5 m | 15 mm |
| ⤷ trên toàn bộ chiều cao — cột khung liên kết bằng dầm | 10 mm |
| ⤷ trên toàn bộ chiều cao — dầm và vòm | 5 mm |
Nguồn: Checklist bản Toàn diện, trang 18 (MONG-07.2), trang 27 (KHUNG-03.2) và trang 28 (KHUNG-05.2), viện dẫn TCVN 4453:1995 điều 3.3.2; 3.5 và Bảng 2.
Anh chị không cần nhớ hết bảng này. Chỉ cần nhớ một ý: dung sai cho cốp pha tính bằng milimét, không phải bằng "nhìn thấy thẳng là được". Và cấu kiện càng quan trọng thì dung sai càng chặt — dầm và vòm chỉ 5 mm trên toàn chiều cao, chặt nhất trong bảng.
Hỏi thầu gì.
- "Cao độ đáy dầm anh lấy từ mốc nào? Ai kiểm lại?"
- "Trước khi đổ có ai đo lại trục và cao độ, hay đo lúc dựng xong là xong?"
Sai thì sao. Bản Toàn diện ghi: "Cột nghiêng, phình; lệch trục" và "Sai cao độ; lệch trục dầm; cột chống thưa." Cao độ sàn sai thì sau này lát gạch phải bù vữa, chiều cao thông thủy phòng bị hụt, và cầu thang phải chỉnh lại số bậc.

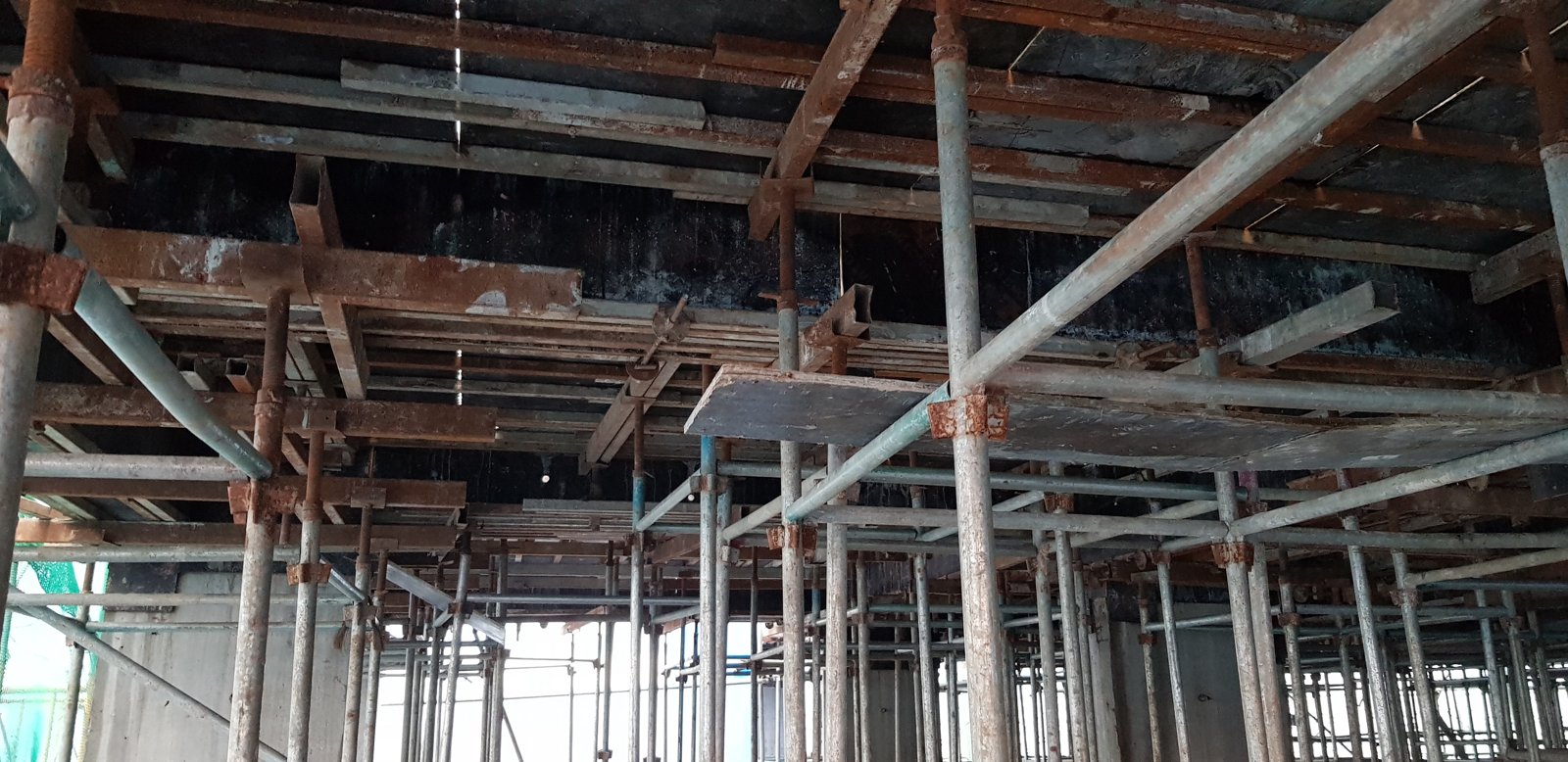

3.4. Việc 4 — Độ ổn định: chống, giằng, gông và nền kê chân chống
Đây là nhóm rủi ro cao nhất của cả bài. Sáu việc còn lại sai thì hậu quả là chất lượng. Việc này sai thì hậu quả là an toàn.
Nhìn gì. Cây chống có đủ dày không hay thưa thớt. Chân chống đặt trên cái gì. Có giằng chéo và giằng ngang liên kết các cây chống với nhau không, hay chúng đứng rời từng cây. Cột có đủ gông không. Lắc thử một cây chống có thấy lung lay không.
Tiêu chí có nguồn.
Về khoảng cách cây chống — Bảng 2 của TCVN 4453:1995, chép trong bản Toàn diện trang 18, 27, 28:
"Khoảng cách giữa các cột chống, trụ đỡ giằng ổn định, neo so với thiết kế: trên mỗi mét dài 25 mm; trên toàn bộ khẩu độ 75 mm."
Về nền kê chân chống — bản Toàn diện trang 27 và 28:
"Trụ chống đặt vững trên nền cứng, không trượt / biến dạng khi chịu tải; hạn chế mối nối, không bố trí mối nối cùng mặt cắt và nơi chịu lực lớn." — viện dẫn TCVN 4453:1995 điều 3.3.3; 3.4.1
Về tải trọng phải chịu — bản Toàn diện trang 27:
"Tính và bố trí chống – giằng chịu áp lực ngang của bê tông mới đổ (xác định theo Bảng A.1) và tải trọng động khi đổ (Bảng A.2)." — viện dẫn TCVN 4453:1995 điều 3.4.1; Phụ lục A
Về độ võng cho phép của cốp pha — bản Toàn diện trang 28, Phụ lục A.3:
| Vị trí | Độ võng cho phép |
|---|---|
| Bề mặt lộ ra ngoài | 1/400 nhịp |
| Bề mặt khuất | 1/250 nhịp |
| Độ lún của gỗ chống | 1/1000 nhịp tự do |
Nguồn: Checklist bản Toàn diện, trang 28 (KHUNG-05.4), viện dẫn TCVN 4453:1995 Phụ lục A.3.
Bản Cơ bản dán nhãn DỪNG cho việc này. Trang 34:
DỪNG — "chống yếu/nền lún phải gia cố trước khi đổ (nguy cơ sập sàn)" · Nhìn bằng mắt: "Cây chống kê trên nền cứng/ván kê, có giằng chéo – ngang; không cắm chống trên nền đất yếu."
Trong toàn bộ bản Cơ bản, số đầu việc mang nhãn DỪNG kèm chữ "nguy cơ sập sàn" đếm trên đầu ngón tay. Anh chị hiểu vì sao rồi.
Hỏi thầu gì. Ba câu, lấy nguyên tinh thần bản Cơ bản trang 31 và 34:
- "Hệ chống sàn có kê trên nền cứng và giằng đủ để không lún, không sập khi đổ không?"
- "Cốp pha cột có đủ gông và chống giằng để không bung khi đổ không?"
- "Cây chống có cây nào cắm trực tiếp xuống đất mới lấp không?"
Sai thì sao. Bản Toàn diện ghi hai lỗi ở cột "Lỗi thường gặp": "Chống yếu → cốp pha bung khi đổ" và "Chống lún / đặt trên nền yếu → sập sàn khi đổ."
Và xin nhớ mốc thời gian của hậu quả này: nó xảy ra trong lúc đang đổ, không phải sau vài tháng. Đó là lúc trên sàn có người.
3.5. Việc 5 — Độ vồng thi công của dầm khẩu độ lớn
Đây là việc hầu như không chủ nhà nào tự nghĩ ra để kiểm tra, nhưng lại là việc không sửa được sau khi đổ.
Nhìn gì. Với dầm khẩu độ lớn, đáy cốp pha dầm phải được làm vồng nhẹ lên ở giữa nhịp, không làm thẳng băng.
Tiêu chí có nguồn. Checklist bản Toàn diện, trang 18 và trang 28:
"Cốp pha dầm/vòm khẩu độ > 4 m phải có độ vồng thi công f = 3L/1000 (L là khẩu độ, tính bằng m)." — viện dẫn TCVN 4453:1995 điều 3.3.2
Công thức trên được chép nguyên văn theo nguồn, kể cả chú thích về đơn vị của L. Để anh chị hình dung được độ lớn của con số, đây là một phép quy đổi trực tiếp từ chính công thức đó:
Ví dụ quy đổi từ công thức: với L = 4 m → f = 3 × 4 / 1000 = 0,012 m = 12 mm.
⚠️ Đây là ví dụ quy đổi từ công thức, không phải trị số cố định cho mọi cấu kiện. Mỗi dầm có khẩu độ riêng nên có một trị số f riêng. Khẩu độ càng lớn thì f càng lớn.
Ví dụ trên chỉ để thấy đại lượng đang nói tới là hàng milimét, không phải hàng centimét. Trị số áp cho công trình của anh chị phải do người thiết kế hoặc kỹ thuật của nhà thầu tính theo khẩu độ thực tế và ghi vào biện pháp thi công — không lấy con số 12 mm của ví dụ này áp sang một dầm khác khẩu độ.
Vì sao phải vồng lên. Bê tông không phải vật liệu tuyệt đối cứng. Sau khi tháo cốp pha, dầm nhận toàn bộ tải trọng bản thân và võng xuống một chút. Nếu đáy cốp pha làm thẳng, dầm sau khi tháo sẽ thấy võng bằng mắt. Nếu làm vồng lên trước một lượng tính toán, dầm võng xuống rồi sẽ về gần thẳng.
Bản Cơ bản trang 33 diễn đạt lại đúng ý đó cho chủ nhà: "Dầm nhịp lớn (>4 m) phải tạo độ vồng thi công để sau tháo cốp pha không võng."
Hỏi thầu gì. "Dầm nhịp lớn đã được tạo độ vồng thi công chưa? Vồng bao nhiêu, ai tính?"
Sai thì sao. Bản Toàn diện ghi: "Bỏ độ vồng → dầm võng sau tháo cốp pha." Và lúc đó thì không còn cách sửa nào ngoài trần thạch cao che đi.

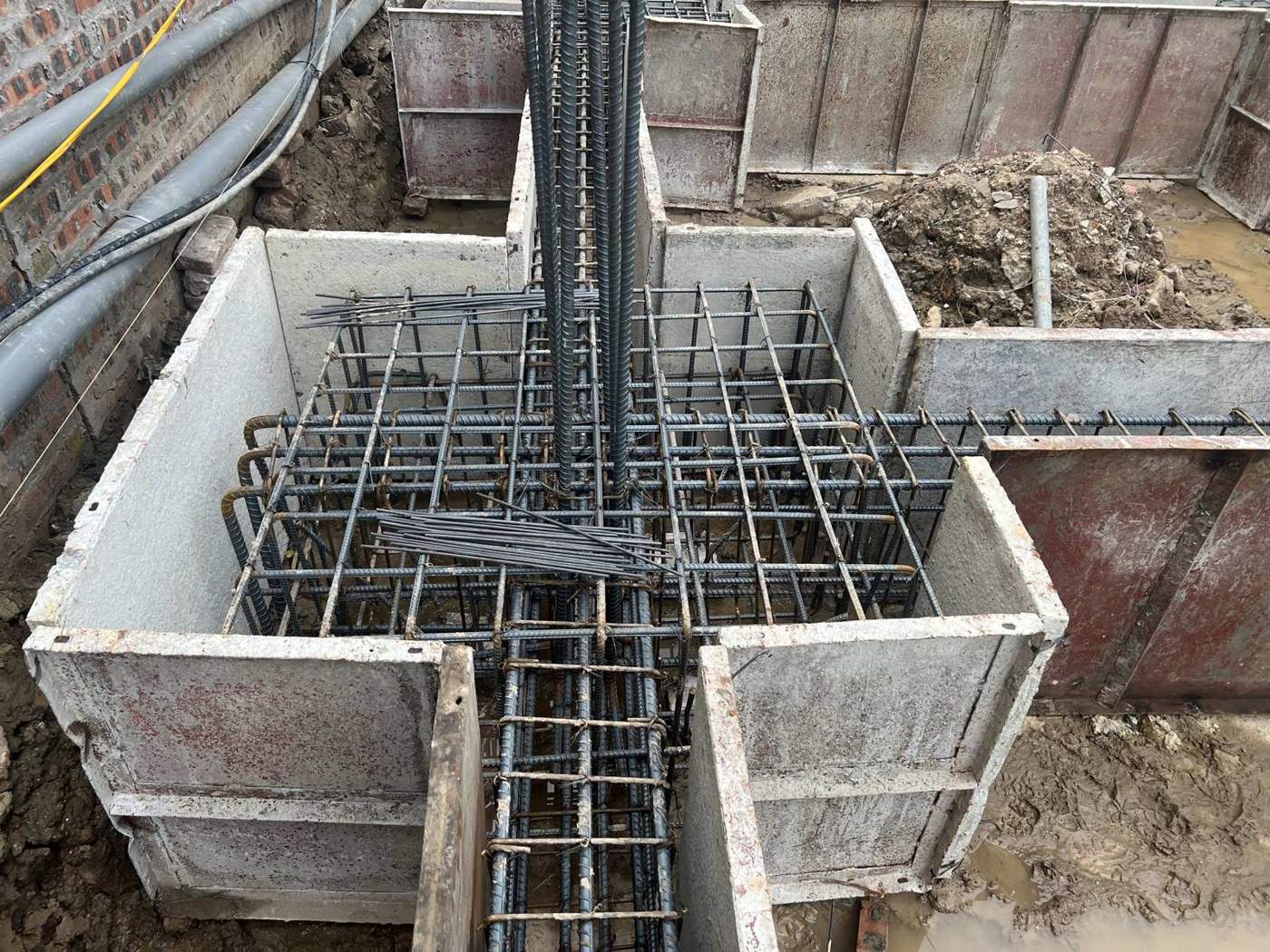

3.6. Việc 6 — Vệ sinh lòng khuôn và hút nước đọng
Nhìn gì. Trong lòng khuôn có gì ngoài thép: mẩu thép thừa, dây buộc, mạt cưa, mẩu gỗ, vỏ bao xi măng, gạch vụn, đất sạt từ thành hố, và nước.
Tiêu chí có nguồn. Checklist bản Toàn diện, trang 18, cho phần móng:
"Làm sạch đáy, hút hết nước đọng; loại bỏ rác, gỉ rời. Tưới ẩm bề mặt tiếp giáp nếu cần." — viện dẫn TCVN 4453:1995 điều 3.4.4
Trang 31, cho phần dầm — sàn:
"Làm sạch rác, mạt cưa, gỉ rời trong cốp pha; tưới ẩm bề mặt tiếp giáp (mạch ngừng, chân cột) trước khi đổ." — viện dẫn TCVN 4453:1995 điều 3.4.4; 6.4.5
Hai chi tiết trong đó rất dễ bị bỏ qua ở nhà dân:

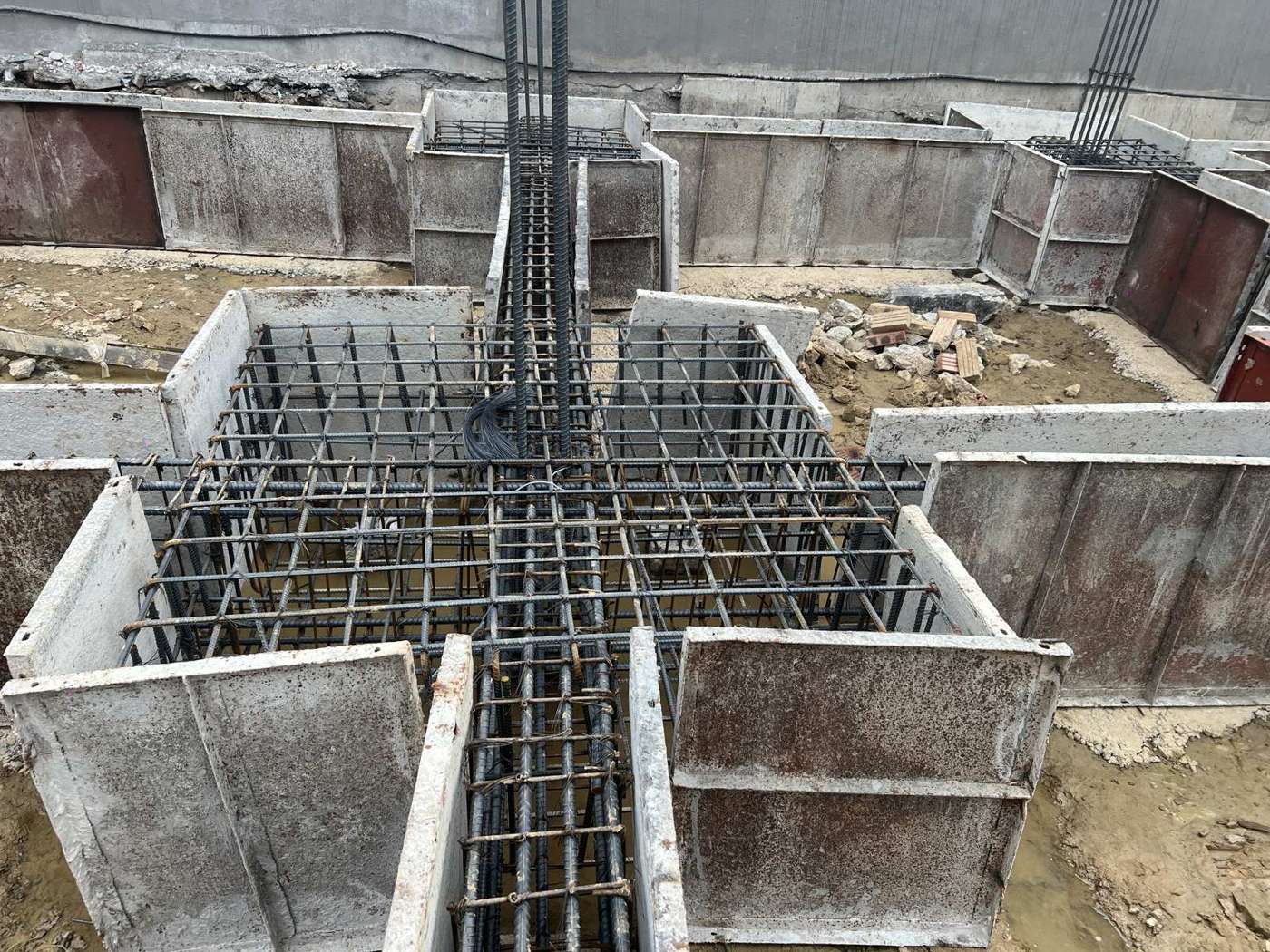

Nước đọng trong hố móng. Ở phần móng, nếu mưa đêm trước hoặc nước ngầm rỉ vào, đáy khuôn sẽ có nước. Đổ bê tông xuống vũng nước thì vùng đáy bị pha loãng — đúng chỗ chịu lực nhiều nhất của đài móng. Yêu cầu của tài liệu không phải "bớt nước" mà là hút hết.
Làm ẩm mặt tiếp giáp. Ở chân cột và ở mạch ngừng, bê tông cũ đã khô. Nếu đổ bê tông mới lên mặt khô, bê tông cũ sẽ hút nước của lớp mới, làm mạch nối yếu. Vì thế phải tưới ẩm trước.
Hỏi thầu gì. Câu trong bản Cơ bản trang 39: "Đã dọn sạch và làm ẩm trước khi đổ chưa?"
Sai thì sao. Bản Toàn diện ghi: "Còn nước/rác trong hố trước khi đổ" và "Còn rác trong cốp pha; mặt cũ khô làm mạch ngừng yếu." Rác nằm trong khuôn thì sau khi đổ nó biến thành lỗ rỗng trong bê tông — không ai nhìn thấy, và không ai sửa được.
3.7. Việc 7 — Biên bản nghiệm thu và người trực cốp pha khi đổ
Sáu việc trên là kỹ thuật. Việc thứ bảy là việc chốt lại sáu việc kia thành một thứ có giá trị về sau.
Biên bản nghiệm thu phải được ký TRƯỚC khi đổ.
Checklist bản Toàn diện, trang 18 và trang 31:
"PHẢI có biên bản nghiệm thu công việc (cốt thép, cốp pha, chi tiết đặt sẵn) được ký TRƯỚC khi đổ bê tông." — Mức rủi ro: Cao
Bản Cơ bản trang 18 cho chủ nhà một câu nói thẳng, và tôi khuyên anh chị dùng đúng câu này:
"Đã có biên bản nghiệm thu thép và cốp pha chưa? Cho tôi giữ một bản trước khi đổ."
Câu "cho tôi giữ một bản" quan trọng hơn nó trông. Nó biến một lời hứa miệng thành một tờ giấy có ngày và có chữ ký. Bản Cơ bản trang 39 gọi tình huống ngược lại bằng đúng ba chữ: "không đổ 'chui'".
Về mặt pháp luật, biên bản này có hình dạng cụ thể. Nghị định 207/2026/NĐ-CP Điều 22 quy định về nghiệm thu công việc xây dựng. Bốn điểm đáng biết:
① Kết quả nghiệm thu phải bằng biên bản — Điều 22 khoản 1: người trực tiếp giám sát thi công và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu "thực hiện nghiệm thu công việc xây dựng tại công trường và chịu trách nhiệm về kết quả đánh giá chất lượng công việc xây dựng đã được thi công, nghiệm thu; kết quả nghiệm thu được xác nhận bằng biên bản."
② Căn cứ để nghiệm thu bao gồm tiêu chuẩn được áp dụng — Điều 22 khoản 2: người giám sát "phải căn cứ hồ sơ thiết kế bản vẽ thi công, chỉ dẫn kỹ thuật được phê duyệt, quy chuẩn kỹ thuật, tiêu chuẩn được áp dụng…". Đây là mắt nối giữa phần pháp lý và phần kỹ thuật của bài này: các trị số Bảng 1, Bảng 2 mà tôi dẫn ở trên là "tiêu chuẩn được áp dụng" nói trong khoản này.
③ Có mốc thời gian 24 giờ — Điều 22 khoản 3: người giám sát "phải thực hiện nghiệm thu công việc xây dựng trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu công việc xây dựng của nhà thầu thi công xây dựng. Trường hợp không đồng ý nghiệm thu phải thông báo lý do bằng văn bản cho nhà thầu thi công xây dựng."
Điểm này hữu ích cho cả hai phía. Nhà thầu không bị treo vô thời hạn. Còn nếu không đạt thì lý do phải bằng văn bản — không phải một câu nói ngoài công trường.
④ Biên bản phải nói rõ có cho làm bước tiếp theo hay không — Điều 22 khoản 4 điểm d: kết luận nghiệm thu phải "nêu rõ chấp nhận hay không chấp nhận nghiệm thu; đồng ý cho triển khai các công việc tiếp theo; yêu cầu sửa chữa, hoàn thiện công việc đã thực hiện và các yêu cầu khác (nếu có)."
Với bài này, "công việc tiếp theo" nghĩa là đổ bê tông. Biên bản nghiệm thu cốp pha chính là tờ giấy nói rằng được phép đổ.
⑤ Ai ký — Điều 22 khoản 5: "a) Người trực tiếp giám sát thi công xây dựng của chủ đầu tư; b) Người trực tiếp phụ trách kỹ thuật thi công của nhà thầu thi công xây dựng hoặc của nhà thầu chính." Ở nhà dân, "chủ đầu tư" là chủ nhà — nghĩa là bên ký thứ nhất là người của phía anh chị, chứ không phải người của nhà thầu.
Nhưng ký biên bản không phải là xong.
Đây là chỗ nhiều người hiểu sai. Cốp pha đạt lúc 5 giờ chiều hôm trước không có nghĩa là nó vẫn đạt vào 10 giờ sáng hôm sau, khi đã có mười khối bê tông đè lên và máy đầm đang rung. Checklist bản Toàn diện trang 31 yêu cầu:
"Giám sát chặt hiện trạng cốp pha – đà giáo – cốt thép trong suốt quá trình đổ để xử lý sự cố kịp thời." · Cách xử lý: "bố trí người trực cốp pha khi đổ."
Bản Cơ bản trang 39 hỏi thẳng: "Có người trực cốp pha khi đổ không?"
Việc trực này là một vị trí công việc thật, không phải một người đứng xem. Người đó đi vòng dưới sàn và quanh chân cột trong lúc đổ, tìm dấu hiệu cây chống bị đẩy lệch, cốp pha phình bụng, nước xi măng chảy ra ở khe mới hở. Phát hiện sớm thì chèn lại, kê thêm được. Phát hiện muộn thì không.
Khả năng tiếp cận khi đổ — kiểm tra luôn ở bước này.
Còn một việc nữa phải xong trước khi xe về: bê tông có đường vào khuôn hay không. Checklist bản Toàn diện trang 27 và 28:
"Chiều cao rơi tự do ≤ 1,5 m; > 1,5 m dùng máng nghiêng / vòi voi; > 10 m dùng vòi voi có thiết bị chấn động." — viện dẫn TCVN 4453:1995 điều 6.4.2; 6.4.3
"Cột cao dưới 5 m nên đổ liên tục; cột cạnh dưới 40 cm hoặc có đai chồng chéo đổ liên tục từng đoạn cao 1,5 m; cột trên 5 m chia nhiều đợt với mạch ngừng hợp lý." — viện dẫn TCVN 4453:1995 điều 6.4.8; 6.4.14 và Bảng 16
Nghĩa là với cột nhà dân, cốp pha cột phải có cửa đổ ở giữa thân, hoặc phải có máng, có vòi để bê tông không rơi tự do từ đỉnh cột xuống. Bản Cơ bản trang 32 diễn đạt cho chủ nhà: "đổ qua vòi/cửa giữa thân cột tránh rơi cao gây rỗ chân".
Nếu cốp pha cột đã ghép kín từ chân đến đỉnh, không có cửa đổ nào, thì đó là một lỗi cần phát hiện khi nghiệm thu cốp pha — chứ không phải khi xe bê tông đã đến cổng và cả tổ thợ đang đợi.
4. Bảng tra nhanh — mang ra công trường
Bảy việc trên, gom vào một bảng. Nhãn ở cột cuối lấy đúng nhãn của Checklist bản Cơ bản.
| # | Việc | Nhìn gì | Tiêu chí có nguồn | Câu hỏi cho nhà thầu | Nhãn |
|---|---|---|---|---|---|
| 1 | Hình dáng, kích thước | Tiết diện cột, dầm; kích thước đài, giằng; đường mực tim trục | "Hình dáng, kích thước phù hợp kết cấu thiết kế"; bật mực và bố trí mốc trắc đạc trước khi dựng cốp pha | "Tiết diện cột trong bản vẽ là bao nhiêu? Anh bật mực tim ở đâu?" | Tạm dừng |
| 2 | Kín khít, chống dính, lỗ thoát | Khe ở góc ghép và chỗ sát tường nhà bên; lớp chống dính; lỗ thoát đáy | Gồ ghề giữa các tấm ghép ≤ 3 mm; ghép kín khít, không mất nước xi măng; lỗ thoát bịt kín trước khi đổ | "Cốp pha đã kín khít và vệ sinh sạch trước khi đổ chưa?" | DỪNG |
| 3 | Cao độ và trục | Cột thẳng đứng (dây dọi); cao độ đáy dầm, mặt sàn | Trục: móng 15 mm · tường và cột 8 mm · dầm xà và vòm 10 mm. Mặt phẳng so với phương thẳng đứng: 5 mm trên mỗi mét dài | "Cao độ đáy dầm lấy từ mốc nào? Trước khi đổ ai đo lại?" | Tạm dừng |
| 4 | Chống, giằng, gông, nền kê | Mật độ cây chống; chân chống đặt trên gì; có giằng chéo, giằng ngang không; gông cột | Khoảng cách cột chống, trụ đỡ giằng, neo: 25 mm trên mỗi mét dài · 75 mm trên toàn khẩu độ. Chân chống trên nền cứng. Độ võng cốp pha: 1/400 nhịp (bề mặt lộ ra ngoài) · 1/250 nhịp (bề mặt khuất) | "Hệ chống có kê trên nền cứng và giằng đủ để không lún, không sập khi đổ không?" | DỪNG — nguy cơ sập sàn |
| 5 | Độ vồng dầm khẩu độ lớn | Đáy cốp pha dầm có vồng nhẹ lên giữa nhịp không | Khẩu độ > 4 m phải có độ vồng thi công f = 3L/1000, L là khẩu độ tính bằng m | "Dầm nhịp lớn đã tạo độ vồng thi công chưa? Ai tính?" | Tạm dừng |
| 6 | Vệ sinh, hút nước | Mẩu thép, dây buộc, mạt cưa, gạch vụn, đất sạt, nước đọng | Hút hết nước đọng; loại bỏ rác, gỉ rời, mạt cưa; tưới ẩm bề mặt tiếp giáp (mạch ngừng, chân cột) | "Đã dọn sạch và làm ẩm trước khi đổ chưa?" | Tạm dừng |
| 7 | Biên bản + người trực + đường đổ | Biên bản đã ký chưa; ai trực cốp pha trong lúc đổ; cột có cửa đổ giữa thân không | Biên bản nghiệm thu ký TRƯỚC khi đổ; người trực cốp pha trong suốt quá trình đổ; chiều cao rơi tự do ≤ 1,5 m, trên 1,5 m dùng máng nghiêng hoặc vòi voi | "Cho tôi giữ một bản biên bản trước khi đổ. Ai trực cốp pha lúc đổ?" | DỪNG — chưa nghiệm thu che khuất thì tuyệt đối chưa đổ |
Nguồn cột "Tiêu chí": Checklist bản Toàn diện trang 17, 18, 26, 27, 28, 31 — viện dẫn TCVN 4453:1995 Bảng 1, Bảng 2, Phụ lục A và các điều 3.1.2; 3.3.2; 3.3.3; 3.4.1; 3.4.2; 3.4.4; 3.5; 4.7; 6.4.2; 6.4.3; 6.4.5. Cột "Nhãn" và cột "Câu hỏi": Checklist bản Cơ bản trang 18, 31, 32, 33, 34, 39.
🎯 Bảng trên là bản rút gọn
Bảy dòng ở trên là mức tối thiểu cho khâu cốp pha. Bản đầy đủ có 20 giai đoạn, 131 hạng mục và 282 đầu việc kiểm tra — từ pháp lý, móng, cọc, khung, mái, xây trát, điện nước, chống thấm cho tới hoàn thiện, mỗi đầu việc kèm tiêu chí, lỗi thường gặp, cách xử lý và mức rủi ro.
Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí →
Bản Cơ bản viết riêng cho chủ nhà: mỗi đầu việc có ô "Nhìn bằng mắt", ô "Hỏi thầu" và nhãn DỪNG / Tạm dừng / Ghi nhận — mang ra công trường dùng được ngay, không cần nền chuyên môn xây dựng.
5. Bốn cấu kiện, bốn chỗ dễ sai khác nhau
Bảy việc ở mục 3 áp cho mọi cấu kiện. Nhưng mỗi cấu kiện có một chỗ hay sai riêng. Biết trước chỗ đó thì kiểm tra nhanh hơn nhiều.
5.1. Cốp pha đài và giằng móng — nước đọng và đất sạt
Móng là cấu kiện duy nhất mà khuôn nằm dưới mặt đất. Điều đó sinh ra hai vấn đề không có ở cấu kiện nào khác.
Nước. Mưa đêm, nước ngầm, nước rửa dụng cụ đều chảy về đáy hố. Yêu cầu của nguồn là hút hết nước đọng (bản Toàn diện trang 18), không phải hút bớt.
Đất sạt vào lòng khuôn. Thành hố móng đào bằng máy thường không phẳng và không ổn định. Đất từ thành hố sạt vào giữa khe cốp pha và vách đất, rồi trôi vào trong khuôn. Chỗ sát tường nhà liền kề là chỗ nặng nhất — cốp pha khó ghép kín ở đó.
Dung sai của móng trong Bảng 2 cũng rộng hơn các cấu kiện khác — trục cốp pha móng 15 mm, mặt phẳng trên toàn chiều cao 20 mm — vì móng nằm trong đất và không lộ ra. Nhưng rộng hơn không có nghĩa là không có.
5.2. Cốp pha cột — gông, độ thẳng đứng và rác chân cột
Cốp pha cột là cấu kiện chịu áp lực ngang lớn nhất. Bê tông tươi trong một khuôn cao và hẹp tạo ra lực đẩy ra hai bên, và lực đó tăng theo chiều cao cột.
Vì thế cột cần gông. Bản Toàn diện trang 27 yêu cầu bố trí chống và giằng chịu "áp lực ngang của bê tông mới đổ" và "tải trọng động khi đổ", chân chống đặt trên nền cứng. Bản Cơ bản trang 31 hỏi thẳng: "Cốp pha cột có đủ gông và chống giằng để không bung khi đổ không?"
Dung sai của cột chặt hơn móng. Bảng 2: trục cốp pha tường và cột 8 mm — chặt hơn móng gần một nửa. Mặt phẳng so với phương thẳng đứng trên toàn chiều cao: 10 mm với cột đỡ sàn cao dưới 5 m, 15 mm nếu cao trên 5 m, và 10 mm với cột khung liên kết bằng dầm.
Rác ở chân cột là lỗi rất phổ biến. Khuôn cột là một cái ống đứng cao hai, ba mét, miệng mở ở trên. Mọi thứ rơi vào đều đi xuống đáy: dây buộc, mẩu thép, mạt cưa, vỏ bao. Ghép kín cốp pha rồi thì không lấy ra được nữa. Đó là lý do bản Toàn diện trang 27 yêu cầu lỗ thoát rác ở đáy cột và bịt lại trước khi đổ — lỗ đó để dội nước rửa sạch chân cột trước khi ghép kín.
Chân cột rỗ tổ ong là hình ảnh quen ở nhà dân. Phần lớn nguyên nhân nằm ở hai chỗ: rác ở đáy khuôn, và bê tông rơi tự do quá cao (mục 3.7).
5.3. Cốp pha dầm và sàn — đáy võng, cột chống thưa, cao độ
Đây là cấu kiện nguy hiểm nhất trong bốn cấu kiện, vì hai lý do: diện tích lớn nên tổng tải trọng lớn, và có người đứng làm việc bên trên trong lúc đổ.
Đáy cốp pha không được võng cục bộ. Bản Toàn diện trang 28: "Đáy cốp pha dầm/sàn chắc chắn, không võng cục bộ." Bản Cơ bản trang 33 dán nhãn Tạm dừng — "chỉnh phẳng/gia cố đáy trước khi đặt thép". Chú ý mốc thời gian trong nhãn đó: trước khi đặt thép, không phải trước khi đổ. Vì sau khi thép trải lên kín mặt sàn thì không còn chỉnh được đáy nữa.
Cột chống không được thưa. Bảng 2 cho trị số: khoảng cách giữa các cột chống, trụ đỡ giằng ổn định, neo so với thiết kế — 25 mm trên mỗi mét dài và 75 mm trên toàn khẩu độ. Bản Cơ bản trang 33 diễn đạt cho chủ nhà: "cột chống đủ, không thưa".
Cao độ mặt sàn quyết định nhiều thứ về sau. Sai cao độ sàn thì chiều cao thông thủy các phòng bị lệch, cầu thang phải chỉnh số bậc hoặc chiều cao bậc, và khi lát gạch phải bù vữa để cân. Bản Cơ bản trang 33 yêu cầu kiểm cao độ bằng máy — đây là việc cần thiết bị, không nhìn bằng mắt được.
Ở nhà dân, khâu đổ bê tông sàn thường là ca đổ lớn nhất của cả công trình, làm liên tục trong nhiều giờ. Toàn bộ thời gian đó, hệ chống bên dưới phải giữ nguyên trạng thái đã nghiệm thu. Đó chính là lý do phải có người trực cốp pha.
5.4. Cốp pha console, ô-văng và sê-nô — chỗ nguy hiểm nhất của nhà dân
Console là bộ phận đưa ra ngoài mà chỉ được đỡ ở một đầu: ban công, ô-văng cửa sổ, sê-nô mái, mái đón. Nhà dân nào cũng có ít nhất vài cái.
Về mặt nguy hiểm, đây là mục duy nhất trong toàn bộ phần khung BTCT của Checklist bản Toàn diện mà tôi đánh dấu ngay trong tên đầu việc là "(CỰC KỲ QUAN TRỌNG)". Trang 30:
"Console, ô-văng, sê-nô chỉ được tháo cột chống và cốp pha đáy KHI bê tông đạt ĐỦ MÁC THIẾT KẾ và ĐÃ CÓ đối trọng chống lật. Tuyệt đối không tháo sớm theo cảm tính; với nhà nhiều tầng phải giữ chống an toàn ở sàn kề dưới." — viện dẫn TCVN 4453:1995 điều 3.6.4; 3.6.5
Lỗi thường gặp: "Tháo chống console quá sớm → lật/sập (tai nạn nhà dân điển hình)."
Cụm "tai nạn nhà dân điển hình" là cụm được ghi thẳng vào cột "Lỗi thường gặp" của tài liệu, và lý do kỹ thuật rất rõ. Console không có đầu thứ hai để đỡ. Nếu tháo chống khi bê tông chưa đủ mác, hoặc khi phần neo phía trong chưa được đổ và chưa có đối trọng, nó lật xuống — không võng dần, mà lật.
Ở khâu nghiệm thu cốp pha trước khi đổ, phần console cần thêm hai điều mà bản Toàn diện trang 30 nêu: cốp pha đáy console phải đúng cao độ và có độ dốc thoát nước ra ngoài, sai lệch theo Bảng 2 (mặt phẳng dầm/vòm 5 mm, trục dầm xà và vòm 10 mm); và cây chống console phải kê trên nền cứng, có giằng ổn định.
6. Cốp pha sai thì hậu quả ra sao
Nói tiêu chí mà không nói hậu quả thì chủ nhà khó nhớ. Năm nhóm hậu quả dưới đây lấy đúng từ cột "Lỗi thường gặp" của Checklist bản Toàn diện.
6.1. Cốp pha hở → mất nước xi măng
Nước xi măng là phần mang chất kết dính của bê tông. Chảy ra bao nhiêu thì vùng bê tông sát chỗ đó mất đi bấy nhiêu.
Dấu hiệu sau khi tháo cốp pha: vệt chảy màu xám nhạt dọc theo mạch ghép; bề mặt lộ hạt đá, sờ thấy nhám và rời; nặng hơn thì rỗ thành hốc.
Chỗ hay bị nhất là góc ghép và chỗ sát tường nhà liền kề, vì đó là chỗ khó chèn nhất và cũng là chỗ khó nhìn nhất.
6.2. Chống yếu, nền lún → bung cốp pha, sập sàn khi đổ
Bản Toàn diện ghi hai lỗi: "Chống yếu → cốp pha bung khi đổ" (trang 27) và "Chống lún/đặt trên nền yếu → sập sàn khi đổ" (trang 28).
Đây là nhóm hậu quả duy nhất trong bài xảy ra ngay trong ca đổ, và là nhóm duy nhất gây tai nạn cho người. Bốn nhóm còn lại chỉ lộ ra khi tháo cốp pha hoặc muộn hơn.
Nếu bung một phần: bê tông tràn ra, cấu kiện phình bụng, phải chống đỡ khẩn cấp giữa lúc đổ và sau đó phải đục sửa phần phình. Nếu sập: dừng công trình, phá bỏ phần đã đổ, và có thể có người bị thương.
6.3. Sai hình học → sai trục, sai cao độ, sai tiết diện
Bản Toàn diện ghi: "Cột nghiêng, phình; lệch trục" (trang 27), "Sai cao độ; lệch trục dầm; cột chống thưa" (trang 28), "Dẫn sai tim/cos; lệch trục tích lũy qua các tầng" (trang 26).
Chữ tích lũy là chữ quan trọng nhất trong ba câu đó. Một cột lệch quá dung sai ở tầng một, nếu không phát hiện, sẽ trở thành nền cho tầng hai lệch tiếp — vì tim trục tầng trên được dẫn lên từ mốc của tầng dưới. Đến tầng ba thì tường không còn thẳng hàng, ô cửa lệch, và không ai biết bắt đầu sai từ đâu.
Đây chính là lý do bản Toàn diện trang 26 yêu cầu dẫn tim trục và cao độ từ mốc tầng dưới lên bằng máy trắc đạc, và yêu cầu kiểm tra lại ngay khi nghi mốc dịch — chứ không đo lại một lần rồi tin mãi.
6.4. Bỏ độ vồng → dầm võng sau khi tháo
Lỗi này có đặc điểm riêng: không thể sửa. Bản Toàn diện trang 28 ghi thẳng: "Bỏ độ vồng → dầm võng sau tháo cốp pha."
Dầm đã đổ rồi thì hình dạng của nó là cố định. Một dầm khẩu độ lớn võng thấy bằng mắt thì chỉ còn cách làm trần giả che đi — và trần giả lại ăn mất chiều cao thông thủy của phòng.
6.5. Rác và nước đọng trong khuôn
Bản Toàn diện ghi: "Còn nước/rác trong hố trước khi đổ" (trang 18) và "Còn rác trong cốp pha; mặt cũ khô làm mạch ngừng yếu" (trang 31).
Rác trong khuôn biến thành lỗ rỗng bên trong bê tông sau khi đông cứng — không nhìn thấy từ ngoài, không kiểm tra được, không sửa được. Nước đọng ở đáy làm bê tông vùng đó bị pha loãng, đúng chỗ chịu lực nhiều nhất của đài móng. Mặt tiếp giáp khô làm mạch nối giữa bê tông cũ và mới yếu — và mạch nối yếu ở chân cột là chỗ nứt ngang xuất hiện về sau.
Điểm chung của cả năm nhóm. Tất cả đều được xử lý bằng những việc rẻ và nhanh nếu làm trước khi đổ: chèn kín một cái khe, dội rửa chân cột, kê thêm mấy cây chống, hút cạn nước, đo lại một cao độ. Cùng những lỗi đó, xử lý sau khi đổ nghĩa là đục bê tông đã đông cứng, làm lại, và nếu đã hoàn thiện thì phá cả lớp hoàn thiện. Chênh lệch giữa hai thời điểm là chênh lệch giữa một buổi chiều và một hạng mục làm lại.
7. Tình huống điển hình ở công trường nhà dân
Đây là tình huống điển hình, không phải một công trình cụ thể nào. Toàn bộ diễn biến dưới đây được dựng từ chính cột "Lỗi thường gặp" của hai tài liệu Checklist — khe hở góc ghép (bản Toàn diện tr.17), chân chống trên nền yếu (tr.28), rác trong lòng khuôn (tr.18 và tr.31), bỏ độ vồng (tr.28), chưa ký biên bản nghiệm thu (tr.18 và tr.31). Không có tên người, tên công trình, địa chỉ hay số liệu nào ngoài các dòng nguồn kể trên.
Nếu anh chị đang xây nhà, có khả năng anh chị sẽ nhận ra vài chi tiết.
Chiều thứ Sáu. Xe bê tông đã hẹn 7 giờ sáng thứ Bảy. Trạm trộn đã chốt, bơm đã thuê, tổ thợ mười người đã hẹn. Chủ nhà tan làm, ghé công trường.
Cốp pha sàn đã dựng gần xong. Thép đã trải kín. Nhìn tổng thể thì gọn gàng — sạch hơn cái hố móng tháng trước nhiều.
Chủ nhà đi một vòng. Có mấy chỗ thấy hơi lạ.
Ở góc giáp tường nhà bên, hai tấm cốp pha ghép vào nhau còn một khe nhìn xuyên được. Chủ nhà hỏi. Thợ đang thu dọn trả lời, giọng rất bình thường:
"Cái đó không sao đâu anh. Đổ vào là nó tự bít. Nhà nào cũng thế cả, làm vậy quen rồi."
Chủ nhà không biết đối lại bằng gì. Người ta làm nghề mười mấy năm. Mình thì lần đầu xây nhà. Nói thêm thì thành ra không tin thợ, mà mai còn phải làm việc với nhau cả ngày.
Đi tiếp. Dưới gầm sàn, mấy cây chống ở khu vực gần sân sau cắm trực tiếp xuống nền đất — chỗ đất mới lấp tháng trước, mưa vừa xong, ẩm. Không có ván kê. Chủ nhà lấy chân đẩy nhẹ một cây; nó nhích. Định hỏi, nhưng thợ đã ra ngoài rửa tay.
Cũng có vài mẩu thép thừa và ít mạt cưa nằm trong lòng dầm biên. Chủ nhà nghĩ mai họ sẽ dọn.
Về đến nhà, chủ nhà nhớ ra một chuyện: chưa ai đưa cho mình tờ giấy nào. Không biên bản, không ai nói "ký đi", không ai nói "kiểm tra xong rồi".
Nhưng đã 8 giờ tối. Gọi điện giờ này để hỏi về một cái khe hở thì nghe hơi làm quá.
7 giờ sáng thứ Bảy, xe bê tông về đúng giờ.
Hai tuần sau, tháo cốp pha.
Ở góc giáp tường nhà bên, có một vệt xám nhạt chạy dọc theo đường ghép hai tấm cốp pha. Sờ vào thấy nhám, lộ hạt đá. Đó là chỗ khe hở hôm thứ Sáu — nước xi măng đã chảy ra qua đó suốt ca đổ.
Nhìn dọc theo đáy dầm biên phía sân sau, có một đoạn thấp hơn hai bên. Không nhiều. Nhưng đủ để khi lát trần thì thấy. Đó là chỗ mấy cây chống cắm trên đất mới lấp, lún xuống một ít trong lúc bê tông còn tươi.
Mấy mẩu thép thừa thì không thấy nữa. Chúng nằm bên trong.
Điều tôi muốn anh chị lấy đi từ tình huống này không phải là danh sách lỗi. Là mốc thời gian.
Toàn bộ chuỗi này có một điểm mà một câu nói của chủ nhà đủ để đổi hướng: chiều thứ Sáu, khi hỏi về cái khe hở. Câu đó không cần là một lập luận kỹ thuật. Nó chỉ cần là:
"Anh chèn kín mấy khe ở góc, kê ván dưới chân mấy cây chống ngoài kia, dọn hết thép thừa trong dầm. Xong ba việc đó thì mình ký biên bản, tôi giữ một bản, rồi mai đổ."
Chủ nhà không cần biết Bảng 2 cho phép sai lệch bao nhiêu milimét. Chủ nhà chỉ cần biết có một điểm dừng ở đó, và giữ đúng điểm dừng ấy.
Ba việc kia, làm hết mất một buổi chiều. Vệt mất nước xi măng và đoạn dầm thấp thì ở lại với ngôi nhà.
8. Năm sai lầm thường gặp của chủ nhà ở khâu này
Sai lầm 1 — Chỉ nhìn mặt khuôn, bỏ qua hệ chống đỡ bên dưới
Cốp pha nhìn từ trên xuống thì gọn gàng, phẳng phiu. Nhưng phần quyết định an toàn nằm bên dưới: cây chống, giằng chéo, giằng ngang, ván kê chân.
Đây cũng đúng là phần mà Nghị định 207/2026/NĐ-CP Điều 10 khoản 4 điểm c gọi là "hệ thống giàn giáo, kết cấu chống đỡ tạm" và liệt kê vào bốn nội dung giám sát thi công nhà ở riêng lẻ.
Cách sửa: mỗi lần ra công trường trước ngày đổ sàn, đi xuống tầng dưới và nhìn lên. Ba mươi giây, và anh chị thấy ngay hệ chống có giằng hay không.
Sai lầm 2 — Gộp "nghiệm thu cốp pha" với "tháo cốp pha" thành một việc
Hai việc này ở hai đầu của ca đổ và có hai bộ tiêu chí hoàn toàn khác nhau.
Nghiệm thu cốp pha xảy ra trước khi đổ, xét về hình học, độ kín và độ ổn định của cái khuôn. Tháo cốp pha xảy ra sau khi đổ, xét về cường độ bê tông đã đạt bao nhiêu.
Gộp lại thì sinh ra những câu hỏi lạc kiểu "cốp pha đạt chưa, mấy ngày thì tháo" — hai câu này không liên quan gì đến nhau. Mục 9 dưới đây tách riêng phần tháo dỡ.
Sai lầm 3 — Tưởng biên bản nghiệm thu là thủ tục giấy tờ
Nhiều chủ nhà coi biên bản là hình thức, ký cho xong. Thực tế nó là ba thứ:
Một điểm dừng. Nghị định 207 Điều 22 khoản 4 điểm d yêu cầu kết luận nghiệm thu nêu rõ có "đồng ý cho triển khai các công việc tiếp theo" hay không. Chưa có kết luận đó thì việc tiếp theo — đổ bê tông — chưa được mở.
Một mốc thời gian có thể yêu cầu. Điều 22 khoản 3 cho mốc không quá 24 giờ kể từ khi nhà thầu đề nghị nghiệm thu, và nếu không đồng ý thì phải thông báo lý do bằng văn bản.
Một bằng chứng còn lại về sau. Nếu hai năm sau xuất hiện vết nứt hoặc vết thấm, bộ biên bản nghiệm thu từng công việc là thứ duy nhất cho biết ai đã xác nhận cái gì, vào ngày nào.
Sai lầm 4 — Đến công trường sau khi đã đổ
Đây là sai lầm tốn kém nhất, và cũng là sai lầm dễ mắc nhất, vì phần lớn chủ nhà còn phải đi làm.
Ngày đổ bê tông là ngày đông người, ồn ào và trông rất "có tiến độ". Nhiều chủ nhà chọn đến đúng ngày đó để xem cho phấn khởi. Nhưng hôm đó không còn gì để kiểm tra — mọi thứ kiểm tra được đã bị bê tông phủ lên.
Cách sửa: đổi một buổi. Nếu chỉ ra được công trường một lần trong tuần đó, hãy ra chiều hôm trước ngày đổ, không phải sáng hôm đổ.
Sai lầm 5 — Nghe "quen rồi" mà không hỏi lại theo tiêu chí
Câu "làm vậy quen rồi, không sao đâu" là câu khó đối lại nhất ở công trường, vì nó không sai hoàn toàn: người thợ đã làm nhiều nhà và phần lớn không sập.
Nhưng "quen rồi" là một lập luận về tần suất, không phải về tiêu chí. Và chủ nhà không cần thắng cuộc tranh luận đó. Chủ nhà chỉ cần chuyển nó về một câu hỏi có tiêu chí:
- Thay vì "cái khe này có sao không" → "cái khe này khi đổ có mất nước xi măng không? Anh chèn giúp tôi trước khi đổ."
- Thay vì "chống thế này đủ chưa" → "chân chống này kê trên nền cứng chưa? Có giằng chéo chưa?"
- Thay vì "mai đổ được chưa" → "mình ký biên bản nghiệm thu cốp pha rồi đổ nhé, cho tôi giữ một bản."
Ba câu sau không phải là tranh luận. Chúng là yêu cầu, và chúng đều nằm trong phạm vi mà nguồn chuyên môn lẫn Nghị định 207 đều ủng hộ.
9. Tháo cốp pha sau bao nhiêu ngày — và vì sao câu hỏi này đặt sai
Đây là câu hỏi quen thuộc nhất sau mỗi ca đổ sàn. Và cách nó được đặt ra đã chứa sẵn một hiểu nhầm.
9.1. Câu hỏi đúng là "đủ cường độ chưa", không phải "đủ mấy ngày"
Bê tông đạt cường độ theo thời gian, nhưng tốc độ đạt cường độ không cố định. Nó phụ thuộc mác thiết kế, loại xi măng, phụ gia, nhiệt độ, độ ẩm và chất lượng bảo dưỡng. Cùng một số ngày, hai công trình có thể đang ở hai mức cường độ khác nhau.
Vì thế tiêu chuẩn không đặt điều kiện tháo cốp pha theo ngày. Nó đặt theo phần trăm cường độ so với cường độ tuổi 28 ngày — viết là %R28.
Bảng 3 của TCVN 4453:1995, như Checklist bản Toàn diện chép lại ở trang 21 và trang 33, ghi cả hai: trị số %R28, và số ngày trong ngoặc. Nhưng hai thứ đó không đồng hạng:
- %R28 là điều kiện chi phối — và bản Toàn diện trang 33 nói rõ nó được xác định thế nào: "Chỉ tháo khi đạt %R28 theo Bảng 3 (căn cứ kết quả nén mẫu)."
- Số ngày là trị số ghi kèm trong bảng, dùng để hình dung. Nó không thay thế được kết quả nén mẫu.
Bản Cơ bản trang 43 dán nhãn DỪNG cho việc này: "tháo sớm gây võng/nứt/sập; chỉ tháo khi đủ cường độ", và ghi thêm một quy luật dễ nhớ: "nhịp càng lớn càng lâu".
9.2. Cốp pha thành — loại không chịu lực
Cốp pha thành là phần chỉ tạo hình, không đỡ trọng lượng: thành cột, thành dầm, thành tường. Tháo nó ra thì cấu kiện không mất chỗ tựa.
Điều kiện: Checklist bản Toàn diện, trang 21 và trang 33:
"Cốp pha thành cột/dầm/tường (không chịu lực) chỉ tháo khi bê tông đạt > 50 N/cm² (≈ 0,5 MPa) và bề mặt, cạnh không sứt mẻ." — viện dẫn TCVN 4453:1995 điều 3.6.2
Bản Cơ bản trang 42 diễn đạt cho chủ nhà: "Tháo cốp pha thành cột/dầm khi bê tông đủ cứng, tháo nhẹ tránh sứt cạnh."
Hai điều kiện, không phải một. Đủ cường độ và tháo nhẹ. Cạnh cột bị sứt lúc tháo cốp pha là lỗi rất hay gặp, và nó để lại chỗ phải trát bù — chỗ đó về sau thường là chỗ nứt chân chim đầu tiên.
9.3. Cốp pha chịu lực — đáy dầm, đáy sàn, cây chống
Đây là loại đang đỡ trọng lượng của cấu kiện. Tháo sai thời điểm là lỗi có hậu quả kết cấu.
Điều kiện — Bảng 3 của TCVN 4453:1995, chép trong Checklist bản Toàn diện trang 21 và trang 33:
| Nhịp cấu kiện | Cường độ tối thiểu phải đạt | Trị số ngày ghi kèm trong bảng |
|---|---|---|
| Dưới 2 m | ≥ 50% R28 — và không nhỏ hơn 80 N/cm² | 7 ngày |
| 2 m đến 8 m | ≥ 70% R28 | 10 ngày |
| Trên 8 m | ≥ 90% R28 | 23 ngày |
Nguồn: Checklist bản Toàn diện, trang 21 (MONG-11.1) và trang 33 (KHUNG-16.2), viện dẫn TCVN 4453:1995 điều 3.6.1; 3.6.3 và Bảng 3.
Ba điều cần đọc kỹ ở bảng này.
Một — cột giữa là điều kiện, cột phải là trị số ghi kèm. Bản Toàn diện nói rõ căn cứ để xác nhận cột giữa là kết quả nén mẫu, không phải cuốn lịch.
Hai — với nhịp dưới 2 m có hai điều kiện đồng thời: đạt ít nhất 50% R28 và không nhỏ hơn 80 N/cm². Chỉ đạt một trong hai là chưa đủ.
Ba — nhịp càng lớn thì yêu cầu càng cao, và tăng khá nhanh: từ 50% lên 70% rồi 90% R28. Một sàn nhịp lớn tháo chống theo thói quen của một sàn nhịp nhỏ là chuyện khác hẳn về mức độ rủi ro.
Và một yêu cầu cuối, bản Toàn diện trang 33: "Tránh gây ứng suất đột ngột / va chạm mạnh khi tháo" — tức là tháo từ từ, không rút một loạt cây chống cùng lúc, không đập.
9.4. Nhà nhiều tầng — chống an toàn ở sàn kề dưới
Nhà phố ba, bốn tầng thì việc này áp dụng ngay, và đây là chỗ có nguy cơ nghiêm trọng nhất.
Checklist bản Toàn diện, trang 33:
"Giữ lại toàn bộ đà giáo và cột chống ở tấm sàn kề ngay dưới tấm sàn sắp đổ. Tháo từng phần cột chống sàn phía dưới nữa và giữ lại cột chống 'an toàn' cách nhau 3 m dưới các dầm có nhịp trên 4 m." — viện dẫn TCVN 4453:1995 điều 3.6.5
Lỗi thường gặp: "Tháo hết chống tầng dưới khi đổ tầng trên → quá tải, sập dây chuyền."
Bản Cơ bản trang 43 dán nhãn DỪNG: "tháo hết chống tầng dưới có thể sập dây chuyền; phải giữ chống an toàn", và cho chủ nhà một câu hỏi: "Khi đổ tầng trên, chống ở sàn tầng dưới có được giữ lại đủ không?"
Vì sao quan trọng. Khi đổ sàn tầng ba, sàn tầng hai đang chịu hai tải trọng cộng lại: trọng lượng bản thân nó, cộng toàn bộ tải trọng của sàn tầng ba truyền xuống qua hệ cây chống. Nếu chống ở tầng hai đã tháo để lấy vật liệu dùng cho tầng ba — một việc rất hay xảy ra ở nhà dân khi cây chống có hạn — thì sàn tầng hai nhận tải một mình, khi nó còn chưa đạt cường độ thiết kế.
Đó là cơ chế của cụm "sập dây chuyền".
Câu hỏi cụ thể để hỏi: "Nhà mình có đủ cây chống để giữ nguyên hệ chống sàn tầng dưới trong lúc đổ tầng trên không, hay phải tháo ra dùng lại?" Nếu câu trả lời là phải tháo ra dùng lại, thì đó là việc phải giải quyết trước ngày đổ, bằng cách thuê thêm chống.
9.5. Console, ô-văng, sê-nô — đủ mác thiết kế và đã có đối trọng chống lật
Nhóm này có điều kiện tháo dỡ nghiêm hơn tất cả các nhóm trên. Không phải một tỷ lệ %R28, mà là đủ mác thiết kế, cộng thêm một điều kiện thứ hai không liên quan gì tới cường độ.
Checklist bản Toàn diện, trang 30:
"Console, ô-văng, sê-nô chỉ được tháo cột chống và cốp pha đáy KHI bê tông đạt ĐỦ MÁC THIẾT KẾ và ĐÃ CÓ đối trọng chống lật. Tuyệt đối không tháo sớm theo cảm tính." — viện dẫn TCVN 4453:1995 điều 3.6.4; 3.6.5
Cách xử lý: "Chỉ tháo khi đạt đủ mác (kết quả nén mẫu) và đã chất đối trọng hoặc đổ phần neo phía trong."
Đối trọng chống lật là gì. Console được giữ không phải bằng đầu đưa ra ngoài, mà bằng phần neo vào bên trong — phần thép mũ chạy ngược vào sàn và phần bê tông đè lên nó. Nếu phần trong đó chưa được đổ, hoặc chưa có tải nào đè lên, thì console như một cái đòn cân chỉ có một đầu.
Vì thế mục này có tới ba điều kiện: đủ mác thiết kế · có đối trọng hoặc đã đổ phần neo phía trong · và với nhà nhiều tầng thì vẫn giữ chống an toàn ở sàn kề dưới.
Với chủ nhà, việc cần làm gọn hơn: đừng để ai tháo chống ban công, ô-văng hay sê-nô mà chưa có ai xác nhận bằng kết quả nén mẫu. Ban công là chỗ có người đứng.
9.6. Tháo cốp pha rồi vẫn còn việc phải làm
Một điểm cuối mà nhiều người nghĩ là tháo cốp pha nghĩa là xong khâu bê tông.
Checklist bản Toàn diện, ở phần bảo dưỡng, có một dòng nối hai việc này: nếu tháo cốp pha khi bê tông chưa đạt cường độ bảo dưỡng tới hạn thì phải tiếp tục bảo dưỡng. Bản Cơ bản trang 41 nói cùng ý: sau khi tháo cốp pha vẫn tưới tiếp.
Lý do đơn giản: khi còn cốp pha, bề mặt bê tông được che và giữ ẩm nhờ khuôn. Tháo khuôn ra, bề mặt đó lộ hẳn ra nắng và gió, và bắt đầu mất nước nhanh hơn nhiều. Đúng lúc đó thì ngừng tưới là ngược.
Bảo dưỡng bê tông là một chủ đề riêng có các mốc thời gian theo vùng và theo mùa; tôi viết đầy đủ ở bài bảo dưỡng bê tông đúng cách.
10. Câu hỏi thường gặp
Cốp pha hở bao nhiêu milimét thì phải chèn lại?
Nguồn của tôi không có trị số cho độ hở, và tôi không đưa cho anh chị một con số không có nguồn.
Trị số duy nhất có trong Checklist bản Toàn diện (trang 17, 27, 28) là độ gồ ghề giữa các tấm ghép ≤ 3 mm — đó là chênh cao giữa mặt hai tấm, không phải khe hở.
Tiêu chí cho độ hở là một tiêu chí định tính nhưng kiểm được: không mất nước xi măng khi đổ và đầm. Ở công trường, khe nào nhìn xuyên qua thấy phía bên kia, hoặc khe nào rộng hơn hạt cốt liệu lớn nhất trong bê tông, thì nước xi măng sẽ chảy qua đó. Những khe như vậy phải chèn.
Chủ nhà tự nhìn có phát hiện được cốp pha lệch không?
Được một phần, và phần đó không nhỏ.
Bản Cơ bản trang 31 chỉ cách: "Soi dây dọi/máy thấy cột thẳng đứng; không phình bụng, không lệch trục." Một sợi dây dọi phát hiện được cột nghiêng rõ. Mắt thường phát hiện được cốp pha phình bụng, cây chống thưa, chân chống trên đất mềm, rác trong khuôn, nước đọng — tức là năm trong bảy nhóm ở mục 3.
Còn các trị số của Bảng 2 — 8 mm, 10 mm, 15 mm — thì cần thước và máy. Bản Cơ bản trang 33 ghi rõ cao độ đáy dầm và mặt sàn phải "kiểm bằng máy". Đó là việc của người có thiết bị: kỹ thuật của nhà thầu, hoặc người giám sát của phía anh chị.
Không có biên bản nghiệm thu thì có được đổ không?
Checklist bản Cơ bản trả lời bằng một nhãn, ở cả trang 18 và trang 39:
DỪNG — "chưa nghiệm thu che khuất thì TUYỆT ĐỐI chưa đổ"
Về pháp luật, Nghị định 207/2026/NĐ-CP Điều 22 khoản 1 quy định kết quả nghiệm thu được xác nhận bằng biên bản, và khoản 4 điểm d yêu cầu kết luận nghiệm thu nêu rõ có đồng ý cho triển khai các công việc tiếp theo hay không. Không có biên bản thì không có kết luận đó.
Câu để nói, lấy nguyên từ bản Cơ bản trang 18: "Đã có biên bản nghiệm thu thép và cốp pha chưa? Cho tôi giữ một bản trước khi đổ."
Nhà thầu nói ba ngày là tháo được sàn, đúng không?
Số ngày một mình không phải điều kiện tháo dỡ.
Điều kiện chi phối là %R28 theo nhịp cấu kiện, và bản Toàn diện trang 33 ghi rõ căn cứ để xác nhận là kết quả nén mẫu: nhịp dưới 2 m cần ≥ 50% R28 và không nhỏ hơn 80 N/cm²; nhịp 2–8 m cần ≥ 70% R28; nhịp trên 8 m cần ≥ 90% R28.
Trị số ngày ghi kèm trong Bảng 3 lần lượt là 7, 10 và 23 ngày. Anh chị thấy ngay: không có con số 3 ngày ở bất cứ dòng nào.
Câu hỏi nên hỏi lại: "Sàn này nhịp bao nhiêu? Kết quả nén mẫu đã đạt bao nhiêu phần trăm R28?"
Cây chống cắm trên nền đất mới lấp có được không?
Không. Và đây là một trong ít việc mà bản Cơ bản dán nhãn DỪNG kèm chữ "nguy cơ sập sàn".
Bản Cơ bản trang 34: "Cây chống kê trên nền cứng/ván kê, có giằng chéo – ngang; không cắm chống trên nền đất yếu." Bản Toàn diện trang 28 nói cùng yêu cầu: "Trụ chống đặt vững trên nền cứng, không trượt / biến dạng khi chịu tải."
Đất mới lấp chưa ổn định, và khi có tải nó lún — không lún đều, mà lún ở chỗ yếu nhất. Kết quả là đáy dầm hoặc đáy sàn thấp xuống đúng chỗ đó, ngay trong lúc bê tông còn tươi.
Cách xử lý rất rẻ nếu làm trước: kê ván dưới chân chống và giằng các cây chống lại với nhau.
Nhà tôi ba tầng thì luật có bắt phải có giám sát cốp pha không?
Câu trả lời có ba tầng, và cần đủ cả ba.
Một. Luật Xây dựng số 135/2025/QH15 Điều 56 khoản 1 khuyến khích việc giám sát thi công đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân.
Hai. Nhưng Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b giao trách nhiệm tổ chức thi công, tổ chức giám sát thi công và chịu trách nhiệm về an toàn cho chủ sở hữu nhà ở. Anh chị không buộc phải ký hợp đồng với đơn vị giám sát; nhưng trách nhiệm về an toàn thi công thì thuộc về anh chị.
Ba. Với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, Điều 10 khoản 3 điểm c quy định chủ sở hữu phải tổ chức thi công và giám sát theo Nghị định. Nhà ba tầng không thuộc nhóm này.
Và một chi tiết đáng biết: Điều 10 khoản 4 của Nghị định liệt kê bốn nội dung giám sát thi công nhà ở riêng lẻ, trong đó điểm c là "hệ thống giàn giáo, kết cấu chống đỡ tạm và các máy móc, thiết bị phục vụ thi công" — tức là chính hệ cốp pha và cây chống.
(Trạng thái hiệu lực của cả hai văn bản đã được kiểm tra ngày 04/09/2026.)
Cốp pha nhôm có phải kiểm tra khác cốp pha gỗ không?
Nói thẳng: hai tài liệu Checklist của tôi không có nội dung so sánh vật liệu cốp pha, nên tôi không có căn cứ để nói loại nào phải kiểm khác loại nào.
Điều tôi có căn cứ là: các tiêu chí nghiệm thu trong nguồn áp cho hệ cốp pha nói chung, không phân theo vật liệu. Hình dáng và kích thước đúng thiết kế; gồ ghề giữa các tấm ghép ≤ 3 mm; ghép kín khít không mất nước xi măng; có lớp chống dính; sai lệch trong Bảng 2; hệ chống trên nền cứng có giằng. Bảy nhóm ở mục 3 dùng cho cả cốp pha thép định hình, cốp pha nhôm, ván phủ phim và ván gỗ ghép.
Khác biệt thực tế nằm ở chỗ lỗi hay xuất hiện ở đâu: khuôn định hình bằng thép hay nhôm thì mối ghép là các đường thẳng có sẵn, lỗi tập trung ở góc và chỗ tiếp giáp với cấu kiện khác; ván gỗ ghép tại chỗ thì lỗi rải rác hơn và bề mặt dễ gồ ghề hơn. Nhưng cả hai đều xét bằng cùng một bộ tiêu chí.
Đã ký biên bản rồi mà lúc đổ cốp pha vẫn bung thì sao?
Chính vì tình huống đó mà nguồn yêu cầu một việc nữa, sau khi ký.
Checklist bản Toàn diện trang 31: "Giám sát chặt hiện trạng cốp pha – đà giáo – cốt thép trong suốt quá trình đổ để xử lý sự cố kịp thời", và cách xử lý là "bố trí người trực cốp pha khi đổ". Bản Cơ bản trang 39 hỏi thẳng: "Có người trực cốp pha khi đổ không?"
Biên bản chứng nhận trạng thái tại thời điểm nghiệm thu. Nhưng trong ca đổ, trạng thái đó thay đổi: tải tăng dần, máy đầm rung liên tục, người và xe rùa đi lại trên sàn. Người trực cốp pha là người phát hiện cây chống bị đẩy lệch hoặc khe mới hở khi còn kịp chèn và kê thêm.
Đây là một vị trí công việc, cần được nói rõ trước ngày đổ là ai làm.
Kết luận
Nghiệm thu cốp pha trước khi đổ bê tông không phải một khâu kỹ thuật cao siêu. Nó là một buổi chiều đứng đúng chỗ và hỏi đúng bảy câu.
Ba điều tôi muốn anh chị mang theo:
Một — cốp pha là khuôn cộng hệ chống đỡ, không chỉ là mấy tấm ván. Phần quyết định chất lượng nằm ở mặt khuôn: kín khít, đúng hình học, sạch. Phần quyết định an toàn nằm ở hệ chống bên dưới: nền cứng, có giằng, đủ dày. Chủ nhà hay nhìn phần trên và bỏ phần dưới, trong khi phần dưới mới là phần mà Nghị định 207 liệt kê thẳng vào bốn nội dung giám sát thi công nhà ở riêng lẻ.
Hai — đây là điểm DỪNG, không phải điểm xem qua. Cốp pha là bộ phận sắp bị che khuất; sau khi bê tông vào khuôn thì không còn gì kiểm tra được. Cả hai bản Checklist đều dán nhãn DỪNG cho khâu này, và biên bản nghiệm thu ký trước khi đổ là thứ chốt lại toàn bộ sáu việc kỹ thuật phía trước.
Ba — tháo cốp pha đi theo cường độ, không đi theo ngày. Câu hỏi đúng không phải "mấy ngày thì tháo" mà là "đã đạt bao nhiêu phần trăm R28, căn cứ vào kết quả nén mẫu nào". Nhịp càng lớn thì yêu cầu càng cao. Và với ban công, ô-văng, sê-nô thì còn phải đủ mác thiết kế và đã có đối trọng chống lật.
Nếu anh chị chỉ ra được công trường một lần trong tuần có ca đổ, hãy ra chiều hôm trước. Hôm đổ thì đông người và nhìn rất có tiến độ, nhưng không còn gì để kiểm tra nữa.
Các văn bản pháp luật dẫn trong bài — Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP — đã được kiểm tra trạng thái hiệu lực vào ngày 04/09/2026, đối chiếu nguyên văn với bản gốc PDF. Tiêu chuẩn TCVN 4453:1995 hiện còn hiệu lực, theo cơ sở dữ liệu của Viện Tiêu chuẩn Chất lượng Việt Nam (VSQI), kiểm tra ngày 05/09/2026.
🎯 Bước tiếp theo dành cho anh chị
1. Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí
Bảy việc trong bài này là một phần nhỏ của khâu cốp pha. Bản đầy đủ có 20 giai đoạn, 131 hạng mục, 282 đầu việc kiểm tra, mỗi đầu việc kèm tiêu chí, lỗi thường gặp, cách xử lý và mức rủi ro. 👉 Tải Checklist miễn phí tại dovancong.com
2. Đọc Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z"
Bản Cơ bản viết cho chủ nhà — mỗi đầu việc có ô "Nhìn bằng mắt", ô "Hỏi thầu" và nhãn DỪNG / Tạm dừng / Ghi nhận. Bản Toàn diện dành cho người muốn đi tới chỉ tiêu kỹ thuật và viện dẫn tiêu chuẩn — chính là nguồn của mọi trị số trong bài này.
3. Theo dõi để không bỏ mất một điểm dừng nào
Tôi ra nội dung theo đúng trình tự các giai đoạn thi công, trên YouTube, Facebook và dovancong.com. Nếu anh chị đang xây nhà, theo dõi theo giai đoạn sẽ đúng lúc hơn là tìm khi đã xảy ra vấn đề.
4. Nếu anh chị muốn có người kiểm tra cùng
Có những khâu cần thước và máy — đo cao độ đáy dầm, đo sai lệch trục theo Bảng 2, đọc kết quả nén mẫu để quyết định thời điểm tháo chống. Nếu anh chị muốn có người làm việc đó ở phía mình, hãy tìm hiểu dịch vụ tư vấn và giám sát xây nhà tại dovancong.com.
Đọc thêm
- Cách kiểm tra thép trước khi đổ bê tông — cùng điểm dừng với bài này, đối tượng kiểm tra là cốt thép
- Bảo dưỡng bê tông đúng cách — giai đoạn liền sau, gồm cả việc phải tưới tiếp sau khi tháo cốp pha
- Đổ bê tông móng — dòng thời gian một ca đổ móng, từ trước khi đổ tới bảo dưỡng
- Kiểm tra bê tông tươi khi xe về công trường — việc phải làm ngay sau khi nghiệm thu cốp pha xong
- Các mốc nghiệm thu quan trọng khi xây nhà — toàn bộ các điểm dừng theo giai đoạn
- Checklist giám sát thi công nhà dân — bài tổng quan toàn tuyến
- Lỗi thường gặp khi xây nhà — các lỗi phổ biến theo giai đoạn
- Chủ nhà tự giám sát xây nhà — chủ nhà làm được đến đâu và cần người khi nào
Bài viết bởi ThS.KS. Đỗ Văn Công — chứng chỉ hành nghề giám sát hạng I, gần 20 năm trong lĩnh vực xây dựng, chuyên về giám sát thi công nhà dân. dovancong.com
