Trát tường: kiểm tra độ phẳng, chiều dày và thời điểm chuyển sang sơn
Trát tường đạt hay chưa? Chiều dày lớp trát, dung sai độ phẳng khi áp thước 2 m, cách gõ tìm chỗ bộp và 6 điều kiện phải đủ trước khi cho thợ sơn.
Trát tường là công đoạn duy nhất trong cả ngôi nhà mà chủ nhà nhìn thấy trọn vẹn bằng mắt thường — và cũng là công đoạn mà chủ nhà kết luận sai nhiều nhất.
Lý do rất đơn giản. Một mảng tường vừa trát xong trông xám đều, mịn, sạch sẽ. Không có gì để chê. Chủ nhà đi một vòng, gật đầu, thợ dọn giàn giáo, hôm sau tổ bả vào làm. Hai tuần sau tường trắng tinh, chủ nhà còn hài lòng hơn.
Rồi sáu tháng sau, vào một buổi chiều nắng xiên qua cửa sổ, chủ nhà nhìn bức tường phòng khách và thấy nó gợn sóng. Hoặc phát hiện một vệt rạn mảnh như sợi tóc chạy chéo qua mép cột. Hoặc gõ vào một mảng tường thì nghe tiếng rỗng.
Không có khuyết tật nào trong số đó mới xuất hiện. Cả ba đều đã có sẵn từ ngày trát xong. Lớp bả và lớp sơn chỉ làm đúng một việc: phủ kín chúng lại đủ lâu để không ai kịp bắt lỗi ai.
Bài này trả lời ba câu hỏi mà chủ nhà nào cũng hỏi ở giai đoạn này, và trả lời theo đúng cách mà công trường đòi hỏi — bằng điều kiện phải đạt, không phải bằng một con số đẹp để yên tâm:
- Tường xây xong bao lâu thì được trát?
- Lớp trát dày bao nhiêu là đúng, và phẳng đến mức nào thì gọi là đạt?
- Trát xong bao lâu thì sơn được?
Tôi là Đỗ Văn Công. Toàn bộ chỉ tiêu kỹ thuật dưới đây lấy từ hai tài liệu Checklist Giám Sát Thi Công Nhà Dân Từ A-Z do tôi biên soạn, có ghi rõ tên bản và số trang ở từng chỗ. Chỗ nào tài liệu không có số, tôi nói thẳng là không có — chứ không bịa ra một con số cho tròn bài.
Mục lục
- Vì sao lớp trát là mốc dừng quan trọng nhất của phần hoàn thiện
- Tường xây bao nhiêu ngày thì trát? Câu trả lời không nằm ở số ngày
- Chuẩn bị nền trát: khâu quyết định lớp trát có bong hay không
- Chiều dày lớp trát tiêu chuẩn là bao nhiêu?
- Kiểm tra độ phẳng lớp trát: ba công cụ chủ nhà tự dùng được
- Bảo dưỡng mặt trát: 24 giờ đầu quyết định có rạn chân chim hay không
- Trát tường bao lâu thì sơn được?
- Nghiệm thu sơn nhà: nhìn gì, ký gì
- Lỗi thường gặp khi xây nhà ở khâu trát
- Một kịch bản lặp đi lặp lại ở công trường nhà dân
- Checklist rút gọn: 12 điểm chủ nhà tự kiểm tra
- Câu hỏi thường gặp
1. Vì sao lớp trát là mốc dừng quan trọng nhất của phần hoàn thiện
1.1. Lớp trát là lớp cuối cùng còn sửa được rẻ
Hãy nhìn theo trình tự tiền bạc, không nhìn theo trình tự kỹ thuật.
Một chỗ trát bộp, phát hiện lúc mặt trát còn nguyên màu xi măng: thợ đục ra, trát lại, mất một buổi và ít vữa.
Vẫn chỗ đó, phát hiện sau khi đã bả và sơn hai lớp: phải đục lớp sơn, đục lớp bả, đục lớp trát, trát lại, chờ khô, bả lại, sơn lại — và sơn lại một mảng giữa bức tường thì gần như chắc chắn lệch màu với phần còn lại, nên thực tế là phải lăn lại cả mảng tường cho đồng màu.
Vẫn chỗ đó, phát hiện sau khi đã dọn vào ở, kê tủ, treo tranh: cộng thêm việc che chắn, dọn dẹp, và mùi sơn trong nhà đang có người ở.
Cùng một khuyết tật. Ba mức chi phí hoàn toàn khác nhau. Khác biệt duy nhất là thời điểm phát hiện.
Đó là lý do nghề giám sát coi mặt trát là một mốc dừng, chứ không phải một công đoạn trôi qua.
1.2. Ba việc mà lớp trát phải gánh cùng lúc
Chủ nhà thường nghĩ trát chỉ để cho phẳng. Thực ra lớp trát gánh ba việc:
- Tạo mặt phẳng để lớp bả, lớp sơn, lớp gạch ốp bám lên.

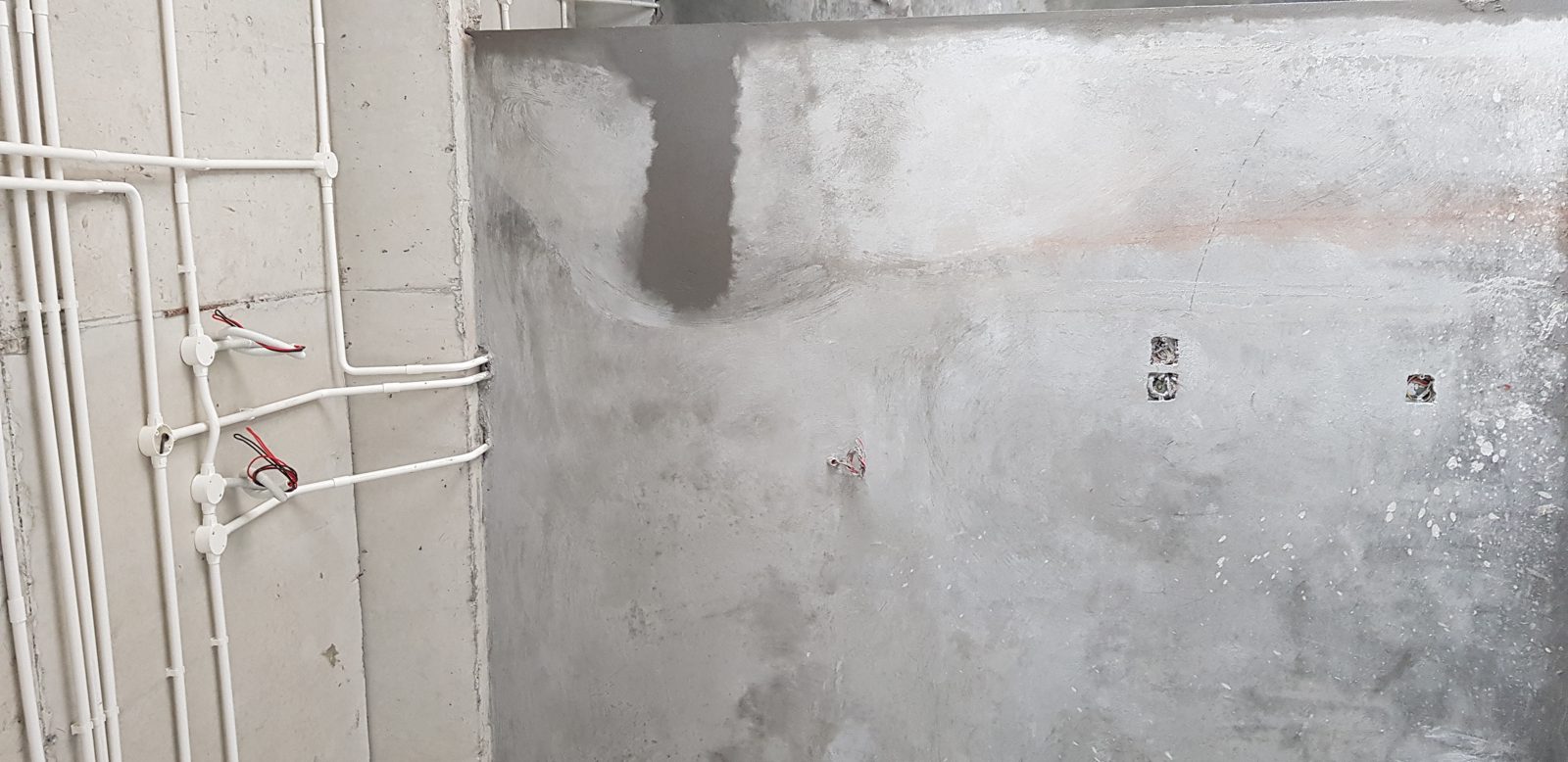

- Che và bảo vệ toàn bộ tuyến ống điện, ống nước, hộp đế âm đã đi trước đó.
- Ngăn nước — ở khu vệ sinh, bếp, ban công thì lớp trát là một phần của tuyến chống ẩm, không chỉ là lớp trang trí.
Ba việc đó có ba tiêu chí kiểm tra khác nhau. Và ba tiêu chí đó đều biến mất khỏi tầm nhìn ngay khi lớp bả đầu tiên được kéo lên tường.
1.3. Ai chịu trách nhiệm kiểm tra — ba tầng quy định phải nắm đủ
Đây là chỗ rất nhiều bài trên mạng viết thiếu hoặc viết lệch. Xin trình bày đủ ba tầng, vì thiếu tầng nào cũng ra một kết luận sai:
Tầng 1 — Luật. Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1 (hiệu lực từ 01/7/2026) quy định: "Công trình xây dựng phải được giám sát về chất lượng, khối lượng, tiến độ, an toàn lao động và bảo vệ môi trường trong quá trình thi công. Khuyến khích việc giám sát thi công xây dựng đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân."
Đọc đến đây, nhiều người dừng lại và kết luận: "Vậy nhà dân không bắt buộc, mình bỏ qua cũng được." Kết luận đó sai, vì còn tầng thứ hai.
Tầng 2 — Nghị định. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b (hiệu lực từ 01/7/2026) giao rõ: "Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng."
Nghĩa là: luật khuyến khích anh chị thuê người giám sát chuyên nghiệp, nhưng nghị định giao trách nhiệm tổ chức giám sát cho chính chủ nhà. Không thuê ai thì trách nhiệm vẫn nằm đó, chỉ là anh chị tự gánh.
Tầng 3 — Trường hợp bắt buộc. Cũng Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm c dẫn chiếu sang khoản 2 điểm c: nhà ở riêng lẻ từ 7 tầng trở lên, hoặc có từ 02 tầng hầm trở lên, thì chủ sở hữu phải tổ chức thi công và giám sát thi công theo quy định của Nghị định.
Nhà phố, nhà cấp 4, nhà 3–5 tầng thông thường của hộ gia đình nằm ở tầng 1 và tầng 2. Nghĩa là: không ai bắt anh chị phải thuê giám sát, nhưng cũng không ai gánh hộ anh chị phần trách nhiệm đó.
Trạng thái hiệu lực của Luật Xây dựng số 135/2025/QH15 và Nghị định 207/2026/NĐ-CP được kiểm tra ngày 15/09/2026.
2. Tường xây bao nhiêu ngày thì trát? Câu trả lời không nằm ở số ngày
2.1. Vì sao tôi không đưa ra một con số ngày
Đây là câu hỏi được tìm nhiều nhất ở giai đoạn này, và cũng là câu bị trả lời ẩu nhiều nhất. Anh chị gõ lên mạng sẽ gặp đủ loại: 3 ngày, 7 ngày, 10 ngày, nửa tháng.
Tôi đã rà lại cả hai bản Checklist của mình. Không bản nào đưa ra một con số ngày cho khoảng chờ giữa xây và trát. Và tôi cũng sẽ không tự đặt ra một con số ở đây.
Không phải vì né tránh, mà vì con số đó không tồn tại độc lập với điều kiện. Cùng một bức tường, xây bằng gạch nung khác gạch bê tông, mùa hanh khô miền Bắc khác mùa nồm, tường trong nhà khác tường ngoài trời hứng nắng cả ngày. Một con số ngày đưa ra mà bỏ hết những điều kiện đó thì không giúp gì cho chủ nhà — nó chỉ tạo cảm giác yên tâm giả.
Cách làm đúng ở công trường là hỏi ngược lại: những gì phải xong trước khi được trát?
2.2. Năm điều kiện phải đạt trước khi cho thợ bắc giàn trát
| # | Điều kiện | Kiểm tra bằng cách nào | Nguồn |
|---|---|---|---|
| 1 | Khối xây đã được nghiệm thu — mạch không trùng, chiều dày và độ đặc mạch, độ thẳng đứng, ngang bằng, độ phẳng, thẳng góc, hàng gạch giằng, giằng neo, khe lún/khe co giãn, lỗ chừa và đường ống đặt sẵn | Đi một vòng cùng thợ cả, đối chiếu từng mục, lập biên bản | Checklist bản Toàn diện, tr.41 |
| 2 | Độ thẳng đứng của khối xây trong dung sai — ≤ 5 mm với tường không trát, ≤ 7 mm với tường có trát | Thả dọi, hoặc áp thước dài | Checklist bản Toàn diện, tr.41 |
| 3 | Đỉnh tường đã được chèn — phần tiếp giáp đỉnh tường với đáy dầm/sàn chèn chặt theo thiết kế, thường xây gạch nghiêng hoặc chèn vữa sau khi tường đã co ngót | Nhìn thẳng lên mép trên tường, không được hở | Checklist bản Toàn diện, tr.40 |
| 4 | Toàn bộ ngầm đã xong và đã nghiệm thu — mạng dây/ống ngầm và các chi tiết đặt ngầm trong lớp trát: điện, điện thoại, truyền hình, cáp máy tính | Xem lại bộ ảnh nghiệm thu điện nước âm tường; đối chiếu với bản vẽ | Checklist bản Toàn diện, tr.49 · bản Cơ bản, tr.69 |
| 5 | Nền trát đã được xử lý — cọ rửa sạch bụi bẩn, rêu mốc, tẩy dầu mỡ, chèn kín lỗ hở lớn, xử lý cho phẳng nền | Sờ tay lên tường; nhìn các lỗ đục còn hở | Checklist bản Toàn diện, tr.49 |
Điều kiện số 3 chính là chỗ chứa "số ngày" mà anh chị đang tìm. Bản Toàn diện trang 40 ghi rõ: việc chèn đỉnh tường được làm sau khi tường đã co ngót. Tường co ngót hết bao nhiêu ngày thì tài liệu không nói, vì nó phụ thuộc vật liệu và thời tiết. Nhưng nó nói rõ trình tự: xây xong → để tường co ngót → chèn đỉnh tường → rồi mới trát.
Nếu thợ chèn đỉnh tường ngay trong ngày xây xong, đó là dấu hiệu đang chạy tiến độ. Bản Toàn diện trang 40 ghi thẳng lỗi này ở cột "lỗi thường gặp": "chèn đỉnh tường ngay → nứt do co ngót".
2.3. Hai việc chỉ làm được TRƯỚC khi trát, sau đó là không kịp
Trong năm điều kiện trên, có hai việc mang tính một chiều — bỏ qua rồi thì không có cách sửa nào rẻ:
Một là toàn bộ hệ ngầm. Checklist bản Cơ bản trang 69 xếp mục này vào nhãn "Tạm dừng", với câu hỏi chủ nhà nên hỏi thầu nguyên văn: "Đã đi xong ngầm (điện, mạng) và nghiệm thu trước khi trát chưa?" Trát đè lên khi ngầm chưa xong thì chỉ có một cách: đục tường ra làm lại. Toàn bộ quy trình kiểm tra và bộ ảnh cần chụp ở bước này, tôi đã viết riêng trong bài nghiệm thu điện nước âm tường trước khi trát.
Hai là lưới thép mép tiếp giáp — sẽ nói kỹ ở mục 3.4 ngay dưới đây. Bản Cơ bản trang 70 xếp mục này ở mức rủi ro Cao, tức mức cao nhất trong ba mức của bảng.
📥 Anh chị đang chuẩn bị bước vào giai đoạn trát? Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z tại dovancong.com — bộ checklist đi theo đúng 20 giai đoạn thi công, mỗi đầu việc có sẵn câu để hỏi thầu và mức rủi ro nếu bỏ qua.
3. Chuẩn bị nền trát: khâu quyết định lớp trát có bong hay không
Cả mảng trát bộp, gõ vào kêu rỗng — chín trên mười trường hợp bắt nguồn từ khâu này, chứ không phải từ tay nghề người cầm bay.
3.1. Vệ sinh nền và chèn lỗ hở
Checklist bản Toàn diện trang 49 yêu cầu bề mặt nền trát phải được cọ rửa sạch bụi bẩn, rêu mốc, tẩy sạch dầu mỡ, chèn kín các lỗ hở lớn và xử lý cho phẳng nền trước khi trát.
Nghe có vẻ hiển nhiên, nhưng ở nhà dân đây là khâu hay bị bỏ nhất. Sau khi đi ngầm, mặt tường đầy bụi gạch, vết đục nham nhở, đôi khi dính dầu máy từ máy cắt. Vữa trát rất khó bám vào một bề mặt như vậy.
Cách chủ nhà kiểm tra: đưa lòng bàn tay miết ngang mặt tường. Nếu tay dính một lớp bụi mịn dày, nền chưa được vệ sinh. Nhìn các đường rãnh đục đi ống — chúng đã được chèn vữa kín chưa, hay vẫn hở miệng chờ lớp trát lấp hộ.
3.2. Tạo nhám cho nền trơn, làm ẩm cho nền khô
Đây là hai việc ngược nhau, áp dụng cho hai loại nền khác nhau, và bản Toàn diện trang 50 quy định cả hai:
Nền trơn hoặc không đủ nhám — điển hình là mặt bê tông cột, dầm — phải được tạo nhám trước khi trát: phun cát, vẩy hoặc phun hồ xi măng cát, đục nhám. Tài liệu còn khuyến nghị trát thử vài chỗ để xác định độ dính kết trước khi trát đại trà.
Nền khô phải phun nước làm ẩm trước khi trát. Lý do rất vật lý: gạch khô hút nước từ vữa nhanh hơn tốc độ vữa đóng rắn. Vữa mất nước quá sớm thì không đủ nước cho xi măng thủy hóa, kết quả là lớp trát vừa yếu vừa không bám.
Bản Toàn diện trang 50 ghi đúng hai lỗi này ở cột "lỗi thường gặp": "nền trơn không tạo nhám → trát bong; nền khô hút nước vữa."
3.3. Làm mốc, làm ganh — thứ chủ nhà nên đòi được nhìn thấy
Với những chỗ yêu cầu độ phẳng cao, bản Toàn diện trang 50 quy định: gắn mốc định vị hoặc trát mốc chuẩn tại một số vị trí trước khi trát.
Bản Cơ bản trang 70 diễn đạt lại cho chủ nhà gọn hơn: "có mốc/ganh để trát phẳng."

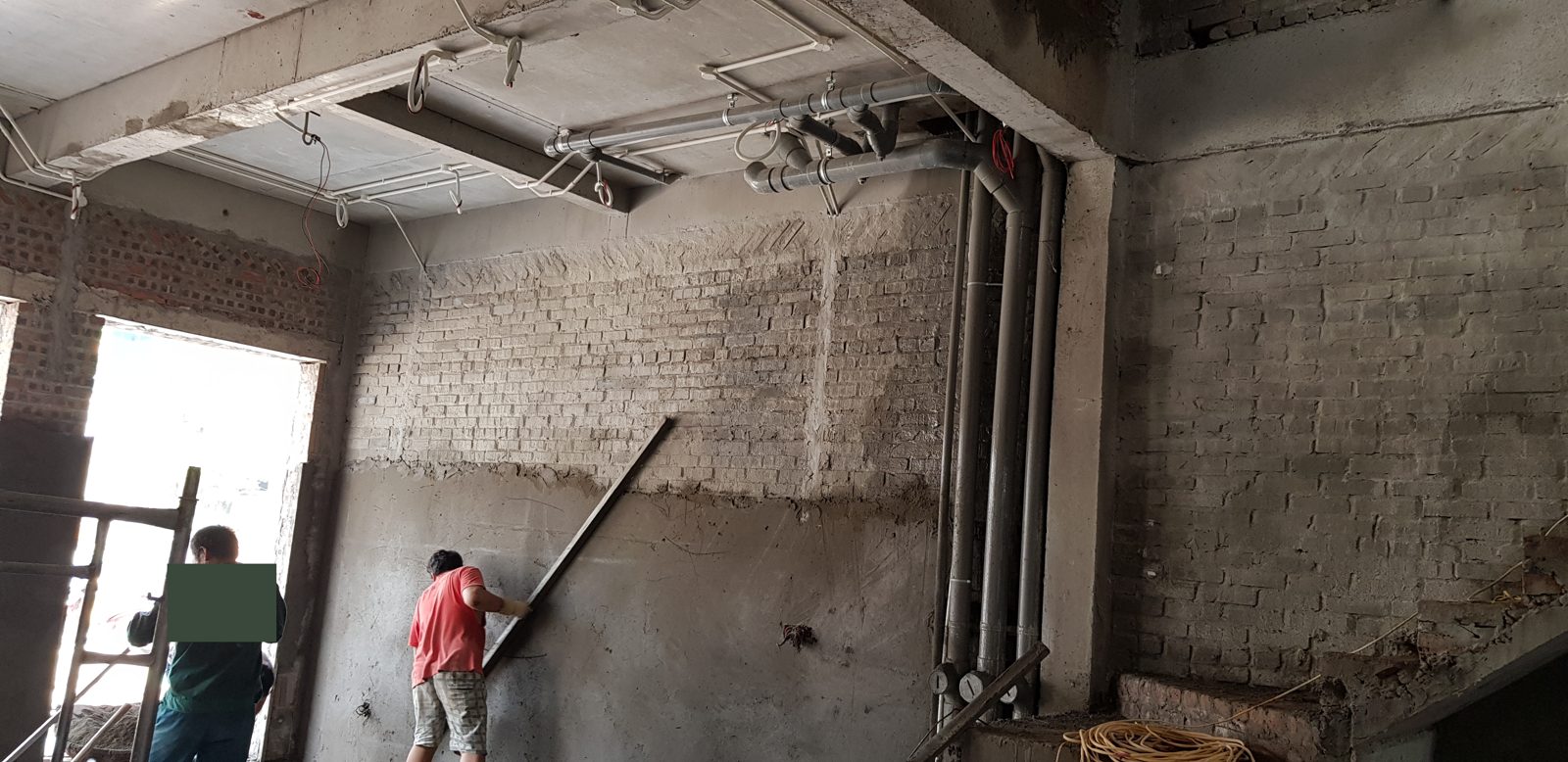

Ở công trường, "mốc" là những cục vữa nhỏ đắp lên tường, căn theo dây và dọi cho đồng phẳng. "Ganh" là những dải vữa dọc nối các mốc lại, tạo thành đường ray để thợ đặt thước tầm lên cán. Không có mốc, không có ganh, thợ trát theo cảm giác tay — và cảm giác tay thì không có dung sai.
Cách chủ nhà kiểm tra: ghé công trường vào ngày thợ mới bắt đầu trát một phòng. Nếu thấy trên tường đã có sẵn những dải vữa dọc cách đều nhau và thợ đang đặt thước nhôm dài lên cán — đúng quy trình. Nếu thợ múc vữa lên rồi xoa thẳng bằng bàn xoa, không có dải nào làm chuẩn, hãy hỏi.
3.4. Lưới thép mép tiếp giáp gạch – bê tông: 15–20 cm và ô ≤ 3 cm
Nếu trong cả bài này anh chị chỉ nhớ được một điều, xin nhớ điều này.
Vết nứt dọc chạy đúng theo đường ranh giữa tường gạch và cột hoặc dầm bê tông là loại nứt phổ biến nhất ở nhà dân — tôi đã phân tích kỹ nhóm nguyên nhân này trong bài vì sao nhà mới xây 2 năm đã nứt, thấm. Nguyên nhân không bí ẩn: gạch và bê tông là hai vật liệu có độ co giãn khác nhau, mép tiếp giáp giữa chúng là một đường yếu tự nhiên. Lớp trát phủ ngang qua đó sẽ nứt theo.
Checklist bản Toàn diện trang 50 quy định cụ thể: tại vị trí tiếp giáp giữa hai kết cấu bằng vật liệu khác nhau — tường gạch với cột/dầm bê tông cốt thép — trước khi trát phải gắn một lớp lưới thép phủ kín chiều dày mạch ghép, trùm về hai bên ít nhất 15–20 cm; kích thước ô lưới thép ≤ 3 cm.
Bản Cơ bản trang 70 xếp mục này ở mức rủi ro Cao, với câu hỏi thầu: "Mép tiếp giáp gạch–bê tông đã đóng lưới thép chống nứt chưa?"
Cách chủ nhà kiểm tra: đi một vòng nhà trước ngày trát, tìm mọi chỗ tường gạch gặp cột hoặc dầm bê tông. Ở mỗi chỗ phải thấy một dải lưới thép đã được đóng lên, phủ qua đường ranh và trùm sang hai bên một khoảng bằng gang tay người lớn trở lên. Chụp ảnh lại toàn bộ.
Sau khi trát, không còn cách nào kiểm tra việc này — trừ đục tường ra xem.
4. Chiều dày lớp trát tiêu chuẩn là bao nhiêu?
4.1. Ba mức chất lượng, ba con số khác nhau
Đây là chỗ mà một con số duy nhất sẽ làm hỏng câu trả lời. Checklist bản Toàn diện trang 50 không đưa ra một con số — nó đưa ra ba mức theo yêu cầu chất lượng:
| Loại công tác trát | Chiều dày lớp trát |
|---|---|
| Trát phẳng thông thường | không quá 12 mm |
| Trát chất lượng cao | không quá 15 mm |
| Trát chất lượng đặc biệt cao | không quá 20 mm |
| Trát trần | 10–12 mm; nếu dày hơn phải chống lở bằng cách trát trên lưới thép hoặc trát thành nhiều lớp mỏng |
Nguồn: Checklist bản Toàn diện, tr.50 (mã TRAT-03.1).
Bản Toàn diện cũng lưu ý thêm: chiều dày tổng phụ thuộc độ phẳng nền, loại kết cấu, loại vữa và phương pháp thi công. Nghĩa là con số ở bảng trên là giới hạn trên, không phải chỉ tiêu phải đạt cho bằng.
Bản Cơ bản trang 70 rút gọn cho chủ nhà dễ nhớ: "Lớp trát không quá dày (tường thường ≤ ~12 mm)."
Nhà dân thông thường nằm ở dòng đầu tiên. Nếu ai đó nói với anh chị rằng "trát 2 phân mới chắc", hãy hỏi lại họ đang trát ở mức chất lượng nào và vì sao.
4.2. Chiều dày MỖI lớp ≤ 8 mm và lý do vật lý đằng sau
Con số thứ hai, và là con số hay bị vi phạm nhất ở nhà dân.
Checklist bản Toàn diện trang 50 quy định: chiều dày MỖI lớp trát ≤ 8 mm; nếu cần trát dày hơn 8 mm thì phải trát thành hai hoặc nhiều lớp. Riêng vữa vôi hoặc vữa tam hợp, chiều dày mỗi lớp bắt buộc trong khoảng 5–8 mm.
Lý do rất cơ học. Vữa đóng rắn thì co lại. Một lớp vữa dày co nhiều hơn một lớp mỏng, và phần co đó phải đi đâu đó — hoặc thành vết nứt trên bề mặt, hoặc thành lực kéo bong lớp vữa khỏi nền. Thêm nữa, lớp vữa dày còn tự nặng, và trọng lượng bản thân nó kéo nó tụt xuống trong lúc chưa đủ cứng.
Bản Toàn diện ghi lỗi này rất gọn: "trát một lớp dày → nứt, bộp, không bám."
Và một chi tiết mà tài liệu quy định nhưng ít người để ý: lớp trước phải se mặt mới được trát lớp sau — nếu lớp trước đã quá khô thì phải phun nước làm ẩm lại.
4.3. Ô quả trám: dấu hiệu thợ làm đúng khi trát nhiều lớp
Khi trát nhiều lớp, bản Toàn diện trang 50 yêu cầu kẻ mặt trát thành ô quả trám, cạnh khoảng 60 mm, vạch sâu 2–3 mm, để tăng bám dính giữa lớp trước và lớp sau.
Đây là chi tiết rất dễ kiểm tra và rất khó ngụy tạo. Nếu anh chị ghé công trường lúc lớp lót vừa xong và thấy mặt vữa được kẻ chéo thành mạng ô trám đều đặn — thợ đang làm đúng bài. Nếu mặt lớp lót nhẵn thín rồi lớp thứ hai đắp thẳng lên, hãy hỏi tổ trưởng vì sao.
4.4. "Trát bù cho phẳng" — cái bẫy đắt nhất của giai đoạn này
Bây giờ ghép ba con số ở trên lại với nhau, anh chị sẽ thấy một mâu thuẫn mà công trường gặp hằng ngày.
Giả sử tường xây bị lệch — chỗ này nhô, chỗ kia hụt, chênh nhau hơn 2 cm. Thợ trát đứng trước hai lựa chọn:
- Lựa chọn đúng: báo lại, xử lý phần nền lệch trước (đục bớt chỗ nhô, xử lý chỗ hụt), rồi mới trát trong chiều dày cho phép.
- Lựa chọn nhanh: đắp vữa thật dày ở chỗ hụt để "kéo" mặt tường cho phẳng.
Lựa chọn thứ hai làm xong trong một buổi, nhìn bằng mắt thì phẳng, và sai cả hai con số ở mục 4.1 và 4.2 cùng lúc.
Bản Toàn diện trang 50 ghi thẳng: "trát quá dày để bù nền lệch → nứt, lở, bong mảng", và cách xử lý là "khống chế chiều dày theo quy định; nền lệch nhiều phải xử lý nền trước".
Bản Cơ bản trang 70 đưa câu hỏi để chủ nhà hỏi thầu: "Chỗ nền lệch nhiều có được xử lý trước thay vì trát bù dày không?"
Đây chính là lý do vì sao mục 2.2 bắt đầu bằng "khối xây đã được nghiệm thu" — và vì sao tôi dành hẳn một bài cho việc kiểm tra gạch và khối xây trước khi trát. Một bức tường xây lệch sẽ đẩy toàn bộ hậu quả sang cho lớp trát gánh — và lớp trát không gánh nổi.
4.5. Trát tường dùng cát gì
Câu hỏi này nghe nhỏ nhưng ảnh hưởng trực tiếp đến độ mịn và độ bám của mặt trát.
Checklist bản Toàn diện trang 49 quy định cỡ hạt cốt liệu lớn nhất theo lớp:
- Lớp lót / lớp nhám: cỡ hạt lớn nhất ≤ 2,5 mm
- Lớp hoàn thiện: cỡ hạt lớn nhất ≤ 1,25 mm
Nghĩa là không dùng chung một loại cát cho cả hai lớp. Cát trát lớp hoàn thiện phải được sàng mịn hơn. Dùng cát thô cho lớp ngoài cùng thì mặt trát gồ ráp, và bản Toàn diện ghi rõ hậu quả: "cát trát quá to gây gồ ráp, bong."
Về vữa, bản Toàn diện trang 49 ghi mác vữa được xác định theo cường độ nén ở tuổi 28 ngày, với các mác M1,0; M2,5; M5,0; M7,5; M10; M15; M20; M30. Độ lưu động của vữa tươi cho cả trát thô và trát mịn đều nằm trong khoảng 175–205 mm. Mác cụ thể dùng cho từng vị trí phải theo thiết kế — riêng khu ẩm ướt có yêu cầu riêng, xem mục 6.3.
Bản Cơ bản trang 68–69 rút thành hai câu để chủ nhà hỏi thầu: "Vữa trát dùng đúng mác thiết kế không? Cát có sàng đúng cỡ không?" và "Cát có được sàng/rửa sạch và xi măng rõ nguồn không?"
Các chỉ tiêu ở mục 4 lấy từ Checklist bản Toàn diện tr.49–50, dẫn theo TCVN 9377-2:2012 (công tác hoàn thiện trong xây dựng — thi công và nghiệm thu — phần 2: công tác trát) và TCVN 4314:2022 (vữa xây dựng). Trạng thái hiệu lực của hai tiêu chuẩn được tra trên Cơ sở dữ liệu Viện Tiêu chuẩn Chất lượng Việt Nam: TCVN 9377-2:2012 còn hiệu lực, kiểm tra lại ngày 15/09/2026; TCVN 4314:2022 còn hiệu lực, kiểm tra ngày 05/09/2026.
5. Kiểm tra độ phẳng lớp trát: ba công cụ chủ nhà tự dùng được
Đây là phần thực hành. Ba công cụ dưới đây rẻ, dễ kiếm, và không đòi hỏi kiến thức kỹ thuật để dùng.
5.1. Thước 2 m — và bảng dung sai đọc thế nào
Công cụ chuẩn để đo độ phẳng mặt trát là thước dài 2 m áp vào tường. Cách đo: áp cạnh thước sát mặt tường theo nhiều phương (ngang, dọc, chéo), rồi nhìn khe hở giữa thước và tường.
Checklist bản Toàn diện trang 51 chép lại bảng dung sai mặt trát. Đây là bảng quan trọng nhất của cả bài, xin trình bày đầy đủ:
| Chỉ tiêu | Trát bình thường | Trát chất lượng cao | Trát rất cao |
|---|---|---|---|
| Số chỗ lồi lõm khi áp thước 2 m | ≤ 3 chỗ | ≤ 2 chỗ | ≤ 2 chỗ |
| Độ sâu vết lõm | < 5 mm | < 3 mm | < 2 mm |
| Sai lệch phương thẳng đứng tường/trần | < 15 mm suốt chiều cao hoặc chiều rộng phòng | < 2 mm/1 m và 10 mm toàn bộ | < 2 mm/1 m và < 5 mm |
| Đường nghiêng gờ mép cột | < 10 mm toàn chiều cao | < 2 mm/1 m và 5 mm | — |
| Bệ cửa, cột, tường nhô ra | ≤ 3 mm/1 m và 10 mm toàn bộ | — | — |
| Sai số chiều dày lớp trát so với thiết kế | ≤ 3 mm | ≤ 1 mm | — |
Nguồn: Checklist bản Toàn diện, tr.51 (mã TRAT-06.1).
Cột đầu tiên là cột dành cho nhà dân thông thường. Ba con số đáng nhớ nhất: áp thước 2 m, không quá 3 chỗ lồi lõm, vết lõm sâu dưới 5 mm.
Bản Cơ bản trang 73 diễn đạt lại cho chủ nhà: "Áp thước 2 m thấy ít lồi lõm; tường/trần không nghiêng quá mức cho phép", kèm câu hỏi thầu: "Mặt trát đã được đo phẳng (thước 2 m) và dọi khi nghiệm thu chưa?"
Lưu ý khi tự đo: đừng chỉ đo giữa mảng tường. Khe hở lớn nhất thường nằm ở mép giáp trần, mép giáp sàn, hai bên khuôn cửa và quanh cột — đó là những chỗ thợ khó đặt thước và hay xoa bằng tay.
5.2. Gõ tay tìm chỗ bộp
Công cụ thứ hai không tốn tiền: các đốt ngón tay.
Checklist bản Toàn diện trang 52 quy định rõ: lớp trát phải dính chắc, không bong bộp — gõ nhẹ mặt trát, tất cả chỗ bộp phải phá ra trát lại.
Cách làm: gõ nhẹ và đều tay, đi hết bề mặt tường theo từng hàng ngang, từ chân tường lên đến sát trần. Mặt trát bám chắc cho tiếng đanh, gọn. Chỗ bộp cho tiếng rỗng, trầm, vang hơn — nghe khác rõ rệt, không cần tai nghề cũng phân biệt được.
Tìm thấy chỗ nào, lấy phấn hoặc bút khoanh lại ngay tại chỗ. Đừng ghi nhớ trong đầu rồi hôm sau quay lại tìm.
Bản Cơ bản trang 73 gắn cho mục này nhãn nặng nhất trong hệ thống nhãn của tài liệu — "DỪNG" — với dòng nguyên văn: "DỪNG — chỗ bộp/rạn phải xử lý trước khi bả/sơn (không sơn đè)." Mức rủi ro: Cao.
5.3. Đèn rọi ngang — mẹo mà thợ giỏi vẫn dùng

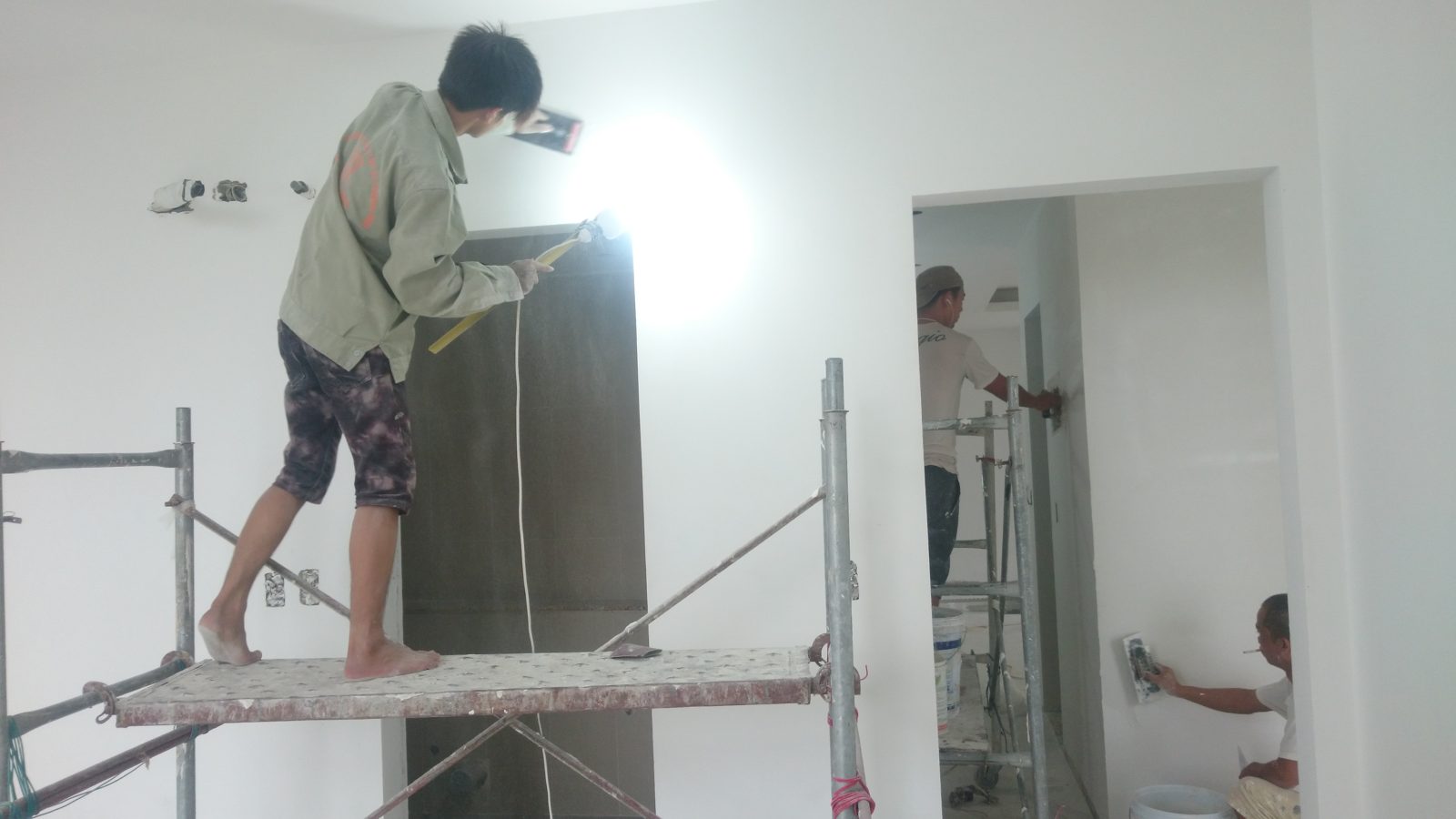

Công cụ thứ ba là thứ chủ nhà hầu như không biết, còn thợ hoàn thiện giỏi thì dùng hằng ngày.
Cầm một đèn pin mạnh hoặc bóng đèn công trường, áp sát mặt tường và rọi men theo bề mặt — tia sáng gần như song song với tường, không chiếu vuông góc.
Ánh sáng chiếu vuông góc làm bề mặt "phẳng" một cách giả tạo. Ánh sáng rọi xiên thì ngược lại: mọi gợn sóng, vết hằn bay, chỗ lõm nông đều đổ bóng và hiện ra rất rõ. Đây đúng là thứ mà nắng chiều sẽ làm với bức tường phòng khách nhà anh chị sau này — chỉ khác là bây giờ anh chị còn sửa được.
Checklist bản Toàn diện trang 52 liệt kê đúng những khuyết tật mà cách soi này bắt được: mặt trát phải phẳng, không gồ ghề cục bộ, không có vết rạn chân chim, vết vữa chảy, vết hằn dụng cụ, lồi lõm.
5.4. Thước vuông cho góc cạnh, mép cửa, bệ cửa
Phần cuối của việc kiểm tra độ phẳng là phần mà mắt thường bỏ qua nhiều nhất: các cạnh.
Checklist bản Toàn diện trang 51 quy định:

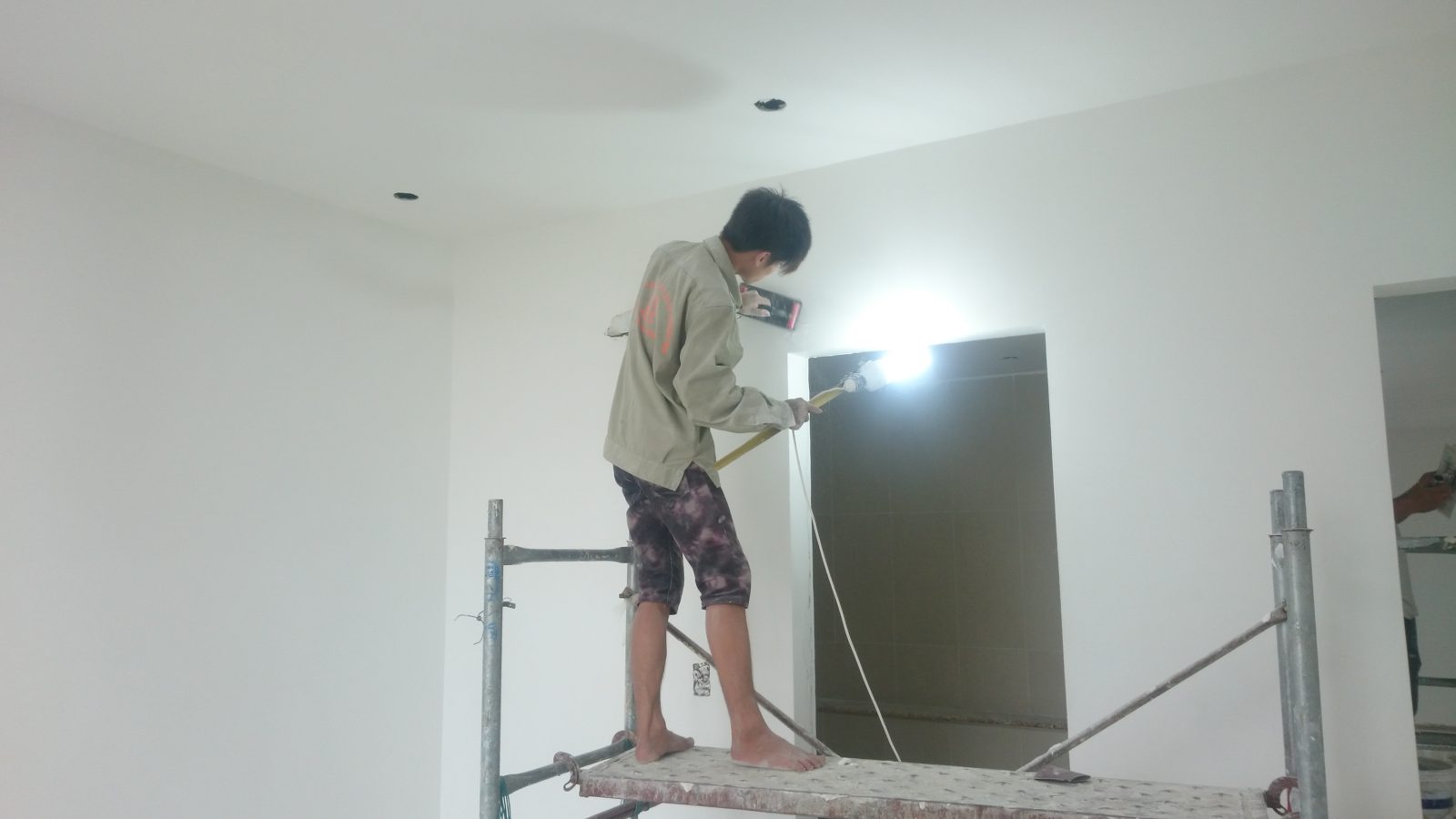

- Các đường gờ cạnh của tường phải thẳng, sắc nét.
- Các góc vuông kiểm tra bằng thước vuông (thước ke).
- Cạnh cửa sổ, cửa đi song song nhau.
- Mặt trên bệ cửa có độ dốc theo thiết kế — để nước mưa chảy ra ngoài, không đọng lại.
- Lớp vữa trát phải chèn sâu vào dưới nẹp khuôn cửa ít nhất 10 mm.
Con số 10 mm cuối cùng là con số kỹ thuật, không phải chi tiết thẩm mỹ. Khe giữa khuôn cửa và tường mà không được chèn kín thì đó là đường cho nước, gió và côn trùng đi vào, và là chỗ nứt đầu tiên khi khuôn cửa co ngót.

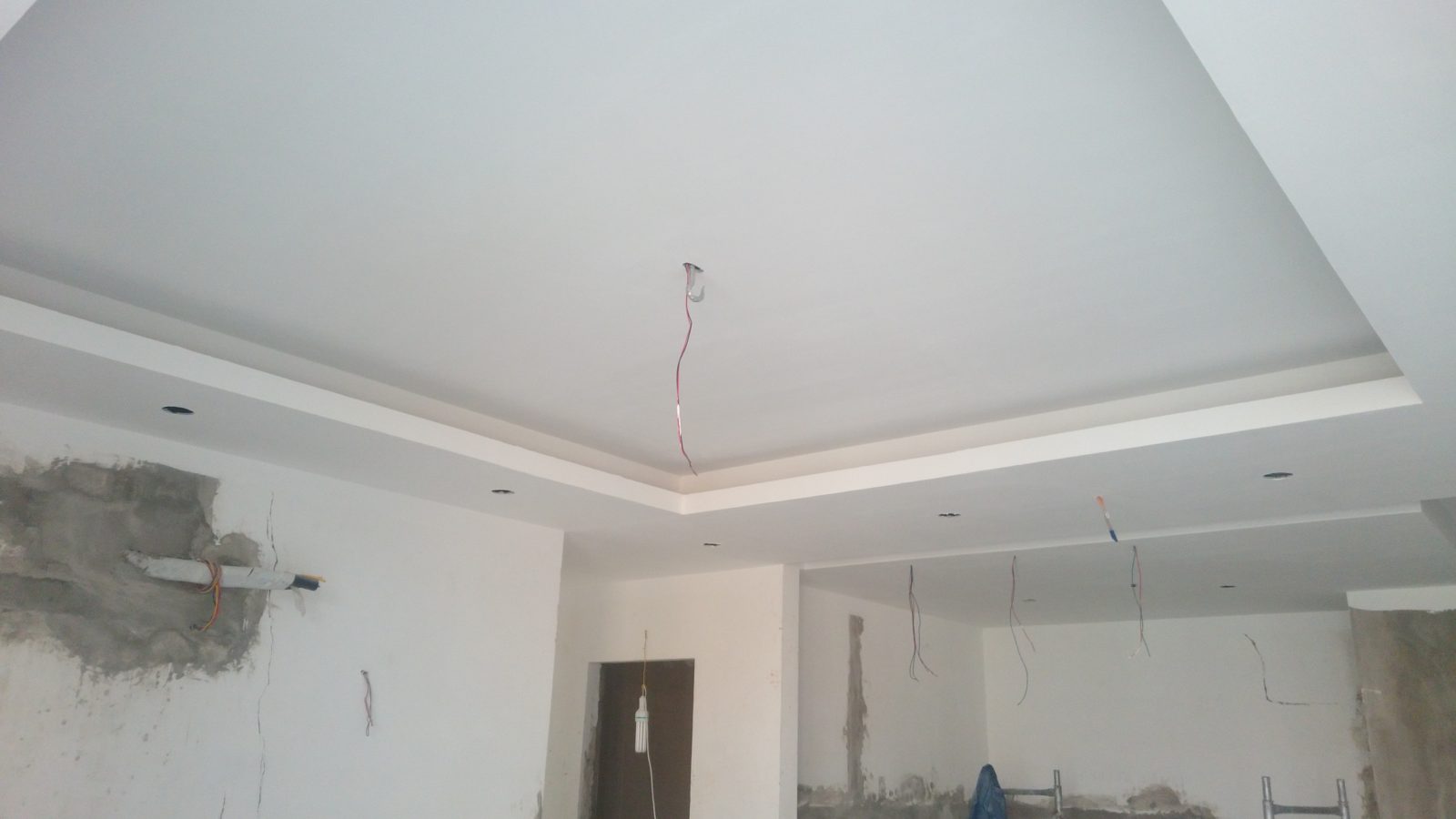

Bản Toàn diện trang 52 nói thêm: không được có khuyết tật ở góc cạnh, gờ chân tường, gờ chân cửa, và chỗ tiếp giáp thiết bị điện/vệ sinh/thoát nước.
6. Bảo dưỡng mặt trát: 24 giờ đầu quyết định có rạn chân chim hay không
6.1. Vì sao mặt trát mất nước quá nhanh thì rạn
"Rạn chân chim" là mạng vết nứt rất mảnh, chi chít, nông, trông như vết chân chim trên mặt tường. Nó không phải nứt kết cấu và không nguy hiểm cho ngôi nhà — nhưng nó làm hỏng mặt hoàn thiện, và nó hiện rõ lên sau khi sơn.
Nguyên nhân là co ngót. Vữa cần nước để xi măng thủy hóa. Khi mặt trát mới phơi dưới nắng gắt hoặc gió khô, lớp mặt mất nước nhanh hơn hẳn lớp trong, co lại nhanh hơn, và nứt.
6.2. Điều kiện thời tiết nào thì phải phun ẩm
Xin trích đúng chữ trong Checklist bản Toàn diện trang 52, vì đây là chỗ hay bị nói quá:
"Thời tiết nắng nóng hoặc khô hanh: sau khi trát 24 h nên phun ẩm để bảo dưỡng và phòng tránh rạn nứt mặt trát. Giữ ẩm đều, tránh để mặt trát mất nước quá nhanh dưới nắng/gió."
Hai điểm cần đọc đúng:
- Tài liệu gắn việc này với điều kiện thời tiết — nắng nóng hoặc khô hanh — chứ không phải mọi trường hợp.
- Tài liệu dùng chữ "nên", không phải "bắt buộc". Tôi giữ nguyên chữ đó, không nâng lên thành quy định cứng.
Bản Cơ bản trang 73 diễn đạt cho chủ nhà: "Mặt trát được phun ẩm sau khi trát (mùa nắng), che chắn nắng gió; không để khô nhanh gây rạn chân chim."
Cách chủ nhà kiểm tra: ghé công trường buổi chiều ngày hôm sau khi trát một mảng tường hướng tây hoặc một mặt ngoài nhà. Mặt trát có được phun ẩm không? Có che chắn nắng gió không? Nếu mặt tường khô cong, trắng phếch và bắt đầu thấy mạng vết mảnh — việc bảo dưỡng đã bị bỏ.
6.3. Khu vệ sinh, bếp, ban công: vữa mác ≥ M7,5
Đây là chỉ tiêu riêng mà rất nhiều nhà dân bỏ sót, vì thợ trộn một mẻ vữa dùng cho cả tầng.
Checklist bản Toàn diện trang 51 quy định: nơi thường xuyên ẩm ướt — khu vệ sinh, phòng tắm rửa, nhà bếp — khi trát phải dùng vữa xi măng cát có mác ≥ M7,5, hoặc vữa có khả năng chống thấm, để tăng khả năng chống thấm và độ bám dính giữa các lớp trát.
Bản Cơ bản trang 71 xếp mục này ở mức rủi ro Cao, câu hỏi thầu: "Khu vệ sinh/bếp có trát bằng vữa mác cao/chống thấm không?" Lớp trát khu ướt chỉ là một mắt xích — toàn bộ tuyến chống thấm khu vệ sinh nằm trong bài chống thấm nhà vệ sinh. Lỗi thường gặp ghi trong bản Toàn diện: "trát khu WC bằng vữa mác thấp → thấm, ẩm mốc."
Ở mảng lớn thì bản Toàn diện trang 50 còn yêu cầu trát diện tích lớn phải phân thành khu vực nhỏ hơn có khe co dãn, hoặc có giải pháp kỹ thuật chống nứt do co ngót — và lớp trát bao quanh ống kim loại, vật chôn sẵn phải chọn vật liệu phù hợp hoặc có biện pháp tránh ăn mòn.
7. Trát tường bao lâu thì sơn được?
7.1. Vì sao câu hỏi này cũng không có đáp án bằng số ngày
Giống câu hỏi ở mục 2, và vì cùng một lý do.
Tôi đã rà cả hai bản Checklist. Phần Sơn, bả trong bản Toàn diện (tr.63–65) và bản Cơ bản (tr.89–92) không đưa ra một con số ngày chờ giữa trát và sơn. Thứ mà tài liệu đưa ra là điều kiện bề mặt và điều kiện thi công.
Chữ dùng trong bản Toàn diện trang 64 rất đáng chú ý: tuân thủ điều kiện nhiệt độ và độ ẩm bề mặt theo chỉ dẫn nhà sản xuất sơn — "nền phải đủ khô, đủ tuổi".
Lý do tài liệu đẩy sang nhà sản xuất là chính đáng: mỗi hệ sơn có yêu cầu độ ẩm nền khác nhau, và người nắm con số đó là nhà sản xuất hệ sơn mà anh chị chọn, không phải một bài viết chung chung trên mạng.
Vậy chủ nhà làm gì? Lấy đúng tài liệu kỹ thuật của hãng sơn đang dùng — tờ hướng dẫn thi công đi kèm sản phẩm hoặc bản tải trên trang chính hãng — và đối chiếu điều kiện độ ẩm nền ghi trong đó. Đây cũng là căn cứ để anh chị nói chuyện với thầu, thay vì tranh luận cảm tính.
7.2. Sáu điều kiện chuyển bước từ trát sang sơn
| # | Điều kiện | Nguồn |
|---|---|---|
| 1 | Mọi chỗ bộp đã được phá ra trát lại. Chỗ rạn chân chim, lồi lõm, vết hằn đã sửa cho đạt độ phẳng và dung sai. | Toàn diện tr.52 · Cơ bản tr.73 |
| 2 | Khuyết tật ở góc cạnh, gờ chân tường, gờ chân cửa, chỗ tiếp giáp thiết bị điện/vệ sinh/thoát nước đã sửa — trước khi nghiệm thu lớp hoàn thiện tiếp theo. | Toàn diện tr.52 |
| 3 | 🔴 Đã thi công xong các lớp chống thấm của mái, sân thượng, khu vệ sinh/tắm và ban công/lôgia (không thấm ướt, không thoát mùi). | Toàn diện tr.63 · Cơ bản tr.89 |
| 4 | Đã lắp và chèn khuôn cửa sổ, cửa đi — nhét đầy vữa khe giữa khuôn và tường. | Toàn diện tr.63 |
| 5 | 🔴 Bề mặt sạch bụi bẩn, dầu mỡ, vôi vữa — và bề mặt phải KHÔ. Vết ố không tẩy sạch được phải xử lý bằng sơn lót trước. | Toàn diện tr.63 · Cơ bản tr.89 |
| 6 | Điều kiện thời tiết đạt — xem mục 7.4. | Toàn diện tr.64 · Cơ bản tr.90 |
Hai điều kiện tôi đánh dấu đỏ là hai điều kiện mà bản Cơ bản trang 89 gắn nhãn "DỪNG" và mức rủi ro Cao.
Với điều kiện số 3, bản Cơ bản trang 89 ghi nguyên văn: "DỪNG — sơn trước khi chống thấm sẽ thấm/bong/mốc; xong chống thấm rồi mới sơn."
Với điều kiện số 5, bản Cơ bản trang 89 ghi: "Tường sạch bụi/dầu mỡ và đã khô; vết ố được xử lý bằng sơn lót chống ố trước; không bả/sơn lên nền ẩm/bẩn."
7.3. "Nền đủ khô, đủ tuổi" nghĩa là gì ở công trường
Sơn nhũ tương phủ lên một bức tường còn ẩm sẽ tạo ra một cái bẫy: hơi ẩm bên trong lớp trát không thoát ra được, bị màng sơn chặn lại, và đẩy ngược lại chính màng sơn đó. Kết quả xuất hiện dần theo thời gian — sơn phồng rộp, bong từng mảng, ố loang, và ở khu ẩm thì mốc.
Đó là lý do bản Toàn diện trang 63 đặt yêu cầu "bề mặt phải KHÔ" ngay ở mục điều kiện trước khi bả/sơn, mức rủi ro Cao, với lỗi thường gặp ghi rõ: "bả/sơn lên nền bụi, ẩm, dính dầu mỡ → bong, phồng rộp."
Một dấu hiệu định tính chủ nhà quan sát được: mặt trát còn ẩm thường đậm màu hơn và loang không đều so với phần đã khô hẳn. Nếu nhìn một bức tường thấy từng vùng đậm nhạt khác nhau, phần đậm là phần chưa khô tới.
Còn về lớp bả, bản Cơ bản trang 90 cho một cách thử rất đơn giản: lớp bả đạt là lớp "cứng, không phấn (chà tay không ra nhiều bột), bám chắc, phẳng mịn".
Bản Toàn diện trang 64 cũng quy định cách bả đúng: bả nhiều lớp mỏng, lớp trước khô mới bả lớp sau, bả khô rồi mới xả nhám tạo phẳng và làm sạch bụi trước khi sơn. Lỗi hay gặp: "bả dày một lớp, không xả nhám → nứt, sơn không phẳng."
Về hệ sơn, bản Toàn diện trang 64 ghi trình tự: 1 lớp sơn lót (chống kiềm, chống ố, tăng bám dính) rồi tối thiểu 2 lớp sơn phủ, mỗi lớp cách nhau theo chỉ dẫn nhà sản xuất, và lớp trước khô mới sơn lớp sau. Bỏ sơn lót là lỗi được ghi riêng trong tài liệu.
7.4. Sơn ngoài trời: mưa, tường ướt, gió trên 10 m/s
Riêng với mặt ngoài nhà, Checklist bản Toàn diện trang 64 có quy định cụ thể hơn:
Không tiến hành sơn mặt ngoài công trình khi thời tiết có mưa và kết cấu còn ướt, hoặc khi có gió tốc độ lớn hơn 10 m/giây.
Tài liệu cũng yêu cầu màu sơn mặt ngoài phải bền, chịu được thay đổi thời tiết và không biến màu.
Bản Cơ bản trang 90 diễn đạt lại và xếp ở mức rủi ro Cao: "Sơn ngoài trời chỉ khi nền khô, không mưa, gió không quá lớn; không sơn lúc tường còn ẩm." Hậu quả ghi trong tài liệu: "loang, bong, phấn."
Với nhà dân, điều này có một hệ quả thực tế mà chủ nhà nên tính vào tiến độ: mặt ngoài nhà phụ thuộc thời tiết nhiều hơn mặt trong. Đừng ép thầu sơn ngoài cho kịp ngày dọn về khi đang giữa đợt mưa.
📘 Toàn bộ 20 giai đoạn thi công, với đầy đủ chỉ tiêu và mức rủi ro của từng đầu việc, nằm trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z". Riêng Giai đoạn 11 (Trát tường) và Giai đoạn 15 (Sơn, bả) đã chiếm gần 20 trang trong bản Toàn diện.
8. Nghiệm thu sơn nhà: nhìn gì, ký gì
8.1. Nghiệm thu lớp bả trước, mặt sơn sau
Rất nhiều chủ nhà chỉ nghiệm thu một lần, lúc sơn đã xong hết. Như vậy là muộn một bước.
Checklist bản Toàn diện trang 65 tách thành hai lần kiểm tra:
Lần một — lớp bả. Lớp bả phải phẳng, mịn, bám chắc. Gõ nhẹ kiểm tra — chỗ bộp hoặc rỗng phải xử lý lại. Không rạn nứt, không cong rộp. Mép tiếp giáp giữa các vật liệu khác nhau (đã gắn mát tít) không được nứt. Bản Cơ bản trang 92 nói gọn: "Lớp bả phẳng mịn, bám chắc, gõ không bộp; mép tiếp giáp các vật liệu không nứt."
Lưu ý cách gõ ở đây giống hệt cách gõ mặt trát ở mục 5.2 — chỉ khác là bây giờ anh chị đang tìm chỗ bộp của lớp bả, lớp mỏng hơn, tiếng rỗng nhẹ hơn.
Lần hai — mặt sơn. Sau khi sơn xong.
8.2. Mặt sơn đạt là mặt sơn thế nào
Checklist bản Toàn diện trang 65 nêu các tiêu chí nghiệm thu mặt sơn: phủ kín, đồng màu, không loang ố, không vết chổi, không vết chảy, không bong tróc, không rạn nứt.
Bản Cơ bản trang 92 giữ nguyên ý, xếp mức rủi ro Cao: "Mặt sơn đều màu, phủ kín, không loang ố, không vết chổi/chảy, không bong/rạn."
Cách kiểm tra thực tế: đứng chéo góc với bức tường chứ đừng đứng đối diện, và kiểm tra vào ban ngày, dưới ánh sáng tự nhiên — ánh sáng đèn vàng buổi tối che giấu rất tốt sự khác màu. Đi hết các mảng tường, chú ý các chỗ giáp nối giữa hai mảng thợ làm ở hai thời điểm khác nhau, vì đó là chỗ dễ lệch màu nhất.
Nguyên nhân loang màu đã được tài liệu chỉ rõ ở bản Toàn diện trang 64: pha màu không đều giữa các mẻ. Cách phòng là duyệt mẫu màu trước và trộn đủ một mảng cho đồng màu, thay vì trộn từng mẻ nhỏ.
Cách phân biệt một vết rạn trên mặt sơn là lỗi của lớp trát hay lỗi của lớp sơn, cách nghiệm thu từng lớp bả, lót, phủ và nhìn mặt sơn dưới ba loại ánh sáng, tôi viết riêng trong bài nghiệm thu sơn nhà.
8.3. Biên bản nghiệm thu — vì sao nhà dân vẫn nên có
Nhà dân hiếm khi lập biên bản. Nhưng có một lý do rất thực tế để làm việc đó, kể cả khi không ai bắt buộc.
Nghị định 207/2026/NĐ-CP, Điều 22 khoản 1 (hiệu lực từ 01/7/2026) quy định cách nghiệm thu một công việc xây dựng: người trực tiếp giám sát thi công và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu cùng thực hiện nghiệm thu tại công trường, chịu trách nhiệm về kết quả đánh giá chất lượng, và "kết quả nghiệm thu được xác nhận bằng biên bản".
Cùng điều đó, khoản 3 quy định người giám sát phải nghiệm thu trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu của nhà thầu; nếu không đồng ý nghiệm thu thì phải thông báo lý do bằng văn bản.
Như đã nói ở mục 1.3, với nhà ở riêng lẻ của hộ gia đình thì đây là quy định nhà nước đặt ra cho hoạt động xây dựng nói chung, còn Luật Xây dựng số 135/2025/QH15 Điều 56 khoản 1 thì khuyến khích giám sát đối với nhà ở riêng lẻ, và Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b giao trách nhiệm tổ chức giám sát cho chủ sở hữu nhà ở.
Nghĩa là: anh chị không bị bắt buộc làm theo mẫu biên bản của nghị định. Nhưng cái logic đằng sau nó — ai kiểm tra, kiểm tra cái gì, kết luận có cho làm tiếp hay không, và ký vào giấy — thì đáng dùng cho mọi công trình, kể cả nhà cấp 4.
Tôi đã liệt kê đầy đủ các mốc cần ký trong bài các mốc nghiệm thu quan trọng khi xây nhà. Riêng ở bước này, một tờ A4 ghi bốn dòng cũng đủ, miễn có đủ bốn thứ:
- Tên công việc được nghiệm thu (ví dụ: trát tường tầng 2).
- Ngày và vị trí.
- Kết luận: đạt hay không đạt · có cho chuyển sang bả/sơn không · phải sửa những gì.
- Chữ ký của chủ nhà và của người phụ trách kỹ thuật bên thi công.
Giá trị của tờ giấy đó không nằm ở tính pháp lý. Nó nằm ở chỗ: khi hai bên cùng ký vào một kết luận, cuộc tranh luận sáu tháng sau về việc "ai đồng ý cho sơn đè lên" sẽ không xảy ra.
8.4. Ngày kiểm tra căn cứ pháp lý của bài
Toàn bộ căn cứ pháp lý trong bài này — Luật Xây dựng số 135/2025/QH15 (hiệu lực 01/7/2026) và Nghị định 207/2026/NĐ-CP (hiệu lực 01/7/2026) — được kiểm tra trạng thái hiệu lực ngày 15/09/2026, và các điều khoản dẫn trong bài đã được đối chiếu trực tiếp với văn bản gốc.
Pháp luật xây dựng có thể thay đổi. Khi anh chị đọc bài này ở một thời điểm xa hơn, xin kiểm tra lại hiệu lực trước khi dùng làm căn cứ.
9. Lỗi thường gặp khi xây nhà ở khâu trát
Tổng hợp từ cột "Lỗi thường gặp" của Checklist bản Toàn diện, tr.49–52 và tr.63–65. Nếu anh chị muốn nhìn bức tranh rộng hơn cho cả công trình, xem bài tổng hợp lỗi thường gặp khi xây nhà.
| # | Lỗi | Dấu hiệu nhận biết | Bắt được lúc nào | Nếu bỏ qua |
|---|---|---|---|---|
| 1 | Trát khi ngầm chưa xong | Thợ điện còn đi lại trong nhà lúc tổ trát đã bắc giàn | Trước khi trát | Đục tường ra làm lại |
| 2 | Bỏ lưới thép mép tiếp giáp gạch–bê tông | Không thấy dải lưới nào ở chỗ tường gặp cột, dầm | Chỉ trước khi trát | Nứt dọc theo mép cột — loại nứt phổ biến nhất ở nhà dân |
| 3 | Nền trơn không tạo nhám, nền khô không làm ẩm | Mặt bê tông cột nhẵn bóng, tường gạch khô cong lúc thợ bắt đầu trát | Trước khi trát | Trát bong, bộp thành mảng |
| 4 | Trát một lớp quá dày để bù nền lệch | Mặt tường nhìn phẳng nhưng chiều dày chênh nhau nhiều giữa các chỗ | Trong khi trát | Nứt, lở, bong mảng |
| 5 | Không làm mốc, không làm ganh | Thợ trát và xoa bằng tay, không có dải vữa chuẩn, không dùng thước tầm | Trong khi trát | Mặt tường lượn sóng, vượt dung sai |
| 6 | Không bảo dưỡng mặt trát khi nắng nóng | Mặt trát khô cong, trắng phếch sau một ngày phơi nắng | 24 giờ sau khi trát | Rạn chân chim toàn mảng |
| 7 | Khu WC, bếp trát bằng vữa mác thấp | Thợ trộn một mẻ vữa dùng chung cả tầng | Trong khi trát | Thấm, ẩm mốc chân tường khu ướt |
| 8 | Sơn đè lên chỗ bộp, chỗ rạn | Không ai gõ kiểm tra toàn mặt trước khi bả | Trước khi bả | Khuyết tật bị phủ kín, quay lại sau vài tháng, sửa đắt gấp nhiều lần |
| 9 | Bả hoặc sơn lên nền còn ẩm | Mặt tường loang đậm nhạt không đều | Trước khi bả/sơn | Sơn phồng rộp, bong mảng, ố loang, mốc ở khu ẩm |
| 10 | Sơn mặt ngoài khi trời mưa, tường ướt hoặc gió lớn | Thầu vẫn kéo sơn ngoài trong đợt mưa để kịp tiến độ | Trong khi sơn | Loang, bong, phấn hóa sớm |
10. Một kịch bản lặp đi lặp lại ở công trường nhà dân
Đây không phải một công trình cụ thể. Đây là mô típ mà tôi gặp lại nhiều lần với hình dạng gần như giống nhau — kể lại để anh chị nhận ra nó khi nó đang xảy ra ở nhà mình.
Nhà ba tầng, xây tháng nắng. Xây tường xong, chủ nhà lên công trường, thấy nhà đã có hình hài — có phòng, có cửa, có lối đi — và bắt đầu thấy nôn nóng. Phần thô đã kéo dài hơn dự kiến ba tuần.
Thầu đề nghị: "Tường xây xong rồi, mai cho trát luôn cho kịp. Nhà anh chị sạch, không cần chờ lâu đâu."
Chủ nhà đồng ý. Không ai hỏi hệ ngầm đã nghiệm thu chưa. Không ai đi một vòng tìm mép tiếp giáp gạch–bê tông. Không ai nhắc chuyện chèn đỉnh tường.
Tổ trát vào làm. Làm nhanh, làm gọn. Có chỗ tường xây hơi lệch, thợ đắp vữa dày thêm cho phẳng — việc này mất thêm nửa buổi và không ai nhìn thấy, vì phẳng rồi thì phẳng.
Trát xong đúng đợt nắng gắt. Chủ nhà bận, ba ngày sau mới lên. Tường đã khô, xám đều, sờ tay thấy mịn. Chủ nhà đi một vòng, ưng ý thật sự — đây là lần đầu ngôi nhà trông giống một ngôi nhà.
Thầu hỏi: "Cho bả luôn nhé anh chị? Bên sơn em đang rảnh tổ."
Đến đây có một khoảnh khắc rất ngắn, và gần như luôn trôi qua. Chủ nhà không có lý do gì để nói không. Tường phẳng, sạch, không có gì để chê. Mà nói không thì phải nói là không vì cái gì — trong khi chủ nhà không có thước 2 m, không biết phải gõ tường, và cũng ngại làm khó một tổ thợ đã làm ba tháng nay tử tế.
Chủ nhà gật đầu.
Tổ bả vào. Bả xong, xả nhám, sơn lót, sơn phủ hai lớp. Nhà trắng tinh. Chủ nhà chụp ảnh gửi cho người thân.
Chuyện quay lại sau mùa mưa đầu tiên.
Đầu tiên là một vệt mảnh như sợi tóc chạy dọc theo mép cột phòng khách — đúng chỗ tường gạch giáp cột bê tông, đúng chỗ đáng lẽ phải có dải lưới thép. Chủ nhà nghĩ nhà mới thì nứt nhẹ là bình thường.
Rồi vào một buổi chiều, nắng hắt xiên qua cửa sổ phòng ngủ, và bức tường đối diện hiện ra gợn sóng — những dải bóng mờ chạy dọc, rõ mồn một dưới ánh nắng xiên mà không hề thấy dưới ánh đèn. Đây là mảng tường mà thợ đã đắp vữa dày bù nền lệch.
Cuối cùng là mảng chân tường gần nhà vệ sinh bắt đầu hơi ố, và khi chủ nhà gõ tay lên kiểm tra thì nghe tiếng rỗng.
Gọi thầu. Thầu lên xem, và câu trả lời gần như luôn là câu này: "Cái này là do vật liệu thôi anh, chứ tụi em làm đúng quy trình mà. Hồi đó anh nghiệm thu rồi đấy chứ."
Và thầu không hoàn toàn sai ở vế cuối. Chủ nhà đã gật đầu cho chuyển bước.
Bây giờ sửa ba chỗ đó nghĩa là: đục sơn, đục bả, đục trát, xử lý, trát lại, chờ khô, bả lại, sơn lại — và vì sơn vá sẽ lệch màu nên phải lăn lại nguyên mảng tường cho đồng. Nhân với ba vị trí, trong một ngôi nhà đã có người ở, đã kê đồ.
Toàn bộ chuỗi này có thể đã dừng lại ở một buổi chiều, bằng ba việc mất chưa đến một tiếng: áp thước 2 m vài chỗ, gõ tay đi hết các mặt tường, soi đèn rọi ngang lên mảng tường hướng nắng.
Và bằng một câu nói ra đúng lúc: "Anh chị cho tôi kiểm tra mặt trát đã, xong tôi gật thì làm tiếp."
Đó là toàn bộ nội dung của việc giám sát ở giai đoạn này.
11. Checklist rút gọn: 12 điểm chủ nhà tự kiểm tra
| # | Kiểm tra | Làm thế nào | Mức | Nguồn |
|---|---|---|---|---|
| TRƯỚC KHI TRÁT | ||||
| 1 | Khối xây đã nghiệm thu | Đi một vòng cùng thợ cả, đối chiếu mạch, độ thẳng đứng, hàng giằng, khe lún | Dừng | Toàn diện tr.41 |
| 2 | Hệ ngầm đã xong và đã nghiệm thu | Xem lại bộ ảnh nghiệm thu điện nước; hỏi thầu bằng đúng câu trong Checklist | Dừng | Toàn diện tr.49 · Cơ bản tr.69 |
| 3 | Lưới thép mép tiếp giáp gạch–bê tông | Tìm mọi chỗ tường gạch gặp cột/dầm; phải có lưới trùm hai bên ≥ 15–20 cm, ô ≤ 3 cm; chụp ảnh | Dừng | Toàn diện tr.50 · Cơ bản tr.70 |
| 4 | Nền đã vệ sinh, tạo nhám, làm ẩm | Miết tay lên tường xem còn bụi dày không; nhìn mặt bê tông đã được đục/vẩy nhám chưa | Tạm dừng | Toàn diện tr.49–50 |
| 5 | Có mốc, có ganh | Nhìn thấy dải vữa dọc làm chuẩn và thợ dùng thước tầm | Ghi nhận | Toàn diện tr.50 · Cơ bản tr.70 |
| TRONG KHI TRÁT | ||||
| 6 | Không trát bù dày ở chỗ nền lệch | Hỏi: "Chỗ nền lệch nhiều có được xử lý trước thay vì trát bù dày không?" | Tạm dừng | Toàn diện tr.50 · Cơ bản tr.70 |
| 7 | Trát dày thì chia nhiều lớp mỏng | Mỗi lớp ≤ 8 mm; lớp trước se mặt mới trát lớp sau; có kẻ ô quả trám | Tạm dừng | Toàn diện tr.50 |
| 8 | Khu WC, bếp dùng vữa mác ≥ M7,5 hoặc vữa chống thấm | Hỏi thầu trực tiếp, đừng đoán | Cao | Toàn diện tr.51 · Cơ bản tr.71 |
| SAU KHI TRÁT | ||||
| 9 | Bảo dưỡng mặt trát | Ngày hôm sau, nếu nắng nóng hoặc khô hanh: mặt trát có được phun ẩm, che chắn không | Ghi nhận | Toàn diện tr.52 · Cơ bản tr.73 |
| 10 | Đo độ phẳng bằng thước 2 m | Áp thước nhiều phương, nhiều vị trí; đối chiếu bảng dung sai mục 5.1; chú ý mép trần, mép sàn, quanh cửa | Ghi nhận | Toàn diện tr.51 · Cơ bản tr.73 |
| 11 | Gõ tay toàn bộ mặt trát tìm chỗ bộp | Gõ hết từng mảng tường; khoanh phấn ngay chỗ nghe rỗng | DỪNG | Toàn diện tr.52 · Cơ bản tr.73 |
| TRƯỚC KHI BẢ / SƠN | ||||
| 12 | Sáu điều kiện chuyển bước | Khuyết tật đã sửa · chống thấm đã xong · khuôn cửa đã chèn · nền sạch và khô · thời tiết đạt · theo chỉ dẫn hãng sơn | DỪNG | Toàn diện tr.52, 63–64 · Cơ bản tr.73, 89–90 |
Nhãn "DỪNG", "Tạm dừng", "Ghi nhận" là hệ thống nhãn dùng trong Checklist bản Cơ bản.
12. Câu hỏi thường gặp
Tường xây bao nhiêu ngày thì trát?
Hai bản Checklist của tôi không đưa ra một con số ngày, và tôi cũng không tự đặt ra một con số. Khoảng chờ phụ thuộc loại gạch, loại vữa, thời tiết và vị trí tường — một con số chung cho mọi trường hợp sẽ sai nhiều hơn đúng.
Thay vào đó, hãy kiểm tra năm điều kiện ở mục 2.2: khối xây đã nghiệm thu · độ thẳng đứng trong dung sai (≤ 7 mm với tường có trát) · đỉnh tường đã chèn sau khi tường co ngót · hệ ngầm đã xong và đã nghiệm thu · nền trát đã vệ sinh và xử lý.
Đủ năm điều kiện thì trát được, bất kể hôm đó là ngày thứ mấy.
Chiều dày lớp trát tiêu chuẩn là bao nhiêu?
Không có một con số duy nhất — có ba mức theo yêu cầu chất lượng. Theo Checklist bản Toàn diện trang 50: trát phẳng thông thường không quá 12 mm, chất lượng cao không quá 15 mm, chất lượng đặc biệt cao không quá 20 mm. Trát trần 10–12 mm.
Nhà dân thông thường nằm ở mức đầu tiên. Quan trọng không kém: chiều dày mỗi lớp trát ≤ 8 mm — cần dày hơn thì phải chia thành nhiều lớp.
Trát tường bao lâu thì sơn được?
Cũng không có đáp án bằng số ngày. Phần Sơn, bả trong cả hai bản Checklist chỉ đưa ra điều kiện bề mặt và điều kiện thi công, và chữ dùng ở bản Toàn diện trang 64 là "nền phải đủ khô, đủ tuổi" theo chỉ dẫn nhà sản xuất sơn.
Cách làm đúng: lấy tài liệu kỹ thuật của hãng sơn đang dùng, đối chiếu yêu cầu độ ẩm nền ghi trong đó, và kiểm tra đủ sáu điều kiện chuyển bước ở mục 7.2 — đặc biệt là hai điều kiện được đánh dấu "DỪNG": chống thấm đã xong, và bề mặt phải khô.
Tường trát xong nhìn phẳng rồi, có cần đo nữa không?
Cần. Mắt thường nhìn vuông góc với tường gần như không phát hiện được gợn sóng — đó chính là lý do khuyết tật hay lọt qua ở giai đoạn này.
Ba cách kiểm tra mất chưa đến một tiếng cho cả căn nhà: áp thước 2 m (đối chiếu dung sai ở mục 5.1), gõ tay khắp mặt tường tìm chỗ bộp, và soi đèn rọi men theo mặt tường — ánh sáng xiên làm mọi gợn sóng đổ bóng và hiện ra.
Tường bị rạn chân chim sau khi trát có phải nứt nguy hiểm không?
Rạn chân chim là mạng vết nứt rất mảnh, nông, chi chít trên mặt lớp trát. Theo Checklist bản Toàn diện trang 52, đây là khuyết tật của lớp hoàn thiện do mặt trát mất nước quá nhanh gây co ngót — không phải nứt kết cấu.
Nhưng nó vẫn phải xử lý trước khi bả/sơn: bản Toàn diện trang 52 yêu cầu chỗ rạn chân chim, lồi lõm, vết hằn phải sửa cho đạt độ phẳng và dung sai trước khi nghiệm thu lớp hoàn thiện tiếp theo. Sơn đè lên thì nó vẫn hiện trở lại.
Phòng ngừa nằm ở khâu bảo dưỡng — xem mục 6.
Nghiệm thu sơn nhà thì nhìn những gì?
Nghiệm thu hai lần, không phải một.
Lần một — lớp bả (Toàn diện tr.65): phẳng, mịn, bám chắc, gõ không bộp, không rạn nứt, không cong rộp, mép tiếp giáp giữa các vật liệu khác nhau không nứt. Thử thêm: chà tay lên lớp bả, không ra nhiều bột.
Lần hai — mặt sơn (Toàn diện tr.65): phủ kín, đồng màu, không loang ố, không vết chổi, không vết chảy, không bong tróc, không rạn nứt.
Kiểm tra vào ban ngày dưới ánh sáng tự nhiên, đứng chéo góc với tường. Ánh đèn vàng buổi tối che giấu sự khác màu rất tốt.
Toàn bộ cách nghiệm thu mặt sơn — phân biệt lỗi nền trát với lỗi sơn, kiểm tra từng lớp bả, lót, phủ và soi dưới ba loại ánh sáng — tôi viết riêng trong bài nghiệm thu sơn nhà.
Kết luận
Ba điều xin anh chị mang theo từ bài này:
Một — lớp trát là lớp cuối cùng còn sửa được rẻ. Mọi khuyết tật của nó, nếu không bắt ở giai đoạn này, sẽ bị lớp bả và lớp sơn phủ kín và quay lại sau vài tháng với chi phí sửa gấp nhiều lần.
Hai — chuyển bước là một quyết định, không phải một thủ tục. Cả hai câu hỏi "bao nhiêu ngày thì trát" và "bao lâu thì sơn được" đều không có đáp án bằng số ngày, trong tài liệu của tôi cũng như trong thực tế. Chúng có đáp án bằng điều kiện đã đạt hay chưa. Và người quyết định điều kiện đã đạt hay chưa, ở nhà dân, là chính chủ nhà.
Ba — ba công cụ là đủ. Thước 2 m, bàn tay gõ, đèn rọi ngang. Không cần thiết bị đắt tiền, không cần bằng cấp. Chỉ cần đi một vòng nhà trước khi gật đầu cho tổ bả vào làm.
Luật Xây dựng số 135/2025/QH15 Điều 56 khoản 1 khuyến khích giám sát thi công đối với nhà ở riêng lẻ của hộ gia đình, cá nhân. Nghị định 207/2026/NĐ-CP Điều 10 khoản 3 điểm b giao trách nhiệm tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn cho chủ sở hữu nhà ở. Hai câu đó ghép lại thành một thực tế đơn giản: không ai bắt buộc anh chị, và cũng không ai gánh hộ anh chị.
Trạng thái hiệu lực của các văn bản dẫn trong bài được kiểm tra ngày 15/09/2026.
Bước tiếp theo
📥 Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — đầy đủ 20 giai đoạn thi công, mỗi đầu việc có sẵn tiêu chí kiểm tra, câu để hỏi thầu và mức rủi ro. Riêng Giai đoạn 11 (Trát tường) có 7 hạng mục với đầy đủ chỉ tiêu đã dẫn trong bài này.
📘 Đọc Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" — bản Toàn diện với chỉ tiêu kỹ thuật và viện dẫn tiêu chuẩn cho từng đầu việc.
📺 Theo dõi Đỗ Văn Công trên YouTube, Facebook và tại dovancong.com để nhận bài mới theo đúng trình tự thi công.
🔧 Cần người đi cùng ở những mốc dừng quan trọng? Tìm hiểu dịch vụ tư vấn và giám sát xây nhà tại dovancong.com.
ThS.KS. Đỗ Văn Công Chứng chỉ hành nghề giám sát hạng I · gần 20 năm trong lĩnh vực xây dựng dovancong.com
Bài viết cập nhật ngày 15/09/2026.
