Cách làm việc với nhà thầu khi xây nhà: 6 cơ chế để không cãi nhau ở công trường
Cách làm việc với nhà thầu khi xây nhà: một đầu mối, phiếu thay đổi ký trước khi làm, nghiệm thu theo mốc, ảnh và biên bản để hạn chế tranh chấp.
Một buổi chiều ở công trường, chủ nhà đứng nhìn bức tường vừa xây tới bậu cửa sổ và nói với người thợ: "Anh dời cái cửa sang trái chút cho cân phòng nhé." Người thợ gật đầu. Không ai ghi lại. Ba tuần sau, trong đợt đề nghị thanh toán có thêm một dòng "phát sinh sửa ô cửa". Chủ nhà bảo đó là sửa lỗi, nhà thầu bảo đó là yêu cầu của chủ nhà. Cả hai đều nói thật — theo trí nhớ của mình.
Nhiều tranh chấp ở nhà dân bắt đầu như thế: không phải từ một vi phạm lớn, mà từ những câu nói miệng, những buổi nghiệm thu không ai ghi, những tấm ảnh không ai chụp. Cách làm việc với nhà thầu khi xây nhà vì vậy không phải chuyện khéo ăn nói hay "giữ hòa khí". Đó là chuyện thiết lập cơ chế ngay từ tuần đầu tiên: ai giao việc, thay đổi được chốt thế nào, nghiệm thu lúc nào, bằng chứng nằm ở đâu.
Bài này giúp anh chị:
- Nắm 6 cơ chế làm việc với nhà thầu: một đầu mối · phiếu thay đổi · nghiệm thu theo mốc · ảnh · biên bản và nhật ký · chốt trách nhiệm.
- Biết cách nêu một vấn đề bằng dữ liệu, bản vẽ và tiêu chí, thay vì tranh luận cảm tính ngay tại công trường.
- Phân biệt ba loại vấn đề — bất đồng kỹ thuật, thay đổi phạm vi, vi phạm hợp đồng — vì mỗi loại có một đường xử lý khác nhau.
Bài này nói về giai đoạn sau khi đã ký hợp đồng. Viết gì vào hợp đồng trước khi ký, tôi đã phân tích riêng ở bài Hợp đồng xây nhà.
Mục lục
- Vì sao chủ nhà và nhà thầu hay cãi nhau — dù cả hai đều không muốn
- Dấu hiệu công trường đang trượt dần về phía tranh chấp
- Cách làm việc với nhà thầu khi xây nhà: sáu cơ chế
- Nói chuyện bằng dữ liệu, bản vẽ và tiêu chí — không bằng cảm tính
- Phân biệt ba loại vấn đề: bất đồng kỹ thuật, thay đổi phạm vi, vi phạm hợp đồng
- Tình huống điển hình: "Anh dời cái cửa sang trái giúp em"
- Sáu sai lầm thường gặp khi làm việc với nhà thầu
- Checklist hành động theo từng thời điểm
- Câu hỏi thường gặp
- Kết luận
1. Vì sao chủ nhà và nhà thầu hay cãi nhau — dù cả hai đều không muốn
Không nhà thầu nào muốn cãi nhau với khách. Không chủ nhà nào muốn đứng giữa công trường to tiếng. Vậy mà tranh cãi vẫn xảy ra đều đặn đến mức trong lời mở đầu Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, tôi phải viết thẳng: lỗi thi công không được phát hiện kịp thời có thể biểu hiện thành nứt, thấm, "phát sinh chi phí và tranh cãi kéo dài giữa chủ nhà với nhà thầu".
Bốn khoảng trống sinh ra tranh chấp
Khi đọc lại cột "Lỗi thường gặp" trong Checklist, tôi thấy tranh chấp hiếm khi tự nhiên xuất hiện. Nó thường mọc lên ở bốn khoảng trống:
Khoảng trống 1 — Phạm vi mơ hồ. Hợp đồng sơ sài, không rõ vật tư, tiến độ, bảo hành → "tranh chấp khi phát sinh". Khi không ai biết chắc việc nào nằm trong giá, mọi việc đều có thể bị gọi là "phát sinh".
Khoảng trống 2 — Thay đổi bằng lời. Chủ nhà muốn sửa, thợ làm theo, không ai ghi giá, không ai ký. Việc đã làm xong, vật tư đã nằm trong tường, lúc đó mới ngồi bàn tiền — thì bên nào cũng có lý.
Khoảng trống 3 — Nghiệm thu không có mốc. Không thống nhất trước điểm nào phải dừng để kiểm. Nhà thầu đổ bê tông xong mới báo; chủ nhà thấy lỗi thì đã bị che.
Khoảng trống 4 — Không có bằng chứng. Checklist ghi rõ: thiếu biên bản nghiệm thu phần che khuất thì "không chứng minh được chất lượng"; bàn giao khi còn lỗi "chưa ghi nhận → tranh chấp về sau"; không thỏa thuận rõ bảo hành → "tranh chấp khi phát sinh thấm/nứt sau bàn giao".
Để ý: cả bốn khoảng trống đều không phải lỗi kỹ thuật. Chúng là lỗi cách làm việc.
Hợp đồng là nền móng, cách làm việc hằng ngày mới là ngôi nhà
Một bản hợp đồng xây nhà tốt lấp được khoảng trống số 1 và đặt khung cho ba khoảng trống còn lại. Nhưng hợp đồng chỉ là giấy. Nếu mỗi ngày ở công trường vẫn vận hành bằng lời nói, bằng "anh em tin nhau", thì một bản hợp đồng rất chặt vẫn không cứu được khi có chuyện — vì đến lúc đó, không có gì ghi lại việc đã xảy ra để đối chiếu với hợp đồng.
2. Dấu hiệu công trường đang trượt dần về phía tranh chấp
Tranh chấp thường không nổ ra đột ngột. Trước đó hay có những dấu hiệu mà chủ nhà nhận ra được ngay tại công trường:
- Thợ hỏi thẳng chủ nhà "anh muốn làm thế nào", rồi làm luôn — không qua chỉ huy trưởng.
- Nhóm chat công trường có quá nhiều người: chủ nhà, vợ, bố mẹ, kiến trúc sư, thầu phụ… và mỗi người nói một ý. Không ai biết ý nào là quyết định cuối.
- Câu "cứ để em làm, xong rồi tính" xuất hiện nhiều lần.
- Nhà thầu báo nghiệm thu sát giờ đổ bê tông, hoặc báo sau khi đã làm xong.
- Không ai ghi nhật ký, hoặc có sổ nhưng bỏ trắng nhiều ngày.
- Tiến độ trên giấy không còn khớp thực tế mà không ai cập nhật.
- Tiền đi trước biên bản: đợt thanh toán được chuyển trước khi phần việc tương ứng được nghiệm thu.
Gặp hai, ba dấu hiệu cùng lúc, anh chị nên dừng lại và thiết lập lại cơ chế làm việc — càng sớm càng dễ, vì lúc này chưa có gì để cãi.
3. Cách làm việc với nhà thầu khi xây nhà: sáu cơ chế
Sáu cơ chế dưới đây là quy trình giám sát nhà thầu thi công ở mức tối thiểu mà một chủ nhà tự làm được. Chúng không đòi hỏi kiến thức kỹ thuật sâu. Chúng đòi hỏi kỷ luật: làm đều, làm từ đầu, và làm cả khi mọi thứ đang vui vẻ.
3.1. Cơ chế 1 — Một đầu mối, một kênh, một sổ
Một đầu mối mỗi bên. Phía chủ nhà, chọn một người có quyền quyết định — có thể là chủ nhà, người thân được ủy quyền, hoặc người giám sát được thuê. Phía nhà thầu, đầu mối là chỉ huy trưởng hoặc cán bộ kỹ thuật — chính là người mà Checklist bản Toàn diện yêu cầu kiểm tra năng lực, kinh nghiệm ngay từ khâu chọn thầu (mã CB-03.2).
Nghị định 210/2026/NĐ-CP về hợp đồng xây dựng cũng đặt vấn đề này: khi các bên có thỏa thuận về người đại diện quản lý thực hiện hợp đồng thì phải cử và thông báo cho bên kia về người đại diện, phạm vi, trách nhiệm và quyền hạn của người đó (Điều 4 khoản 3). Nghị định này áp dụng cho cả cá nhân giao kết hợp đồng xây dựng (Điều 2), tức là bao trùm hợp đồng xây nhà của gia đình.
Khuyến nghị thực hành: chủ nhà không giao việc trực tiếp cho thợ. Muốn gì, nói với chỉ huy trưởng. Thợ hỏi gì, trả lời "anh hỏi chỉ huy trưởng giúp em". Nghe có vẻ cứng nhắc, nhưng đây là cách đơn giản để mọi yêu cầu đi qua một người chịu trách nhiệm — và người đó biết việc ấy có nằm trong hợp đồng hay không.
Một kênh chính thức. Thống nhất ngay từ đầu: yêu cầu, đề nghị, xác nhận gửi qua kênh nào — một nhóm chat chỉ gồm hai đầu mối, hoặc email, hoặc sổ giao việc tại công trường. Nghị định 210 quy định mọi kiến nghị, đề xuất, yêu cầu trong quá trình thực hiện hợp đồng phải thực hiện bằng văn bản — gồm cả thông điệp dữ liệu đối với giao dịch điện tử — và phải gửi đúng địa chỉ giao dịch mà các bên đã thỏa thuận (Điều 4 khoản 4, điểm c). Vì vậy, nên ghi rõ ngay trong hợp đồng hoặc biên bản đầu tiên kênh nào là kênh chính thức. Theo kinh nghiệm của tôi, một nhóm chat gia đình đông người không nên là kênh đó.
Một sổ. Sổ giao việc hoặc nhật ký công trường, nói kỹ ở cơ chế 5.
Họp hiện trường định kỳ — năm câu hỏi
Chọn một nhịp họp cố định theo tiến độ (thường gắn với các mốc thi công), mỗi buổi ngắn, đứng ngay tại công trường. Mỗi buổi chỉ trả lời năm câu:
- Tuần qua làm được gì so với bảng tiến độ?
- Tuần tới làm gì — có mốc nào phải dừng để nghiệm thu không?
- Có thay đổi nào đang chờ chốt (cơ chế 2)?
- Tồn tại nào chưa đóng — ai làm, hạn nào (cơ chế 6)?
- Vật tư nào sắp về cần kiểm tra khi nhận?
Kết thúc buổi họp bằng một tờ ghi chép ngắn (xem gợi ý ở cơ chế 5).
Về bảng tiến độ: Nghị định 210 định nghĩa tiến độ thực hiện hợp đồng là kế hoạch thể hiện các mốc hoàn thành, nghiệm thu, bàn giao, dưới dạng bảng tiến độ, biểu đồ, sơ đồ thời gian hoặc hình thức khác do các bên thỏa thuận (Điều 10 khoản 3), và khuyến khích theo dõi tiến độ bằng hệ thống số (khoản 5). Điểm đáng chú ý là chữ "nghiệm thu" nằm ngay trong định nghĩa tiến độ. Một bảng tiến độ chỉ có "móng – khung – hoàn thiện" mà không có mốc dừng để nghiệm thu là bảng tiến độ thiếu.
3.2. Cơ chế 2 — Phiếu xác nhận thay đổi, ký trước khi làm
Nếu anh chị lo xây nhà bị phát sinh chi phí, đây là cơ chế nên thiết lập trước tiên.
Thay đổi trong lúc xây là chuyện bình thường. Chủ nhà nhìn thấy hình hài thật của ngôi nhà rồi muốn dời cửa, thêm ổ cắm, đổi gạch. Nhà thầu gặp điều kiện thực tế khác bản vẽ. Vấn đề không nằm ở việc có thay đổi, mà ở cách chốt thay đổi.
Checklist có một lời nhắc từ rất sớm: có bản vẽ thi công được duyệt và chốt danh mục vật liệu, thiết bị chính từ đầu trước khi khởi công (bản Cơ bản tr.7, mã CB-02.2). Chốt càng kỹ ở đầu, về sau càng ít thứ phải thay.
Còn những thay đổi không tránh được, pháp luật đã đặt khung:
- Khối lượng, công việc phát sinh hợp lý là phần nằm ngoài phạm vi công việc của hợp đồng, cần thiết phải điều chỉnh, bổ sung, và được các bên thống nhất (Nghị định 210/2026/NĐ-CP, Điều 3 khoản 8).
- Nhà thầu có quyền đề xuất khối lượng phát sinh ngoài hợp đồng (Điều 16 khoản 1 điểm a) — nghĩa là phát sinh không phải thứ đáng ngờ, miễn là nó đi đúng đường.
- Các bên thống nhất đơn giá hoặc nguyên tắc xác định đơn giá làm cơ sở sửa đổi hợp đồng trước khi thực hiện khối lượng phát sinh (Điều 23 khoản 3).
- Sửa đổi hợp đồng phải được thực hiện bằng văn bản (Luật Xây dựng số 135/2025/QH15, Điều 84 khoản 1).
Phân tích đầy đủ các điều khoản này nằm ở mục 3.6 bài Hợp đồng xây nhà. Ở đây tôi chỉ đưa ra công cụ để biến nguyên tắc đó thành thói quen: phiếu xác nhận thay đổi.

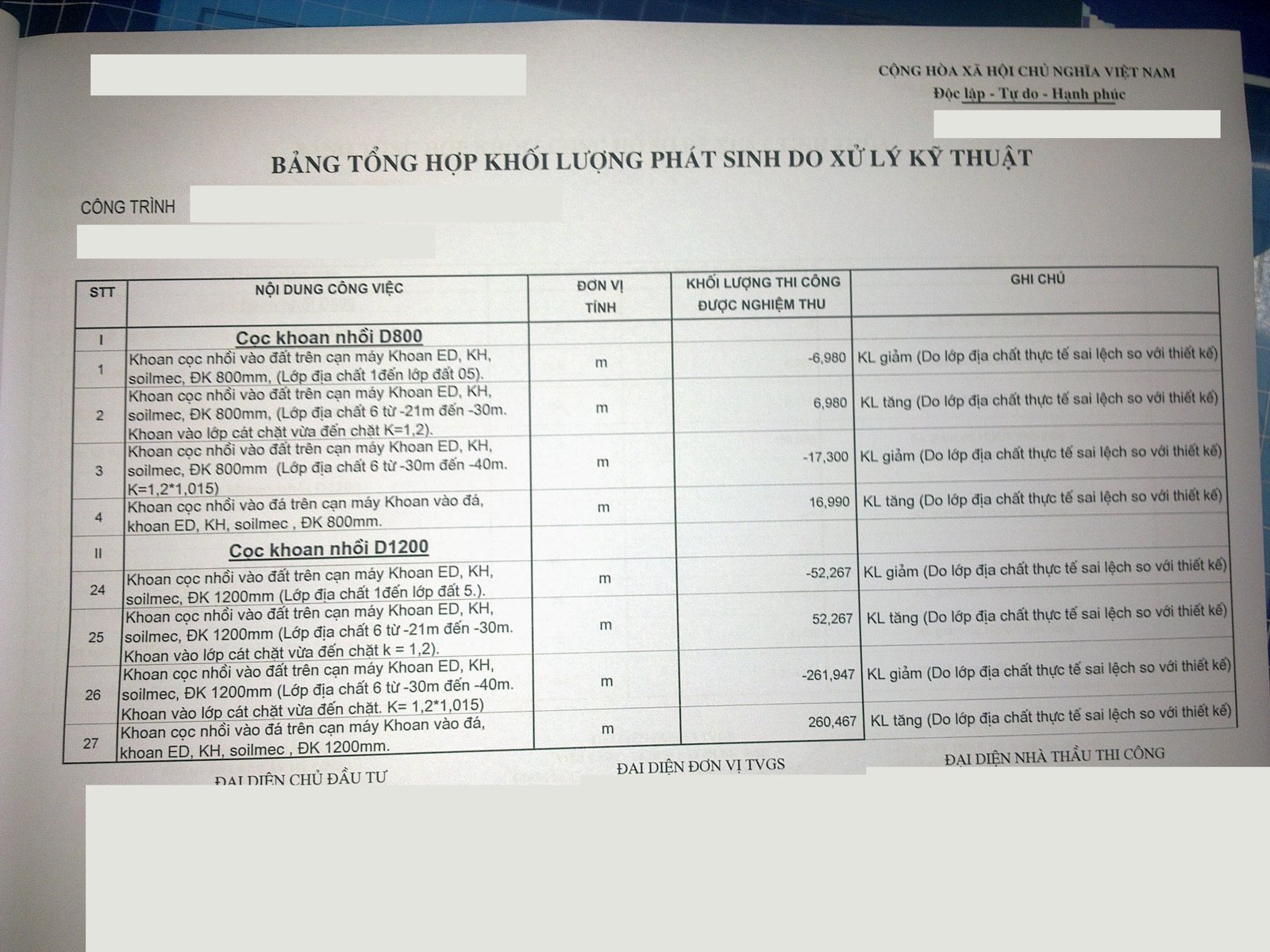

Phiếu xác nhận thay đổi — mẫu thực hành 8 trường
Đây là mẫu thực hành do tác giả đề xuất để chủ nhà và nhà thầu ghi nhận thay đổi, không phải biểu mẫu pháp luật bắt buộc. Một trang A4 hoặc một tin nhắn theo đúng cấu trúc là đủ.
| # | Trường | Ghi gì |
|---|---|---|
| 1 | Số phiếu, ngày, vị trí | Đánh số liên tục; tầng, phòng, trục — đủ để người khác tìm ra |
| 2 | Nội dung thay đổi | Hiện tại theo bản vẽ / hợp đồng là gì → đổi thành gì; kèm phác thảo, ảnh hiện trạng |
| 3 | Lý do | Theo yêu cầu chủ nhà / điều kiện thực tế khác bản vẽ / sửa sai sót |
| 4 | Khối lượng, phạm vi | Phần việc tăng thêm hoặc bớt đi so với hợp đồng |
| 5 | Chi phí tăng / giảm | Đơn giá hoặc cách tính giá hai bên thống nhất |
| 6 | Ảnh hưởng tiến độ | Có làm chậm mốc nào không, chậm bao lâu |
| 7 | Người đề nghị, người xác nhận | Hai đầu mối ký hoặc xác nhận trên kênh chính thức — trước khi thợ bắt tay vào làm |
| 8 | Trạng thái xử lý | Chờ chốt · đã chốt · đã làm · đã nghiệm thu |
Trường số 3 (lý do) là trường hay bị bỏ qua, nhưng lại là trường quan trọng khi cần đối chiếu. "Theo yêu cầu chủ nhà" và "sửa sai sót của nhà thầu" thường dẫn đến hai cách tính tiền khác nhau. Ghi lý do ngay lúc chốt, khi cả hai bên còn nhớ rõ, thì ba tuần sau không còn gì để cãi.
3.3. Cơ chế 3 — Nghiệm thu theo mốc, nhà thầu báo trước
Nghiệm thu là lúc hai bên cùng nhìn một phần việc và cùng nói "đạt" hoặc "chưa đạt". Nếu không thống nhất trước mốc nào phải dừng, nghiệm thu sẽ biến thành "chủ nhà rảnh lúc nào thì ghé xem lúc đó" — và phần cần xem thường đã bị che trước khi chủ nhà kịp ghé.
Nghị định 210 quy định: với những công việc phải được nghiệm thu trước khi chuyển sang công việc khác, bên nhận thầu phải thông báo trước cho bên giao thầu để nghiệm thu (Điều 9 khoản 2 điểm c). Đi kèm là hai quyền của bên giao thầu: được kiểm tra chất lượng, tiến độ nhưng không được làm cản trở hoạt động bình thường của nhà thầu, và được từ chối nghiệm thu sản phẩm không đúng thỏa thuận (Điều 15 khoản 1 điểm c, d).
Hai quyền đó đi cùng nhau. Chủ nhà có quyền kiểm tra, nhưng không phải kiểu đứng cạnh thợ cả ngày góp ý từng viên gạch. Cách làm đúng là thống nhất danh sách mốc dừng ngay từ đầu, rồi nhà thầu báo trước khi tới mốc.
Checklist bản Cơ bản chia mỗi đầu việc thành ba mức, rất tiện để dùng làm "ngôn ngữ chung" với nhà thầu:
- DỪNG — việc quan trọng, thường là phần che khuất, kết cấu, an toàn. Chưa đạt thì dừng xử lý trước khi làm bước sau.
- Tạm dừng — cần làm rõ hoặc điều chỉnh rồi mới tiếp tục.
- Ghi nhận — ghi lại, có thể hoàn thiện hoặc khắc phục sau.
Anh chị có thể in danh sách mốc DỪNG, đưa nhà thầu một bản từ trước khi khởi công, và thống nhất: tới các mốc này, nhà thầu báo trước, hai bên cùng kiểm, ký biên bản rồi mới đi tiếp. Danh sách chi tiết từng mốc, tôi đã viết ở bài Các mốc nghiệm thu quan trọng khi xây nhà.
Một nguyên tắc thực hành nên thỏa thuận ngay từ đầu: tiền đi sau biên bản. Đợt thanh toán gắn với phần việc nào thì chỉ chuyển khi phần việc đó đã có biên bản nghiệm thu đạt. Không phải vì nghi ngờ nhà thầu, mà vì đó là cách giữ cho thanh toán và chất lượng không tách rời nhau.
3.4. Cơ chế 4 — Ảnh có vị trí, có ngày, có thước
Checklist bản Cơ bản, ngay trang hướng dẫn sử dụng, dặn chủ nhà: "Chụp ảnh và giữ biên bản nghiệm thu các phần che khuất (cốt thép, đường ống, chống thấm) để đối chiếu về sau." Bản Toàn diện yêu cầu các phần che khuất phải có biên bản và "hồ sơ/ảnh định vị TRƯỚC khi che lấp", với điện nước âm là "lập hoàn công & ảnh định vị", với đường chờ điều hòa là "đánh dấu & chụp ảnh định vị tuyến chờ".
Nhưng một tấm ảnh chụp vội "cho có" thường vô dụng khi cần. Ảnh dùng được để đối chiếu nên trả lời được bốn câu:
- Ở đâu? — Chụp một ảnh toàn cảnh thấy mốc nhận diện (cửa, cột, góc tường) trước, rồi mới chụp cận.
- Khi nào? — Giữ nguyên ngày giờ của điện thoại; đặt tên thư mục theo ngày và hạng mục.
- To nhỏ thế nào? — Khi cần thể hiện kích thước, đặt thước dây hoặc vật chuẩn trong khung hình.
- Trước hay sau? — Với phần sắp bị che: chụp trước khi che, và ghi vào ảnh hoặc tên file là "trước khi đổ", "trước khi trát", "trước khi lát".
Mỗi khi gửi ảnh vào kênh chính thức để nêu vấn đề, kèm một dòng mô tả theo công thức ở mục 4. Ảnh không kèm mô tả, sau vài tháng chính người chụp cũng không nhớ nó nói gì.
3.5. Cơ chế 5 — Biên bản và nhật ký: viết ngắn nhưng viết ngay
Ảnh cho thấy hiện trạng. Biên bản và nhật ký ghi lại hai bên đã thống nhất điều gì. Thiếu phần này, ảnh chỉ là ảnh.
Nhà dân có phải lập biên bản không? — trả lời đủ ba tầng
- Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1: khuyến khích việc giám sát thi công xây dựng đối với nhà ở riêng lẻ của hộ gia đình, cá nhân.
- Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b: chủ sở hữu nhà ở tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn trong thi công; khuyến khích tổ chức giám sát, lập và lưu trữ hồ sơ theo quy định của Nghị định.
- Điểm c cùng khoản: nhà ở riêng lẻ từ 7 tầng trở lên hoặc từ 02 tầng hầm trở lên thì phải tổ chức thi công, giám sát theo quy định của Nghị định.
Nghĩa là: với nhà ở riêng lẻ dưới 7 tầng và không quá 01 tầng hầm, lập biên bản theo đúng quy trình Nghị định là việc được khuyến khích, không phải nghĩa vụ hình thức. Nhưng trách nhiệm tổ chức giám sát vẫn thuộc về chủ nhà. Và khi có chuyện, người có biên bản là người có thứ để đối chiếu.
Biên bản nghiệm thu nên có những gì
Nghị định 207 liệt kê nội dung chủ yếu của biên bản nghiệm thu công việc xây dựng (Điều 22 khoản 4): tên công việc · thời gian, địa điểm · thành phần ký · kết luận — nêu rõ chấp nhận hay không, đồng ý cho triển khai công việc tiếp theo, yêu cầu sửa chữa · chữ ký, họ tên, chức vụ · phụ lục kèm theo (nếu có).
Checklist bản Toàn diện gợi ý thêm một mẹo nhỏ mà rất có ích: ghi mã đầu việc trong Checklist vào biên bản (ví dụ NT-01.1), để sau này tra lại đúng tiêu chí đã dùng khi nghiệm thu. Và với nhà ở riêng lẻ, Checklist ghi rõ: thành phần chính là chủ nhà và nhà thầu thi công.
Nhật ký thi công — sổ ghi chép chung của hai bên
Ghi nhật ký thi công xây dựng công trình là nghĩa vụ của nhà thầu theo Nghị định 210 (Điều 16 khoản 2 điểm d). Nghị định 207, Phụ lục IIa, mô tả nhật ký gồm các thông tin chủ yếu: công việc được thi công và nghiệm thu hằng ngày; các vấn đề phát sinh và biện pháp xử lý; kiến nghị của nhà thầu và của giám sát; ý kiến giải quyết của các bên. Phụ lục này còn quy định chủ đầu tư thỏa thuận với nhà thầu về hình thức và nội dung nhật ký trước khi thi công, và các văn bản giải quyết vấn đề kỹ thuật trên công trường được lưu cùng nhật ký.
Với nhà dân, tôi khuyên chủ nhà đọc nhật ký theo nhịp họp định kỳ, và ký xác nhận vào những ngày có sự kiện: nghiệm thu, thay đổi, phát hiện lỗi. Một dòng "đồng ý" hoặc "không đồng ý, lý do…" viết ngay hôm đó có giá trị hơn một lá thư dài viết sau ba tháng.
Ghi chép họp công trường — gợi ý thực hành
Đây là gợi ý thực hành, không phải biểu mẫu bắt buộc, và không cần làm quá hành chính với nhà dân. Một trang, ghi đủ: nội dung đã thống nhất · đầu việc · người chịu trách nhiệm · thời hạn · ảnh hoặc tài liệu đi kèm (bản vẽ, phiếu thay đổi số mấy). Cuối trang, hai đầu mối xác nhận nếu có thể — ký tay hoặc nhắn "đã thống nhất" vào kênh chính thức.
Tất cả những giấy tờ này về sau gộp lại thành bộ hồ sơ công trình — tôi viết riêng về cách sắp xếp, lưu giữ trong bài Hồ sơ giám sát thi công xây dựng.
3.6. Cơ chế 6 — Chốt trách nhiệm: ai, việc gì, hạn nào, ai kiểm lại
Mỗi cuộc trao đổi nên kết thúc bằng một dòng "ai làm gì, trước ngày nào". Nếu không, cùng một lỗi sẽ được nhắc lại ở ba buổi họp liên tiếp mà vẫn không ai sửa.
Checklist bản Toàn diện, ở giai đoạn nghiệm thu bàn giao, mô tả đúng cơ chế này:
- Lập danh mục tồn tại ghi rõ vị trí và lỗi, phân loại phải sửa trước bàn giao hay sửa trong bảo hành; cách xử lý là "thống nhất trách nhiệm & thời hạn khắc phục" (mã NT-02.1).
- Nhà thầu khắc phục; chủ nhà hoặc giám sát kiểm tra lại từng mục đã sửa — đạt mới đóng mục (mã NT-02.2). Lỗi thường gặp mà Checklist chỉ ra: "sửa tồn tại qua loa không kiểm tra lại".
Đừng đợi đến bàn giao mới lập danh mục này. Hãy dùng nó ngay từ tuần đầu: mỗi lỗi phát hiện ra là một dòng, có người chịu trách nhiệm, có hạn, có ô "đã kiểm lại – đạt".
Về chi phí sửa, Nghị định 210 có một nguyên tắc rất rõ: bên nào gây ra sai sót thì bên đó phải chịu toàn bộ chi phí liên quan đến khắc phục, thay thế, thí nghiệm, kiểm định… trừ trường hợp các bên có thỏa thuận khác (Điều 9 khoản 2 điểm d). Nguyên tắc này chỉ áp được khi đã xác định được bên nào gây ra sai sót — mà để xác định, lại quay về ảnh, biên bản, nhật ký của năm cơ chế trên.
Với bảo hành, điều cần làm trong lúc thi công chỉ có một: yêu cầu nhà thầu cam kết rõ thời hạn và phạm vi bảo hành bằng văn bản (Checklist bản Cơ bản tr.112). Thời hạn tối thiểu và cách viết điều khoản bảo hành cho nhà ở riêng lẻ, xem bài Hợp đồng xây nhà mục 3.7.
Tóm tắt sáu cơ chế
Bảng dưới là khuyến nghị thực hành. Chỗ nào có căn cứ pháp luật, tôi đã dẫn điều, khoản ở từng cơ chế; phần còn lại là kinh nghiệm quản lý, không phải nghĩa vụ pháp luật.
| Cơ chế | Vấn đề thường gặp | Chủ nhà làm gì | Nhà thầu xác nhận gì | Ghi thành tài liệu nào | Khi nào dừng để làm rõ | Khi nào hỏi người có chuyên môn |
|---|---|---|---|---|---|---|
| 1. Một đầu mối, một kênh | Thợ nhận việc trực tiếp, nhiều người cùng ra lệnh | Cử một người quyết định; chốt kênh chính thức | Tên chỉ huy trưởng, phạm vi quyền | Thông báo đầu mối; ghi chép họp | Khi có hai chỉ đạo trái nhau | Khi đầu mối nhà thầu không trả lời được câu hỏi kỹ thuật |
| 2. Phiếu thay đổi | Làm xong mới báo giá | Lập phiếu trước khi làm | Khối lượng, chi phí, ảnh hưởng tiến độ | Phiếu xác nhận thay đổi | Chưa chốt giá hoặc cách tính giá | Thay đổi chạm kết cấu, điện, nước — hỏi thiết kế |
| 3. Nghiệm thu theo mốc | Báo sát giờ, phần cần xem đã bị che | Thống nhất danh sách mốc DỪNG; có mặt đúng hẹn | Báo trước khi tới mốc | Biên bản nghiệm thu | Chưa đạt ở mốc DỪNG | Không tự đánh giá được đạt hay chưa |
| 4. Ảnh | Ảnh không rõ vị trí, không rõ ngày | Chụp toàn cảnh + cận, trước khi che | Xác nhận ảnh đúng vị trí khi cần | Thư mục ảnh theo ngày, hạng mục | Chưa chụp phần sắp bị che | Ảnh cho thấy dấu hiệu bất thường về kết cấu |
| 5. Biên bản và nhật ký | Thống nhất bằng lời, không ai nhớ | Đọc, ký nhật ký ngày có sự kiện | Ghi nhật ký; ký biên bản | Nhật ký, biên bản, ghi chép họp | Hai bên ghi khác nhau về cùng một việc | Khi phải đánh giá chất lượng phần đã che |
| 6. Chốt trách nhiệm | Lỗi nhắc nhiều lần không ai sửa | Lập danh mục tồn tại có hạn | Người sửa, hạn sửa | Danh mục tồn tại | Quá hạn mà chưa sửa | Tranh cãi lỗi do ai gây ra |
4. Nói chuyện bằng dữ liệu, bản vẽ và tiêu chí — không bằng cảm tính
Nhiều cuộc cãi nhau ở công trường không nằm ở nội dung, mà ở cách nêu vấn đề. "Làm ẩu quá!" là một lời phán xét — người nghe chỉ còn cách tự vệ. "Mạch vữa ở trục B tầng 2 chưa đầy, theo tiêu chí ở mã đầu việc số…, đề nghị xử lý trước khi trát" là một vấn đề cần giải quyết — người nghe có việc cụ thể để làm.
Công thức 5 bước nêu một vấn đề
| Bước | Nói gì | Ví dụ |
|---|---|---|
| 1. Vị trí | Tầng, phòng, trục, cao độ | "Phòng ngủ tầng 2, tường giáp nhà vệ sinh…" |
| 2. Hiện trạng | Mô tả điều nhìn thấy, kèm ảnh | "…tuyến ống cấp nước đi khác vị trí trên bản vẽ (ảnh kèm)…" |
| 3. Căn cứ | Hợp đồng / bản vẽ / tiêu chí nào | "…bản vẽ cấp nước tầng 2 thể hiện tuyến đi sát trần…" |
| 4. Đề nghị | Muốn bên kia làm gì | "…đề nghị kiểm tra lại và cập nhật bản vẽ hoàn công trước khi trát…" |
| 5. Thời hạn | Trả lời hoặc xử lý trước khi nào | "…trước buổi nghiệm thu điện nước." |
Đây là công thức thực hành. Hai yếu tố "căn cứ" và "thời hạn" cũng trùng với những gì Nghị định 210 nêu cho nội dung một kiến nghị, đề xuất, yêu cầu giữa hai bên hợp đồng: thể hiện căn cứ, cơ sở và thời hạn trả lời theo đúng thỏa thuận trong hợp đồng (Điều 4 khoản 4). Thời hạn trả lời cụ thể là do hai bên thỏa thuận.
Ba nguồn căn cứ, theo thứ tự
Khi hai bên hiểu khác nhau, đừng tranh luận "ai đúng" — hãy mở tài liệu theo thứ tự:
- Hợp đồng và phụ lục — phạm vi, vật tư, tiến độ, điều kiện nghiệm thu. Checklist khuyên đính kèm hồ sơ thiết kế, bảng vật tư, tiến độ làm phụ lục hợp đồng (bản Toàn diện, mã CB-03.1).
- Bản vẽ thiết kế được duyệt — Checklist nhấn mạnh: các trị số ghi "theo thiết kế" lấy theo hồ sơ thiết kế được duyệt của chính công trình.
- Tiêu chí kiểm tra — Checklist, tiêu chuẩn áp dụng, chỉ dẫn của nhà sản xuất.
Nếu cả ba nguồn đều không trả lời được, đó là lúc cần hỏi người có chuyên môn (mục 5.1) — không phải lúc để lời ai to hơn thì thắng.
Câu cảm tính và câu thay thế
| Thay vì nói… | Hãy nói… |
|---|---|
| "Làm ẩu quá!" | "Vị trí này chưa đạt tiêu chí ở mã đầu việc…, anh xem giúp." |
| "Sao lại tính thêm tiền?" | "Việc này nằm ở mục nào của hợp đồng? Nếu ngoài phạm vi thì mình lập phiếu thay đổi." |
| "Tôi không đồng ý!" | "Tôi chưa đồng ý nghiệm thu, lý do là…; đề nghị xử lý trước ngày…" |
| "Hôm trước anh hứa rồi mà." | "Theo biên bản họp ngày…, việc này hẹn xong trước ngày…" |
| "Thợ nói thế là thế nào?" | "Anh chỉ huy trưởng xác nhận giúp em phương án cho vị trí này." |
5. Phân biệt ba loại vấn đề: bất đồng kỹ thuật, thay đổi phạm vi, vi phạm hợp đồng
Nhiều cuộc tranh chấp với nhà thầu xây nhà kéo dài chỉ vì hai bên đang cãi về ba chuyện khác nhau mà tưởng là một. Mỗi loại có một câu hỏi nhận diện và một đường xử lý riêng:
| Bất đồng kỹ thuật | Thay đổi phạm vi | Vi phạm hợp đồng | |
|---|---|---|---|
| Câu hỏi nhận diện | Làm như vậy đã đạt chưa? Cách nào đúng? | Việc này có nằm trong hợp đồng không? | Một bên có làm sai điều đã cam kết không? |
| Căn cứ đối chiếu | Bản vẽ, chỉ dẫn, tiêu chuẩn, tiêu chí kiểm tra | Phạm vi công việc, phụ lục khối lượng, bản vẽ kèm hợp đồng | Điều khoản hợp đồng, biên bản, nhật ký |
| Đường xử lý | Đối chiếu → hỏi người có chuyên môn → kiểm định nếu cần | Phiếu thay đổi, chốt giá trước khi làm | Khiếu nại bằng văn bản → thương lượng → phương thức giải quyết tranh chấp |
| Ai có tiếng nói nặng nhất | Thiết kế, giám sát có chuyên môn | Hai bên cùng thống nhất | Hợp đồng, rồi đến bên giải quyết tranh chấp |
5.1. Bất đồng kỹ thuật — đối chiếu trước, tranh luận sau
Chủ nhà thấy "hình như không ổn", nhà thầu nói "vẫn đạt". Đây là chuyện kỹ thuật, không phải chuyện ai có quyền.
- Mở bản vẽ và tiêu chí kiểm tra (mục 4). Không ít bất đồng tự hết ở bước này.
- Nếu vẫn không thống nhất, hỏi người có chuyên môn: đơn vị thiết kế, người giám sát. Checklist bản Cơ bản ghi rõ: mọi quyết định kỹ thuật quan trọng — đặc biệt việc yêu cầu dừng thi công — nên được tham vấn kỹ sư hoặc đơn vị giám sát có chuyên môn.
- Với phần đã bị che mà không có hồ sơ, Checklist bản Toàn diện nêu cách xử lý là kiểm định bổ sung.
- Trong lúc chờ, chỉ dừng phần việc đang tranh cãi nếu nó thuộc mốc DỪNG. Không biến bất đồng về một vị trí thành dừng cả công trình.
5.2. Thay đổi phạm vi — quay về phiếu thay đổi
Câu hỏi cần trả lời: việc này có nằm trong phạm vi công việc của hợp đồng không? Nếu không, đó là phát sinh — và đi đúng đường của cơ chế 2.
Với hợp đồng trọn gói, Nghị định 210 quy định giá hợp đồng không thay đổi trong suốt thời gian thực hiện, trừ các trường hợp như bất khả kháng, hoàn cảnh thay đổi cơ bản, thay đổi phạm vi công việc hoặc trường hợp khác do các bên thỏa thuận (Điều 6 khoản 2 điểm a). "Trọn gói" không có nghĩa là không có phát sinh — nó có nghĩa là giá chỉ thay đổi trong những trường hợp được liệt kê, và trường hợp gắn trực tiếp với chủ nhà là thay đổi phạm vi công việc. Thay đổi phạm vi thì phải được chốt.
5.3. Vi phạm hợp đồng — đi theo trình tự, bằng văn bản
Nhà thầu dùng vật tư khác chủng loại hợp đồng, chậm tiến độ đã cam kết mà không có lý do, không sửa tồn tại đúng hạn đã ký… đó là vi phạm hợp đồng. Chủ nhà chậm thanh toán đợt đã nghiệm thu cũng vậy — vi phạm có thể đến từ cả hai phía.
- Nêu bằng văn bản, theo công thức ở mục 4, gửi đúng kênh đã thỏa thuận. Nghị định 210 gọi bước này là khiếu nại trong quá trình thực hiện hợp đồng; bên bị khiếu nại phải đưa ra căn cứ, dẫn chứng cụ thể (Điều 21 khoản 1, 2).
- Phạt và bồi thường theo đúng những gì hợp đồng đã thỏa thuận (Luật Xây dựng 135/2025/QH15, Điều 86 khoản 1) — không tự "trừ tiền" theo cảm tính.
- Không dừng cả công trình vì một điểm tranh chấp: các bên tiếp tục thực hiện nghĩa vụ đối với công việc không bị ảnh hưởng (Nghị định 210, Điều 17 khoản 2).
Chi tiết về khiếu nại, phạt, tạm dừng, chấm dứt hợp đồng, xem mục 3.8 bài Hợp đồng xây nhà.
5.4. Khi nào cần người ngoài — và cần ai
Khi đã đi hết các bước trên mà hai bên vẫn không thống nhất, đừng cố tự giải quyết bằng cách nói to hơn. Cần đúng người cho đúng loại vấn đề:
- Vấn đề kỹ thuật → kỹ sư hoặc đơn vị giám sát, kiểm định độc lập, không có quyền lợi với bên nào.
- Vấn đề pháp lý, tiền bạc, chấm dứt hợp đồng → luật sư hoặc tổ chức hòa giải. Luật Xây dựng 135/2025/QH15 Điều 86 khoản 5 điểm a liệt kê các phương thức: tự thương lượng, hòa giải, mô hình xử lý tranh chấp theo thông lệ quốc tế, trọng tài hoặc Tòa án.
Điều tôi muốn nhấn mạnh: bài viết này giúp anh chị tổ chức cách làm việc và giữ bằng chứng. Nó không phải tư vấn pháp lý cho một vụ việc cụ thể. Khi tranh chấp đã nghiêm trọng — số tiền lớn, nhà thầu bỏ công trình, có thiệt hại cho nhà bên cạnh — anh chị nên gặp luật sư sớm, mang theo toàn bộ hợp đồng, phiếu thay đổi, biên bản, nhật ký và ảnh. Chính bộ giấy tờ từ sáu cơ chế ở mục 3 sẽ quyết định anh chị có bao nhiêu phần đúng khi ngồi vào bàn.
6. Tình huống điển hình: "Anh dời cái cửa sang trái giúp em"
Đây là tình huống dựng theo mô típ lặp lại ở nhiều công trình nhà dân, không phải một công trình cụ thể mà tác giả trực tiếp giám sát.
Phiên bản không có cơ chế. Tường tầng 2 đang xây tới bậu cửa. Chủ nhà ghé công trường buổi chiều, đứng giữa phòng ngủ, thấy ô cửa sổ lệch về phía góc. "Anh dời sang trái chút cho cân phòng nhé." Người thợ đang trộn vữa, gật đầu: "Được anh, dễ mà." Chỉ huy trưởng không có mặt.
Hôm sau, thợ đục phần tường đã xây, dời ô cửa, xây bù. Lanh tô phải làm lại theo vị trí mới. Không ai ghi nhật ký. Không ai chụp ảnh "trước khi dời".
Ba tuần sau, bảng đề nghị thanh toán có dòng "phát sinh: đục phá, dời ô cửa, làm lại lanh tô". Chủ nhà ngạc nhiên: "Dời có một chút mà cũng tính tiền? Mà ô cửa ban đầu lệch là do các anh xây sai bản vẽ chứ!" Nhà thầu mở bản vẽ: ô cửa ban đầu đúng bản vẽ. Chủ nhà mở điện thoại tìm ảnh: không có. Người thợ đã chuyển sang công trình khác. Cuộc tranh luận chuyển từ "cái cửa" sang "anh không tin tôi à" — và từ đó mọi đợt thanh toán sau đều nặng nề.
Phiên bản có cơ chế. Cũng buổi chiều đó, chủ nhà thấy ô cửa lệch. Thay vì nói với thợ, chủ nhà chụp một ảnh toàn cảnh căn phòng, một ảnh ô cửa, gửi vào nhóm hai đầu mối:
"Phòng ngủ tầng 2, ô cửa sổ trục 3. Em thấy lệch về phía góc so với tâm phòng (ảnh). Anh kiểm tra giúp so với bản vẽ kiến trúc tầng 2. Nếu đúng bản vẽ thì em muốn dời sang trái — anh báo em khối lượng và chi phí dời trước khi làm. Em cần trả lời trước khi xây tiếp đoạn tường này."
Tối đó, chỉ huy trưởng trả lời: ô cửa đúng bản vẽ; dời thì phải đục một đoạn tường đã xây và làm lại lanh tô, kèm cách tính chi phí. Chủ nhà cân nhắc, quyết định dời — hoặc quyết định giữ nguyên. Dù chọn cách nào, có một phiếu thay đổi được ký, ghi rõ lý do: theo yêu cầu chủ nhà, và dòng tiền trong đợt thanh toán sau không còn gì để bàn cãi.
Khác nhau giữa hai phiên bản không phải ở kiến thức kỹ thuật. Chủ nhà ở phiên bản sau không biết gì hơn về xây tường. Họ chỉ làm việc qua đúng một kênh, đúng một người, và chốt trước khi làm.
7. Sáu sai lầm thường gặp khi làm việc với nhà thầu
Sai lầm 1 — Giao việc trực tiếp cho thợ. Thợ làm theo lời chủ nhà, chỉ huy trưởng không biết, đến lúc thanh toán không ai chịu trách nhiệm. Mọi yêu cầu đi qua một đầu mối.
Sai lầm 2 — Ngại ghi lại vì sợ "mất lòng". Nhiều chủ nhà nghĩ đề nghị ký phiếu, ký biên bản là thể hiện nghi ngờ. Thực tế ngược lại: giấy tờ rõ ràng bảo vệ cả nhà thầu khỏi những yêu cầu mơ hồ. Một nhà thầu làm ăn đàng hoàng có lý do để hoan nghênh điều đó.
Sai lầm 3 — Chốt thay đổi xong mới hỏi giá. Việc đã làm, vật tư đã lắp, lúc đó mới bàn giá thì bên nào cũng có lý. Chốt giá hoặc cách tính giá trước khi làm.
Sai lầm 4 — Nghiệm thu "khi rảnh". Không có danh sách mốc dừng, không yêu cầu nhà thầu báo trước — đến khi ghé thì phần cần xem đã bị che.
Sai lầm 5 — Chuyển tiền trước khi có biên bản. Tiền đã chuyển thì phần việc đó coi như "đã xong" trong mắt nhà thầu, dù chủ nhà còn thấy lỗi.
Sai lầm 6 — Gom mọi chuyện thành một cuộc cãi lớn. Một lỗi kỹ thuật, một khoản phát sinh, một lần chậm tiến độ bị trộn vào nhau trong một buổi nói chuyện căng thẳng. Tách ra ba loại (mục 5), xử lý từng cái theo đúng đường của nó.
8. Checklist hành động theo từng thời điểm
Trước khởi công
- ☐ Hai bên cử đầu mối, thông báo cho nhau bằng văn bản: tên, số điện thoại, phạm vi quyền quyết định.
- ☐ Thống nhất một kênh chính thức để gửi yêu cầu, đề nghị, xác nhận.
- ☐ Nhận bảng tiến độ có các mốc nghiệm thu; thống nhất danh sách mốc DỪNG.
- ☐ Thống nhất mẫu phiếu xác nhận thay đổi và nguyên tắc "ký trước khi làm".
- ☐ Thống nhất hình thức, nội dung nhật ký thi công và nơi để sổ.
- ☐ Thống nhất nguyên tắc "tiền đi sau biên bản" cho từng đợt thanh toán.
Mỗi tuần
- ☐ Họp hiện trường theo năm câu hỏi (mục 3.1); ghi chép một trang, hai bên xác nhận.
- ☐ Đọc và ký nhật ký ở những ngày có sự kiện.
- ☐ Cập nhật danh mục tồn tại: dòng nào đã sửa, đã kiểm lại, đã đóng.
Mỗi mốc nghiệm thu
- ☐ Nhà thầu báo trước; chủ nhà (hoặc người giám sát) có mặt đúng hẹn.
- ☐ Chụp ảnh theo bốn nguyên tắc (mục 3.4) — trước khi che.
- ☐ Ký biên bản có kết luận rõ: đạt / chưa đạt, yêu cầu sửa gì.
- ☐ Chỉ thanh toán đợt tương ứng khi đã có biên bản đạt.
Trước bàn giao
- ☐ Rà lại toàn bộ phiếu thay đổi: đã ký đủ, đã tính vào quyết toán.
- ☐ Lập danh mục tồn tại cuối cùng, phân loại sửa trước bàn giao / sửa trong bảo hành, có thời hạn.
- ☐ Cam kết bảo hành bằng văn bản: thời hạn, phạm vi, liên hệ.
Bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (tải miễn phí tại dovancong.com) có sẵn mã đầu việc, tiêu chí và câu hỏi cho từng giai đoạn — dùng làm "căn cứ thứ ba" ở mục 4 rất tiện.
9. Câu hỏi thường gặp
Nhà thầu báo phát sinh sau khi đã làm xong thì xử lý thế nào?
Trước hết, xác định đó có thật là phát sinh không: việc đó có nằm trong phạm vi công việc của hợp đồng không. Nếu nằm trong phạm vi thì không phải phát sinh. Nếu nằm ngoài, nguyên tắc của Nghị định 210/2026/NĐ-CP là các bên thống nhất đơn giá hoặc cách tính giá trước khi thực hiện (Điều 23 khoản 3) — khi việc đã làm rồi mới báo, hai bên phải ngồi lại thương lượng dựa trên những gì đã ghi nhận được: tin nhắn, nhật ký, ảnh, biên bản họp. Cách xử lý cụ thể phụ thuộc vào hợp đồng của anh chị. Quan trọng hơn là từ lần sau, áp dụng phiếu thay đổi để chuyện này không lặp lại.
Thuê trọn gói rồi có cần giám sát nhà thầu nữa không?
Có. "Trọn gói" chỉ nói về cách tính giá, không chuyển trách nhiệm tổ chức giám sát sang nhà thầu — Nghị định 207/2026/NĐ-CP (Điều 10 khoản 3 điểm b) vẫn giao trách nhiệm tổ chức giám sát cho chủ sở hữu nhà ở. Cách giám sát nhà thầu trọn gói không khác nhiều so với các hình thức khác: vẫn một đầu mối, vẫn nghiệm thu theo mốc, vẫn ảnh và biên bản. Chỉ khác ở chỗ anh chị cần đặc biệt để ý chủng loại vật tư có đúng hợp đồng không, vì vật tư nằm trong giá của nhà thầu. Xem thêm bài Chủ nhà tự giám sát xây nhà mục 1.3.
Khi nào chủ nhà được yêu cầu dừng thi công?
Checklist chia rõ: các đầu việc gắn nhãn DỪNG — thường là phần che khuất, kết cấu, an toàn — chưa đạt thì nên yêu cầu dừng để xử lý trước khi làm bước sau. Tuy vậy, Checklist bản Cơ bản cũng dặn: quyết định yêu cầu dừng thi công nên được tham vấn kỹ sư hoặc đơn vị giám sát có chuyên môn. Và theo Nghị định 210, quyền kiểm tra của bên giao thầu đi kèm điều kiện không làm cản trở hoạt động bình thường của nhà thầu (Điều 15 khoản 1 điểm c). Nghĩa là: dừng đúng phần việc có vấn đề, ở đúng mốc đã thống nhất, có lý do ghi thành văn bản — không phải dừng cả công trình vì một bất đồng.
Không đồng ý với nhà thầu về chất lượng thì nhờ ai phân xử?
Nếu là bất đồng kỹ thuật: đối chiếu bản vẽ và tiêu chí trước; không được thì hỏi đơn vị thiết kế hoặc một kỹ sư, đơn vị giám sát độc lập; với phần đã bị che mà thiếu hồ sơ thì có thể phải kiểm định. Nếu bất đồng đã chuyển thành tranh chấp về tiền hoặc về việc tiếp tục hợp đồng, các phương thức theo Luật Xây dựng 135/2025/QH15 (Điều 86 khoản 5 điểm a) là thương lượng, hòa giải, trọng tài hoặc Tòa án — lúc này nên có luật sư.
Nhà tôi không thuê giám sát, ai ký biên bản phía chủ nhà?
Chính chủ nhà, hoặc người được chủ nhà giao làm đầu mối. Checklist bản Toàn diện ghi: với nhà ở riêng lẻ, thành phần chính là chủ nhà và nhà thầu thi công. Không cần biết kỹ thuật sâu mới ký được — anh chị ký vào những gì mình đã tận mắt kiểm theo tiêu chí, và ghi rõ "chưa đồng ý" kèm lý do ở những điểm chưa đạt. Nếu nhà từ 7 tầng trở lên hoặc từ 02 tầng hầm trở lên, việc tổ chức giám sát theo Nghị định 207 là bắt buộc (Điều 10 khoản 3 điểm c) — khi đó nên có người giám sát có chuyên môn.
Kết luận
Cách làm việc với nhà thầu khi xây nhà không nằm ở chỗ chọn được nhà thầu "dễ tính", mà ở chỗ cả hai bên cùng làm việc theo một cơ chế mà ai cũng biết trước:
- Một đầu mối, một kênh, một sổ — không giao việc trực tiếp cho thợ.
- Phiếu thay đổi ký trước khi làm — có lý do, có cách tính giá.
- Nghiệm thu theo mốc — nhà thầu báo trước, tiền đi sau biên bản.
- Ảnh có vị trí, có ngày — chụp trước khi che.
- Biên bản và nhật ký — viết ngắn, viết ngay, hai bên cùng xác nhận.
- Chốt trách nhiệm — ai, việc gì, hạn nào, ai kiểm lại.
Khi có vấn đề, nêu bằng vị trí – hiện trạng – căn cứ – đề nghị – thời hạn, và hỏi trước: đây là bất đồng kỹ thuật, thay đổi phạm vi, hay vi phạm hợp đồng? Trả lời đúng câu đó, anh chị đã đi được nửa đường tới cách giải quyết.
Bước tiếp theo
- Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z tại dovancong.com — có mã đầu việc, tiêu chí và câu hỏi cho từng giai đoạn để dùng làm căn cứ khi trao đổi với nhà thầu.
- Đọc Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" — bản Toàn diện có sẵn bộ biểu mẫu biên bản nghiệm thu in ra để điền tay.
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu cần một người đứng giữa, cùng anh chị làm việc với nhà thầu theo đúng các cơ chế trên, anh chị có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Căn cứ pháp lý trong bài được kiểm tra ngày 27/09/2026: Luật Xây dựng số 135/2025/QH15, Nghị định 207/2026/NĐ-CP, Nghị định 210/2026/NĐ-CP (cùng hiệu lực từ 01/7/2026). Hợp đồng ký trước ngày 01/7/2026: cần xem quy định chuyển tiếp tại Điều 33 Nghị định 210/2026/NĐ-CP. Phiếu xác nhận thay đổi và ghi chép họp công trường trong bài là mẫu thực hành do tác giả đề xuất, không phải biểu mẫu pháp luật bắt buộc. Bài viết không thay thế hợp đồng cụ thể và không phải tư vấn pháp lý cho từng trường hợp.
ThS.KS. Đỗ Văn Công — dovancong.com
