Kiểm tra cọc bê tông trước khi ép: 7 thứ phải nhìn trước khi đưa xuống đất
Kiểm tra cọc bê tông trước khi ép: 7 thứ phải nhìn khi cọc còn trên bãi — hồ sơ lô cọc, thân, đầu cọc, bản mã, mũi cọc, vạch chia đoạn và lúc phải loại.
Xe cẩu dừng trước cổng, từng bó cọc được hạ xuống bãi. Thợ ép đã đứng chờ, máy đã vào vị trí. Trong khoảng thời gian rất ngắn đó, cọc vẫn còn nằm trên mặt đất: anh chị còn đi vòng quanh được, còn ngắm được, còn sờ được từng đoạn.
Vài giờ sau, những đoạn cọc ấy đã nằm sâu dưới đất. Cọc đã ép xuống thì không rút lên để xem lại được nữa. Vì vậy kiểm tra cọc bê tông trước khi ép là lần duy nhất anh chị nhìn thấy toàn bộ cây cọc — thân, đầu, mũi, chỗ nối — bằng mắt mình.
Bài này giúp anh chị:

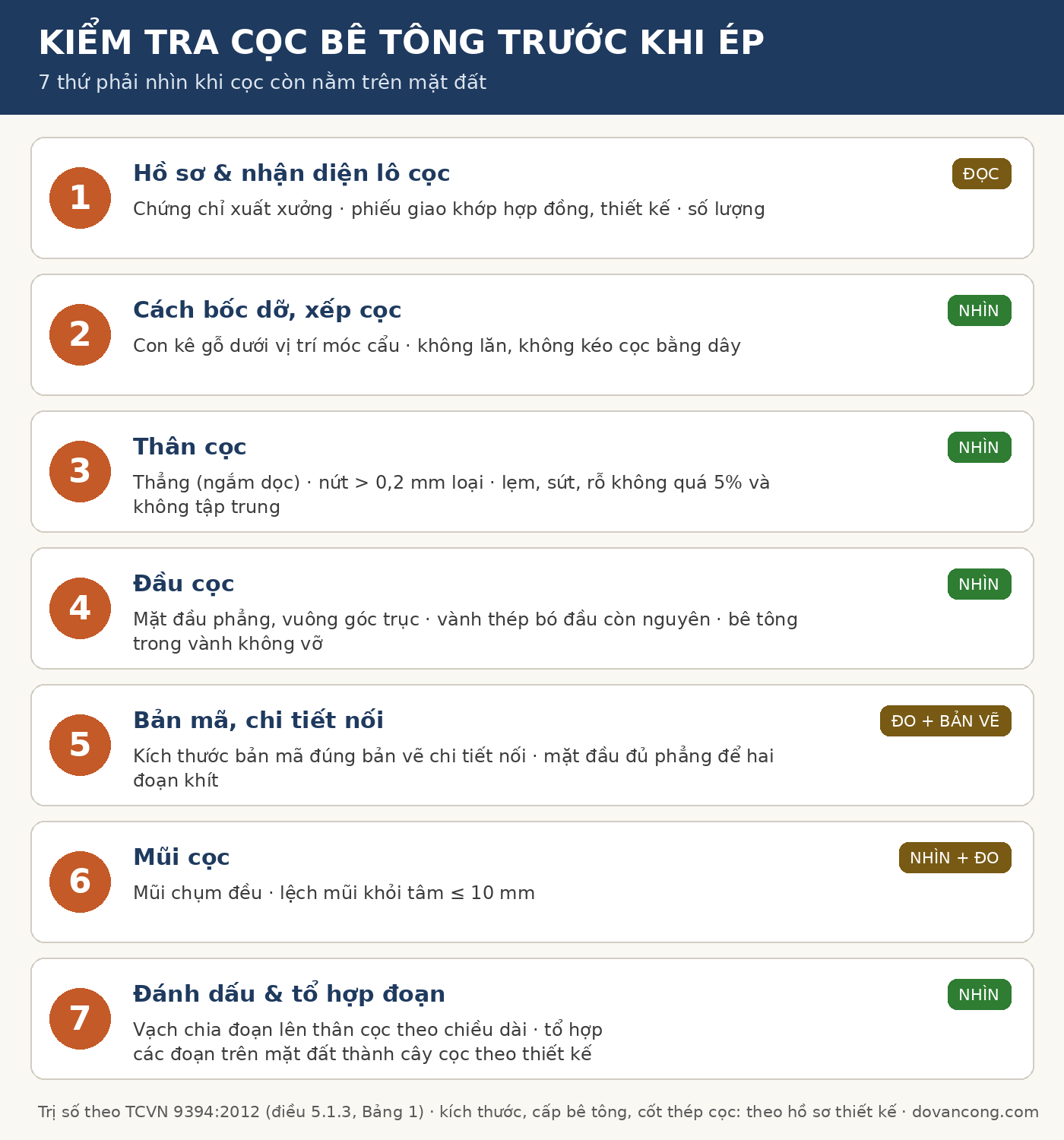

- Biết 7 thứ phải nhìn trên một lô cọc đúc sẵn trước khi cho ép.
- Phân biệt cái gì nhìn bằng mắt là đủ, cái gì phải đọc hồ sơ thiết kế, chứng từ hoặc kết quả thí nghiệm mới kết luận được.
- Biết lúc nào chỉ cần ghi nhận, lúc nào phải để riêng đoạn cọc đó ra, không cho ép.
Giới hạn của bài — đọc trước. Bài không đưa ra kích thước cọc, mác hay cấp bê tông cọc, đường kính và số lượng cốt thép, hay lực ép. Những thông số này là của hồ sơ thiết kế công trình nhà anh chị, mỗi nhà một khác. Các con số trong bài là dung sai và giới hạn khuyết tật để nghiệm thu — tức là "được lệch bao nhiêu so với thiết kế", không phải "cọc phải to bao nhiêu".

Mục lục
- Vì sao phải kiểm tra cọc bê tông trước khi ép
- Điểm 1 — Hồ sơ và nhận diện lô cọc đầu vào
- Điểm 2 — Cách cọc được bốc dỡ và xếp trên công trường
- Điểm 3 — Thân cọc: thẳng, không nứt, không sứt mẻ quá giới hạn
- Điểm 4 — Đầu cọc và vành thép bó đầu
- Điểm 5 — Bản mã và chi tiết nối cọc, trước khi hàn
- Điểm 6 — Mũi cọc
- Điểm 7 — Đánh dấu chia đoạn và tổ hợp cây cọc trên mặt đất
- Bảng tổng hợp: nhìn, đo, đọc hồ sơ hay hỏi thiết kế
- Tình huống điển hình: "Cọc nhà máy, chuẩn rồi anh"
- Sáu sai lầm thường gặp khi nhận cọc
- Checklist nhanh trước khi cho ép
- Câu hỏi thường gặp
- Kết luận
1. Vì sao phải kiểm tra cọc bê tông trước khi ép
Checklist bản Cơ bản (trang 10) đặt đầu việc "Kiểm tra cọc đúc sẵn trước khi ép (kích thước, nứt vỡ, chứng chỉ)" ở mức DỪNG — loại cọc lỗi, không ép, mức rủi ro Cao. Ở bước này, sửa sai chỉ tốn công bốc một đoạn cọc ra khỏi bãi. Bỏ qua bước này, sai sót đi theo cọc xuống đất và nằm dưới móng suốt vòng đời ngôi nhà.
Thực tế công trường còn có một lý do nữa: ở nhiều công trình ép cọc bê tông nhà dân, hôm cọc về cũng là hôm máy ép vào. Ai cũng muốn ép cho xong. Nếu không có ai dành vài chục phút nhìn lô cọc một lượt, sẽ không còn lúc nào khác để nhìn.
Việc này nằm trong nội dung giám sát nhà dân, không phải "cẩn thận quá mức"
Pháp luật hiện hành đặt việc giám sát nhà ở riêng lẻ theo ba tầng, cần đọc đủ cả ba:
- Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1: công trình xây dựng phải được giám sát về chất lượng trong quá trình thi công, và luật khuyến khích giám sát thi công đối với nhà ở riêng lẻ của hộ gia đình, cá nhân.
- Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b: chủ sở hữu nhà ở tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn trong thi công.
- Cùng Điều 10, khoản 3 điểm c: nhà từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên thì phải tổ chức thi công, giám sát theo quy định của Nghị định.
Và ngay sau đó, Điều 10 khoản 4 điểm b liệt kê đích danh một nội dung giám sát nhà ở riêng lẻ: "Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng." Cọc bê tông đúc sẵn là cấu kiện đúng nghĩa. Kiểm tra cọc trước khi ép chính là làm đúng nội dung đó.
Thứ nhìn được và thứ phải đọc hồ sơ
Đây là điểm quan trọng nhất của bài. Có những thứ anh chị nhìn là thấy: cọc cong, sứt góc, nứt rõ, đầu cọc vỡ. Nhưng có những thứ không mắt nào nhìn ra: bê tông có đạt mác thiết kế không, thép bên trong đủ không, cọc có đúng loại thiết kế chỉ định không.
| Nhóm | Ví dụ | Công cụ của chủ nhà |
|---|---|---|
| Nhìn được | Cọc cong, nứt, sứt góc, rỗ mặt; đầu cọc vỡ; vành thép bó đầu bong; mũi lệch; có hay không có vạch chia đoạn | Mắt, điện thoại chụp ảnh |
| Đo được | Chiều dài đoạn, cạnh tiết diện, độ cong, độ lệch mũi, kích thước bản mã | Thước, dây căng — đối chiếu bản vẽ |
| Phải đọc chứng từ | Đúng loại cọc, đúng lô, chứng chỉ xuất xưởng, kết quả thí nghiệm mẫu bê tông và thép của nhà sản xuất | Quyền yêu cầu hồ sơ |
| Thiết kế quyết định | Kích thước cọc, mác bê tông, cốt thép, chi tiết nối | Hỏi người thiết kế, có văn bản |
Phần còn lại của bài đi qua 7 điểm. Mỗi điểm đều ghi rõ nó thuộc nhóm nào.

2. Điểm 1 — Hồ sơ và nhận diện lô cọc đầu vào
Trước khi nhìn cọc, hãy nhìn giấy. Không phải vì giấy quan trọng hơn cọc, mà vì với cọc bê tông đầu vào, giấy cho anh chị biết phải đối chiếu cọc với cái gì.
Giấy tờ đi kèm lô cọc
TCVN 9394:2012 Đóng và ép cọc — Thi công và nghiệm thu — tiêu chuẩn đang có hiệu lực, được áp dụng khi hồ sơ thiết kế và hợp đồng chỉ định — liệt kê trong công tác chuẩn bị trước khi hạ cọc (điều 4.4.2) hai việc liền nhau: kiểm tra chứng chỉ xuất xưởng của cọc và kiểm tra kích thước thực tế của cọc. Tiêu chuẩn liệt kê chứng chỉ trước, kích thước sau — một thứ tự hợp lý để làm theo ở công trường.
Nhiều yếu tố chất lượng của một đoạn cọc được kiểm tại nơi sản xuất, chỗ anh chị không có mặt. Điều 5.1.2 của tiêu chuẩn kể ra những gì phải kiểm ở đó, gồm:
- chứng chỉ xuất xưởng của cốt thép, xi măng; kết quả thí nghiệm mẫu thép, cát, đá (sỏi), xi măng, nước;
- cấp phối bê tông và kết quả thí nghiệm mẫu bê tông;
- đường kính cốt thép chịu lực, đường kính và bước cốt đai;
- lưới thép tăng cường, vành thép bó đầu cọc, mối hàn cốt thép chủ vào vành thép;
- sự đồng đều của lớp bê tông bảo vệ, kích thước tiết diện, độ vuông góc của đầu cọc, độ chụm của mũi cọc.
Nhìn danh sách này sẽ thấy: nhiều mục không thể kiểm tra bằng mắt khi cọc đã đúc xong. Thép nằm trong bê tông. Mác bê tông không hiện trên mặt cọc. Vì thế câu hỏi đúng ở công trường là câu mà Checklist bản Cơ bản (trang 10) đã viết sẵn cho chủ nhà: "Cọc có chứng chỉ xuất xưởng và thí nghiệm không?" Checklist bản Toàn diện (trang 12) ghi lỗi thường gặp là "thiếu chứng chỉ", và cách xử lý là kiểm tra chứng chỉ xuất xưởng và thí nghiệm mẫu.
Cọc có cần giấy chứng nhận hợp quy không?
Nhiều chủ nhà hỏi đòi "giấy hợp quy" cho cọc. Theo Thông tư 41/2026/TT-BXD (hiệu lực 01/7/2026), cấu kiện bê tông đúc sẵn có tên trong Phụ lục I (danh mục vật liệu xây dựng, mục 2.6.2), nhưng không nằm trong Phụ lục II và Phụ lục III — hai danh mục sản phẩm bắt buộc công bố hợp quy. Theo Điều 3 khoản 2 điểm c, sản phẩm không thuộc hai phụ lục đó là nhóm rủi ro thấp, trừ khi pháp luật chuyên ngành có quy định khác.
Với nhóm rủi ro thấp, Điều 5 khoản 2 yêu cầu áp dụng hệ thống quản lý chất lượng phù hợp với tiêu chuẩn công bố áp dụng và ghi nhãn trước khi đưa sản phẩm ra lưu thông trên thị trường; công bố hợp chuẩn là tự nguyện.
Nói gọn: đừng đòi giấy chứng nhận hợp quy cho cọc — cọc không thuộc diện bắt buộc hợp quy. Thứ nên đòi là: chứng chỉ xuất xưởng của lô cọc, tiêu chuẩn mà nhà sản xuất công bố áp dụng, và kết quả thí nghiệm mẫu bê tông của lô đó.
Đối chiếu với hợp đồng và bản vẽ
Có giấy rồi thì đối chiếu với hai thứ: hợp đồng và bản vẽ móng cọc. Checklist bản Cơ bản (trang 9) nhắc một câu tưởng hiển nhiên mà hay bị bỏ: "Vật tư giao có đúng loại trong hợp đồng không?"
Với cọc, "đúng loại" gồm:
- Dạng cọc. TCVN 9394 (điều 5.1.1) phân biệt cọc rỗng tiết diện vành khuyên (đúc ly tâm) và cọc đặc tiết diện đa giác đều hoặc vuông (đúc bằng ván khuôn thông thường). Thiết kế chọn loại nào thì cọc về phải đúng loại đó.
- Tiết diện và chiều dài từng đoạn — đúng như bản vẽ ghi.
- Số lượng đoạn, đặc biệt số đoạn mũi và số đoạn thân, đủ cho số tim cọc của nhà.
- Mác bê tông cọc — tiêu chuẩn chỉ yêu cầu "bê tông cọc phải đảm bảo mác thiết kế" (điều 5.1.1). Con số cụ thể nằm trong hồ sơ thiết kế, và bằng chứng nằm trong kết quả thí nghiệm của nhà sản xuất, không nằm trên mặt cọc.
Nghiệm thu cấu kiện bê tông đúc sẵn bằng biên bản
Đối chiếu xong thì ghi lại. Nghị định 207/2026/NĐ-CP, Điều 14 khoản 6 quy định vật liệu, sản phẩm, cấu kiện, thiết bị phải được người giám sát thi công xây dựng của chủ đầu tư nghiệm thu trước khi đưa vào sử dụng cho công trình, kết quả nghiệm thu lập thành biên bản, với nội dung chủ yếu: tên, chủng loại, khối lượng, số sê-ri (nếu có) của từng lô; thời gian, địa điểm, thành phần ký và kết luận.
Với nhà ở riêng lẻ, Điều 10 khoản 3 điểm b khuyến khích chủ sở hữu nhà ở tổ chức giám sát thi công, lập và lưu trữ hồ sơ theo quy định của Nghị định này. Anh chị có thể dùng đúng các mục trên làm khung cho một tờ biên bản nhận cọc. Lô cọc nào, bao nhiêu đoạn, ngày nào, ai ký, đoạn nào bị loại — một trang giấy là đủ. TCVN 9394 cũng xếp chứng chỉ xuất xưởng của cọc vào bộ hồ sơ nghiệm thu công tác cọc (điều 8.4) và yêu cầu hồ sơ nghiệm thu được lưu giữ suốt tuổi thọ thiết kế của công trình (điều 8.7).
Cách đọc một tờ chứng chỉ, cách lưu phiếu giao hàng và tổ chức nghiệm thu vật tư nói chung, tôi đã viết riêng trong bài quy trình nghiệm thu vật tư đầu vào, nên ở đây không lặp lại.
Câu hỏi cho nhà thầu: "Lô cọc này có chứng chỉ xuất xưởng và kết quả thí nghiệm mẫu bê tông không? Cho tôi đối chiếu số đoạn với bản vẽ."
3. Điểm 2 — Cách cọc được bốc dỡ và xếp trên công trường
Một đoạn cọc đạt chất lượng ở nhà máy vẫn có thể hỏng trên đường đến tim cọc. Vì thế TCVN 9394 (điều 4.3) viết riêng cho khâu này:
"Chuyên chở, bảo quản, nâng dựng cọc vào vị trí hạ cọc phải tuân thủ các biện pháp chống hư hại cọc. Khi chuyên chở cọc bê tông cốt thép (BTCT) cũng như khi sắp xếp xuống bãi tập kết phải có hệ con kê bằng gỗ ở phía dưới các móc cẩu. Nghiêm cấm việc lăn hoặc kéo cọc BTCT bằng dây."
Ba điều chủ nhà nhìn được ngay:

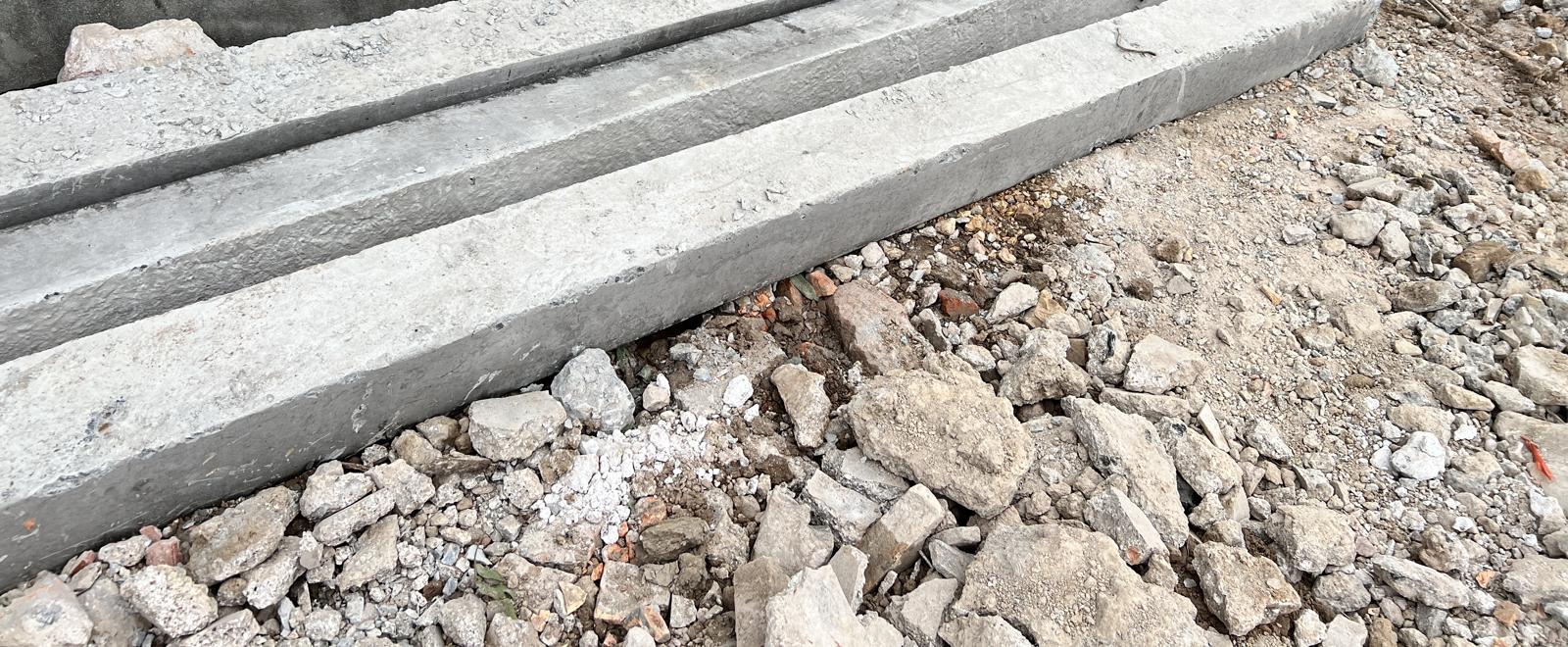

- Cọc được kê ở đâu. Tiêu chuẩn yêu cầu con kê gỗ ở phía dưới các móc cẩu, tức là kê tại vị trí các móc cẩu trên thân cọc.
- Cọc có bị lăn không. Lăn cọc từ xe xuống, hoặc lăn trên bãi cho nhanh, là việc tiêu chuẩn nghiêm cấm.
- Cọc có bị kéo bằng dây không. Việc này cũng bị tiêu chuẩn nghiêm cấm.
Vị trí móc treo cũng có dung sai riêng trong Bảng 1 của TCVN 9394: khoảng cách từ tâm móc treo đến đầu đoạn cọc được sai lệch ±50 mm, độ lệch của móc treo so với trục cọc 20 mm. Chủ nhà không cần đo những con số này. Điều cần nhớ là: vị trí móc treo có dung sai riêng trong tiêu chuẩn, và điều 4.3 yêu cầu con kê đặt dưới các móc cẩu.

Câu hỏi cho nhà thầu: "Cọc kê ở đâu? Có con kê gỗ dưới chỗ móc cẩu không? Đoạn nào bị va trong lúc dỡ thì để riêng ra cho tôi xem."
4. Điểm 3 — Thân cọc: thẳng, không nứt, không sứt mẻ quá giới hạn
Checklist bản Cơ bản (trang 10) tóm phần nhìn bằng mắt thành hai câu: "Cọc thẳng, không nứt dọc/vỡ góc, mũi đúng tâm; có tem/chứng chỉ xuất xưởng. Cọc cong vênh, sứt mẻ nhiều phải loại." Phần thân cọc có ba việc.
Ngắm dọc để thấy cong và võng
Đứng ở một đầu đoạn cọc, cúi thấp và ngắm dọc theo một cạnh, như ngắm một thanh gỗ xem có cong không. Đứng ngang thì gần như không thấy gì. Ngắm dọc thì đoạn cong lộ ra rất rõ.
Checklist bản Toàn diện (trang 12) ghi hai giới hạn, trích từ Bảng 1 của TCVN 9394: độ cong của cọc (lồi hoặc lõm) không quá 10 mm, độ võng của đoạn cọc không quá 1/100 chiều dài đốt cọc. Thấy đoạn nào cong bằng mắt thì đánh dấu và đề nghị đo kiểm trước khi cho dùng.
Ba ngưỡng loại cọc
Phần này tôi đã viết trong bài kiểm tra ép cọc nhà dân, nên chỉ nhắc ngắn. TCVN 9394 điều 5.1.3, được Checklist bản Toàn diện (trang 12) trích lại, quy định không dùng đoạn cọc:
- có vết nứt rộng hơn 0,2 mm;
- có vết nứt ở góc sâu quá 10 mm;
- có tổng diện tích lẹm, sứt góc và rỗ tổ ong lớn hơn 5% tổng diện tích bề mặt cọc, hoặc quá tập trung một chỗ.

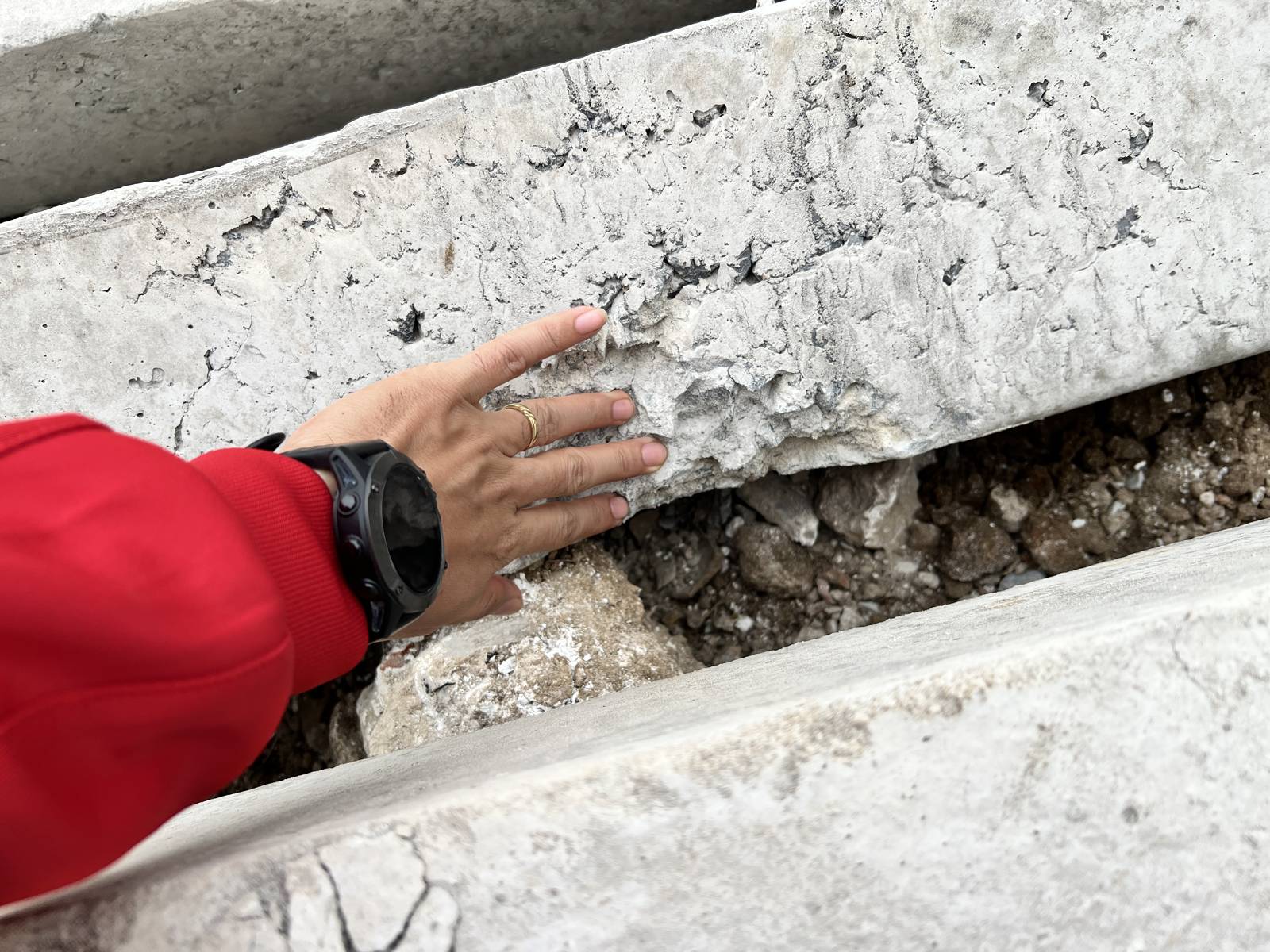

Chủ nhà không đo được 0,2 mm bằng mắt, và cũng không cần đo. Việc của anh chị là phát hiện vết nứt, đánh dấu và yêu cầu người có chuyên môn đo bằng dụng cụ. Bản Cơ bản nhấn vào nứt dọc và vỡ góc — đó là hai dạng anh chị cần nhìn kỹ nhất.

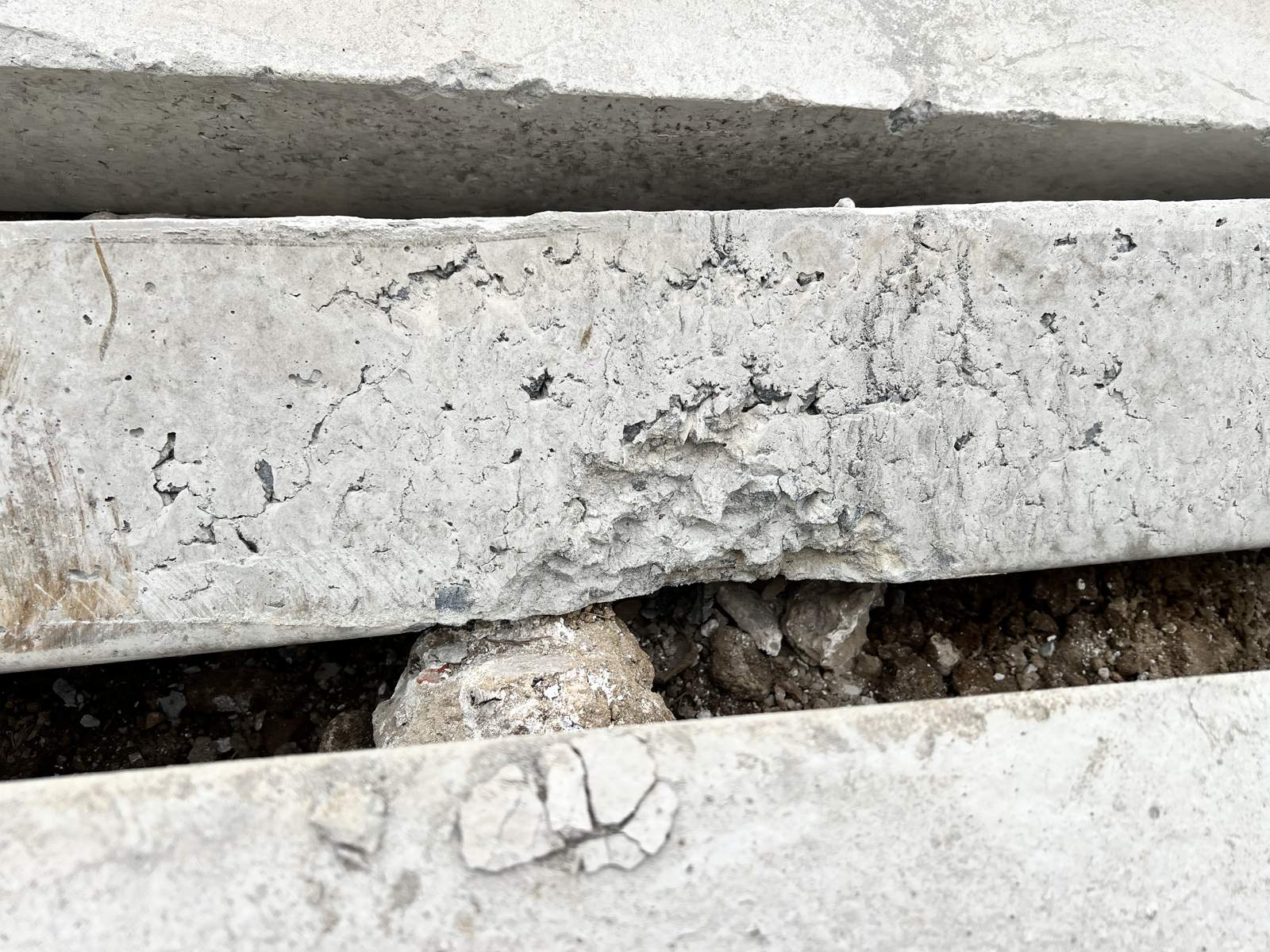

Lẹm, rỗ bề mặt và lớp bê tông bảo vệ
Không phải vết lõm nào trên mặt cọc cũng là lỗi loại. Tiêu chuẩn cho phép một mức lẹm, sứt, rỗ nhất định, miễn là tổng không quá 5% bề mặt và không tập trung. Chữ "không tập trung" quan trọng không kém con số: năm vết nhỏ rải đều khác hẳn một mảng vỡ lớn ở một chỗ.

Bên dưới lớp mặt là lớp bê tông bảo vệ cốt thép. Bảng 1 cho phép chiều dày lớp này sai lệch ±5 mm so với thiết kế (Checklist bản Toàn diện, trang 12). Chủ nhà không đo được chiều dày này trên cọc đã đúc. Nhưng nếu ở chỗ sứt hay lẹm mà nhìn thấy cốt thép lộ ra, thì ở vị trí đó lớp bảo vệ rõ ràng đã không còn. Đó là đoạn cần để riêng và hỏi người có chuyên môn.

Câu hỏi cho nhà thầu: "Đoạn này có vết nứt, nhờ anh đo bề rộng giúp tôi. Đoạn nào vượt giới hạn thì loại, để riêng ra, không đưa lên máy."

5. Điểm 4 — Đầu cọc và vành thép bó đầu
Đầu cọc là mặt tiếp xúc khi nối hai đoạn (TCVN 9394 điều 4.5.1 yêu cầu hai mặt đầu tiếp xúc khít). Với kiểu máy có đầu ép tì lên đỉnh cọc như ảnh cuối mục này, lực ép cũng truyền qua chính mặt đầu đó.
Ba thứ cần nhìn:

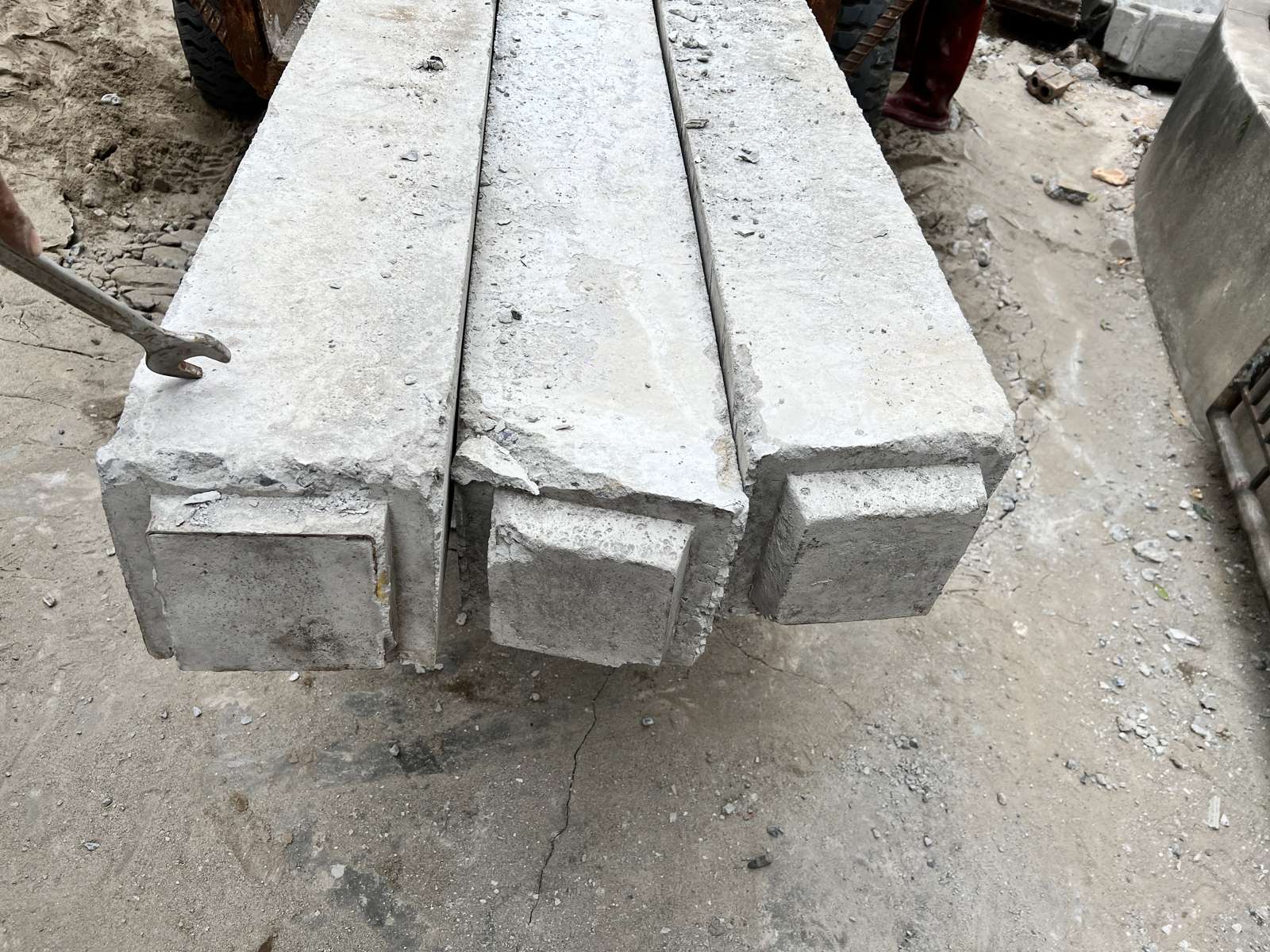

- Vành thép bó đầu cọc còn nguyên vẹn, ôm sát bê tông. TCVN 9394 (điều 5.1.2) xếp vành thép bó đầu cọc và mối hàn cốt thép chủ vào vành thép vào danh mục kiểm tra tại nơi sản xuất. Ở công trường, anh chị chỉ nhìn được phần ngoài của vành; vành bong khỏi bê tông hay biến dạng là thứ nhìn thấy được và nên hỏi lại.

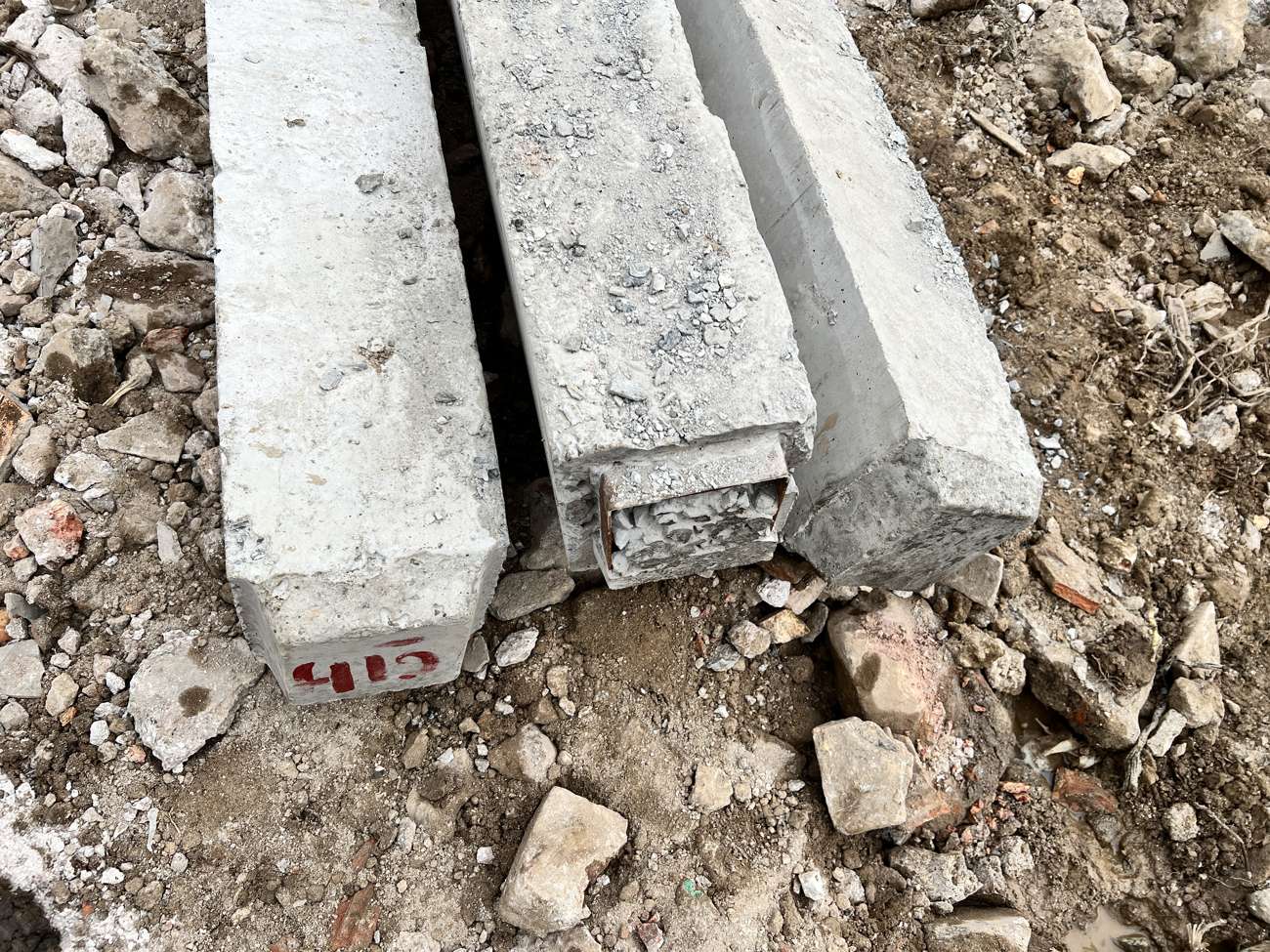

- Bê tông ở đầu cọc không vỡ. Đầu cọc vỡ, sứt lớn hoặc bê tông bên trong vành vỡ vụn là thứ nhìn thấy ngay.
- Mặt đầu cọc phẳng và vuông góc với trục cọc. Bảng 1 của TCVN 9394 khống chế góc nghiêng của mặt đầu cọc: cọc tiết diện đa giác không quá 1%, cọc tròn không quá 0,5%. Mặt đầu không vuông thì hai đoạn khó đạt điều kiện "tiếp xúc khít" khi nối. TCVN 9394 (điều 5.1.2) cũng xếp độ vuông góc của tiết diện các đầu cọc với trục vào danh mục kiểm tra tại nơi sản xuất.

Câu hỏi cho nhà thầu: "Đầu cọc này có vỡ bên trong vành không? Vành thép có bị bong không? Đoạn nào đầu hỏng thì không dùng."
6. Điểm 5 — Bản mã và chi tiết nối cọc, trước khi hàn
Cọc dài thường gồm nhiều đoạn nối với nhau bằng hàn ngay tại công trường. Việc giám sát lúc hàn — giữ tải khi hàn, khuyết tật đường hàn, khi nào được ép tiếp — tôi đã viết ở Chốt 4 trong bài kiểm tra ép cọc nhà dân. Ở đây chỉ nói phần trước khi que hàn chạm vào.
TCVN 9394 (điều 4.5.1), được Checklist bản Toàn diện (trang 13) trích ở đầu việc MONG-02.5, đặt ba điều kiện chỉ khi đạt cả ba mới được bắt đầu hàn nối:
- Kích thước các bản mã đúng với thiết kế.
- Trục của đoạn cọc đã được kiểm tra thẳng đứng theo hai phương vuông góc.
- Bề mặt đầu hai đoạn cọc nối tiếp xúc khít với nhau.
Điều kiện thứ nhất kiểm được ngay khi cọc còn nằm trên bãi; điều kiện thứ ba được kiểm khi lắp hai đoạn trên máy, nhưng mặt đầu cọc thì xem được từ trước:
- Xin bản vẽ chi tiết nối cọc trong hồ sơ thiết kế. Bản mã dày bao nhiêu, kích thước bao nhiêu là do thiết kế ghi — bài này không nêu con số. Đo bản mã thực tế bằng thước rồi đối chiếu.
- Nhìn lại mặt đầu ở Điểm 4. Mặt đầu vỡ hoặc không vuông thì hai đoạn sẽ không khít, dù thợ có cố. Checklist bản Cơ bản (trang 12) mô tả đúng điều này bằng ba chữ: "hai đầu cọc khít nhau".
Nhóm việc này là nhóm "đo + đối chiếu bản vẽ", không phải nhóm "nhìn là biết". Không có bản vẽ chi tiết nối thì anh chị không có gì để so.
Câu hỏi cho nhà thầu: "Cho tôi xem bản vẽ chi tiết nối cọc. Bản mã của lô này đã đo đối chiếu chưa?"
7. Điểm 6 — Mũi cọc
Đoạn mũi là đoạn đi xuống đầu tiên, có đầu vát nhọn để xuyên vào đất. Mũi cọc có ba yêu cầu riêng:
- Mũi chụm đều đặn. TCVN 9394 (điều 5.1.2) xếp độ chụm đều đặn của mũi cọc vào danh mục kiểm tra kích thước hình học tại nơi sản xuất.
- Mũi đúng tâm. Checklist bản Cơ bản (trang 10) ghi "mũi đúng tâm". Checklist bản Toàn diện (trang 12) ghi trị số: độ lệch mũi cọc khỏi tâm không quá 10 mm.
- Chiều dài mũi cọc được sai lệch ±30 mm so với thiết kế (Checklist bản Toàn diện, trang 12).
Cách nhìn đơn giản nhất: đứng thẳng phía trước mũi cọc, nhìn xem đỉnh nhọn có nằm giữa tiết diện không, hay lệch hẳn sang một bên. Lệch thấy được bằng mắt thì đề nghị đo.
Mỗi cây cọc chỉ có một đoạn mũi. Khi đếm cọc ở Điểm 1, hãy đếm riêng số đoạn mũi.
Câu hỏi cho nhà thầu: "Lô này có bao nhiêu đoạn mũi? Có đoạn nào mũi lệch tâm không?"
8. Điểm 7 — Đánh dấu chia đoạn và tổ hợp cây cọc trên mặt đất
Đây là điểm dễ bị bỏ qua, vì nó không phải lỗi của cọc mà là việc chuẩn bị trước khi ép. TCVN 9394 điều 4.4.2 có hai mục liền nhau:
- i) Đánh dấu chia đoạn lên thân cọc theo chiều dài cọc.
- k) Tổ hợp các đoạn cọc trên mặt đất thành cây cọc theo thiết kế.
Vì sao vạch chia đoạn quan trọng
Tiêu chuẩn không giải thích mục đích của vạch chia, nhưng trong thực hành, vạch chia trên thân cọc giúp đọc được chiều dài cọc đã xuống đất khi ép. Checklist bản Toàn diện (trang 13) yêu cầu nhật ký ép ghi lực ép theo từng mét cho tới khi đạt lực ép tối thiểu, sau đó ghi từng 20 cm cho tới khi kết thúc. Không có vạch trên cọc thì rất khó đối chiếu những con số trong nhật ký với thực tế.
Nói cách khác: nếu anh chị muốn có một cuốn nhật ký ép cọc đáng tin, việc kẻ vạch phải xong trước khi cọc lên máy, không phải trong lúc ép.
Tổ hợp trên mặt đất
Trước khi ép, các đoạn của một cây cọc — một đoạn mũi và các đoạn thân — nên được xếp ra theo đúng thứ tự thiết kế. Việc này giúp phát hiện sớm thiếu đoạn, nhầm chiều dài đoạn, hay một đoạn có đầu không khớp.
Ký hiệu sơn trên cọc

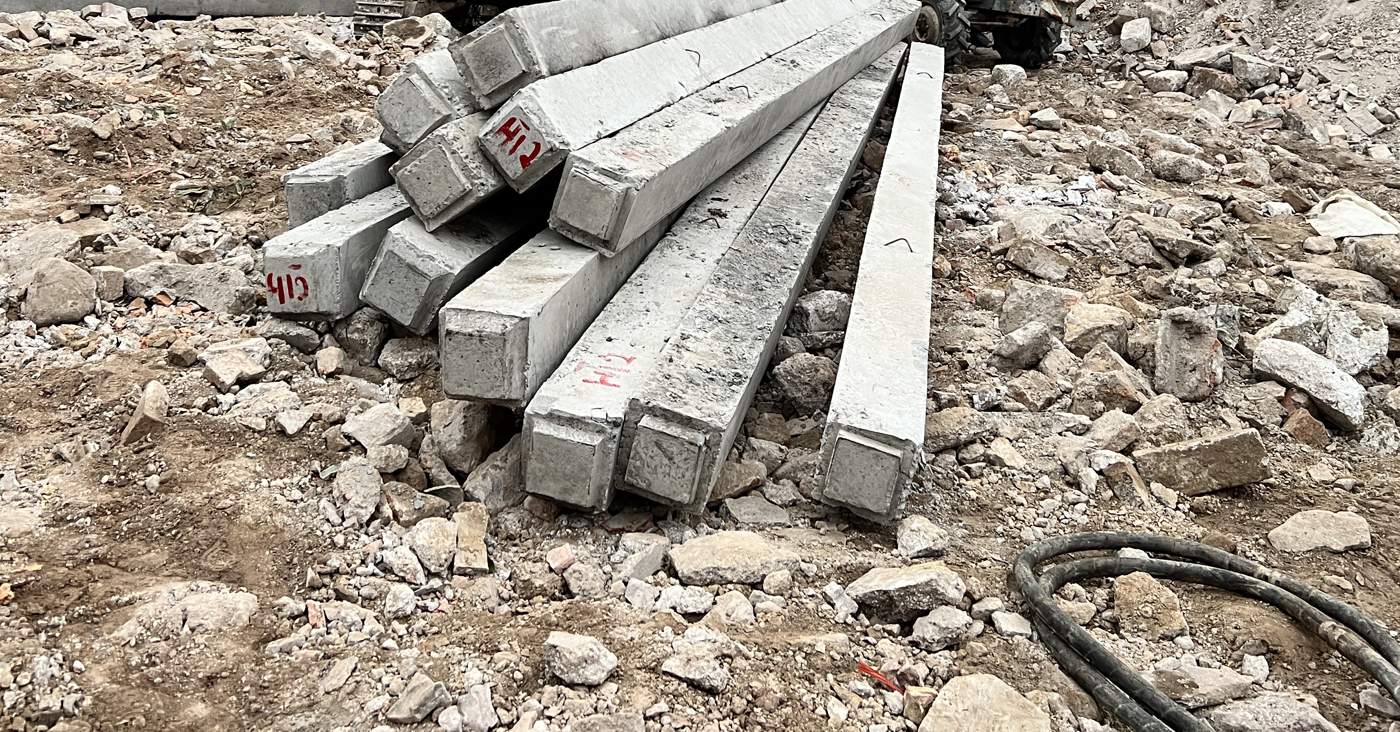

Nhiều lô cọc về công trường có ký hiệu sơn trên thân hoặc đầu cọc, như ảnh đại diện ở phần mở bài. Mỗi nơi sản xuất, mỗi nhà thầu ký hiệu một kiểu. Đừng tự đoán. Hãy hỏi nhà thầu: ký hiệu này nghĩa là gì, và nó khớp với dòng nào trong danh sách cọc của bản vẽ.
Một thói quen nên có: đoạn nào bị loại thì đánh dấu rõ và để riêng một chỗ, tách hẳn khỏi bãi cọc chờ ép. Checklist bản Toàn diện (trang 12) ghi cách xử lý là "loại cọc không đạt". Đoạn bị loại mà vẫn nằm lẫn trong đống cọc thì vẫn có ngày được cẩu lên máy.
Câu hỏi cho nhà thầu: "Cọc đã kẻ vạch chia chưa? Ký hiệu sơn này nghĩa là gì? Đoạn bị loại để ở đâu?"
9. Bảng tổng hợp: nhìn, đo, đọc hồ sơ hay hỏi thiết kế
| Điểm | Nhìn bằng mắt | Cần đo, đối chiếu | Cần chứng từ, thí nghiệm, thiết kế |
|---|---|---|---|
| 1. Hồ sơ, nhận diện lô | Số đoạn, dạng cọc (đặc/rỗng) | Chiều dài, tiết diện so với bản vẽ | Chứng chỉ xuất xưởng; kết quả thí nghiệm mẫu bê tông; mác bê tông theo thiết kế |
| 2. Bốc dỡ, xếp cọc | Có con kê dưới móc cẩu; có lăn, kéo cọc | — | — |
| 3. Thân cọc | Cong, nứt dọc, vỡ góc, lẹm rỗ, thép lộ | Độ cong ≤ 10 mm; võng ≤ 1/100; bề rộng vết nứt (0,2 mm) | Cốt thép, lớp bảo vệ — theo hồ sơ nhà sản xuất |
| 4. Đầu cọc | Vành thép bong; bê tông đầu vỡ | Góc nghiêng mặt đầu (1% / 0,5%) | Mối hàn cốt chủ vào vành — kiểm ở nơi sản xuất |
| 5. Bản mã, chi tiết nối | Mặt đầu có khít được không | Kích thước bản mã | Bản vẽ chi tiết nối cọc |
| 6. Mũi cọc | Mũi chụm, đúng tâm | Lệch mũi ≤ 10 mm; chiều dài mũi ±30 mm | — |
| 7. Chia đoạn, tổ hợp | Có vạch chia; đủ đoạn theo thứ tự; đoạn loại để riêng | — | Ý nghĩa ký hiệu — hỏi nhà thầu |
Đoạn cọc vượt giới hạn của TCVN 9394 điều 5.1.3 thì không được dùng. Với những đoạn còn phân vân — vết nứt chưa đo, sứt mẻ chưa rõ mức — chủ nhà và thợ ép đều không nên tự kết luận: để riêng đoạn đó, nhờ người có chuyên môn đo và kết luận, tốt nhất bằng văn bản.
10. Tình huống điển hình: "Cọc nhà máy, chuẩn rồi anh"
Đây là kịch bản dựng lại từ những diễn biến hay lặp lại ở công trường nhà dân, không phải một công trình cụ thể do tác giả giám sát.
Bảy giờ sáng, xe cẩu vào. Chủ nhà ra cổng thì cọc đã hạ được nửa xe. Thợ cẩu làm nhanh: cọc buộc cáp, nhấc lên, hạ xuống mép bãi, vài đoạn cuối được bẩy cho lăn sát vào đống cho gọn. Không ai nhắc đến con kê.
Chủ nhà hỏi giấy tờ. Người giao hàng chìa ra một tờ phiếu giao, ghi số lượng. "Chứng chỉ thì bên xưởng gửi sau anh ạ. Cọc nhà máy, chuẩn rồi." Chủ nhà gật đầu. Máy ép đã nổ.
Đến đoạn thứ ba, thợ cẩu một đoạn thân có góc sứt khá to ở đầu, chỗ vừa bị bẩy. Đặt lên máy, đầu ép tì vào, phần sứt vỡ thêm. Thợ bảo: "Không sao anh, sứt tí ở đầu, ép xuống là chặt." Đoạn cọc đi xuống.
Buổi chiều, đến lúc nối đoạn tiếp theo, hai mặt đầu không áp khít được vì đầu dưới đã vỡ. Thợ vẫn hàn cho xong. Không ai ghi lại chuyện này. Cuốn nhật ký hôm đó ghi lực ép đủ, chiều sâu đủ. Còn chứng chỉ lô cọc thì chủ nhà không bao giờ nhận được.
Không có gì trong câu chuyện này đủ "to" để ai đó dừng lại. Nhưng mỗi chi tiết đều là một điểm trong bài:
- Điểm 1: nhận cọc khi chưa có chứng chỉ xuất xưởng và kết quả thí nghiệm.
- Điểm 2: lăn cọc là việc TCVN 9394 điều 4.3 nghiêm cấm; xếp cọc không con kê cũng trái yêu cầu con kê gỗ dưới móc cẩu của cùng điều.
- Điểm 4: đưa một đầu cọc đã sứt lên máy ép.
- Điểm 5: nối khi hai mặt đầu không khít — trái điều kiện thứ ba của điều 4.5.1.
Và điều đáng tiếc nhất: tất cả những điều đó đều nhìn thấy được khi cọc còn nằm trên bãi. Mấy tiếng sau, chúng nằm dưới đất.
11. Sáu sai lầm thường gặp khi nhận cọc
- Nhận cọc trước, đòi giấy sau. Giấy "gửi sau" rất hay không bao giờ đến. Nhận chứng chỉ ngay khi cọc về, trước khi ép.
- Đòi giấy hợp quy thay vì chứng chỉ xuất xưởng. Cấu kiện bê tông đúc sẵn không thuộc danh mục bắt buộc hợp quy theo TT 41/2026. Đòi sai giấy thì dễ bị gạt đi và quên luôn giấy cần đòi.
- Chỉ nhìn cọc từ bên cạnh. Cọc cong chỉ lộ ra khi ngắm dọc.
- Bỏ qua đầu cọc và mũi cọc. Nhiều người chỉ nhìn thân. Đầu cọc là mặt nối hai đoạn; mũi cọc là đoạn xuống đầu tiên.
- Để đoạn bị loại nằm chung với cọc chờ ép. Loại rồi phải để riêng và đánh dấu.
- Tin câu "không sao đâu" với một đoạn cọc đáng ngờ. Đoạn vượt giới hạn thì không dùng; đoạn còn phân vân thì để riêng và nhờ người có chuyên môn đo, kết luận — không để thợ ép tự quyết.
12. Checklist nhanh trước khi cho ép
In ra, mang theo hôm cọc về. Đánh dấu ☐ → ☑.
| # | Kiểm tra | Cách | Đạt |
|---|---|---|---|
| 1 | Có chứng chỉ xuất xưởng của lô cọc và kết quả thí nghiệm mẫu bê tông | Đọc giấy | ☐ |
| 2 | Dạng cọc, tiết diện, chiều dài đoạn khớp bản vẽ | Đo, đối chiếu | ☐ |
| 3 | Đủ số đoạn mũi và đoạn thân cho số tim cọc | Đếm | ☐ |
| 4 | Cọc kê gỗ dưới vị trí móc cẩu; không lăn, không kéo lê | Nhìn | ☐ |
| 5 | Không đoạn nào cong thấy bằng mắt khi ngắm dọc | Nhìn, đo nếu nghi | ☐ |
| 6 | Không có nứt dọc, vỡ góc; vết nghi ngờ đã được đo | Nhìn, nhờ đo | ☐ |
| 7 | Lẹm, rỗ không tập trung một chỗ; không lộ thép | Nhìn | ☐ |
| 8 | Đầu cọc: vành thép nguyên, bê tông không vỡ, mặt đầu phẳng | Nhìn | ☐ |
| 9 | Bản mã đo đối chiếu bản vẽ chi tiết nối | Đo, bản vẽ | ☐ |
| 10 | Mũi cọc chụm đều, đúng tâm | Nhìn, đo nếu nghi | ☐ |
| 11 | Đã kẻ vạch chia đoạn trên thân cọc | Nhìn | ☐ |
| 12 | Đoạn bị loại đã đánh dấu và để riêng | Nhìn | ☐ |
| 13 | Có biên bản nhận lô cọc: số đoạn, ngày, người ký, đoạn loại | Ký | ☐ |
13. Câu hỏi thường gặp
Cọc bê tông đúc sẵn có bắt buộc chứng nhận hợp quy không?
Không. Theo Thông tư 41/2026/TT-BXD, cấu kiện bê tông đúc sẵn có trong Phụ lục I nhưng không thuộc Phụ lục II và Phụ lục III, nên thuộc nhóm rủi ro thấp (Điều 3 khoản 2 điểm c), không bắt buộc công bố hợp quy. Với nhóm này, Điều 5 khoản 2 vẫn yêu cầu áp dụng hệ thống quản lý chất lượng phù hợp với tiêu chuẩn công bố áp dụng và ghi nhãn trước khi đưa sản phẩm ra lưu thông. Thứ chủ nhà nên đòi là chứng chỉ xuất xưởng và kết quả thí nghiệm mẫu bê tông của lô cọc.
Mác bê tông cọc bao nhiêu là đạt?
Bài không nêu con số, vì không có con số chung cho mọi nhà. TCVN 9394:2012 (điều 5.1.1) chỉ yêu cầu bê tông cọc đảm bảo mác thiết kế và cọc được nghiệm thu theo TCVN 4453:1995. Mác cụ thể nằm trong hồ sơ thiết kế; bằng chứng đạt mác nằm trong kết quả thí nghiệm mẫu bê tông của nhà sản xuất. Nhìn mặt cọc không biết được mác bê tông.
Ai quyết định loại một đoạn cọc?
Với các đoạn vượt rõ giới hạn của tiêu chuẩn — nứt rộng hơn 0,2 mm, nứt góc sâu quá 10 mm, lẹm sứt rỗ quá 5% hoặc tập trung — TCVN 9394 điều 5.1.3 ghi rõ là không được dùng, và Checklist bản Toàn diện (trang 12) ghi cách xử lý là loại cọc không đạt. Với các trường hợp còn phân vân, chủ nhà không nên tự quyết, thợ ép cũng không. Để riêng đoạn đó và nhờ người có chuyên môn đo, kết luận, tốt nhất bằng văn bản.
Chủ nhà có cần có mặt lúc cọc về không?
Nên có mặt, hoặc có người giám sát thay mặt. Lúc cọc về là lúc duy nhất nhìn được đủ bốn mặt, hai đầu và mũi của từng đoạn. Nghị định 207/2026/NĐ-CP (Điều 10 khoản 4 điểm b) đưa "chất lượng vật liệu, cấu kiện xây dựng… trước khi đưa vào thi công" vào nội dung giám sát nhà ở riêng lẻ.
Kiểm tra cọc ly tâm (cọc tròn rỗng) có gì khác cọc vuông?
Nguyên tắc kiểm tra giống nhau: hồ sơ, thân, đầu, nối, mũi, vạch chia. Bảng 1 của TCVN 9394 có thêm ba dòng riêng cho cọc rỗng: đường kính cọc rỗng ±5 mm, chiều dày thành lỗ ±5 mm, kích thước lỗ rỗng so với tim cọc ±5 mm. Mặt đầu cọc tròn có giới hạn nghiêng chặt hơn: 0,5% so với 1% của cọc đa giác. Nhìn mặt cắt đầu cọc ly tâm sẽ thấy ngay thành cọc có đều quanh lỗ không.
Cọc đúc xong bao lâu thì được đem đi ép?
Hai bộ Checklist và TCVN 9394 không nêu mốc thời gian này, nên bài không đưa ra con số. Thứ chủ nhà nên hỏi là kết quả thí nghiệm mẫu bê tông của lô cọc — một mục mà TCVN 9394 (điều 5.1.2) xếp vào kiểm tra tại nơi sản xuất — rồi nhờ người có chuyên môn đối chiếu với mác bê tông trong hồ sơ thiết kế.
14. Kết luận
Kiểm tra cọc bê tông trước khi ép không cần máy móc gì đặc biệt. Cần một tờ bản vẽ, một cây thước, chiếc điện thoại để chụp ảnh, và vài chục phút trước khi máy ép bắt đầu chạy.
Ba điều cần nhớ:
- Giấy trước, cọc sau. Chứng chỉ xuất xưởng và kết quả thí nghiệm mẫu bê tông — không phải giấy hợp quy.
- Nhìn đủ 7 điểm, không chỉ thân cọc: cách xếp, đầu cọc, bản mã, mũi cọc và vạch chia đoạn đều nhìn được khi cọc còn trên bãi.
- Đoạn vượt giới hạn thì để riêng, không ép, và để người có chuyên môn quyết định.
Kiểm tra cọc chỉ là bước đầu của giai đoạn ép cọc. Để theo được cả quy trình — máy ép, tim cọc, mối nối, lực ép và nhật ký — anh chị có thể đọc tiếp bài kiểm tra ép cọc nhà dân: 6 chốt giám sát, và dùng bộ Checklist theo từng giai đoạn:
- 👉 Tải bản Checklist rút gọn miễn phí — để làm quen cách kiểm tra theo từng giai đoạn thi công.
- Đọc bộ đầy đủ trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z".
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu nhà anh chị sắp ép cọc và cần một người có chuyên môn kiểm tra lô cọc cùng, có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Đọc thêm: Làm móng nhà: 7 chốt kiểm tra · Định vị tim trục công trình · Chủ nhà tự giám sát xây nhà
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Nội dung kỹ thuật trong bài căn cứ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản) và TCVN 9394:2012. Căn cứ pháp lý (Luật Xây dựng 135/2025/QH15, Nghị định 207/2026/NĐ-CP, Thông tư 41/2026/TT-BXD) kiểm tra ngày 06/10/2026.
