Kiểm tra mối nối cọc bê tông khi ép: đừng chỉ nhìn mối hàn "đẹp"
Kiểm tra mối nối cọc bê tông khi ép theo 5 bước: hai đầu đoạn cọc, căn trục, hai mặt khít, đường hàn và ghi nhận theo tim cọc trước khi cho ép tiếp.

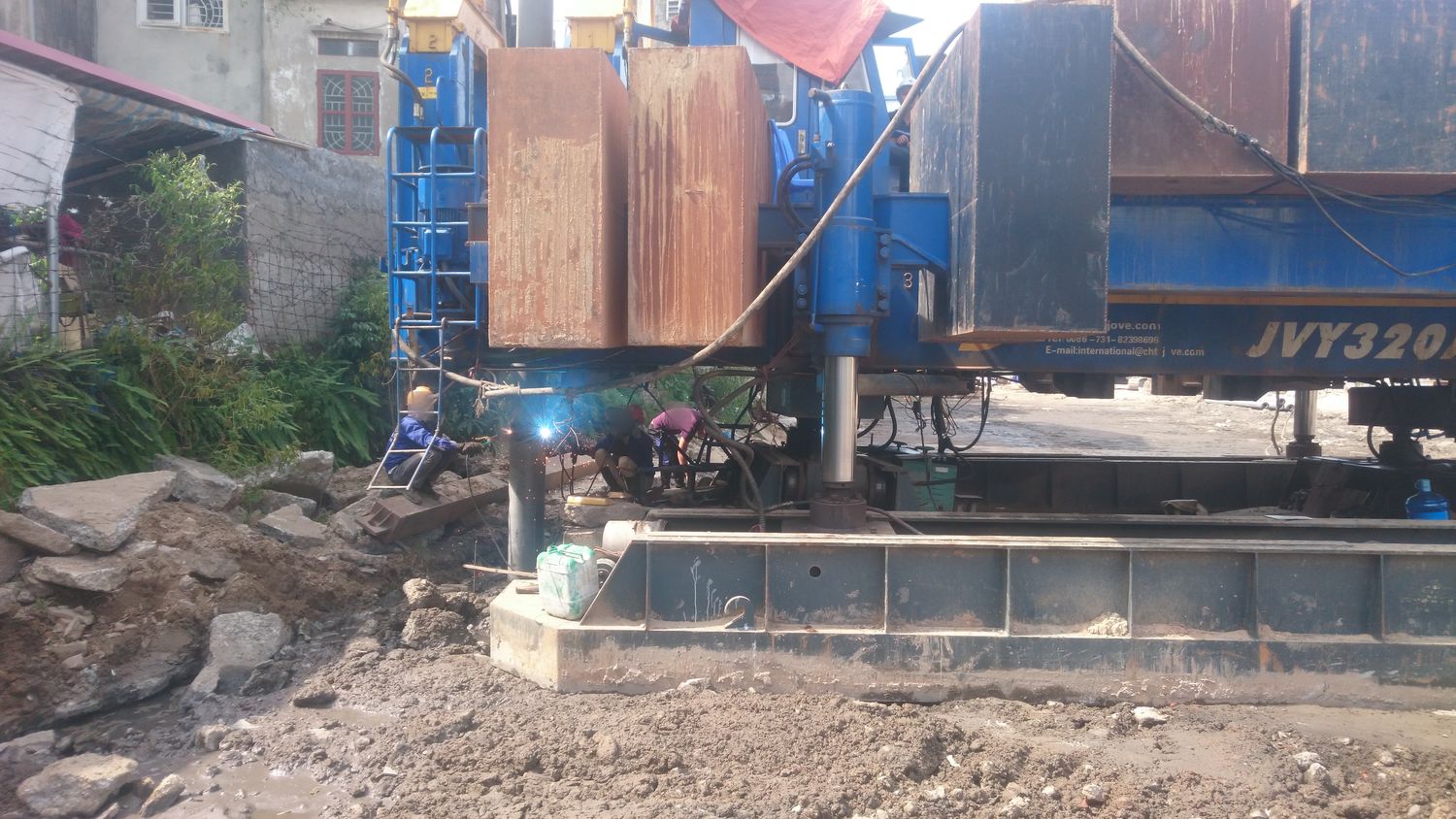

Tia lửa tắt. Người thợ gõ lớp xỉ, phủi tay, lùi lại một bước. Đường hàn quanh đầu cọc sáng, đều, nhìn rất gọn. "Đẹp rồi anh, ép tiếp nhé." Chủ nhà nhìn theo, gật đầu, rút điện thoại chụp một tấm. Máy ép chạy tiếp, và vài phút sau mối nối ấy đã nằm dưới mặt đất.
Đường hàn là thứ nhìn thấy sau cùng của một mối nối. Trước khi que hàn chạm vào thép, tiêu chuẩn thi công đã đặt sẵn ba điều kiện phải có. Và ngay cả khi nhìn vào đường hàn, có những khuyết tật mà mắt thường hay một tấm ảnh không cho anh chị biết được. Vì vậy kiểm tra mối nối cọc bê tông không bắt đầu từ đường hàn, mà bắt đầu từ lúc đoạn cọc phía trên còn đang được cẩu lên máy.
Bài này giúp anh chị:
- Đi qua 5 bước quan sát theo đúng thứ tự xảy ra tại máy ép, từ hai đầu đoạn cọc đến lúc cho ép tiếp.
- Biết phần nào nhìn được, phần nào phải đo, đối chiếu bản vẽ hoặc kiểm tra theo biện pháp thi công mới kết luận được.
- Biết ghi nhận từng mối nối theo tim cọc để sau này còn truy lại được.
Phạm vi của bài. Bài chỉ nói về mối nối hai đoạn cọc đúc sẵn tại thời điểm chuẩn bị nối và hàn nối trong quá trình ép. Quy trình giám sát ép cọc từ đầu đến cuối — máy ép, tim cọc, lực ép, điều kiện dừng ép, hồ sơ — nằm ở bài kiểm tra ép cọc nhà dân: 6 chốt giám sát. Việc kiểm tra từng đoạn cọc khi còn trên bãi nằm ở bài kiểm tra cọc bê tông trước khi ép. Bài không đưa ra chiều dài, chiều cao hay số đường hàn — những thông số đó do hồ sơ thiết kế quy định.

Mục lục
- Kiểm tra mối nối cọc bê tông: vì sao mối hàn "đẹp" chưa nói hết
- Bước 1 — Nhìn hai đầu đoạn cọc trước khi ghép
- Bước 2 — Căn chỉnh trục đoạn trên trùng đoạn dưới
- Bước 3 — Hai mặt đầu khít nhau, máy giữ tải trong lúc hàn
- Bước 4 — Hàn nối cọc bê tông: nhìn đường hàn và biết giới hạn của mắt
- Bước 5 — Ghi nhận từng mối nối trước khi cho ép tiếp
- Tình huống điển hình: "Hàn đẹp rồi, ép tiếp đi anh"
- Sáu sai lầm thường gặp khi kiểm tra mối nối cọc
- Phát hiện vấn đề ở mối nối: dừng ở đâu, ai quyết định
- Câu hỏi thường gặp
- Kết luận
1. Kiểm tra mối nối cọc bê tông: vì sao mối hàn "đẹp" chưa nói hết
Mối nối cọc ép được làm ngay tại hiện trường
Khi một cây cọc gồm nhiều đoạn, từng đoạn được đúc ở nơi sản xuất, và TCVN 9394:2012 Đóng và ép cọc — Thi công và nghiệm thu (tiêu chuẩn đang có hiệu lực, áp dụng khi hồ sơ thiết kế và hợp đồng chỉ định) dành riêng điều 5.1.2 cho việc kiểm tra cọc tại nơi sản xuất.
Mối nối giữa hai đoạn thì khác. Nó được làm ngay tại vị trí ép: đoạn trên được cẩu lên, dựng vào máy, căn chỉnh, rồi hàn với đoạn đã ép xuống phía dưới. Xong việc là ép tiếp — và mối nối đi xuống đất cùng cây cọc. Sau thời điểm đó, không ai nhìn lại được nó nữa.
Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, bản Cơ bản (trang 12), xếp đầu việc "Mối hàn nối 2 đoạn cọc phải kín, chắc, không lỗi mới ép tiếp" ở mức DỪNG — mối nối lỗi phải hàn lại, mức rủi ro Cao. Bản Toàn diện (trang 13) cũng xếp hạng mục này ở mức rủi ro Cao.
Ba điều kiện phải có trước khi được hàn
Điều đáng chú ý nhất trong tiêu chuẩn là thứ tự. TCVN 9394:2012, điều 4.5.1, ghi:
"Chỉ bắt đầu hàn nối các đoạn cọc khi:
– Kích thước các bản mã đúng với thiết kế;
– Trục của đoạn cọc đã được kiểm tra độ thẳng đứng theo hai phương vuông góc với nhau;
– Bề mặt ở đầu hai đoạn cọc nối phải tiếp xúc khít với nhau."
Cả ba điều kiện đều nằm trước đường hàn. Checklist bản Toàn diện (trang 13) chép lại đúng ba ý này ở dòng đầu tiên của tiêu chí: "Bản mã đúng thiết kế; 2 đầu đoạn cọc tiếp xúc khít; trục đã kiểm tra thẳng đứng 2 phương."
Nói cách khác: một đường hàn đẹp đặt lên hai đầu cọc hở nhau, hay lên một đoạn cọc đang nghiêng, vẫn là một mối nối chưa đủ điều kiện để hàn. Nhìn đường hàn sau cùng sẽ không thấy được những điều đó.
Năm bước, theo đúng thứ tự tại máy ép

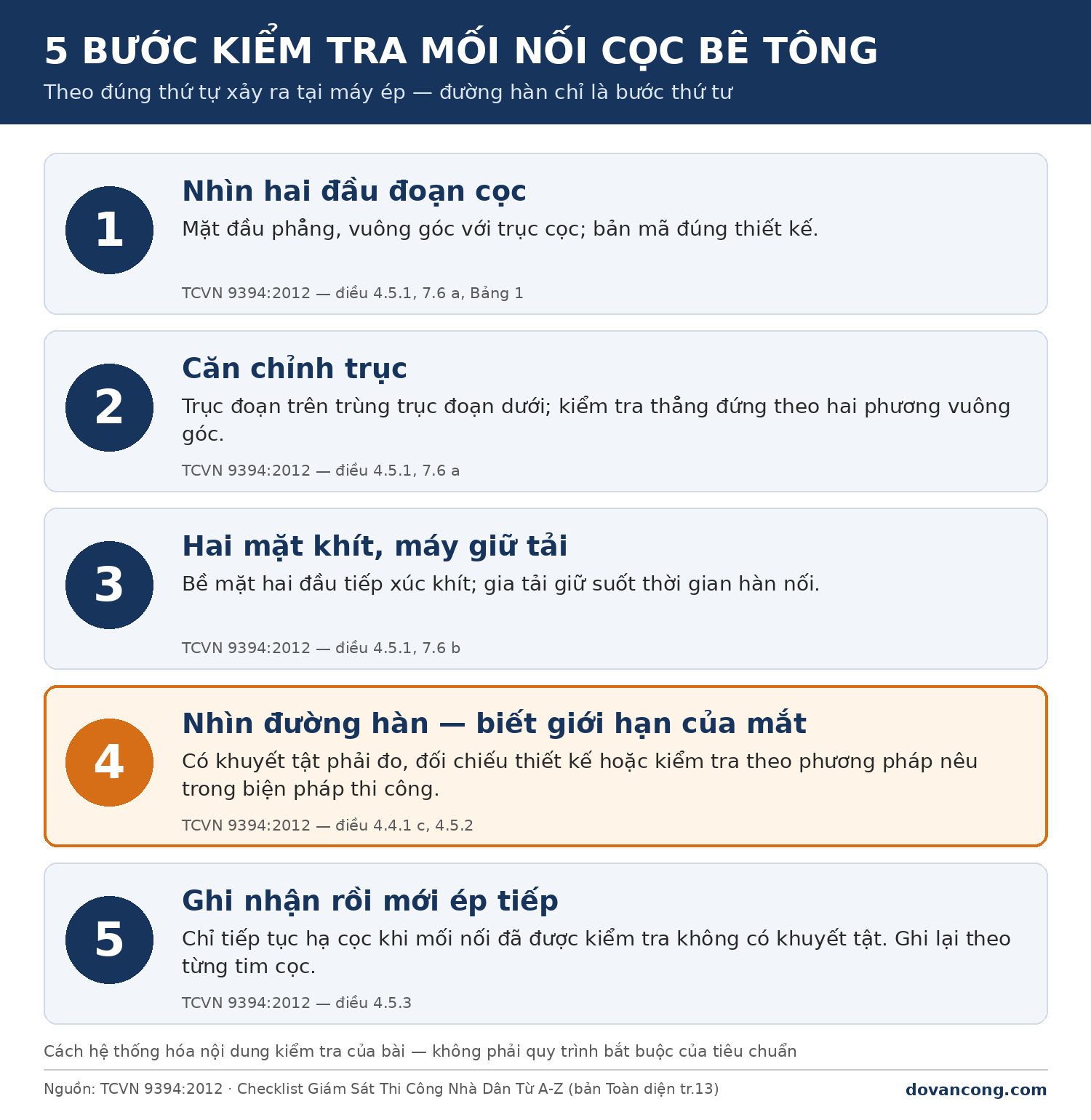

Phần còn lại của bài đi theo năm bước, đúng thứ tự công việc diễn ra:
- Nhìn hai đầu đoạn cọc trước khi ghép.
- Căn chỉnh trục đoạn trên trùng đoạn dưới, kiểm thẳng đứng theo hai phương.
- Hai mặt đầu khít nhau và máy giữ tải trong lúc hàn.
- Nhìn đường hàn — và biết giới hạn của việc nhìn.
- Ghi nhận mối nối theo tim cọc, rồi mới cho ép tiếp.

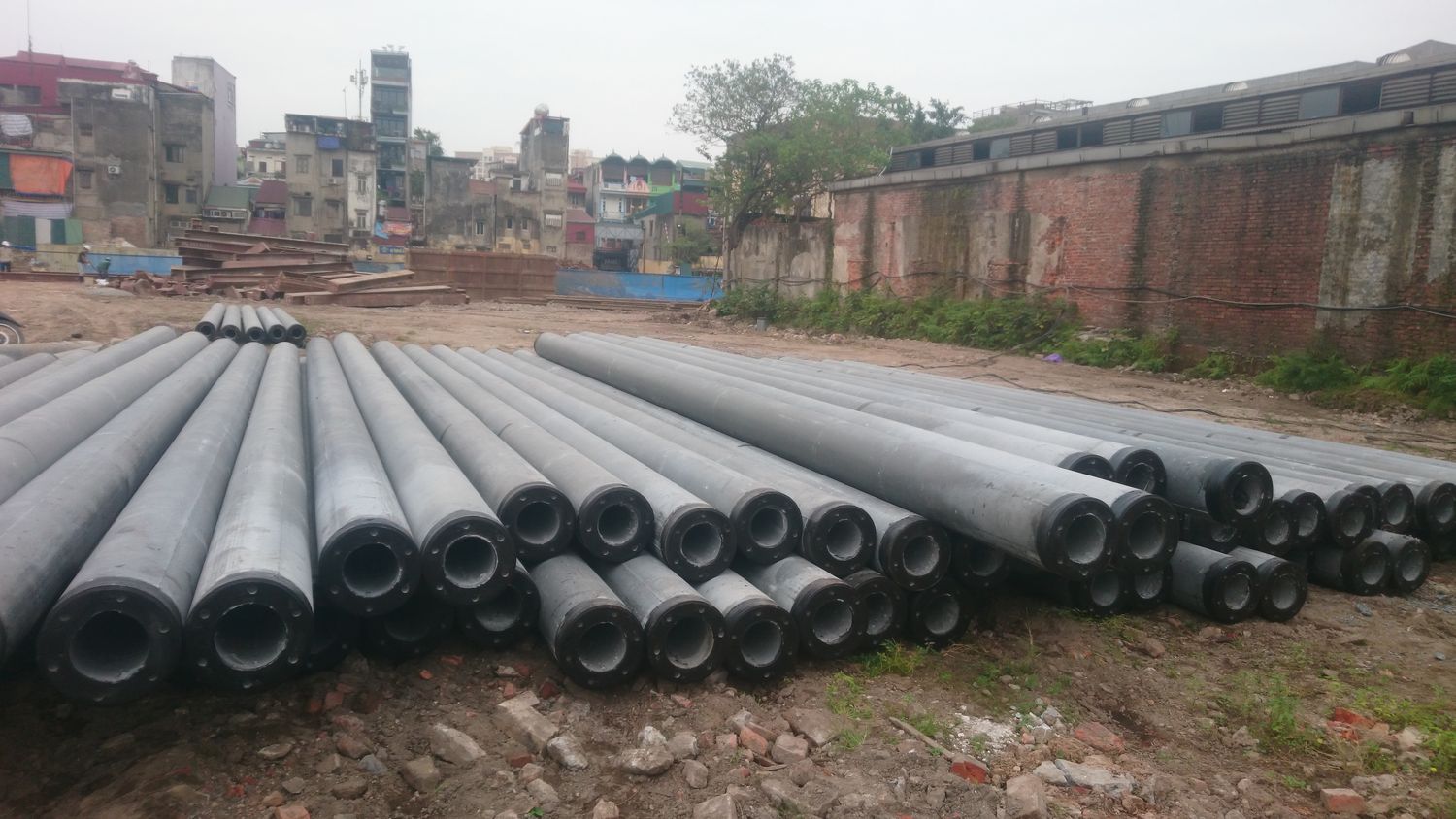

2. Bước 1 — Nhìn hai đầu đoạn cọc trước khi ghép
Mặt đầu phẳng và vuông góc với trục cọc
TCVN 9394:2012, điều 7.6 điểm a, mô tả việc đầu tiên khi ép đoạn cọc tiếp theo: "Kiểm tra bề mặt hai đầu đoạn cọc, sửa chữa cho thật phẳng; kiểm tra chi tiết mối nối…"
Hai mặt đầu chỉ có thể tiếp xúc khít với nhau nếu bản thân chúng phẳng và vuông góc với trục cọc. Tiêu chuẩn kiểm soát điều này ngay từ khâu chế tạo: Bảng 1 (mức sai lệch cho phép về kích thước cọc) có dòng "góc nghiêng của mặt đầu cọc với mặt phẳng thẳng góc trục cọc" — không quá 1 % với cọc tiết diện đa giác và 0,5 % với cọc tròn.
Ý nghĩa thực tế cho chủ nhà: nếu mặt đầu đã lệch từ lúc đúc, thì dù người thợ có cẩn thận đến đâu, hai đầu cũng khó ghép khít. Lỗi lúc đó nằm ở đoạn cọc, không nằm ở tay thợ hàn — và phát hiện sớm thì còn để riêng đoạn cọc đó ra được.

Bản mã: đã kiểm trên bãi, nhìn lại khi lên máy
Bản mã — chi tiết thép ở đầu đoạn cọc dùng để hàn nối — phải có kích thước đúng thiết kế (điều 4.5.1). Phần đối chiếu bản mã với bản vẽ nên làm từ lúc cọc còn nằm trên bãi, khi anh chị còn đi vòng quanh từng đoạn được; bài kiểm tra cọc bê tông trước khi ép đã hướng dẫn phần đó.
Khi đoạn cọc đã được cẩu lên máy, việc của anh chị chỉ là nhìn lại một lần: chi tiết đầu cọc có còn nguyên trạng như lúc kiểm trên bãi không, có chỗ nào bị va đập trong lúc cẩu dựng không. Nếu có điều gì khác lạ, chỉ cho kỹ thuật thi công xem trước khi ghép — không tự kết luận.
Câu hỏi nên hỏi ở bước này
- "Bản mã đoạn này đã đối chiếu bản vẽ chưa?"
- "Hai mặt đầu đã kiểm tra, sửa cho phẳng chưa?"
Hai câu ngắn, hỏi lúc đoạn cọc vừa lên máy, trước khi ghép. Hỏi sau khi hàn thì câu trả lời đã không còn kiểm chứng được.
3. Bước 2 — Căn chỉnh trục đoạn trên trùng đoạn dưới
Kiểm theo hai phương vuông góc
Cả điều 4.5.1 lẫn Checklist bản Toàn diện (trang 13) đều ghi rõ: trục đoạn cọc phải được kiểm tra thẳng đứng theo hai phương vuông góc với nhau. Đứng ở một phía nhìn thấy thẳng chưa có nghĩa là cọc thẳng — nó có thể đang nghiêng về phía anh chị hoặc ra xa anh chị.
Checklist bản Cơ bản (trang 11) gợi ý công cụ chủ nhà dùng được: nhìn bằng mắt hoặc quả dọi. Phía nhà thầu, TCVN 9394 (điều 4.4.2 điểm l) đưa việc "đặt máy trắc đạc để theo dõi độ thẳng đứng của cọc" vào công tác chuẩn bị. Việc của chủ nhà không phải là đo thay, mà là thấy có người kiểm theo hai phương trước khi hàn.
Trục tâm trùng nhau, độ nghiêng không quá 1 %
Điều 7.6 điểm a nêu yêu cầu cụ thể khi lắp đoạn cọc tiếp theo: lắp dựng "sao cho trục tâm đoạn cọc trùng với trục đoạn mũi cọc, độ nghiêng so với phương thẳng đứng không quá 1 %".
Có hai ý trong câu này:
- Trùng trục — đoạn trên phải nối tiếp đúng đường tâm của đoạn dưới, không lệch sang bên.
- Nghiêng có giới hạn — tiêu chuẩn có con số, và việc đo nó là của người làm kỹ thuật. Chủ nhà chỉ cần biết giới hạn đó tồn tại và hỏi xem đã được kiểm chưa.
Với đoạn mũi — đoạn đầu tiên — điều 7.5 còn chặt hơn: kiểm tra theo hai phương vuông góc sao cho độ lệch tâm không quá 10 mm, và "khi phát hiện cọc bị nghiêng phải dừng ép để căn chỉnh lại". Phần sai lệch vị trí cọc trên mặt bằng và cách phân loại theo bố trí cọc đã có trong bài kiểm tra ép cọc nhà dân, bài này không nhắc lại.
Trục lệch thì chuyện gì có thể xảy ra
Điều 7.7 của tiêu chuẩn liệt kê các hiện tượng có thể gặp khi lực nén tăng đột ngột trong lúc ép. Một trong số đó là: "Cọc bị xiên, mũi cọc tì vào gờ nối của cọc bên cạnh." Khi đó, phương án xử lý nêu trong cùng điều là cọc nghiêng quá quy định phải "nhổ lên ép lại hoặc ép bổ sung cọc mới (do thiết kế chỉ định)".
Đó là cách tiêu chuẩn nói rằng căn chỉnh trục ở mặt đất không phải chuyện hình thức. Một đoạn cọc nối lệch ở trên sẽ đi lệch ở dưới, và lúc đó chỉ thiết kế mới quyết định được phải làm gì.
4. Bước 3 — Hai mặt đầu khít nhau, máy giữ tải trong lúc hàn
Vì sao "khít" là điều kiện, không phải chi tiết phụ
Điều kiện thứ ba của điều 4.5.1 là "bề mặt ở đầu hai đoạn cọc nối phải tiếp xúc khít với nhau". Checklist bản Cơ bản (trang 12) diễn đạt cho chủ nhà gọn hơn: "Hai đầu cọc khít nhau."
Đây là điều kiện nhìn được bằng mắt, ngay trước lúc hàn. Nếu giữa hai mặt đầu còn khe hở thấy rõ, đó là lúc nên hỏi — không phải sau khi đường hàn đã phủ kín quanh chu vi.
Máy giữ tải suốt thời gian hàn nối
Điều 7.6 điểm b viết:
"Gia tải lên cọc khoảng 10 % đến 15 % tải trọng thiết kế suốt trong thời gian hàn nối để tạo tiếp xúc giữa hai bề mặt bê tông; tiến hành hàn nối theo quy định trong thiết kế."
Câu này cho thấy tiêu chuẩn coi việc hai mặt bê tông tì vào nhau là một phần của mối nối, chứ không chỉ có đường hàn. Và nó yêu cầu điều đó được giữ suốt trong thời gian hàn.
Chủ nhà không cần tự đọc con số tải trên đồng hồ. Điều anh chị quan sát được là: trong lúc thợ hàn, máy có đang giữ tải trên đầu cọc hay đã nhả hẳn ra. Nếu không chắc, hỏi thẳng: "Lúc hàn, máy có giữ tải không anh?"
Không giục thợ, cũng không để cọc nằm quá lâu
Điều 7.6 điểm d có một khuyến cáo ít người để ý: "Không nên dừng mũi cọc trong đất sét dẻo cứng quá lâu (do hàn nối hoặc do thời gian cuối ca ép...)."
Câu này tạo ra một thế cân bằng mà người đứng xem nên hiểu. Một mặt, mối nối phải được làm đủ các bước — giục thợ hàn nhanh lên không giúp gì. Mặt khác, việc hàn nối cũng không nên kéo dài vô cớ, và một cây cọc ép dở để qua cuối ca không phải chuyện nên xem nhẹ. Tiêu chuẩn không ghi mốc thời gian cụ thể; điều cần làm là hỏi nhà thầu đã tính trình tự ép trong ngày thế nào để tránh tình huống đó.
5. Bước 4 — Hàn nối cọc bê tông: nhìn đường hàn và biết giới hạn của mắt
Danh mục khuyết tật trong tiêu chuẩn
TCVN 9394:2012, điều 4.5.2, quy định đường hàn mối nối cọc "phải đảm bảo đúng quy định của thiết kế về chịu lực", và không được có các khuyết tật sau:
- kích thước đường hàn sai lệch so với thiết kế;
- chiều cao hoặc chiều rộng của mối hàn không đồng đều;
- đường hàn không thẳng, bề mặt mối hàn bị rỗ, không ngấu, quá nhiệt, có chảy loang, lẫn xỉ, bị nứt.
Checklist bản Toàn diện (trang 13) tóm lại thành: đường hàn đúng kích thước thiết kế, "KHÔNG rỗ, không nứt, không ngậm xỉ, không chảy loang, không quá nhiệt". Bản Cơ bản (trang 12) rút gọn hơn nữa cho chủ nhà.
Lưu ý: tiêu chuẩn không ghi một con số chiều dài hay chiều cao đường hàn nào cho mọi công trình. Nó dẫn về thiết kế. Mỗi công trình, mỗi loại cọc có chi tiết mối nối riêng trên bản vẽ.

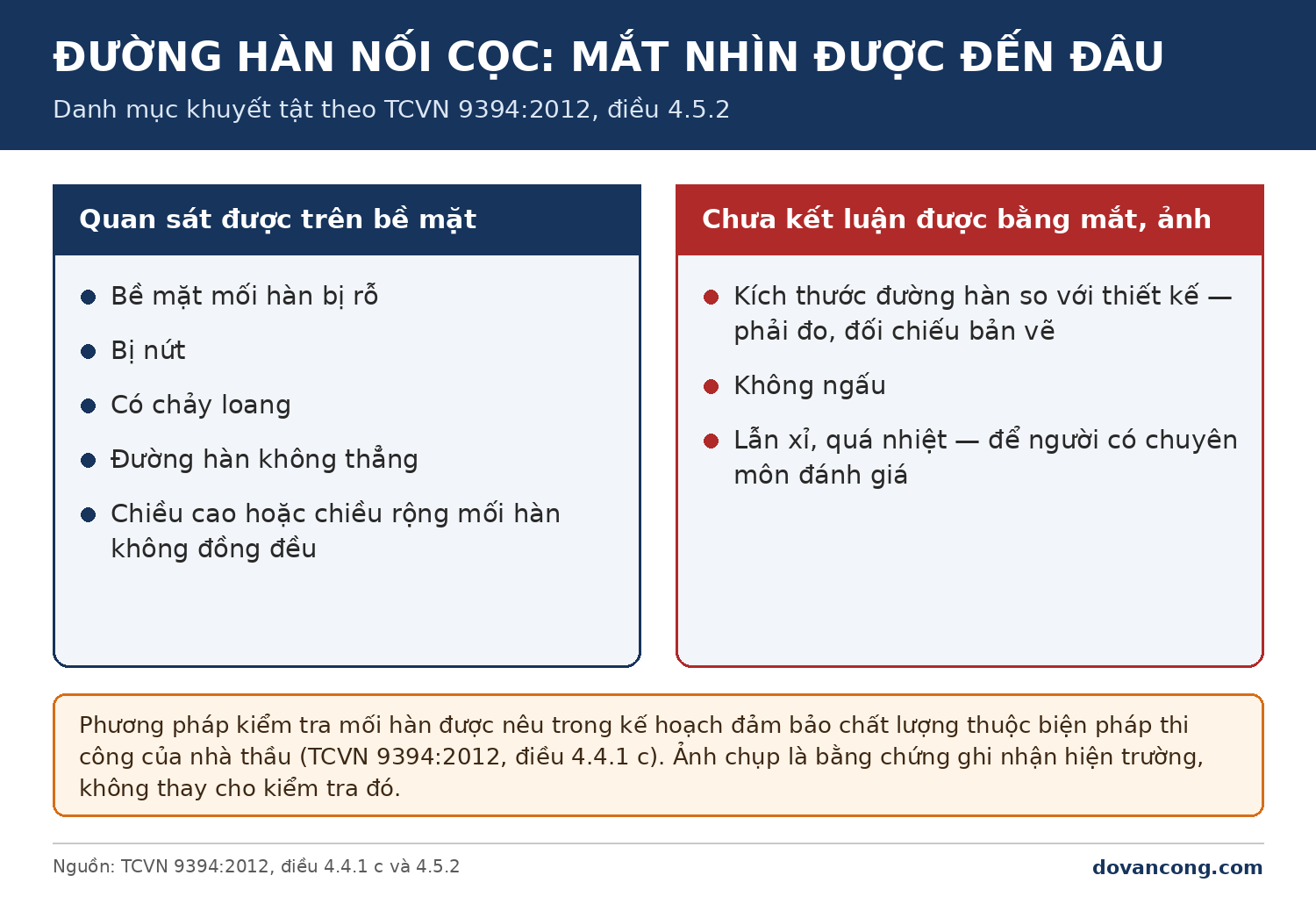

Phần quan sát được trên bề mặt
Tiêu chuẩn không chia danh mục trên thành nhóm "nhìn được" và "không nhìn được". Cách chia dưới đây là để chủ nhà dễ dùng ở công trường.
Một số khuyết tật hiện ra trên bề mặt đường hàn: rỗ, nứt, chảy loang, đường hàn không thẳng, chiều cao hoặc chiều rộng không đồng đều. Đây là những thứ anh chị có thể để ý và chụp lại.
Nếu thấy dấu hiệu quá nhiệt/cháy xém quan sát được ở vùng hàn, cũng chụp lại và chỉ cho kỹ thuật xem. Đừng tự đoán nguyên nhân, và đừng tự kết luận mối hàn đạt hay không đạt từ những gì nhìn thấy.
Phần chưa kết luận được bằng mắt hay ảnh
Có những mục trong danh sách của điều 4.5.2 mà mắt chủ nhà và một tấm ảnh không trả lời được:
- Kích thước đường hàn so với thiết kế — muốn biết đúng hay sai phải đo và đối chiếu bản vẽ chi tiết mối nối.
- Không ngấu — không đánh giá được qua ảnh chụp.
- Lẫn xỉ, quá nhiệt — nên để người có chuyên môn đánh giá.

Phương pháp kiểm tra mối hàn nằm ở đâu
Nếu mắt không đủ, thì ai kiểm tra và kiểm tra bằng cách nào? TCVN 9394:2012, điều 4.4.1 điểm c, trả lời ở khâu chuẩn bị: biện pháp thi công cọc do nhà thầu lập nên làm rõ "kế hoạch đảm bảo chất lượng, trong đó nêu rõ … phương pháp kiểm tra độ thẳng đứng, kiểm tra mối hàn …".
Tiêu chuẩn chỉ yêu cầu phương pháp kiểm tra mối hàn phải được nêu trong kế hoạch đảm bảo chất lượng của biện pháp thi công. Nó không chỉ định một phương pháp cụ thể nào cho mọi công trình. Vì vậy câu hỏi đúng của chủ nhà không phải là "kiểm bằng máy gì", mà là:
- "Biện pháp thi công ép cọc ghi kiểm tra mối hàn bằng cách nào?"
- "Ai kiểm tra từng mối, và ghi lại ở đâu?"
Checklist bản Toàn diện (trang 13) ghi cách xử lý cho hạng mục này: "Kiểm tra từng mối hàn; hàn lại nếu khuyết tật." Còn câu hỏi bản Cơ bản (trang 12) gợi ý cho chủ nhà là: "Mối hàn nối cọc đã kiểm tra chưa, có bị rỗ/nứt không?"
Sau khi hàn
Điều 4.5.3 chốt lại: "Chỉ được tiếp tục hạ cọc khi đã kiểm tra mối nối hàn không có khuyết tật." Bản Cơ bản (trang 12) nói theo cách của chủ nhà: "hàn xong mới hạ tiếp."
Khi đã cho ép tiếp, điều 7.6 điểm c yêu cầu "tăng dần lực ép để các đoạn cọc xuyên vào đất với vận tốc không quá 2 cm/s" — trị số này Checklist bản Toàn diện (trang 13) cũng ghi cho "các đoạn tiếp theo". Nghĩa là sau mối nối, máy không được "thả" cho cọc lao xuống, mà phải tăng lực từ từ.
6. Bước 5 — Ghi nhận từng mối nối trước khi cho ép tiếp
Mỗi mối nối gắn với một tim cọc
TCVN 9394:2012, điều 8.1, yêu cầu nhà thầu có kỹ thuật viên thường xuyên theo dõi và ghi chép nhật ký hạ cọc, và tư vấn giám sát hoặc đại diện chủ đầu tư nên cùng nhà thầu nghiệm thu cho từng cọc tại hiện trường. Điều 8.4 đưa "nhật ký hạ cọc và biên bản nghiệm thu từng cọc" cùng "hồ sơ hoàn công cọc" vào bộ hồ sơ nghiệm thu; điều 8.7 yêu cầu hồ sơ nghiệm thu "được lưu giữ trong suốt tuổi thọ thiết kế của công trình".
Checklist bản Toàn diện (trang 13) liệt kê hồ sơ nghiệm thu ép cọc gồm "biên bản trắc đạc định vị, chứng chỉ cọc, nhật ký & biên bản nghiệm thu từng cọc, hồ sơ hoàn công thể hiện sai lệch mặt bằng & chiều sâu". Bản Cơ bản (trang 12) gợi ý câu hỏi: "Cho tôi xem nhật ký ép cọc và bản vẽ hoàn công vị trí cọc."
Điểm chung của tất cả: mọi thứ được ghi theo từng cọc. Một mối nối chỉ có giá trị truy vết khi trả lời được ba câu: tim cọc số mấy, nối giữa đoạn nào với đoạn nào, ở độ sâu nào.
Chụp ảnh để truy vết, không phải để nghiệm thu
Điện thoại của chủ nhà là công cụ ghi nhận rất tốt — nếu dùng đúng vai trò. Một bộ ảnh có ích cho mỗi mối nối thường theo thứ tự công việc:
- hai mặt đầu đoạn cọc trước khi ghép;
- đoạn trên đã dựng vào máy, chụp từ hai phía vuông góc;
- lúc đang hàn, thấy máy và đầu cọc;
- đường hàn sau khi xong, chụp đủ các mặt quanh đầu cọc;
- một tấm có ký hiệu tim cọc hoặc vị trí trên mặt bằng.
Nhưng cần nói rõ: ảnh là bằng chứng ghi nhận hiện trường. Ảnh không thay hồ sơ thiết kế, không thay biện pháp thi công, và không thay việc kiểm tra mối hàn theo yêu cầu kỹ thuật. Ảnh giúp sau này đối chiếu xem mối nối nào được làm lúc nào, trong điều kiện nào — không giúp kết luận mối hàn đạt hay không.
Ghi vào đâu
Mẫu nhật ký ép cọc tham khảo ở Phụ lục A.5 của TCVN 9394:2012 có các mục cho từng cọc như "số lượng và chiều dài các đoạn cọc", cột "ký hiệu đoạn", độ sâu, áp lực, lực ép và cột "ghi chú", ký bởi kỹ thuật thi công và tư vấn giám sát. Mẫu này không có một trường riêng cho việc kiểm tra mối nối.
Vì vậy, đây là gợi ý thực hành của bài, để chủ nhà và nhà thầu dễ truy vết: thống nhất với nhà thầu ngay từ đầu rằng mỗi mối nối sẽ được ghi một dòng ngắn trong phần ghi chú của nhật ký hoặc trong hồ sơ thi công — tim cọc, đoạn nối, độ sâu, đã kiểm những gì, ai kiểm — kèm số ảnh tương ứng. Đây không phải một trường bắt buộc mà TCVN 9394:2012 quy định riêng cho mối nối trong mẫu A.5, và không thay đổi nội dung mẫu của tiêu chuẩn.

Phần ghi lực ép theo độ sâu và cách đọc một trang nhật ký ép cọc đầy đủ đã có trong bài kiểm tra ép cọc nhà dân.
Muốn có sẵn các câu hỏi này theo từng giai đoạn? Bản Checklist rút gọn có các thẻ kiểm tra giai đoạn móng để anh chị mang theo ra công trường: Tải bản Checklist rút gọn miễn phí.
7. Tình huống điển hình: "Hàn đẹp rồi, ép tiếp đi anh"
Đây là một kịch bản điển hình được dựng để minh họa, không phải một công trình cụ thể mà tác giả đã giám sát.
Chiều muộn của ngày ép thứ hai. Trời vừa tạnh mưa, mặt bằng còn nhão. Còn vài tim cọc nữa là xong, và ai cũng muốn ép cho kịp trước khi tối.
Đoạn cọc thứ hai được cẩu lên, dựng vào máy. Người thợ đứng một phía, nheo mắt nhìn: "Thẳng rồi." Không ai sang phía bên kia nhìn lại. Hai mặt đầu ghép vào nhau, thợ hàn bắt đầu. Chủ nhà lúc đó đang đứng nói chuyện với người giao cọc ở ngoài cổng.
Khi chủ nhà quay vào, đường hàn đã xong, sáng và đều. "Đẹp rồi anh, ép tiếp nhé." Chủ nhà chụp một tấm ảnh đường hàn — một tấm, từ một phía — rồi gật đầu.
Không có gì trong kịch bản này chứng minh mối nối ấy có lỗi. Vấn đề nằm ở chỗ khác: không ai còn trả lời được hai mặt đầu đã khít chưa, trục đã kiểm theo hai phương chưa, máy có giữ tải lúc hàn không, đường hàn có đúng kích thước bản vẽ không. Tấm ảnh duy nhất chỉ cho thấy bề mặt một phía của đường hàn. Và vài phút sau, mối nối đã nằm dưới đất.
Nếu chủ nhà có mặt từ lúc đoạn cọc được dựng lên, ba câu hỏi ngắn — "đã kiểm hai phương chưa?", "hai mặt khít chưa?", "lúc hàn máy có giữ tải không?" — và năm tấm ảnh theo thứ tự đã đủ để mối nối đó có một bộ ghi nhận đàng hoàng.
8. Sáu sai lầm thường gặp khi kiểm tra mối nối cọc
- Chỉ đến xem lúc hàn xong. Ba điều kiện của điều 4.5.1 nằm trước đường hàn; đến muộn là không thấy được.
- Kiểm thẳng đứng từ một phía. Tiêu chuẩn và cả hai bản Checklist đều yêu cầu hai phương vuông góc.
- Không để ý máy có giữ tải lúc hàn. Điều 7.6 điểm b yêu cầu gia tải suốt thời gian hàn nối để tạo tiếp xúc giữa hai bề mặt bê tông.
- Coi một tấm ảnh đẹp là "đạt". Ảnh là bằng chứng ghi nhận, không phải phương pháp kiểm tra mối hàn.
- Hỏi "hàn bao nhiêu phân là đủ" ở ngoài hiện trường. Kích thước đường hàn do thiết kế quy định; câu trả lời nằm trên bản vẽ chi tiết mối nối.
- Không ghi mối nối theo tim cọc. Ảnh không gắn với tim cọc và độ sâu thì sau này rất khó dùng để đối chiếu.
9. Phát hiện vấn đề ở mối nối: dừng ở đâu, ai quyết định
Hai bản Checklist thống nhất ở điểm này:
- Mối nối có khuyết tật → dừng, hàn lại. Bản Cơ bản (trang 12): "DỪNG — mối nối lỗi phải hàn lại." Bản Toàn diện (trang 13): "Kiểm tra từng mối hàn; hàn lại nếu khuyết tật." Phát hiện khi mối nối còn trên mặt đất thì còn sửa được bằng cách hàn lại.
- Cọc nghiêng → dừng ép để căn chỉnh. Lệch lớn thì thiết kế quyết định: Checklist bản Toàn diện (trang 13) ghi "cọc lệch lớn phải được Thiết kế chấp thuận"; bản Cơ bản (trang 11) ghi "DỪNG — lệch lớn phải được thiết kế chấp thuận".
- Sự cố hoặc cọc hư hỏng → nhà thầu báo thiết kế. TCVN 9394:2012 điều 8.1 ghi rõ trường hợp có sự cố hoặc cọc bị hư hỏng, nhà thầu phải báo cho thiết kế để có biện pháp xử lý thích hợp.
Chủ nhà không phải người quyết định phương án kỹ thuật. Nhưng khi thấy một trong các tình huống trên, chủ nhà nên đề nghị tạm dừng để người có chuyên môn xem xét — đúng với mức DỪNG mà Checklist đặt cho hai hạng mục này.
Về trách nhiệm, các văn bản pháp luật đang có hiệu lực (kiểm tra ngày 08/10/2026) đặt việc giám sát nhà ở riêng lẻ theo ba tầng:
- Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1: công trình xây dựng phải được giám sát về chất lượng trong quá trình thi công; luật khuyến khích giám sát thi công đối với công trình nhà ở riêng lẻ của hộ gia đình, cá nhân.
- Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b: chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công; khuyến khích chủ sở hữu tổ chức giám sát, lập và lưu trữ hồ sơ theo quy định của Nghị định.
- Cùng Điều 10, khoản 3 điểm c: nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên thì phải tổ chức thi công, giám sát theo quy định của Nghị định.
Anh chị có thể tự theo dõi theo hướng dẫn trong bài chủ nhà tự giám sát xây nhà, hoặc mời người có chuyên môn đứng cùng trong những ngày ép cọc.
10. Câu hỏi thường gặp
Mối hàn nối cọc nhìn đều, đẹp là đạt chưa?
Chưa đủ để kết luận. TCVN 9394:2012 điều 4.5.2 có những khuyết tật không thấy được từ bề mặt, như kích thước đường hàn sai lệch so với thiết kế hay không ngấu. Ngoài ra, ba điều kiện trước khi hàn ở điều 4.5.1 — bản mã đúng thiết kế, thẳng đứng hai phương, hai mặt đầu khít — không nhìn ra được từ đường hàn đã xong.
Đường hàn nối cọc phải dài, cao bao nhiêu?
Do thiết kế quy định. Tiêu chuẩn yêu cầu đường hàn "đảm bảo đúng quy định của thiết kế về chịu lực" và coi "kích thước đường hàn sai lệch so với thiết kế" là khuyết tật. Hãy hỏi nhà thầu bản vẽ chi tiết mối nối của chính công trình nhà mình.
Vì sao máy phải giữ tải trong lúc hàn?
Điều 7.6 điểm b nêu mục đích: gia tải "suốt trong thời gian hàn nối để tạo tiếp xúc giữa hai bề mặt bê tông". Chủ nhà không cần đọc con số tải, chỉ cần để ý máy có đang giữ tải trên đầu cọc trong lúc thợ hàn hay không.
Chụp ảnh mối nối có thay được biên bản nghiệm thu không?
Không. Ảnh là bằng chứng ghi nhận hiện trường. Hồ sơ nghiệm thu ép cọc theo TCVN 9394:2012 điều 8.4 gồm nhật ký hạ cọc, biên bản nghiệm thu từng cọc, hồ sơ hoàn công và các tài liệu khác. Ảnh nên được đánh số và gắn với tim cọc để đi kèm bộ hồ sơ đó.
Tôi không có mặt lúc nối một cọc, giờ phải làm sao?
Mối nối đã ép xuống thì không còn nhìn lại được. Thứ còn lại là hồ sơ: nhật ký do kỹ thuật viên nhà thầu ghi (điều 8.1), biên bản nghiệm thu từng cọc, ảnh nếu có. Hãy đề nghị xem phần ghi chép của đúng tim cọc đó. Nếu có điều gì bất thường, việc đánh giá và đưa ra phương án thuộc về người thiết kế — chủ nhà không tự kết luận.
11. Kết luận
Kiểm tra mối nối cọc bê tông không đòi hỏi chủ nhà phải biết hàn. Nó đòi hỏi có mặt đúng lúc — từ khi đoạn cọc phía trên được cẩu lên, chứ không phải khi tia lửa đã tắt.
Ba điều cần nhớ:
- Điều kiện trước khi hàn quan trọng ngang đường hàn. Bản mã đúng thiết kế, thẳng đứng hai phương, hai mặt đầu khít — và máy giữ tải trong lúc hàn.
- Mắt và ảnh có giới hạn. Kích thước đường hàn phải đối chiếu bản vẽ; phương pháp kiểm tra mối hàn nằm trong biện pháp thi công. Đừng để một tấm ảnh đẹp thay cho việc kiểm tra.
- Ghi nhận theo tim cọc, rồi mới cho ép tiếp. Sau thời điểm đó, hồ sơ là thứ còn lại để đối chiếu mối nối.
Mối nối chỉ là một chốt trong cả giai đoạn ép cọc. Để theo được toàn bộ quy trình giám sát ép cọc, anh chị đọc tiếp bài kiểm tra ép cọc nhà dân: 6 chốt giám sát, và dùng bộ Checklist theo từng giai đoạn:
- 👉 Tải bản Checklist rút gọn miễn phí — để làm quen cách kiểm tra theo từng giai đoạn thi công.
- Đọc bộ đầy đủ trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z".
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu nhà anh chị sắp ép cọc và cần một người có chuyên môn đứng cùng ở những mối nối đầu tiên, có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Đọc thêm: Kiểm tra cọc bê tông trước khi ép · Làm móng nhà: 7 chốt kiểm tra · Chủ nhà tự giám sát xây nhà
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Nội dung kỹ thuật trong bài căn cứ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản) và TCVN 9394:2012. Căn cứ pháp lý (Luật Xây dựng 135/2025/QH15, Nghị định 207/2026/NĐ-CP) kiểm tra ngày 08/10/2026.
