Bê tông lót móng: lớp mỏng nhưng bỏ qua kiểm tra là thép đặt sai ngay từ đầu
Bê tông lót móng để làm gì và kiểm tra thế nào? 5 việc chủ nhà cần xem trước khi đặt thép: phạm vi, cao độ, chiều dày theo bản vẽ, độ phẳng, độ sạch.
Buổi sáng đổ lót thường là một trong những buổi làm nhanh của giai đoạn móng. Xe bê tông vào, vài người thợ san gạt, chưa tới trưa là xong. Anh chị hỏi một câu, thợ cười: "Lớp lót thôi mà anh, có chịu gì đâu."
Đúng là lớp lót mỏng. Nhưng toàn bộ thép đài, thép giằng sắp đặt lên đó sẽ nằm trên chính mặt này. Lót hụt ra ngoài mép, thanh thép ở mép lưới sẽ tì xuống đất. Lót cao hơn thiết kế, lót lồi lõm, lót còn vũng nước — tất cả đều đi thẳng vào phần thép móng, và chỉ vài ngày sau là bị thép, cốp pha, rồi bê tông móng che kín.

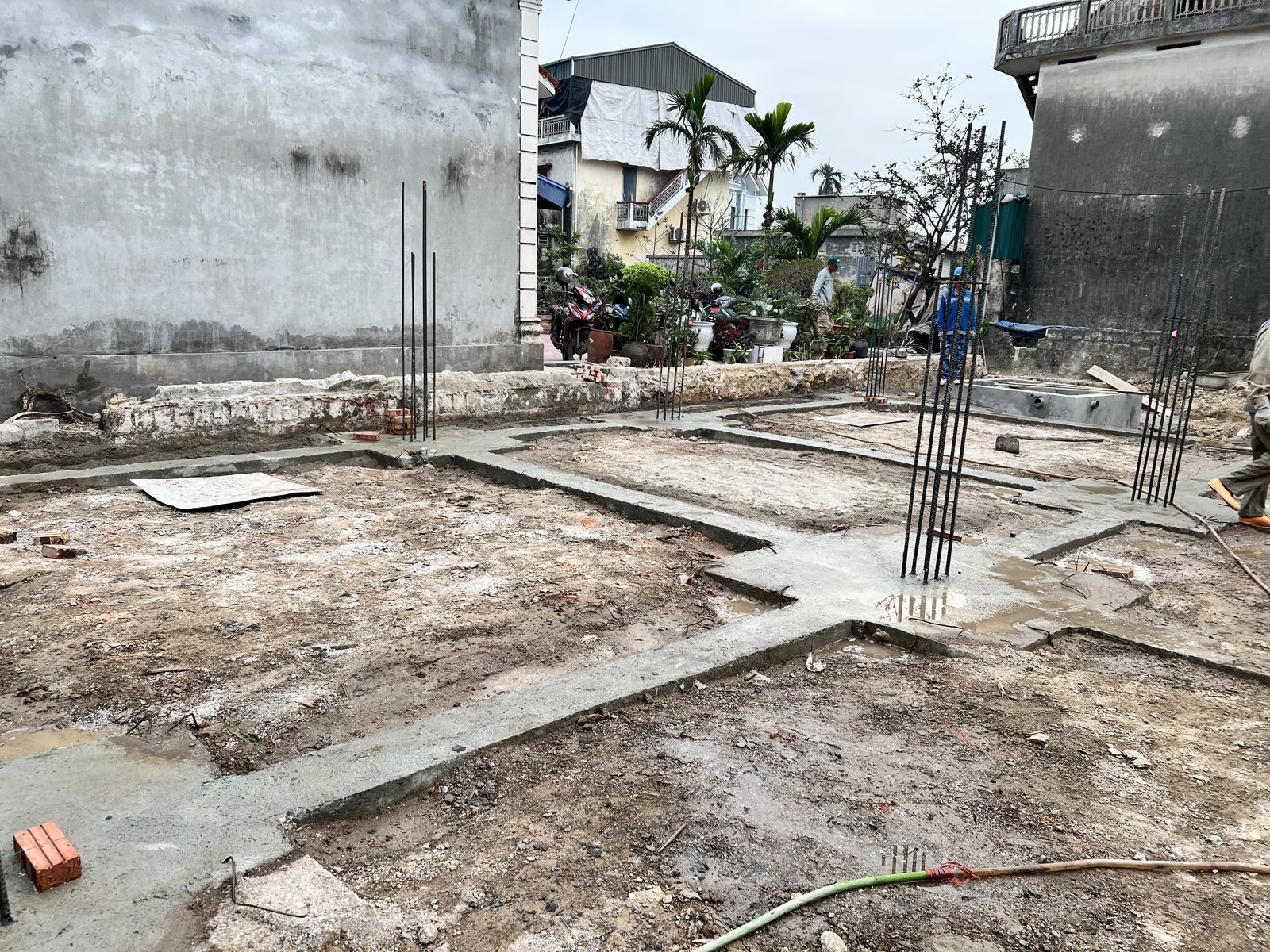

Bê tông lót móng là việc nhỏ, nhưng là việc mở đầu cho phần thép móng. Bài này giúp anh chị:
- Hiểu bê tông lót móng để làm gì, để biết mình đang nhìn cái gì.
- Kiểm tra 5 việc trên mặt lót trước khi cho đặt thép: phạm vi, cao độ, loại và chiều dày, độ phẳng, độ sạch.
- Biết lúc nào chỉ cần ghi nhận, lúc nào phải tạm dừng và yêu cầu đổ lại.
Giới hạn của bài — đọc trước. Bài không đưa ra một chiều dày hay một mác bê tông lót "chung cho mọi nhà". Loại vật liệu lót, chiều dày và cao độ mặt lót phải lấy từ bản vẽ móng của chính công trình anh chị. Việc của chủ nhà là hỏi đúng, đối chiếu đúng, và giữ lại bằng chứng.

Mục lục
- Bê tông lót móng để làm gì?
- Trước khi đổ lót: đáy hố phải đạt ba điều
- Kiểm tra bê tông lót: 5 việc trước khi cho đặt thép
- Mặt lót là chỗ định vị lại trước khi đặt thép
- Chuyển sang bước đặt thép: mặt lót phải bảo đảm gì
- Lớp lót và biên bản: chủ nhà giữ lại gì
- Tình huống điển hình: "Lót thôi mà anh, hụt tí mép không sao"
- Sáu sai lầm thường gặp với lớp bê tông lót
- Checklist nhanh: kiểm tra bê tông lót móng
- Câu hỏi thường gặp
- Kết luận
1. Bê tông lót móng để làm gì?
Trong bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, bê tông lót móng là một hạng mục riêng — Hạng mục 5 của giai đoạn móng — đứng ngay sau đào hố và ngay trước cốt thép móng. Vị trí đó nói lên vai trò của nó: lớp lót là ranh giới giữa đất và thép.
Checklist nêu rõ hai yêu cầu cho lớp lót:
- Có lớp lót trước khi đặt thép; không đặt thép trực tiếp lên đất (mã MONG-05.1, Checklist bản Cơ bản, trang 16).
- Phủ rộng ra mép đáy đài/móng để bảo đảm lớp bê tông bảo vệ thép (mã MONG-05.2, Checklist bản Toàn diện, trang 16).
Từ hai yêu cầu đó, có thể gói vai trò của lớp lót vào ba việc:
Việc thứ nhất — tách thép khỏi đất. Thép đặt thẳng lên đất thì phần bê tông bao quanh thép ở đáy móng không được bảo đảm. Bản Cơ bản ghi gọn: lót phủ rộng ra mép "để thép không sát đất".
Việc thứ hai — giữ lớp bê tông bảo vệ ở đáy và ở mép. Lớp bê tông bảo vệ là phần bê tông nằm giữa thanh thép ngoài cùng và mặt ngoài cấu kiện. Ở đáy móng, con kê đặt trên mặt lót quyết định lớp này dày bao nhiêu. Nếu mặt lót thấp chỗ này, cao chỗ kia, hoặc hụt ra khỏi mép, thì lớp bảo vệ cũng lệch theo. Checklist gọi thẳng tên lỗi: "Lót mỏng/không phẳng làm sai lớp bảo vệ thép" (bản Toàn diện, trang 16).
Việc thứ ba — tạo mặt bằng làm việc. Đây là nhận định từ thực tế công trường: một mặt phẳng, sạch, đúng cao độ là chỗ để đặt con kê, bật lại tim và mép đài, giằng, rồi đặt lưới thép. Trên nền đất, những việc này làm được nhưng khó chính xác và khó giữ sạch.
Lớp lót hay bị làm qua loa chính vì nó rẻ, mỏng và bị che rất nhanh. Chỉ vài ngày sau khi đổ, mặt lót đã nằm dưới thép và cốp pha. Nếu không nhìn đúng lúc, sẽ không còn lúc nào để nhìn nữa.

2. Trước khi đổ lót: đáy hố phải đạt ba điều
Lớp lót giống một cái nắp đậy lên đáy hố. Khi đã đổ, đáy hố không còn nhìn thấy được. Vì vậy, trước khi xe bê tông lót vào, anh chị nên chắc chắn ba điều mà Checklist đặt ngay trước hạng mục lót:
| Điều kiện | Checklist ghi | Mức phản ứng (bản Cơ bản) |
|---|---|---|
| Đúng cao độ đáy, không đào lố rồi bù bậy | Không tự ý đào sâu quá cao độ thiết kế; bù đúng kỹ thuật, không kê đá hộc (MONG-04.1, bản Toàn diện tr.16) | Tạm dừng |
| Đáy khô, không bùn, không đọng nước | "Đáy hố khô, không bùn, không đọng nước trước khi đổ lớp lót" (MONG-04.2, bản Toàn diện tr.16). Hố đang có nước: xem bài hố móng bị ngập nước | Tạm dừng — phải khô sạch mới đổ lót |
| Đất đáy đúng hồ sơ khảo sát | Nếu khác hồ sơ → dừng, báo Thiết kế xử lý nền (MONG-04.3, bản Toàn diện tr.16) | DỪNG |
Điều cần nhớ ở đây: đổ lót dày thêm không phải là cách sửa một cái đáy sai. Đáy đào lố, đáy còn bùn, đáy gặp đất khác hồ sơ — mỗi trường hợp có cách xử lý riêng theo Checklist, và trường hợp đất đáy khác hồ sơ phải do đơn vị thiết kế quyết định.
Toàn cảnh 7 chốt của giai đoạn móng, từ định vị đến nghiệm thu che khuất, tôi đã viết ở bài làm móng nhà: 7 chốt kiểm tra.
3. Kiểm tra bê tông lót: 5 việc trước khi cho đặt thép
Sau khi lót đã đổ và đủ cứng để đi lại, đây là lúc thuận lợi để kiểm tra — mặt lót còn trống, chưa có thép, nhìn được hết. Năm việc dưới đây đều xuất phát từ hai mã MONG-05.1 và MONG-05.2 của Checklist.

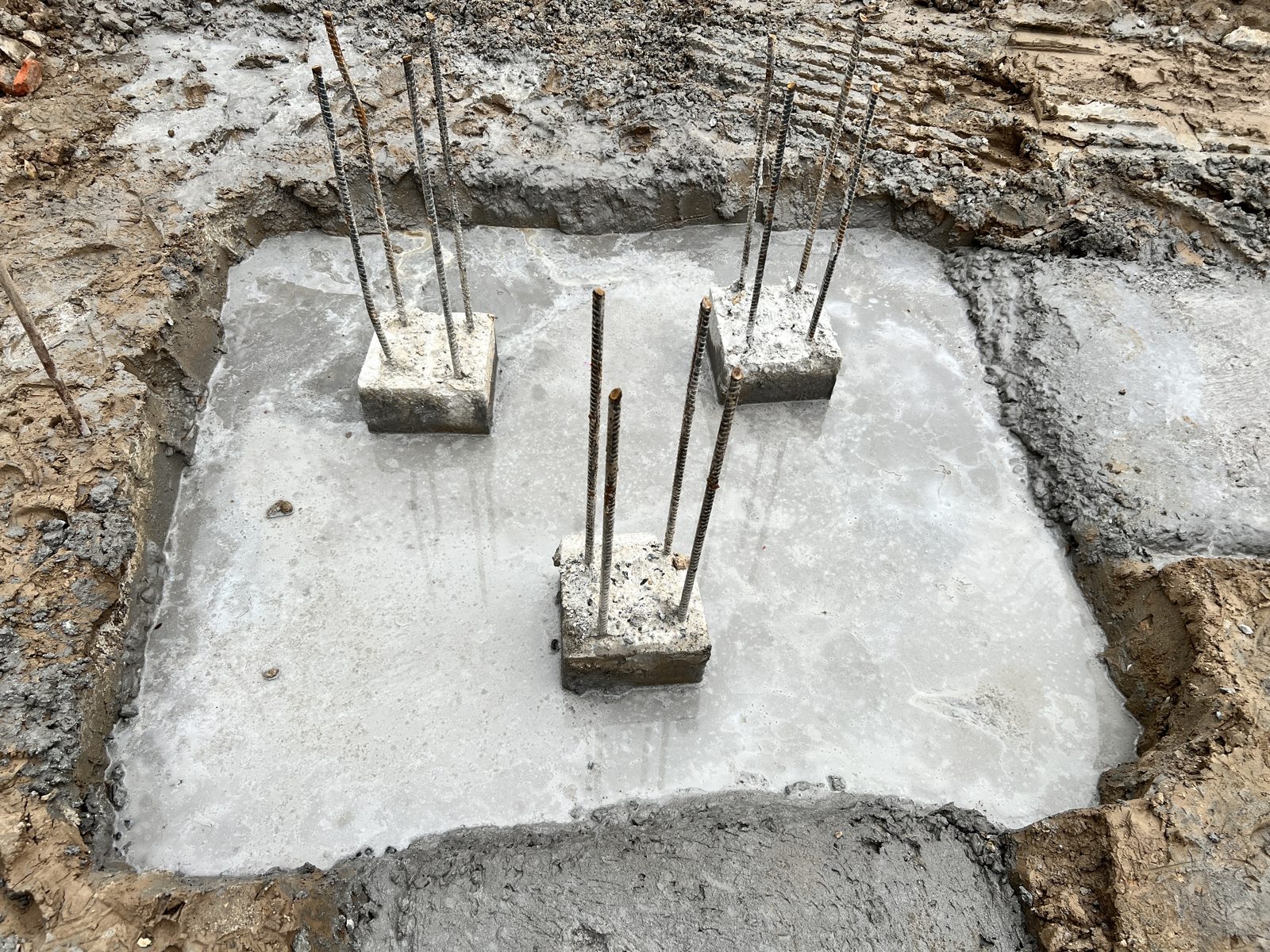

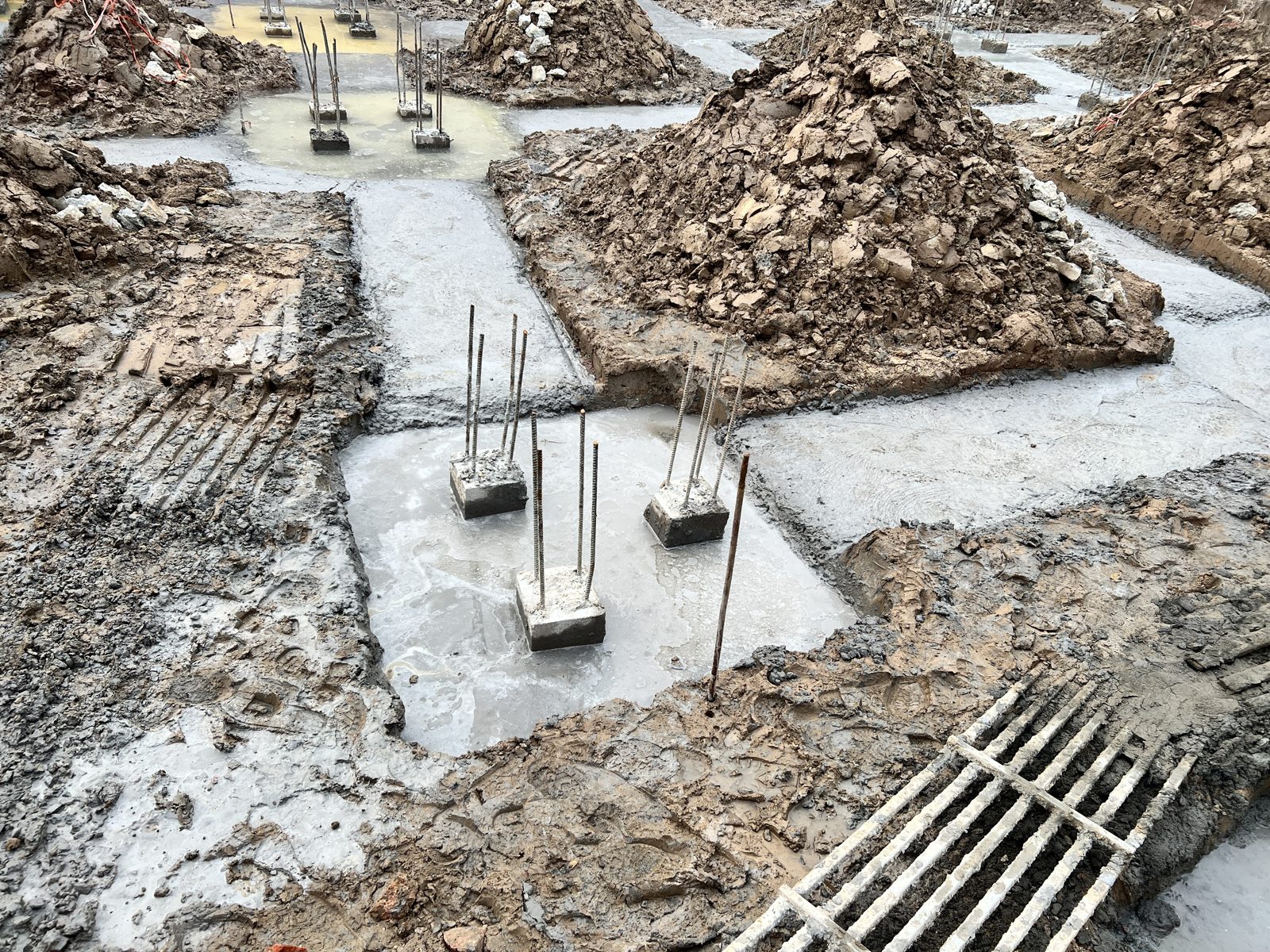

3.1. Phạm vi: lót phủ rộng ra mép đáy đài, giằng
Nhìn gì. Đi một vòng quanh từng đài, từng đoạn giằng. Lớp lót phải rộng hơn đáy đài/móng sẽ đổ lên trên, không có đoạn nào bị hụt vào trong (MONG-05.2).
Chỗ hay hụt. Góc đài, chỗ giằng nối vào đài, và phía vách hố bị sạt hoặc bị đào lệch. Ở những chỗ này, thợ thường đổ lót theo hình hố đào thực tế chứ không theo hình đài trên bản vẽ.
Hỏi gì. "Lớp lót có rộng hơn đáy đài móng không? Chỗ góc này có phủ ra ngoài mép đài không?" — đây gần như nguyên văn câu hỏi thầu mà bản Cơ bản trang 16 gợi ý.

3.2. Cao độ bê tông lót móng: dẫn từ mốc, đo bằng máy
Mặt lót cao hay thấp đều kéo theo cả hệ thép và cốp pha đặt lên nó. Checklist yêu cầu dẫn cao độ các hạng mục móng đúng thiết kế, từ mốc cao độ chuẩn cos ±0.00 đã được xác lập và bảo vệ (MONG-01.3, bản Toàn diện trang 12). Mốc này được lập và bảo vệ thế nào, xem bài định vị tim trục công trình. Cách xử lý khi lót sai cũng được ghi rõ: "Đổ lại lớp lót đạt cao độ và phẳng" (MONG-05.2, bản Toàn diện trang 16).
Chủ nhà không cần tự cầm máy đo. Nhưng anh chị nên hỏi và nhìn ba điều:
- "Cao độ mặt lót lấy từ mốc cos nào?" — mốc phải là mốc chuẩn của công trình, còn nguyên, không bị xô.
- Đo bằng máy (thủy bình, laser hoặc toàn đạc), không ước chừng bằng mắt hay chỉ căng dây. Bản Cơ bản trang 9 nhắc cùng tinh thần này ngay từ khâu cắm mốc.
- Đo ở nhiều vị trí trên mặt lót, không chỉ một điểm, rồi so với cao độ ghi trên bản vẽ móng.
Nếu cao độ lót lệch so với bản vẽ, đừng chấp nhận lời giải thích "bù vào lớp bê tông móng là được". Cao độ mặt lót là chỗ tựa của con kê — lệch mặt lót là lệch vị trí thép.
3.3. Loại và chiều dày: đọc trên bản vẽ, không hỏi "thường bao nhiêu"
Checklist ghi: lớp lót phải đúng loại/mác theo thiết kế (MONG-05.1) và chiều dày đúng thiết kế (MONG-05.2). Checklist có nêu các loại lót thường gặp là bê tông nghèo hoặc đá chèn vữa — đó là ví dụ của nguồn, không phải quy định cho mọi nhà.
Nguyên tắc của bài này: loại vật liệu, cấp/mác và chiều dày lớp lót thực hiện theo hồ sơ thiết kế của công trình (và chỉ dẫn kỹ thuật, nếu công trình có).
Tôi cố ý không viết một con số ở đây. Chiều dày và loại lớp lót là thông số của bản vẽ móng từng công trình. Câu hỏi đúng không phải "lót thường dày bao nhiêu?", mà là:
- "Bản vẽ móng nhà tôi ghi lớp lót loại gì, dày bao nhiêu? Anh chỉ cho tôi chỗ ghi."
- "Chỗ này thực tế đổ dày bao nhiêu, có đúng bản vẽ không?"
Cách nhìn nhanh của chủ nhà: đo chiều dày ở mép lót — chỗ nhìn được thiết diện lớp lót — và so với bản vẽ. Nếu bản vẽ không ghi, hãy đề nghị đơn vị thiết kế bổ sung bằng văn bản, thay vì để thợ tự chọn.
3.4. Mặt phẳng: không lồi lõm, không vón cục
Checklist yêu cầu lót có mặt phẳng (MONG-05.2). Mặt lót lồi lõm làm con kê đứng không vững, lưới thép bị kênh, và lớp bảo vệ chỗ dày chỗ mỏng.
Nhìn gì: mặt lót đã được san gạt, không còn vón cục bê tông, không có chỗ trũng đọng nước, không có mép vỡ lở. Đặt một thước thẳng hoặc thanh gỗ thẳng lên vài chỗ để nhìn khe hở — đây là cách nhìn nhanh, không phải phép đo nghiệm thu.

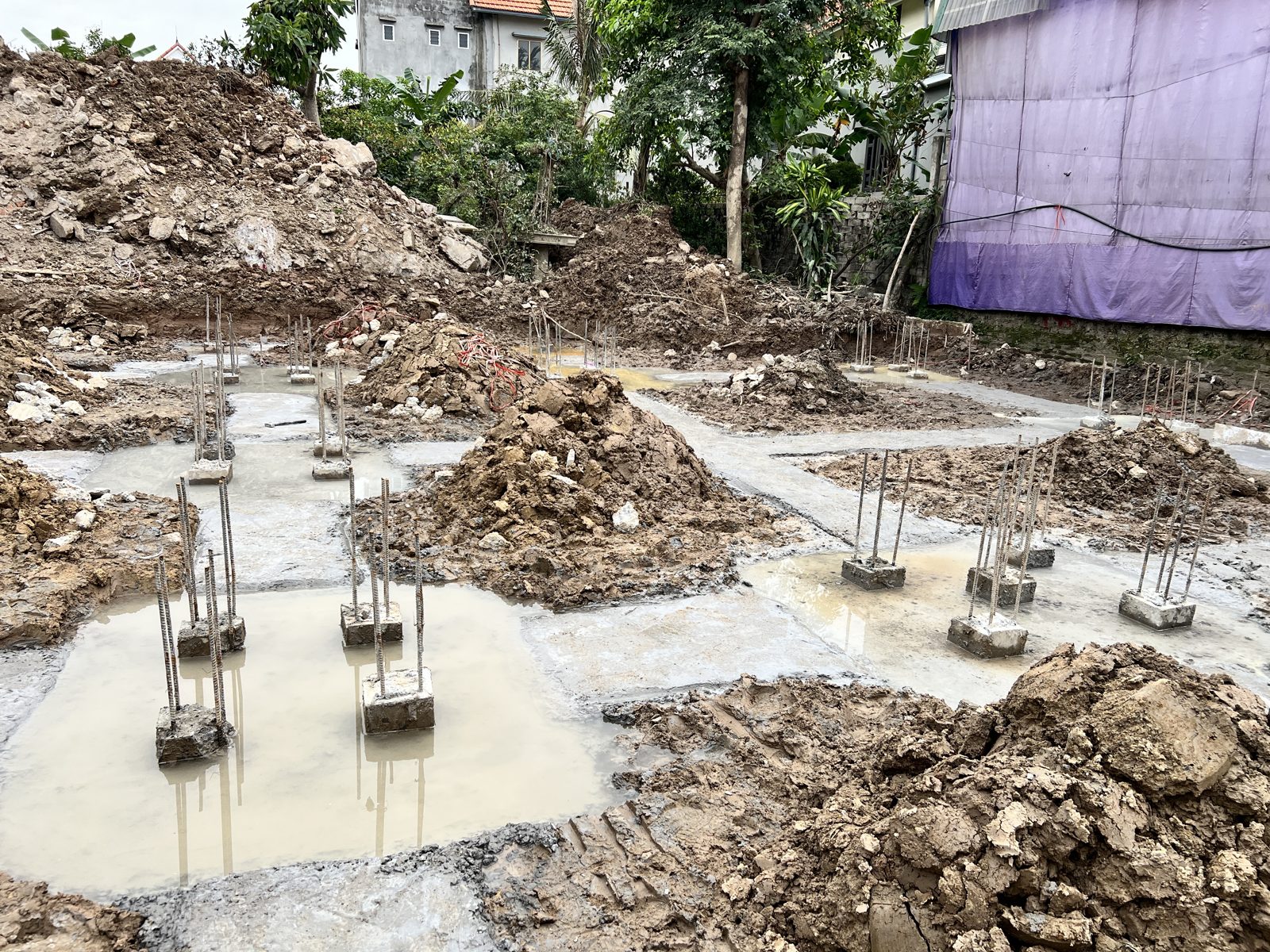

3.5. Mặt sạch: không bùn, không nước đọng, không rác
Checklist yêu cầu thép không dính bùn, dầu mỡ (MONG-06.1, bản Toàn diện trang 16) và trước khi đổ bê tông móng phải làm sạch đáy, hút hết nước đọng, loại bỏ rác, gỉ rời (MONG-08.2, bản Toàn diện trang 18).
Khuyến nghị của tôi: nhìn độ sạch của mặt lót ngay khi lót xong, trước khi đặt thép. Lý do rất thực tế — khi lưới thép và con kê đã nằm lên, bùn đất và rác dưới lưới vẫn phải được dọn trước khi đổ bê tông móng, nhưng lúc đó dọn khó hơn và dễ bỏ sót hơn nhiều.
Nhìn gì: đất từ vách hố sạt xuống mặt lót, bùn do giày dép mang vào, vũng nước sau mưa, rác và vỏ bao xi măng. Mặt lót còn đọng nước như ảnh dưới đây thì chưa nên cho đặt thép: hút nước, dọn bùn xong rồi mới sang bước tiếp theo.

4. Mặt lót là chỗ định vị lại trước khi đặt thép
Tim trục và cao độ được xác lập từ trước khi đào móng (cách làm và cách kiểm tra buổi định vị, xem bài định vị tim trục và mốc cao độ). Nhưng từ lúc cắm mốc đến lúc đặt thép đã qua nhiều việc: đào, bơm nước, đổ lót, đi lại. Dây trục có thể đã tháo, cọc mốc có thể đã bị xô.
Checklist yêu cầu tim trục, khoảng cách giữa các trục đúng bản vẽ định vị và kích thước hố/đài móng đúng thiết kế (MONG-01.2, bản Toàn diện trang 12). Mặt lót phẳng và sạch là chỗ thuận lợi để bật lại tim, mép đài và mép giằng trước khi đặt lưới thép — trong ảnh dưới đây, trên mặt lót có những đường vạch màu cam.
Hai câu nên hỏi:
- "Tim đài, mép đài trên mặt lót được bật lại từ trục nào? Đã đối chiếu với bản vẽ định vị chưa?"
- "Lưới thép đài sẽ đặt theo vạch này à?"
Nếu vạch trên mặt lót lệch khỏi phạm vi lót — tức là mép đài theo bản vẽ nằm ra ngoài lớp lót — thì đó chính là lỗi "lót hụt mép" ở mục 3.1, chỉ là bây giờ mới lộ ra.

5. Chuyển sang bước đặt thép: mặt lót phải bảo đảm gì
Bài này dừng ở ngưỡng trước khi đặt thép. Phần kiểm tra thép móng đầy đủ (chủng loại, số thanh, khoảng cách, nối, neo, con kê) tôi đã viết ở bài cách kiểm tra thép trước khi đổ bê tông. Ở đây chỉ nhắc ba điều mà mặt lót phải bảo đảm cho bước tiếp theo:

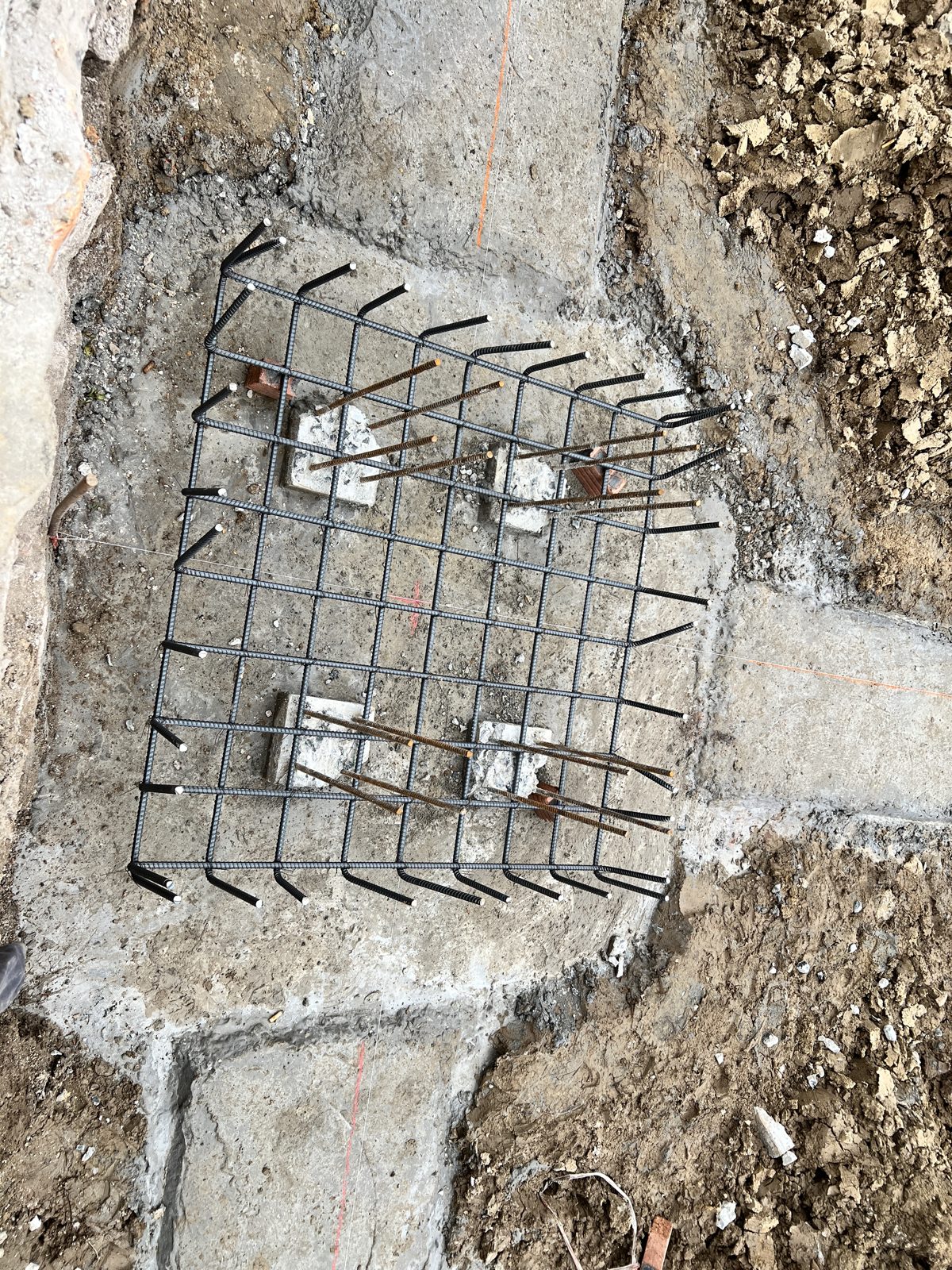

Thép không chạm mặt lót — phải có con kê. Bản Cơ bản trang 17 ghi: "Có cục kê (bê tông/nhựa) đỡ thép đều khắp; thép không chạm trực tiếp lớp lót/cốp pha." Đây là đầu việc ở mức DỪNG: thiếu con kê phải bổ sung trước khi đổ, vì đổ rồi không sửa được (MONG-06.3).
Mặt lót đủ phẳng để con kê đứng đều. Với cốt thép móng (đài, giằng), đầu việc MONG-06.3 của bản Toàn diện trang 17 ghi điểm kê con kê cách nhau không quá 1 m, con kê đặt đều, đúng chiều dày, bằng vật liệu không ăn mòn thép, không phá hủy bê tông. Mặt lót lồi lõm thì con kê khó đứng đều như vậy.

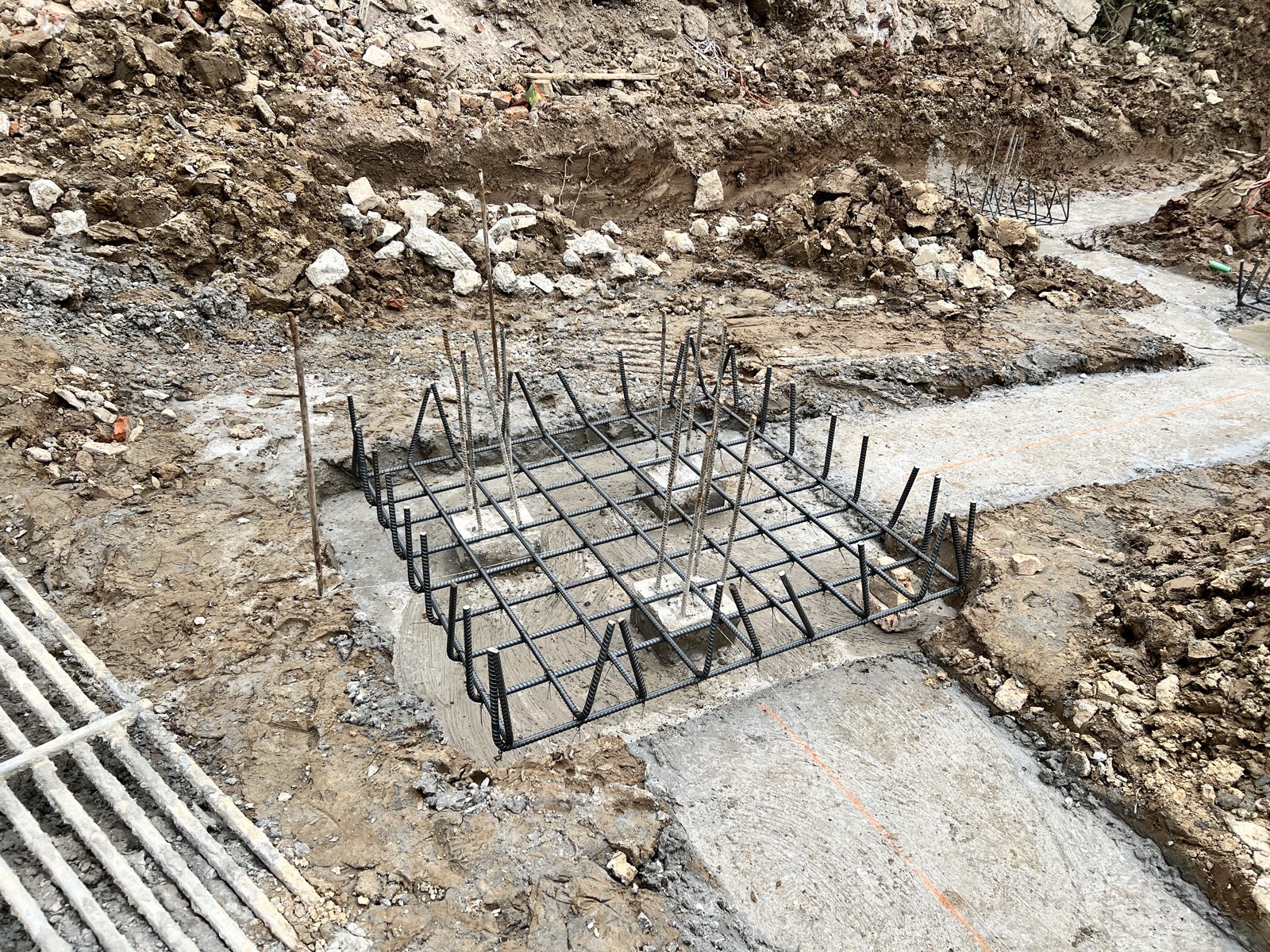

Thanh ở mép lưới vẫn nằm trong phạm vi lót. Nhìn xuống mép ngoài của lưới thép: con kê ở mép phải đứng trên bê tông lót, không đứng trên đất.


6. Lớp lót và biên bản: chủ nhà giữ lại gì
Hai bản Checklist cho hai hệ nhãn bổ sung cho nhau:
| Mã | Việc | Bản Toàn diện — mức rủi ro | Bản Cơ bản — mức phản ứng |
|---|---|---|---|
| MONG-05.1 | Lót đúng loại, có lót trước khi đặt thép | Thấp | Ghi nhận |
| MONG-05.2 | Lót đủ dày, phẳng, đúng cao độ, rộng hơn đáy móng | Trung bình | Tạm dừng — lót sai làm hỏng lớp bảo vệ thép → đổ lại |
Nói cách khác: loại vật liệu lót sai thì ghi nhận và yêu cầu làm đúng thiết kế; nhưng lót sai cao độ, không phẳng, hụt mép thì phải dừng lại và đổ lại cho đạt, trước khi đặt thép.
Trong chuỗi nghiệm thu móng, biên bản bắt buộc theo Checklist nằm ở bước sau — biên bản nghiệm thu cốt thép, cốp pha phải được ký trước khi đổ bê tông móng (MONG-08.1, bản Toàn diện trang 18). Lớp lót là mặt nằm bên dưới những gì được nghiệm thu ở bước đó. Vì vậy, với lớp lót, chủ nhà nên giữ lại:
- Ảnh toàn cảnh mặt lót của từng đài, từng giằng, chụp khi còn trống.
- Ảnh cận mép lót ở các góc đài và chỗ giằng nối vào đài.
- Ghi chú cao độ đã đo (đo từ mốc nào, ai đo), kèm ngày.
Những ảnh này không thay cho biên bản, nhưng là bằng chứng trực quan về một lớp sẽ bị che kín vĩnh viễn. Trình tự nghiệm thu cốp pha đài, giằng ngay sau đó có ở bài nghiệm thu cốp pha trước khi đổ bê tông.
7. Tình huống điển hình: "Lót thôi mà anh, hụt tí mép không sao"
Đây là một kịch bản lặp lại ở nhiều công trường nhà dân, không phải một công trình cụ thể mà tôi trực tiếp giám sát.
Hố đài phía giáp nhà bên bị sạt một góc vào đêm trước. Sáng hôm sau, thợ xúc bớt đất sạt ra rồi đổ lót luôn cho kịp xe. Lót ở phía đó đổ theo đúng mép đất còn lại — tức là hẹp hơn các phía kia.
Chiều hôm đó, chủ nhà ra công trường. Từ trên nhìn xuống, mặt lót khá đẹp: phẳng, xám đều. Chỉ có một góc trông "cụt" hơn ba góc còn lại. Chủ nhà hỏi, cai thợ trả lời rất nhanh:
"Lót thôi mà anh. Lúc đổ bê tông móng nó tràn xuống lấp luôn chỗ đó, không sao đâu."
Hai hôm sau, lưới thép đài được hạ xuống. Chủ nhà cầm bản vẽ đứng ở mép hố, nhìn theo vạch bật trên mặt lót: đúng góc đó, mép đài theo bản vẽ nằm ra ngoài lớp lót. Con kê ở góc lưới đứng trên đất ẩm, đã lún một nửa.
Lần này chủ nhà không hỏi nữa mà nói rõ: "Anh cho nhấc lưới lên. Chỗ góc này đổ bù lót cho phủ ra ngoài mép đài như bản vẽ, rồi mới đặt lại thép. Tôi chụp ảnh lại trước và sau."
Mất thêm một buổi. Nếu hôm đó để nguyên, góc đài ấy — góc sát nhà bên — sẽ là chỗ lớp bê tông bảo vệ không được bảo đảm, và không ai còn nhìn thấy nó nữa.
8. Sáu sai lầm thường gặp với lớp bê tông lót
- Bỏ lớp lót, đặt thép thẳng xuống đất — Checklist ghi rõ là lỗi (MONG-05.1).
- Dùng vật liệu lót không đúng thiết kế — thợ tự chọn cho nhanh (MONG-05.1).
- Lót mỏng, không phẳng — Checklist gọi thẳng hậu quả: "làm sai lớp bảo vệ thép" (MONG-05.2).
- Đổ lót khi đáy còn bùn, còn nước đọng — lớp lót nằm trên bùn chứ không nằm trên đất (MONG-04.2).
- Dùng lớp lót để "bù" cho đáy đào lố hoặc đáy yếu — đáy đào lố phải bù đúng kỹ thuật; đáy khác hồ sơ phải dừng, báo thiết kế (MONG-04.1, 04.3).
- Đặt thép sát mặt lót, không con kê hoặc con kê thưa — thép sát đáy dẫn tới gỉ, nứt, giảm tuổi thọ (MONG-06.3).
9. Checklist nhanh: kiểm tra bê tông lót móng
| # | Việc cần nhìn | Mã Checklist | Mức phản ứng |
|---|---|---|---|
| 1 | Đáy hố đúng cao độ, không bù bằng đất rời/đá hộc | MONG-04.1 | Tạm dừng |
| 2 | Đáy khô, không bùn, không đọng nước trước khi đổ lót | MONG-04.2 | Tạm dừng |
| 3 | Đất đáy đúng hồ sơ khảo sát | MONG-04.3 | DỪNG |
| 4 | Có lót trước khi đặt thép; đúng loại theo thiết kế | MONG-05.1 | Ghi nhận |
| 5 | Lót phủ rộng ra mép đáy đài, giằng | MONG-05.2 | Tạm dừng |
| 6 | Cao độ mặt lót đo từ mốc chuẩn, đúng bản vẽ | MONG-01.3, 05.2 | Tạm dừng |
| 7 | Chiều dày đúng bản vẽ (đo ở mép lót) | MONG-05.2 | Tạm dừng |
| 8 | Mặt lót phẳng, không lồi lõm | MONG-05.2 | Tạm dừng |
| 9 | Mặt lót sạch: không bùn, nước đọng, rác | MONG-06.1, 08.2 | Tạm dừng |
| 10 | Thép đặt lên lót có con kê, không chạm mặt lót | MONG-06.3 | DỪNG |
Mức phản ứng lấy theo Checklist bản Cơ bản. Dòng 6 ghép từ yêu cầu dẫn cao độ (MONG-01.3) và cách xử lý "đổ lại lớp lót đạt cao độ" (MONG-05.2).
10. Câu hỏi thường gặp
Bê tông lót móng để làm gì?
Để thép móng không nằm trực tiếp trên đất và để giữ lớp bê tông bảo vệ cốt thép ở đáy, ở mép móng. Checklist yêu cầu lót phải phủ rộng ra mép đáy đài/móng để bảo đảm lớp bê tông bảo vệ thép (MONG-05.2, bản Toàn diện trang 16). Ngoài ra, mặt lót phẳng và sạch là mặt bằng làm việc để đặt con kê, bật tim mép và đặt lưới thép.
Bê tông lót móng dày bao nhiêu, mác bao nhiêu?
Theo bản vẽ móng của chính công trình anh chị. Checklist chỉ yêu cầu lót "đúng loại/mác lót theo thiết kế" và "chiều dày đúng thiết kế". Hãy yêu cầu nhà thầu chỉ cho anh chị chỗ ghi thông số lớp lót trên bản vẽ; nếu bản vẽ chưa ghi, đề nghị đơn vị thiết kế bổ sung bằng văn bản.
Có thể bỏ lớp lót, đặt thép thẳng xuống đất không?
Không. Checklist bản Cơ bản trang 16 ghi thẳng: có lớp lót trước khi đặt thép, không đặt thép trực tiếp lên đất. "Bỏ lớp lót" được liệt kê là lỗi thường gặp ở mã MONG-05.1.
Lót bị hụt mép hoặc sai cao độ thì xử lý thế nào?
Checklist ghi cách xử lý: đổ lại lớp lót đạt cao độ và phẳng (MONG-05.2, bản Toàn diện trang 16); bản Cơ bản xếp đầu việc này ở mức Tạm dừng — lót sai làm hỏng lớp bảo vệ thép → đổ lại. Việc này phải làm trước khi đặt thép. Chỗ hụt mép thì đổ bù cho phủ ra ngoài mép đài theo bản vẽ.
Đổ lót xong có cần nghiệm thu không?
Checklist có hai đầu việc riêng cho lớp lót (MONG-05.1 ở mức Ghi nhận, MONG-05.2 ở mức Tạm dừng), còn biên bản nghiệm thu bắt buộc được đặt ở bước sau: cốt thép và cốp pha móng phải có biên bản ký trước khi đổ bê tông (MONG-08.1). Với lớp lót, chủ nhà nên chụp ảnh toàn cảnh, ảnh mép và ghi cao độ đã đo trước khi thép che lên — đó là bằng chứng trực quan về một lớp sẽ bị che kín.
Hố còn nước có đổ lót được không?
Không nên. Checklist yêu cầu đáy hố khô, không bùn, không đọng nước trước khi đổ lớp lót (MONG-04.2, bản Toàn diện trang 16); bản Cơ bản xếp ở mức Tạm dừng — phải khô sạch mới đổ lót. Cách xử lý theo Checklist là bơm cạn, vét sạch bùn trước khi đổ lót. Quy trình từ lúc phát hiện nước đến lúc được đổ lót, xem bài hố móng bị ngập nước.
11. Kết luận
Bê tông lót móng là một lớp mỏng và rẻ trong phần móng, nhưng nó là mặt mà toàn bộ thép móng nằm lên. Sai ở đây thì thép sai theo, và chỉ vài ngày sau là không còn nhìn thấy được.
Ba điều cần nhớ:
- Trước khi đổ lót, nhìn đáy hố lần cuối: đúng cao độ, khô, sạch bùn, đất đúng hồ sơ.
- Sau khi đổ lót, trước khi đặt thép, kiểm 5 việc: phủ rộng ra mép, đúng cao độ, đúng loại và chiều dày theo bản vẽ, phẳng, sạch.
- Không nhận một con số "thường làm" thay cho bản vẽ. Hỏi bản vẽ ghi gì, đo thực tế bao nhiêu, và chụp ảnh lại trước khi thép che lên.
Lớp lót chỉ là một trong nhiều đầu việc của giai đoạn móng. Để kiểm tra đủ và đúng thứ tự, anh chị có thể dùng bộ Checklist theo từng giai đoạn:
- 👉 Tải bản Checklist rút gọn miễn phí — để làm quen cách kiểm tra theo từng giai đoạn thi công.
- Đọc bộ đầy đủ trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z".
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu anh chị đang ở giai đoạn móng và cần một người có chuyên môn xuống kiểm tra trước khi đổ bê tông, có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Đọc thêm: Làm móng nhà: 7 chốt kiểm tra · Đổ bê tông móng: 12 chốt kiểm tra · Checklist giám sát thi công nhà dân
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Nội dung kỹ thuật trong bài căn cứ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản). Cập nhật ngày 28/09/2026.
