Hố móng bị ngập nước: đừng đổ bê tông lót trước khi biết nước từ đâu
Hố móng bị ngập nước sau mưa hay do rò rỉ? Quy trình 5 bước khoanh vùng nguồn nước, bơm cạn, vét bùn, kiểm tra đáy trước khi đổ bê tông lót móng nhà dân.
Đêm qua mưa. Sáng nay anh chị ra công trường thì hố móng vừa đào xong hôm trước đã thành một cái ao nước đục. Cai thợ đã kéo máy bơm ra, vừa nổ máy vừa nói: "Bơm cạn trong buổi sáng, chiều đổ lót là kịp anh ạ."
Nghe rất hợp lý. Nhưng ở đây có một câu hỏi ít ai dừng lại để hỏi: nước này từ đâu đến?
Nếu là nước mưa đọng lại, bơm cạn và vét bùn là đúng việc. Nếu là nước rò từ một đường ống, bơm bao nhiêu nó cũng chảy về lại. Còn nếu nước có dấu hiệu đi lên từ đáy hoặc rỉ ra từ vách hố, thì đó không còn là chuyện của máy bơm nữa — đó là chuyện của người thiết kế.
Hố móng bị ngập nước là tình huống thường gặp khi làm móng nhà dân, nhất là vào mùa mưa. Bài này giúp anh chị:
- Phân biệt ba hướng nước có thể vào hố móng, bằng những gì nhìn thấy tại chỗ.
- Đi đúng năm bước từ lúc phát hiện nước đến lúc được phép đổ bê tông lót.
- Biết lúc nào phải dừng hẳn và mời kỹ sư, đơn vị thiết kế xuống xem.
Giới hạn của bài — đọc trước. Bài này là hướng dẫn quan sát và ra quyết định dừng hay đi tiếp cho chủ nhà. Bài không đưa ra giải pháp xử lý nền, không hướng dẫn hạ mực nước ngầm và không kết luận về địa chất. Những việc đó phải có hồ sơ khảo sát và giải pháp của đơn vị thiết kế cho chính công trình của anh chị.

Mục lục
- Hố móng bị ngập nước: vì sao không phải cứ bơm cạn là xong
- Ba hướng nước có thể vào hố móng
- Quy trình 5 bước trước khi cho đổ bê tông lót
- Hố móng bị ngập nước sau mưa: hai thời điểm cần hỏi
- Khi nào phải dừng hẳn và gọi kỹ sư, thiết kế
- Trách nhiệm của chủ nhà theo quy định hiện hành
- Tình huống điển hình: "Bơm xong rồi, đổ lót luôn anh ạ"
- Sáu sai lầm thường gặp khi hố móng có nước
- Checklist nhanh trước khi đổ bê tông lót
- Câu hỏi thường gặp
- Kết luận
1. Hố móng bị ngập nước: vì sao không phải cứ bơm cạn là xong
Trong bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, ngay trước hạng mục bê tông lót móng có hai đầu việc đứng cạnh nhau. Tôi đặt chúng cạnh nhau ở đây vì chính sự cạnh nhau đó là chìa khóa của cả bài.
Đầu việc thứ nhất — mã MONG-04.2 (Checklist bản Toàn diện, trang 16): vách hố ổn định, không sạt; đáy hố khô, không bùn, không đọng nước trước khi đổ lớp lót. Lỗi thường gặp được ghi đúng ba cụm: "vách sạt; hố ngập nước; đáy còn bùn". Cách xử lý: "chống vách; bơm cạn, vét sạch bùn trước khi đổ lót." Bản Cơ bản (trang 15) ghi mức phản ứng cho chủ nhà: Tạm dừng — phải khô sạch mới đổ lót.
Đầu việc thứ hai — mã MONG-04.3 (Checklist bản Toàn diện, trang 16): nền đáy đúng giả thiết thiết kế về loại đất và sức chịu tải. Nếu khác hồ sơ khảo sát thì dừng, báo Thiết kế xử lý nền. Mức rủi ro: Cao. Bản Cơ bản (trang 16) ghi: DỪNG — gặp đất yếu khác giả thiết phải báo thiết kế.
Đặt hai dòng đó cạnh nhau, anh chị sẽ thấy: máy bơm chỉ giải quyết được đầu việc thứ nhất. Nó làm cho đáy khô. Nó không trả lời được câu hỏi của đầu việc thứ hai — đất dưới đáy sau khi ngâm nước có còn đúng như hồ sơ không.
Từ yêu cầu "đáy hố khô, không bùn, không đọng nước trước khi đổ lớp lót" của Checklist, khuyến nghị kỹ thuật của tôi cho chủ nhà là:
Chưa đổ bê tông lót khi hố móng còn nước đọng, hoặc khi chưa xác định và kiểm soát được nguồn nước đang chảy vào hố — để lớp lót được đổ trên một nền đáy sạch, ổn định, không bị nước làm ảnh hưởng chất lượng thi công.
Vế đầu của câu trên là yêu cầu có trong Checklist. Vế sau — xác định và kiểm soát nguồn nước — là khuyến nghị thực hành của tôi, rút ra từ chính yêu cầu đó: nếu nguồn nước vẫn đang chảy vào thì đáy chỉ khô tạm thời.
Còn một lý do nữa để không vội. Lớp bê tông lót giống như một cái nắp đậy. Khi lót đã đổ, đáy hố không còn nhìn thấy được. Những gì bị bỏ sót bên dưới — một lớp bùn chưa vét, một chỗ đào lố được lấp bằng đất rời — sẽ nằm lại dưới móng.
2. Ba hướng nước có thể vào hố móng
Đọc trước: đây là cách quan sát thực hành để khoanh vùng nguồn nước ban đầu. Nó không phải một cách phân loại theo tiêu chuẩn, không phải quy định bắt buộc, và không phải kết luận nguyên nhân kỹ thuật. Checklist không phân loại nguồn nước — Checklist chỉ yêu cầu đáy khô, sạch và đất đáy đúng hồ sơ. Phần dưới đây giúp chủ nhà biết cần hỏi gì, nhìn gì, và mỗi trường hợp dẫn về bước xử lý nào trong Checklist.
Tôi chia theo hướng nước đi vào hố, vì hướng là thứ chủ nhà nhìn được bằng mắt tại chỗ. Không thể — và không nên — kết luận về địa chất hay nước ngầm chỉ bằng mắt hoặc qua ảnh chụp.
2.1. Từ trên xuống — nước mưa, nước chảy tràn mặt bằng

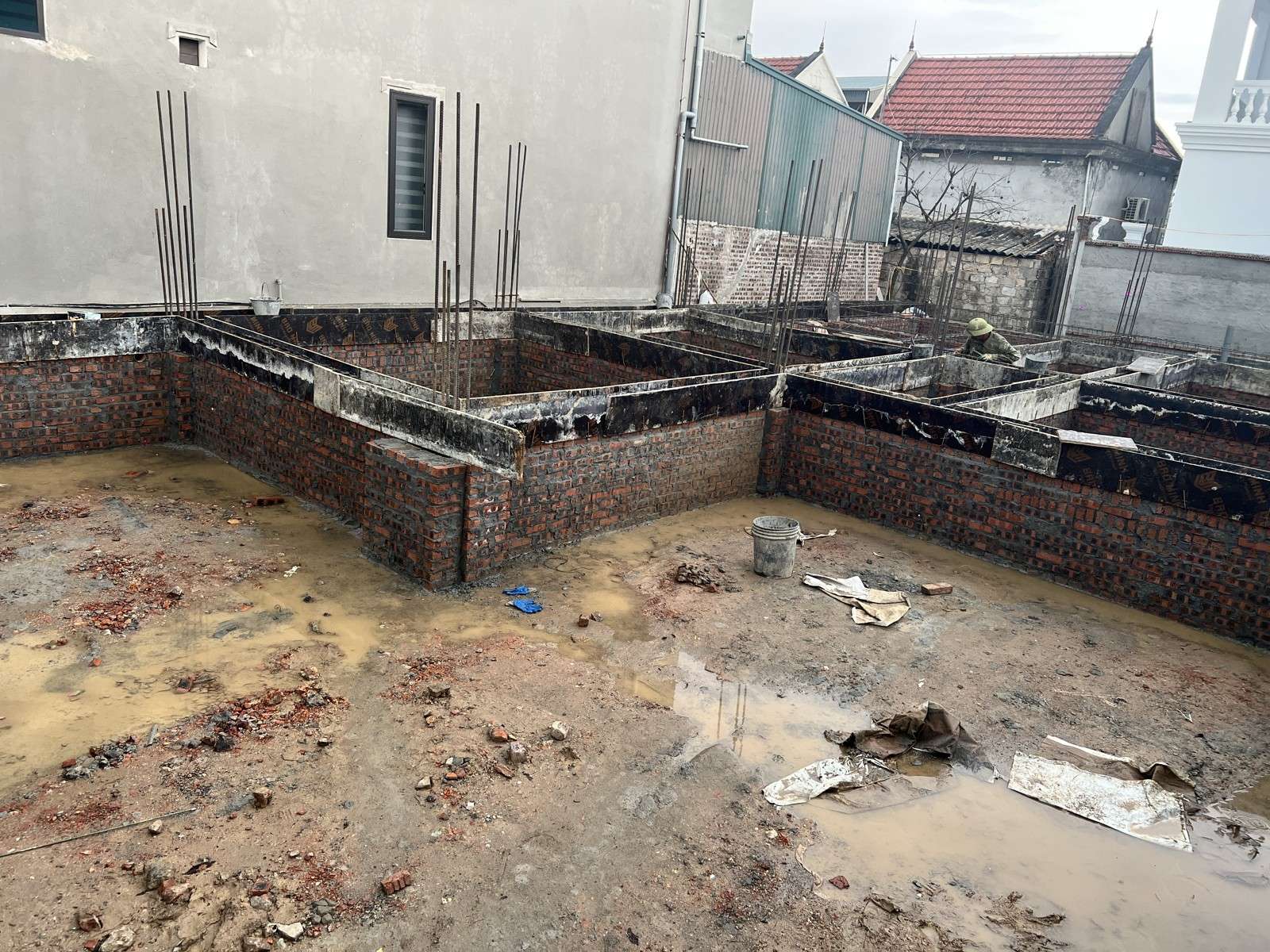

Quan sát: nước xuất hiện sau mưa; mép hố có vệt đất bị nước chảy tràn cuốn xuống; mặt bằng xung quanh dốc về phía hố; đống đất đào đổ sát mép hố bị mưa làm nhão và trôi vào trong.
Câu hỏi cần kiểm tra: trời tạnh rồi, bơm cạn rồi, nước có còn chảy vào không?
Bước xử lý theo Checklist: bơm cạn, vét sạch bùn trước khi đổ lót (MONG-04.2); sau đó vẫn kiểm tra lại đáy, cao độ và vách như bước 4 ở dưới (MONG-04.1, 04.2, 04.3).
2.2. Ngang vào — ống rò, nước từ phía nhà bên

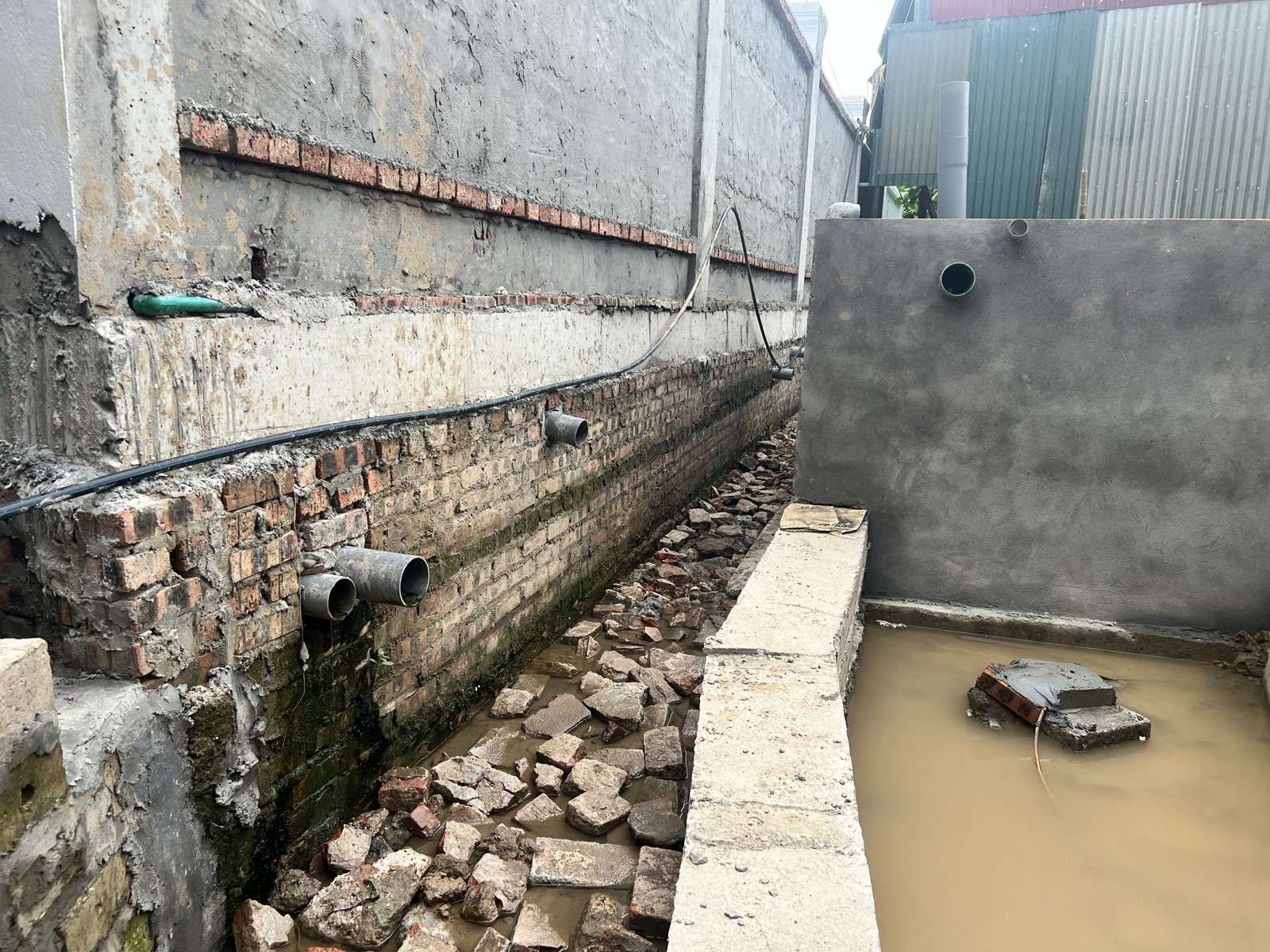

Quan sát: nước vẫn chảy vào khi trời không mưa; có một vệt ướt hoặc dòng nước nhỏ rỉ ra ở một vị trí cố định trên vách hố, cùng phía với một đường ống, một hố ga hay một bức tường nhà bên.

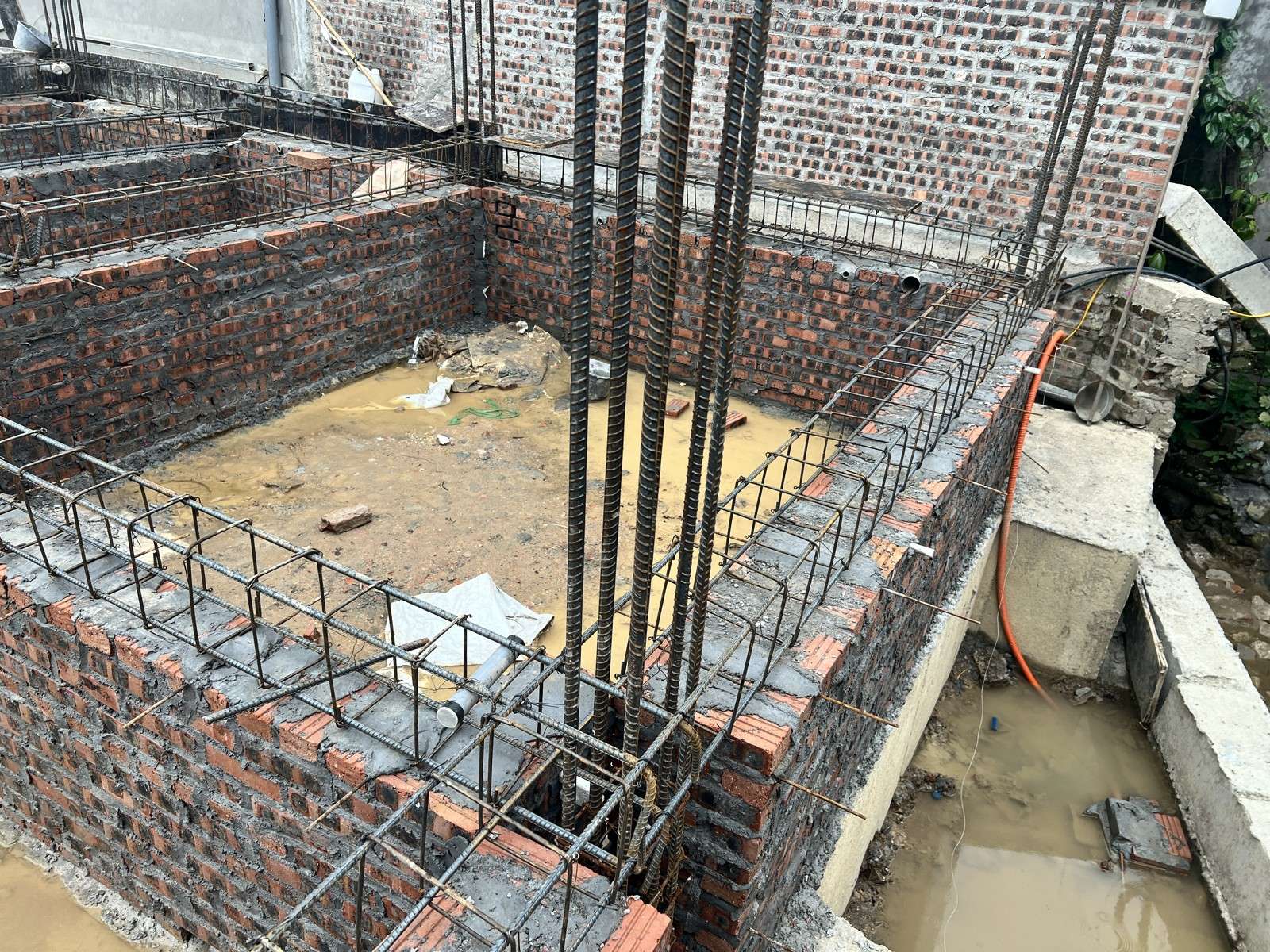

Câu hỏi cần kiểm tra: chỗ rỉ ấy nằm cạnh cái gì? Đường ống, bể, hố ga đó là của công trình mình hay của nhà bên? Khóa hoặc chặn nguồn đó thì nước có ngừng không?
Bước xử lý: chặn nguồn nào chặn được, rồi mới bơm cạn, vét bùn (MONG-04.2). Nếu nguồn nằm phía nhà bên, việc đầu tiên là báo cho chủ nhà bên và ghi nhận bằng ảnh, không tự đục, tự bịt vào công trình của người khác. Cách ghi nhận hiện trạng nhà bên, xem bài khảo sát hiện trạng nhà liền kề.

2.3. Từ đáy hoặc vách hố — dấu hiệu cần người có chuyên môn
Quan sát: bơm cạn rồi, nước lại rỉ lên từ đáy hoặc thấm ra đều trên cả mặt vách, không tìm được một điểm cụ thể; vét bùn xong bên dưới vẫn là bùn, đất nhão; vách hố bắt đầu lở từng mảng.
Câu hỏi cần kiểm tra: đất đáy móng có giống hồ sơ khảo sát không? Nếu khác, đã báo thiết kế chưa? (câu hỏi của Checklist bản Cơ bản, trang 16)
Bước xử lý theo Checklist: đây là tình huống của đầu việc MONG-04.3 — dừng, báo đơn vị thiết kế. Nước này đến từ đâu và nền đáy có bị ảnh hưởng hay không là việc của người có chuyên môn, có hồ sơ khảo sát trong tay. Chủ nhà và thợ không tự kết luận, không tự nghĩ ra phương án.
Bảng tóm tắt
| Hướng nước (cách quan sát) | Câu hỏi cần kiểm tra | Bước xử lý có nguồn trong Checklist |
|---|---|---|
| Từ trên xuống (mưa, chảy tràn) | Tạnh mưa, bơm cạn rồi nước có còn vào không? | Bơm cạn, vét sạch bùn (MONG-04.2); kiểm tra lại đáy, cao độ, vách (MONG-04.1 → 04.3) |
| Ngang vào (ống rò, nhà bên) | Chỗ rỉ nằm cạnh cái gì, của ai? Chặn thì có ngừng không? | Chặn nguồn, rồi bơm cạn, vét bùn (MONG-04.2); nguồn ở nhà bên thì báo và ghi nhận bằng ảnh |
| Từ đáy hoặc vách | Đất đáy có giống hồ sơ khảo sát không? | DỪNG, báo thiết kế (MONG-04.3) |
Ba trường hợp có thể xuất hiện cùng lúc. Một trận mưa lớn có thể che mất một chỗ ống rò. Vì vậy câu hỏi thực tế không phải "nước này là loại gì", mà là "bơm cạn rồi, nước có quay lại không, và quay lại từ đâu".
3. Quy trình 5 bước trước khi cho đổ bê tông lót
Bước 1 — Dừng việc đổ lót, chụp ảnh, ghi thời điểm
Trước khi máy bơm chạy, chụp vài tấm ảnh: toàn cảnh hố, mặt nước, các vách, và bất kỳ chỗ nào nhìn thấy nước đang chảy vào. Ghi lại ngày giờ.
Việc này mất vài phút nhưng có hai giá trị. Một, nó giúp người có chuyên môn nhìn lại hiện trạng ban đầu nếu về sau phải xuống xem. Hai, khi nước đã bơm đi thì dấu vết nước chảy vào — vệt ướt trên vách, hướng dòng chảy trên mặt nước — cũng mất theo.
Bước 2 — Chặn nguồn nước có thể chặn được
- Nước mặt chảy tràn: hỏi nhà thầu cách ngăn nước chảy từ mặt bằng xuống hố, và cách che đống đất đào để nó không trôi ngược vào.
- Nước từ ống, bể, hố ga: khóa, chặn hoặc chuyển hướng nếu là của công trình mình; nếu thuộc nhà bên thì báo chủ nhà bên cùng xử lý.
- Nước bơm ra đổ đi đâu: đừng để nước bơm lên lại chảy về hố, cũng đừng xả thẳng sang đất hay tường nhà bên.

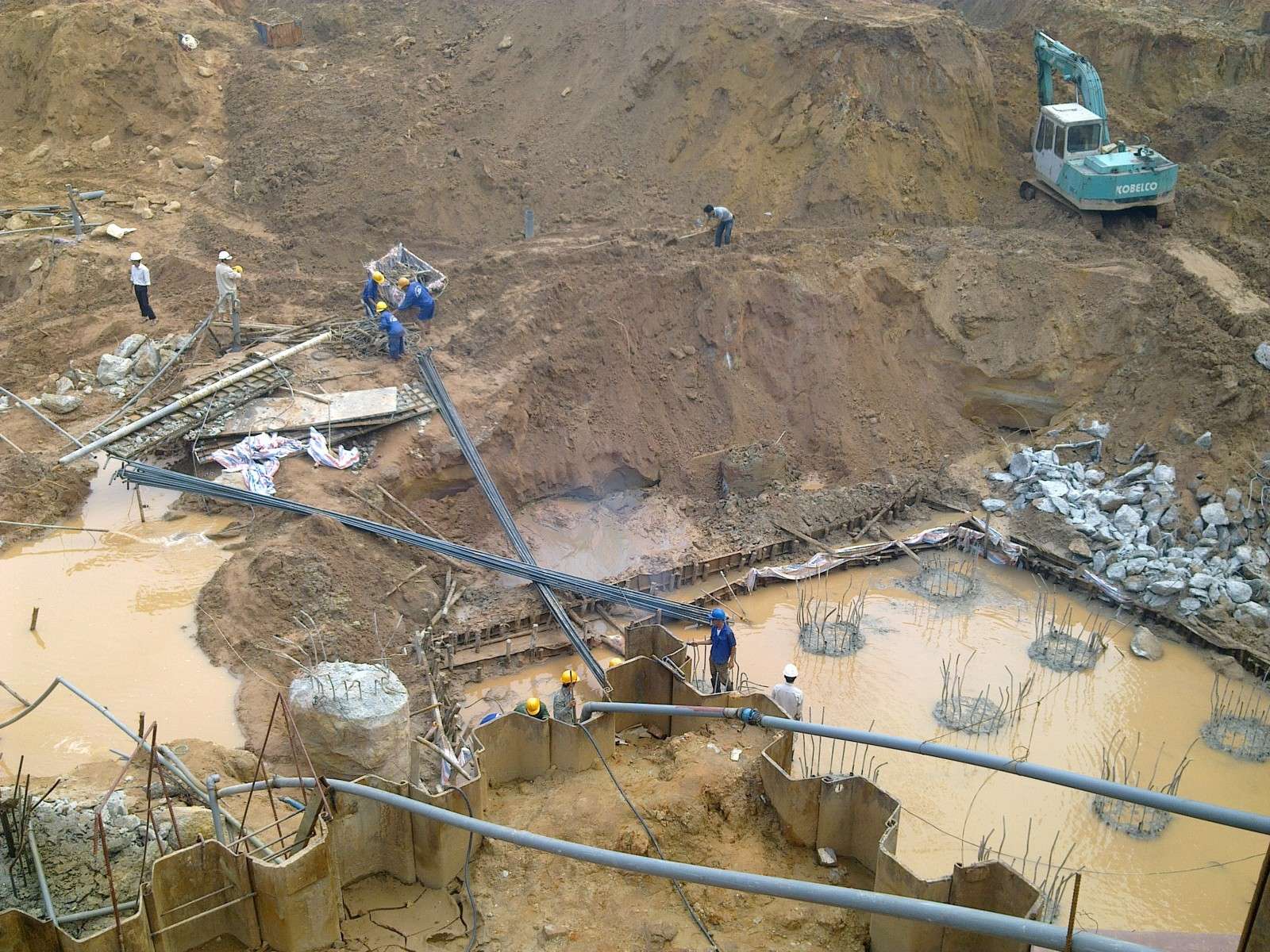

Bước 3 — Bơm cạn và vét sạch bùn
Đây là đúng cách xử lý Checklist ghi cho lỗi "hố ngập nước; đáy còn bùn" ở mã MONG-04.2: bơm cạn, vét sạch bùn trước khi đổ lót (Checklist bản Toàn diện, trang 16).
Chữ quan trọng là "vét sạch bùn". Bơm chỉ lấy đi nước. Lớp bùn lắng ở đáy vẫn nằm đó, và nếu đổ lót lên, lớp lót sẽ nằm trên bùn chứ không nằm trên đất.

Bước 4 — Kiểm tra lại đáy: đất, cao độ, vách
Khi đáy đã cạn và sạch bùn, đây là lúc nhìn lại đáy như thể mới đào xong — vì thực chất nó đã khác so với trước khi ngâm nước.
Đất đáy (MONG-04.3): đất đáy chắc, đúng loại như hồ sơ khảo sát. Checklist bản Cơ bản (trang 16) ghi cho chủ nhà: "Nếu gặp đất yếu/bùn khác hồ sơ thì phải dừng." Câu hỏi cho nhà thầu: "Đất đáy móng có giống hồ sơ khảo sát không? Nếu khác, đã báo thiết kế chưa?"
Cao độ đáy (MONG-04.1): đáy đúng cao độ thiết kế, đo từ mốc cao độ chuẩn của công trình (mốc ±0.00 — mã MONG-01.3, Checklist bản Toàn diện, trang 12). Mốc này được lập và bảo vệ thế nào, tôi viết ở bài định vị tim trục công trình. Nước và việc vét bùn có thể làm đáy sâu thêm ở chỗ này chỗ kia. Checklist ghi rõ lỗi "lấp bù bằng đất rời", và cách xử lý: "bù bằng bê tông hoặc đất đầm chặt đúng kỹ thuật; không kê đá hộc" (Toàn diện, trang 16). Câu hỏi cho nhà thầu, theo bản Cơ bản trang 15: "Đáy hố đúng cao độ thiết kế chưa? Chỗ đào sâu quá được bù bằng gì?"
Vách hố (MONG-04.2): vách đứng vững, hoặc có mái dốc, có chống. Vách đã bị nước ngâm cần được nhìn lại trước khi cho người xuống hố làm việc tiếp.
Bước 5 — Đủ điều kiện mới đổ lót
Chỉ chuyển sang bê tông lót khi trả lời "có" cho cả bốn câu:
- Đáy khô, không bùn, không đọng nước? (MONG-04.2)
- Nước không quay lại sau khi bơm, hoặc nguồn đã được chặn? (khuyến nghị của tác giả)
- Đất đáy đúng hồ sơ khảo sát — hoặc nếu khác, đã có ý kiến bằng văn bản của đơn vị thiết kế? (MONG-04.3)
- Cao độ đáy đúng thiết kế, chỗ sâu quá được bù đúng cách? (MONG-04.1)

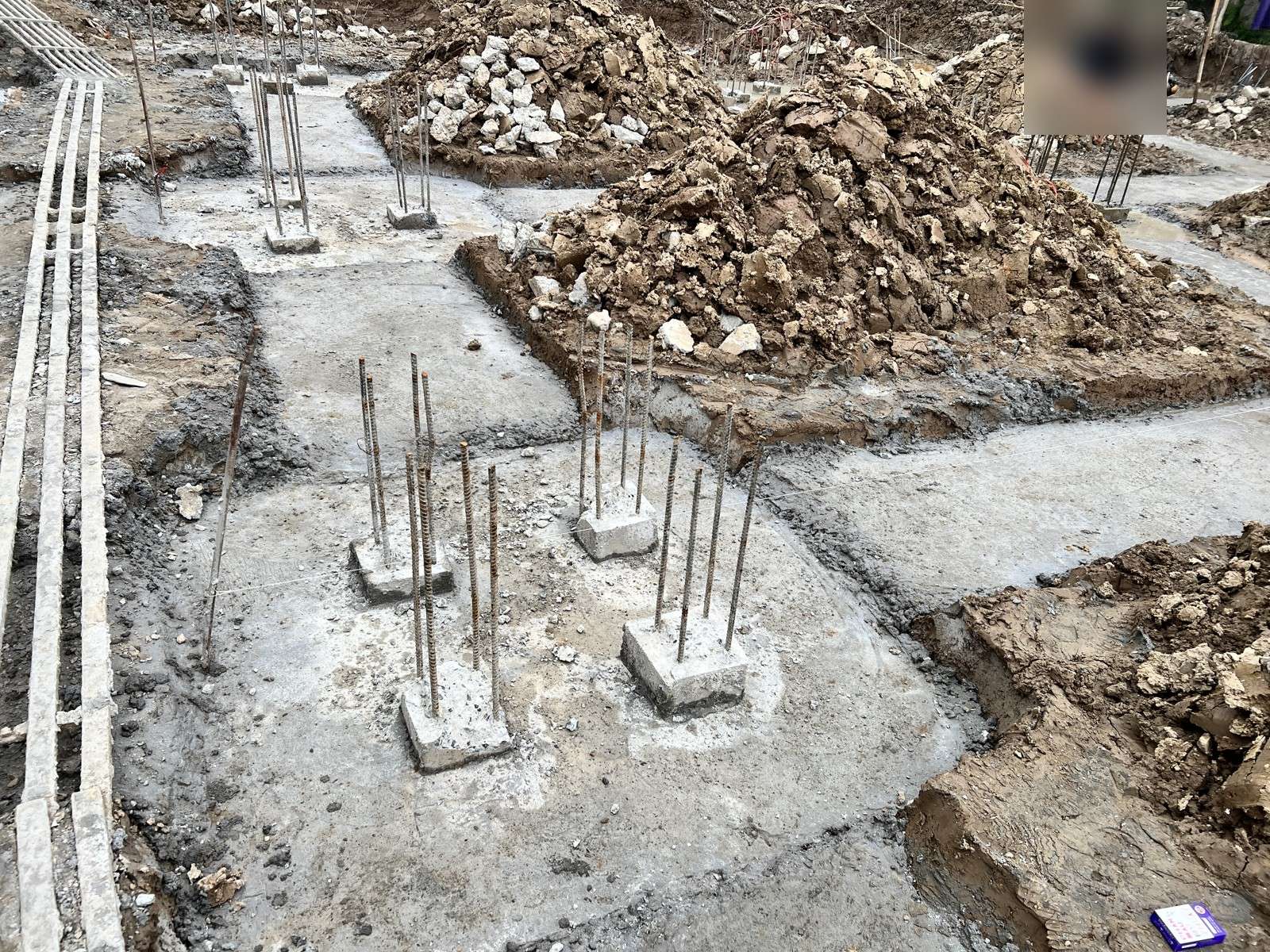

Sau đó lớp lót phải đúng loại theo thiết kế — bản Cơ bản trang 16 nhắc: có lớp lót trước khi đặt thép, không đặt thép trực tiếp lên đất. Chiều dày, độ phẳng và việc phủ rộng ra mép móng tôi đã viết chi tiết trong bài làm móng nhà: 7 chốt kiểm tra (Chốt 4), nên không nhắc lại ở đây. Năm việc cần kiểm tra trên mặt lót trước khi cho đặt thép — phạm vi, cao độ, chiều dày, độ phẳng, độ sạch — có ở bài bê tông lót móng.

Và nhớ rằng đây chưa phải lần cuối cùng phải kiểm tra nước. Sau khi đặt thép, lắp cốp pha, ngay trước khi đổ bê tông móng, Checklist còn một đầu việc nữa: làm sạch đáy, hút hết nước đọng (mã MONG-08.2, Toàn diện trang 18; Cơ bản trang 19). Tôi đã viết riêng về lần kiểm tra này trong bài đổ bê tông móng: 12 chốt kiểm tra.
4. Hố móng bị ngập nước sau mưa: hai thời điểm cần hỏi
Mưa là một nguyên nhân hay gặp khiến hố móng bị ngập nước. Bài này chỉ bàn đến việc có được đổ lót hay chưa; tôi tách hai thời điểm:
Trước khi mưa — việc của buổi chiều hôm trước. Nếu hố đã đào mà dự báo có mưa, hỏi nhà thầu ba câu: đống đất đào có được che, để không trôi ngược vào hố không? Có cách ngăn nước trên mặt bằng chảy xuống hố không? Máy bơm có sẵn ở công trường không, hay sáng mai mới đi mượn?
Sau khi mưa — việc của buổi sáng hôm sau. Làm đúng năm bước ở mục 3. Đặc biệt đừng bỏ bước 4: nước mưa ngâm qua đêm có thể làm đáy nhão và làm vách hố yếu đi, dù nguồn nước là "vô hại".
Tôi không đưa ra ngưỡng lượng mưa hay thời gian chờ cụ thể, vì Checklist không có số liệu đó và nó phụ thuộc vào loại đất, độ sâu hố, cách che chắn của từng công trình. Tiêu chí để đi tiếp không phải là "đã chờ bao lâu", mà là bốn câu ở bước 5 đã trả lời "có" hay chưa.
5. Khi nào phải dừng hẳn và gọi kỹ sư, thiết kế
Nếu gặp một trong năm dấu hiệu dưới đây, tôi khuyến nghị chủ nhà dừng và mời người có chuyên môn, không tự chọn giúp một phương án:
- Bơm cạn rồi nước lại rỉ lên từ đáy, hoặc thấm đều trên vách — không tìm được một nguồn cụ thể để chặn.
- Vét bùn không hết — vét xong bên dưới vẫn là bùn, đất nhão.
- Đất đáy khác hồ sơ khảo sát — gặp đất yếu, bùn hoặc loại đất khác với mô tả trong hồ sơ.
- Vách hố sạt lở, nhất là phía sát nhà bên.
- Đáy bị đào sâu quá nhiều chỗ và nhà thầu định bù bằng đất rời, gạch vỡ hay đá hộc.
Dấu hiệu 2 và 3 bám đầu việc MONG-04.3 (mức DỪNG, rủi ro Cao). Dấu hiệu 4 và 5 bám MONG-04.2 và MONG-04.1 (mức Tạm dừng). Dấu hiệu 1 là khuyến nghị thực hành của tôi.
Câu nên nói với nhà thầu:
"Tôi đồng ý dừng đổ lót. Anh báo giúp bên thiết kế xuống xem đáy hố, và tôi cần phương án xử lý bằng văn bản trước khi làm tiếp."
Tôi nhấn vào chữ "bằng văn bản" vì hai lý do. Một, phương án xử lý nền là một bài toán tính toán dựa trên hồ sơ khảo sát — không phải một quyết định phán đoán tại chỗ. Hai, khi có sự cố về sau, câu "anh thợ bảo làm thế là được" không phải là một căn cứ.
Những việc chủ nhà không nên tự quyết, và không để thợ tự quyết:
- tự hạ mực nước ngầm bằng cách đào thêm, khoan thêm, bơm liên tục mà không có giải pháp thiết kế;
- tự thay đất đáy bằng một lớp vật liệu khác "cho chắc";
- tự đổ dày lớp lót lên để "bù" cho đáy yếu;
- tự đổi loại móng hay kích thước móng.
Mỗi việc trên đều làm thay đổi giả thiết mà người thiết kế đã dùng để tính móng.
6. Trách nhiệm của chủ nhà theo quy định hiện hành
Hố móng ngập nước không chỉ là chuyện chất lượng móng nhà mình. Khi hố sát nhà bên, nước làm vách hố yếu đi và nước bơm ra phải có chỗ đi — tức là nó chạm tới an toàn của công trình lân cận.
Về mặt pháp lý, có ba tầng cần nêu đủ:
- Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1: công trình xây dựng phải được giám sát trong quá trình thi công; riêng nhà ở riêng lẻ của hộ gia đình, cá nhân thì khuyến khích việc giám sát thi công.
- Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b: chủ sở hữu nhà ở tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường. Khoản 4 điểm a của cùng điều liệt kê nội dung giám sát nhà ở riêng lẻ, trong đó có biện pháp thi công, biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận.
- Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm c: với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, chủ sở hữu phải tổ chức thi công, giám sát theo Nghị định.
Nói gọn: Luật khuyến khích nhà dân có giám sát; nhưng trách nhiệm tổ chức và trách nhiệm về an toàn — kể cả với nhà bên — thuộc về chủ nhà. Hỏi nhà thầu về biện pháp giữ vách hố và hướng xả nước bơm không phải là "làm khó", mà là thực hiện đúng phần trách nhiệm đó.
Căn cứ pháp lý đã đối chiếu văn bản gốc và kiểm tra hiệu lực ngày 28/09/2026. Cả hai văn bản có hiệu lực từ 01/7/2026.
7. Tình huống điển hình: "Bơm xong rồi, đổ lót luôn anh ạ"
Đây là kịch bản tổng hợp từ những gì lặp lại ở nhiều công trường nhà dân, không phải một công trình cụ thể do tác giả giám sát.
Hố móng đào xong chiều thứ Năm. Đêm thứ Năm mưa to. Sáng thứ Sáu, chủ nhà ra công trường lúc bảy giờ thì máy bơm đã chạy. Xe bê tông lót hẹn mười giờ.
Chín giờ, hố đã cạn. Cai thợ gọi: "Xong rồi anh, cho xe vào nhé."
Chủ nhà nhìn xuống. Đáy hố không còn nước, nhưng một góc vẫn loang loáng. Ở vách phía giáp nhà bên, một vệt ướt sẫm màu chạy từ lưng chừng vách xuống đáy. Chủ nhà hỏi, cai thợ trả lời rất nhanh: "Nước mưa ngấm đấy anh, lát nắng lên là khô. Đổ lót lên là nó hết."
Đây là khoảnh khắc nhiều chủ nhà gật đầu. Xe đã hẹn, thợ đã đông, và câu trả lời nghe có lý.
Chủ nhà trong kịch bản này làm khác đi một chút. Anh nhờ thợ vét thêm bùn ở góc loang, rồi đứng chờ. Góc ấy loang lại. Vệt ướt trên vách vẫn ướt dù đã hết mưa từ nửa đêm. Anh sang nhà bên hỏi, và được biết đường ống thoát sau bếp nhà họ đi sát ranh đất, thỉnh thoảng vẫn bị rỉ.
Xe bê tông lót được hoãn sang hôm sau. Nhà bên cho thợ xử lý chỗ ống rỉ. Sáng hôm sau hố bơm cạn và không loang lại. Kỹ sư của nhà thầu xuống xem đáy, xác nhận đất đáy không khác hồ sơ, đo lại cao độ, rồi mới đổ lót.
Mất một ngày. Nếu hôm đó đổ lót lên, nước từ đường ống ấy vẫn chảy — chỉ là chảy xuống dưới móng, nơi không ai còn nhìn thấy được nữa.

8. Sáu sai lầm thường gặp khi hố móng có nước
- Bơm cạn là đổ lót ngay, không chờ xem nước có quay lại, không nhìn lại đất đáy.
- Chỉ bơm mà không vét bùn. Checklist ghi rõ hai động từ: bơm cạn và vét sạch bùn (MONG-04.2).
- Đổ đá, cát, gạch vỡ xuống hố cho "hút nước" thay cho việc bơm và vét. Về bản chất, đó là lấp bù đáy bằng vật liệu rời — đúng loại lỗi Checklist nêu ở mã MONG-04.1 ("lấp bù bằng đất rời", "không kê đá hộc").
- Coi nước quay lại là chuyện bình thường và để thợ tự "xử lý cho nhanh", kể cả khi đất đáy đã khác hồ sơ — trường hợp này Checklist yêu cầu dừng, báo thiết kế (MONG-04.3).
- Xả nước bơm ra bừa bãi — chảy ngược vào hố, hoặc xả sang chân tường nhà bên.
- Để thép và vật tư tập kết ngâm trong nước bùn quanh hố. Checklist bản Cơ bản (trang 9) nhắc thép phải kê cao, không ngâm bùn.
9. Checklist nhanh trước khi đổ bê tông lót
| # | Kiểm tra | Mã Checklist | Mức phản ứng |
|---|---|---|---|
| 1 | Đã chụp ảnh hiện trạng hố và ghi thời điểm khi phát hiện nước | — | Nên làm |
| 2 | Đã xác định nước vào từ hướng nào và chặn được nguồn chặn được | — | Nên làm |
| 3 | Đáy khô, không bùn, không đọng nước; bùn đã được vét, không chỉ bơm | MONG-04.2 | Tạm dừng nếu chưa đạt |
| 4 | Vách hố đứng vững, có mái dốc hoặc có chống | MONG-04.2 | Tạm dừng nếu chưa đạt |
| 5 | Nước không quay lại sau khi bơm cạn | — | Khuyến nghị của tác giả: quay lại mà không rõ nguồn → dừng, mời người có chuyên môn |
| 6 | Đất đáy đúng hồ sơ khảo sát; nếu khác đã có ý kiến thiết kế bằng văn bản | MONG-04.3 | DỪNG nếu khác mà chưa có ý kiến |
| 7 | Cao độ đáy đúng thiết kế; chỗ sâu quá bù đúng cách, không kê đá hộc | MONG-04.1 | Tạm dừng nếu bù sai |
| 8 | Lớp lót đúng loại theo thiết kế; không đặt thép trực tiếp lên đất | MONG-05.1 | Ghi nhận |
Nguồn các mã: Checklist bản Toàn diện trang 16; Checklist bản Cơ bản trang 15–16. Các dòng không có mã là bước quan sát bổ sung của bài này.
10. Câu hỏi thường gặp
Hố móng có nước có đổ bê tông lót được không?
Không nên. Checklist yêu cầu đáy hố khô, không bùn, không đọng nước trước khi đổ lớp lót (mã MONG-04.2, bản Toàn diện trang 16), và bản dành cho chủ nhà xếp đầu việc này ở mức Tạm dừng — phải khô sạch mới đổ lót. Nước và bùn còn lại khiến lớp lót không nằm trực tiếp trên nền đất.
Bơm cạn xong bao lâu thì được đổ lót?
Không có một mốc thời gian chung — Checklist không nêu, và nó phụ thuộc vào loại đất, độ sâu hố và nguồn nước. Tiêu chí đúng là bốn điều kiện ở bước 5: đáy khô sạch, nước không quay lại, đất đáy đúng hồ sơ (hoặc đã có ý kiến thiết kế), cao độ đúng.
Bơm mãi mà nước vẫn quay lại thì làm sao?
Trước hết tìm xem có nguồn nào chặn được không — ống rò, hố ga, nước từ phía nhà bên. Nếu không tìm được nguồn cụ thể, nước rỉ lên từ đáy hoặc thấm đều trên vách, thì dừng và báo đơn vị thiết kế. Đây là tình huống cần người có hồ sơ khảo sát đánh giá; chủ nhà và thợ không nên tự chọn phương án.
Đổ đá hoặc cát xuống cho hút bớt nước rồi đổ lót được không?
Không nên. Làm vậy là lấp bù đáy bằng vật liệu rời — đúng loại lỗi mà Checklist nêu ở mã MONG-04.1 ("lấp bù bằng đất rời", "không kê đá hộc"). Chỗ nào cần bù phải bù đúng cách theo chỉ dẫn kỹ thuật, và nếu đáy yếu thì phải có ý kiến thiết kế.
Hố móng ngập nước sau mưa có phải hoãn đổ lót không?
Nếu mưa làm hố đọng nước thì theo Checklist, đáy phải khô, không bùn, không đọng nước trước khi đổ lớp lót (MONG-04.2) — tức là xử lý xong nước và kiểm tra lại đáy rồi mới đổ, xem mục 4. Còn chuyện trời mưa khi đang đổ bê tông móng là câu hỏi khác, tôi đã trả lời ở bài làm móng nhà.
Ai là người quyết định phương án xử lý khi đáy móng có vấn đề?
Đơn vị thiết kế. Checklist ghi thẳng ở mã MONG-04.3: nếu khác hồ sơ khảo sát thì dừng, báo Thiết kế xử lý nền. Chủ nhà có trách nhiệm tổ chức việc này — theo Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b, chủ sở hữu nhà ở tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn — nhưng không phải là người chọn giải pháp kỹ thuật.
11. Kết luận
Hố móng bị ngập nước không đáng sợ. Điều đáng ngại là đổ bê tông lót khi hố còn nước đọng, hoặc khi chưa xác định và kiểm soát được nguồn nước đang chảy vào.
Ba điều cần nhớ:
- Bơm cạn chưa phải là xong. Phải vét sạch bùn, rồi nhìn lại đáy như lúc mới đào: đất đáy, cao độ, vách.
- Hỏi "nước quay lại từ đâu", không hỏi "đã chờ bao lâu". Theo cách quan sát ở mục 2: nước từ trên xuống thì bơm cạn, vét bùn; nước ngang vào thì chặn nguồn rồi mới bơm; nước từ đáy hoặc vách thì dừng, mời người có chuyên môn.
- Đất đáy khác hồ sơ, nước không rõ nguồn → dừng, báo thiết kế, đòi trả lời bằng văn bản. Không tự chọn phương án cho nền đất của mình.
Hố móng chỉ là một trong nhiều đầu việc của giai đoạn móng. Để kiểm tra đủ và đúng thứ tự, anh chị có thể dùng bộ Checklist theo từng giai đoạn:
- 👉 Tải bản Checklist rút gọn miễn phí — để làm quen cách kiểm tra theo từng giai đoạn thi công.
- Đọc bộ đầy đủ trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z".
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu công trình của anh chị đang gặp nước ở hố móng mà chưa rõ nguồn, và anh chị cần một người có chuyên môn xuống xem, có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Đọc thêm: Làm móng nhà: 7 chốt kiểm tra · Đổ bê tông móng: 12 chốt kiểm tra · Checklist giám sát thi công nhà dân
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Nội dung kỹ thuật trong bài căn cứ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản). Căn cứ pháp lý kiểm tra hiệu lực ngày 28/09/2026.
