Khảo sát hiện trạng nhà liền kề trước khi xây nhà: chụp gì, đo gì, lập hồ sơ gì?
Khảo sát hiện trạng nhà liền kề trước khi xây nhà: chụp 4 lớp ảnh, ghi vị trí vết nứt kèm thước, lập biên bản có chữ ký — ghi nhận, không kết luận nguyên nhân.
Máy ép cọc vào đất được ba hôm thì chủ nhà bên cạnh sang gõ cửa: "Tường nhà tôi nứt rồi, anh xem đi." Anh chị ra xem. Đúng là có một vết nứt chéo trên bức tường giáp ranh. Nhưng vết nứt ấy có từ bao giờ — từ trước khi anh chị khởi công, hay mới xuất hiện tuần này? Không ai trả lời được, vì không ai chụp lại bức tường đó trước khi máy vào.
Với nhà phố xây sát vách, đây là tình huống rất dễ gây căng thẳng trong quá trình xây nhà. Và phần lớn sự căng thẳng ấy không đến từ vết nứt, mà đến từ việc thiếu một bộ hồ sơ "trước" để so sánh.
Bài này hướng dẫn anh chị làm đúng việc đó — khảo sát hiện trạng nhà liền kề trước khi xây nhà:
- Chụp gì — bốn lớp ảnh, từ tổng thể đến từng vết nứt có sẵn.
- Đo gì — những gì chủ nhà ghi được, và những gì phải để người có chuyên môn đo.
- Lập hồ sơ gì — sổ ảnh, sơ đồ, bảng ghi nhận, biên bản có chữ ký, và cách lưu.
Hai giới hạn của bài này — đọc trước.
Một, đây là hướng dẫn ghi nhận hiện trạng, không phải hướng dẫn kết luận nguyên nhân hư hỏng. Ghi nhận là mô tả cái đang có. Kết luận "vết nứt do ai gây ra" là việc của người có chuyên môn, sau khi kiểm tra tại chỗ. Hai việc này phải tách riêng — mục 7 nói kỹ.
Hai, bài không phải tư vấn pháp lý cho một vụ tranh chấp cụ thể. Phần căn cứ pháp lý chỉ nêu những quy định đã đối chiếu văn bản gốc.
Mục lục
- Khảo sát hiện trạng nhà liền kề là gì — và không phải là gì
- Vì sao phải làm trước khi đào móng, ép cọc
- Làm vào lúc nào, ai cùng tham gia
- Chụp gì: bốn lớp ảnh hiện trạng
- Đo gì: vị trí, vết nứt, mốc, cao độ và ranh giới
- Lập hồ sơ gì: năm thành phần và cách lưu
- Ghi nhận hiện trạng không phải kết luận nguyên nhân
- Trong lúc thi công: theo dõi và khi nào phải dừng
- Sáu sai lầm thường gặp
- Tình huống điển hình: bức tường không ai chụp
- Câu hỏi thường gặp
- Kết luận
1. Khảo sát hiện trạng nhà liền kề là gì — và không phải là gì
Nói gọn: khảo sát hiện trạng nhà liền kề là chụp, ghi và lưu lại tình trạng của các công trình sát nhà mình tại thời điểm TRƯỚC khi thi công những phần việc có thể ảnh hưởng tới chúng — thường là phá dỡ nhà cũ, đào móng, ép cọc.
Kết quả của việc này là một bộ hồ sơ trả lời được ba câu hỏi, nếu về sau có chuyện:
- Trước khi thi công, chỗ đó trông như thế nào?
- Vết nứt, vết thấm, chỗ bong tróc nào đã có sẵn?
- Ai đã cùng xem và xác nhận điều đó?
Nó không trả lời câu hỏi "vết nứt sau này do đâu mà ra". Bảng dưới đây là ranh giới mà cả bài sẽ bám theo:
| Ghi nhận hiện trạng — việc của chủ nhà | Kết luận nguyên nhân — việc của người có chuyên môn |
|---|---|
| Có một vết nứt chéo ở tường giáp ranh, tầng 1, phòng khách nhà bên | Vết nứt do lún móng |
| Chụp kèm thước có vạch chia, ảnh số 14 và 15 | Vết nứt rộng thế này là nguy hiểm / không nguy hiểm |
| Hai bên cùng xem tại chỗ; ngày, giờ ghi trên biên bản | Vết nứt do ép cọc nhà bên gây ra |
| Chủ nhà bên cạnh cho biết vết nứt có từ mùa mưa năm trước | Nhà bên xây ẩu nên tự nứt |
Cột trái là dữ kiện. Cột phải là kết luận. Bộ hồ sơ tốt chỉ chứa cột trái — và chính vì thế nó mới được cả hai bên chấp nhận.
2. Vì sao phải làm trước khi đào móng, ép cọc

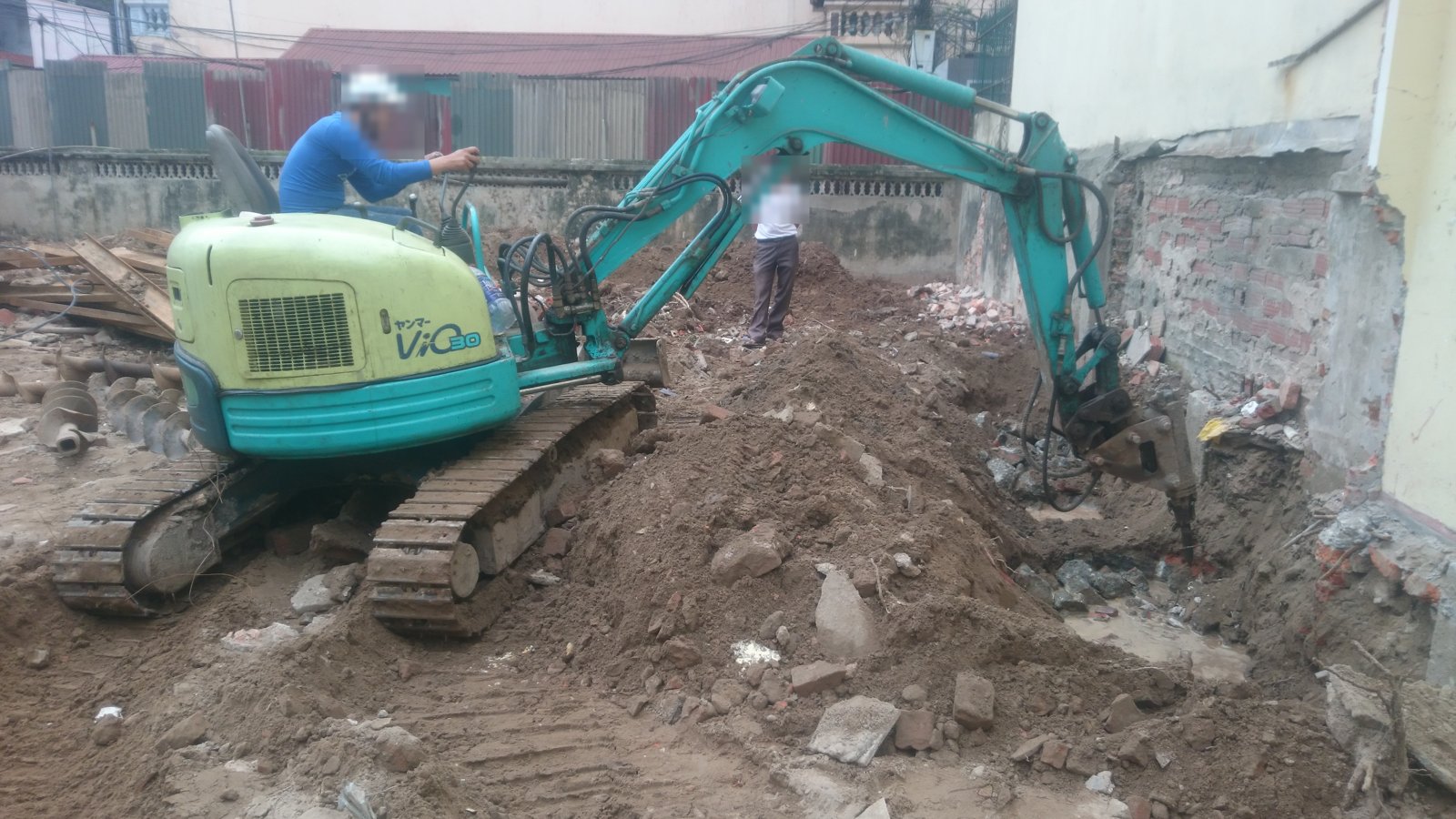

Lý do kỹ thuật: móng là giai đoạn động chạm trực tiếp tới nhà bên
Với nhà phố sát vách, phá dỡ nhà cũ, đào hố móng, ép cọc là những việc diễn ra ngay sát chân tường nhà hàng xóm. Bộ Checklist của tôi đặt việc này ngay từ giai đoạn chuẩn bị: thống nhất với nhà thầu "biện pháp thi công & biện pháp bảo đảm an toàn… che chắn bảo vệ công trình lân cận" trước khi giao việc (Checklist bản Toàn diện, trang 10, mục CB-03.2). Bản dành cho chủ nhà diễn đạt thành một câu hỏi rất đời thường: "Biện pháp an toàn và che chắn ra sao?" (Checklist bản Cơ bản, trang 8).
Muốn đánh giá biện pháp ấy có hiệu quả không, trước hết phải biết nhà bên đang ở tình trạng nào. Không có điểm xuất phát thì không có gì để so.
Lý do trách nhiệm: pháp luật đặt an toàn công trình lân cận lên chủ nhà
Đây là điểm nhiều chủ nhà chưa biết. Với nhà ở riêng lẻ, trách nhiệm không nằm hết ở nhà thầu:
- Nghị định 207/2026/NĐ-CP, Điều 10 khoản 1: việc quản lý xây dựng nhà ở riêng lẻ thực hiện trên nguyên tắc "bảo đảm an toàn cho con người, tài sản, thiết bị, công trình, các công trình lân cận và môi trường xung quanh".
- Cùng Điều 10, khoản 3 điểm b: "Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng."
- Cùng Điều 10, khoản 4 điểm a: nội dung giám sát thi công nhà ở riêng lẻ, việc đầu tiên được liệt kê là "biện pháp thi công, biện pháp bảo đảm an toàn đối với nhà ở và các công trình liền kề, lân cận".
- Luật Xây dựng số 135/2025/QH15, Điều 50 khoản 2: thi công xây dựng phải bảo đảm an toàn cho "công trình ngầm và các công trình liền kề".
Nếu nhà anh chị thuộc diện phải xin giấy phép xây dựng, hồ sơ xin phép của nhà ở riêng lẻ hộ gia đình, cá nhân còn có "bản cam kết bảo đảm an toàn đối với công trình liền kề" (Nghị định 217/2026/NĐ-CP, Điều 60 khoản 3 điểm a). Nghĩa là ngay từ bộ hồ sơ xin phép đã có một bản cam kết về đúng chuyện này.
Với móng cọc, tiêu chuẩn thi công cũng nói rõ: "Nhà thầu cần tổ chức quan trắc trong khi thi công hạ cọc (đối với bản thân cọc, độ trồi của các cọc lân cận và mặt đất, các công trình xung quanh...)" (TCVN 9394:2012, điều 8.6).
Pháp luật không quy định chủ nhà phải lập "biên bản hiện trạng nhà liền kề" theo một mẫu nhất định — tôi không tìm thấy biểu mẫu nào như vậy trong các văn bản đã đối chiếu. Nhưng khi trách nhiệm an toàn đã đặt lên vai mình, thì bộ hồ sơ hiện trạng là cách ít tốn kém để anh chị chứng minh mình đã làm đúng phần việc của mình.
Căn cứ pháp lý trong mục này — đã đối chiếu bản gốc, kiểm tra hiệu lực ngày 27/09/2026:
Nghị định 207/2026/NĐ-CP (hiệu lực 01/7/2026), Điều 10 khoản 1, khoản 3 điểm b, khoản 4 điểm a ·
Luật Xây dựng số 135/2025/QH15 (hiệu lực 01/7/2026), Điều 50 khoản 2 ·
Nghị định 217/2026/NĐ-CP (hiệu lực 01/7/2026), Điều 60 khoản 3 điểm a ·
TCVN 9394:2012, điều 8.6.
Lý do thực tế: công bằng cho cả hai phía
Trong các kinh nghiệm xây nhà phố, ghi nhận hiện trạng nhà bên thường bị để lại sau cùng — trong khi đó là việc phải làm từ đầu. Bộ ảnh "trước" không chỉ bảo vệ anh chị. Nó bảo vệ cả nhà bên cạnh: nếu thi công thực sự gây hư hỏng, họ có bằng chứng rõ ràng để yêu cầu xử lý, không phải cãi nhau bằng trí nhớ. Chính vì công bằng cho cả hai, nên hãy mời họ cùng làm — mục 3.
3. Làm vào lúc nào, ai cùng tham gia
Ba thời điểm nên ghi nhận
| Thời điểm | Mục đích |
|---|---|
| Trước khi phá dỡ nhà cũ, đào móng hoặc ép cọc — lần không thể thiếu | Có hồ sơ "điểm xuất phát" |
| Khi có sự kiện bất thường trong lúc thi công: nhà bên báo có vết nứt mới, vách hố đào có dấu hiệu sạt, mưa lớn làm ngập hố móng | Ghi lại ngay, cùng góc chụp với lần đầu |
| Sau khi hoàn thành phần ngầm (móng, cọc, lấp đất) | Đóng lại giai đoạn có nhiều tác động tới nhà bên |
Nhịp ghi nhận ở giữa hai mốc đầu và cuối do anh chị, nhà thầu và người giám sát thống nhất theo tiến độ thực tế. Không có con số chung cho mọi công trình.
Ai nên có mặt
- Chủ nhà bên cạnh (hoặc người họ ủy quyền). Đây là người không thể thiếu. Họ mở cửa cho anh chị vào chụp phía trong, và chữ ký của họ làm hồ sơ có giá trị với cả hai bên.
- Đại diện nhà thầu thi công — người sẽ chịu trách nhiệm biện pháp thi công và che chắn.
- Người giám sát (nếu anh chị có thuê) hoặc chính anh chị.
- Nếu công trình có cán bộ trắc đạc cắm mốc, nên có mặt trong phần ghi mốc và cao độ (mục 5).
Cách mở lời với hàng xóm
Nhiều chủ nhà ngại nhất đúng bước này. Hãy nói thẳng mục đích — và nói nó có lợi cho họ:
"Tuần sau nhà em khởi công đào móng. Em muốn anh chị cùng em đi một vòng, chụp lại tình trạng nhà mình bây giờ, rồi hai bên mỗi người giữ một bộ. Có gì phát sinh thì mình có cái để so, khỏi phải nhớ."
Nếu nhà bên không đồng ý cho vào trong: vẫn chụp đầy đủ phần nhìn được từ bên ngoài và từ phía đất nhà mình, ghi rõ vào hồ sơ là "đã đề nghị ghi nhận phía trong, chủ nhà bên cạnh chưa đồng ý", kèm ngày giờ. Một dòng ghi chú trung thực như vậy vẫn có giá trị hơn không có gì.
4. Chụp gì: bốn lớp ảnh hiện trạng
Nguyên tắc chung trong bộ Checklist là "chụp ảnh và giữ biên bản… để đối chiếu về sau" (Checklist bản Cơ bản, trang 3). Với nhà liền kề, tôi chia ảnh thành bốn lớp, đi từ xa đến gần.
Lớp 1 — Ảnh tổng thể
- Mặt tiền nhà bên, chụp thẳng, lấy trọn chiều cao và cả phần vỉa hè trước nhà.
- Mặt tường giáp ranh nhìn từ phía đất nhà mình (thường chỉ chụp được khi nhà cũ đã phá dỡ).
- Mái, sân thượng nhà bên nếu nhìn được từ trên cao.
- Một tấm lùi xa, thấy cả dãy nhà, để biết nhà nào nằm ở đâu.
Lớp 2 — Ảnh trung cảnh theo từng khu vực
Đi từng tầng, từng phòng nằm sát bức tường chung hoặc tường giáp ranh. Mỗi khu vực chụp ít nhất một tấm thấy cả mảng tường, trần và nền. Mục đích của lớp này là để về sau biết một vết nứt cận cảnh nằm ở đâu trong căn nhà.
Lớp 3 — Ảnh cận cảnh các hư hỏng có sẵn
Mỗi vết nứt, vết thấm, chỗ bong tróc, gạch nền bị bộp, khe hở giữa khung cửa và tường, và các hư hỏng tương tự — chụp hai tấm:
- Một tấm gần — thấy rõ vết, có thước có vạch chia đặt sát bên trong khung hình.
- Một tấm lùi ra — thấy vết nằm ở chỗ nào của mảng tường.
Không có thước trong khung hình thì tấm ảnh không cho biết vết nứt dài, rộng bao nhiêu, và cũng không so được giữa các lần chụp.
Lớp 4 — Ảnh các vị trí nhạy cảm
Đây là những chỗ dễ chịu tác động khi bên cạnh đào móng, ép cọc — và cũng là những chỗ người ta hay quên chụp:

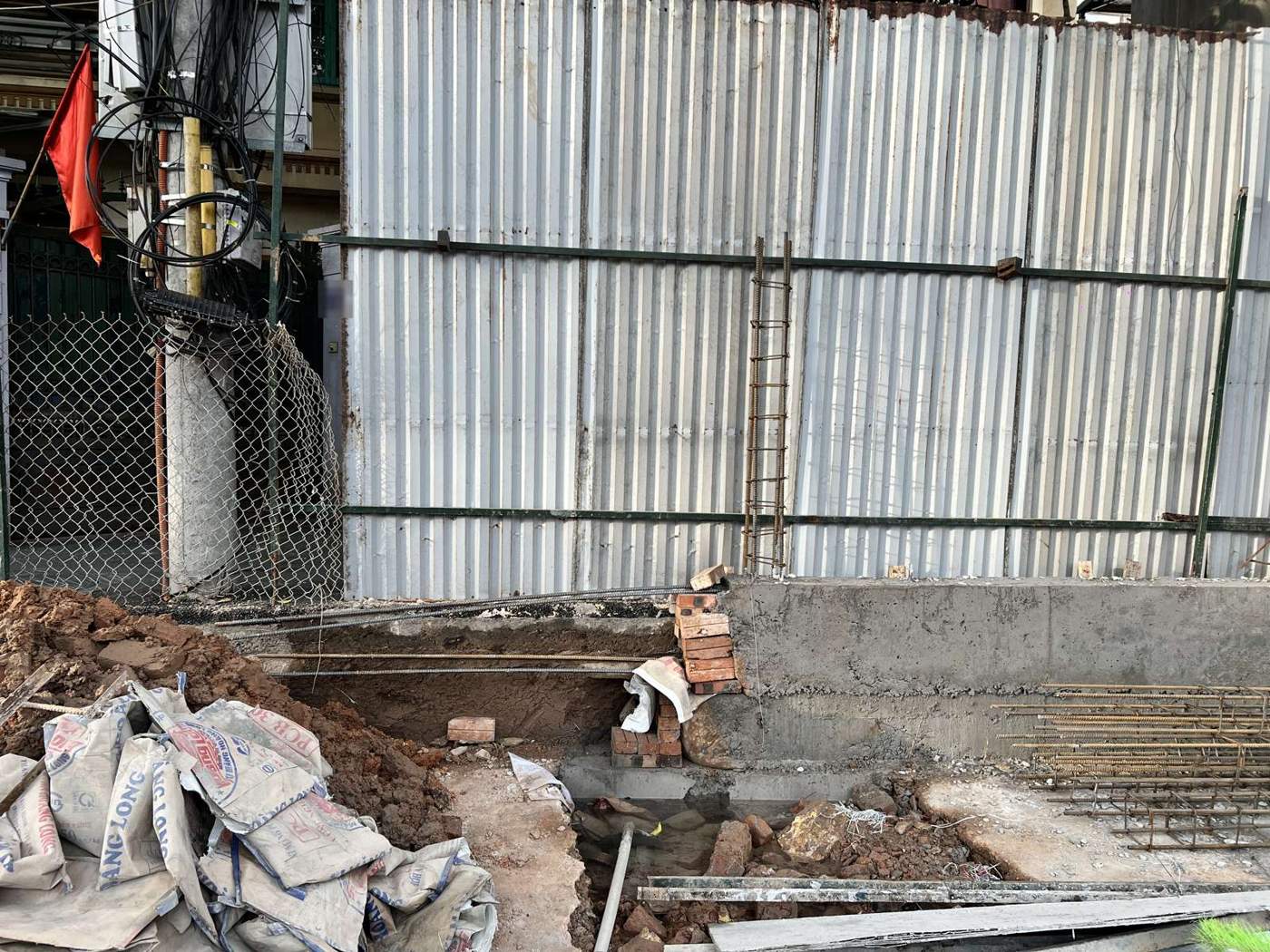

- Tường chung, tường giáp ranh — toàn bộ chiều dài, đặc biệt đoạn gần chân tường.
- Chân tường và phần móng nhà bên lộ ra khi phá dỡ nhà cũ hoặc đào đất.
- Nền nhà tầng 1 của nhà bên, nhất là khu vực sát tường chung.
- Khung cửa đi, cửa sổ ở các phòng giáp ranh — cửa đang đóng mở bình thường hay đã kẹt.

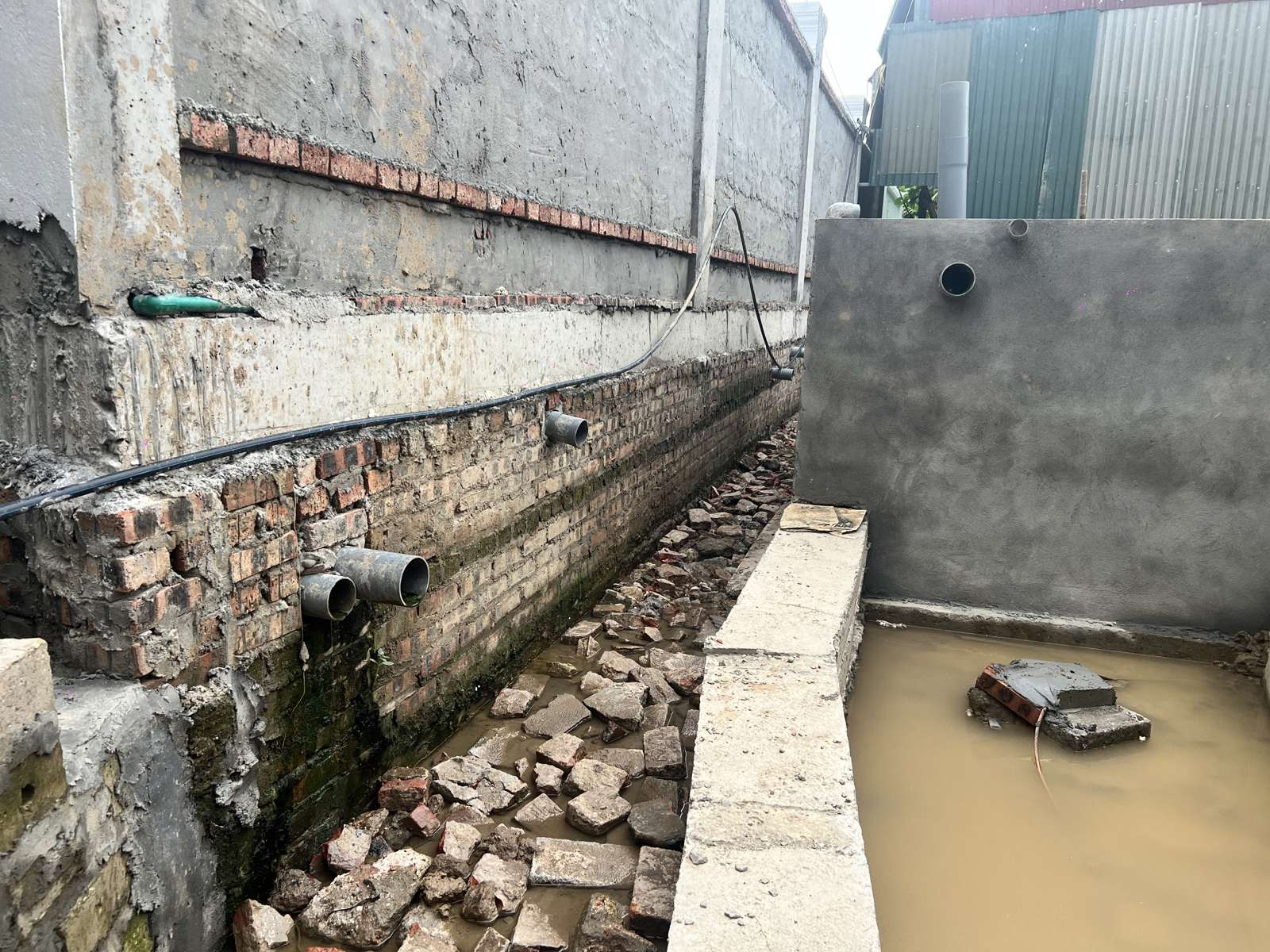

- Đường ống thoát nước, ống xả, bể nước, bể phốt đi sát hoặc chôn dưới ranh.
- Khe tiếp giáp giữa mái, sân thượng hai nhà.
- Tường rào, cổng, bậc thềm, vỉa hè trước nhà bên.
Mẹo chụp để bộ ảnh có giá trị
- Bật chức năng lưu ngày giờ của điện thoại; không chỉnh sửa, không cắt ảnh gốc.
- Chụp ảnh đầu tiên của mỗi buổi là một tờ giấy ghi ngày, giờ, địa điểm chung chung (ví dụ "Ghi nhận hiện trạng nhà bên trái") để phân tách các buổi.
- Đánh số ảnh theo thứ tự đi — sẽ khớp với bảng ghi nhận ở mục 6.
- Chụp đủ sáng; chỗ tối thì dùng thêm đèn pin chiếu xiên để vết nứt nổi rõ.
- Với mỗi vết nứt, nhớ đúng góc đứng chụp — lần sau chụp lại cùng góc, cùng khoảng cách.
- Có thể quay thêm một đoạn video đi liền mạch qua các phòng: nó cho thấy vị trí tương đối mà ảnh tĩnh khó thể hiện.
5. Đo gì: vị trí, vết nứt, mốc, cao độ và ranh giới
"Đo" ở đây có hai tầng: tầng chủ nhà ghi được và tầng phải để người có chuyên môn đo. Nhầm hai tầng này là nguồn gốc của rất nhiều tranh cãi.
Tầng 1 — Chủ nhà ghi được
Vị trí của từng hư hỏng. Tầng mấy, phòng nào, bức tường nào (tường chung, tường giáp ranh hay tường trong nhà), cách sàn và cách trần khoảng bao nhiêu, gần cửa hay gần cột. Ghi bằng thước dây, không ước lượng.
Hình dạng và hướng vết nứt. Dọc, ngang, chéo hay mạng lưới; chạy theo mép một cấu kiện (mép cột, mép dầm) hay cắt ngang qua giữa mảng tường.
Chiều dài vết nứt — đo bằng thước dây, từ đầu mút này đến đầu mút kia.
Làm mốc theo dõi. Bộ Checklist yêu cầu, khi phát hiện vết nứt bất thường, phải "làm mốc theo dõi sự phát triển vết nứt" (Checklist bản Toàn diện, trang 41; Checklist bản Cơ bản, trang 57). Cách đơn giản nhất cho chủ nhà: vạch bút chì ngắn đánh dấu hai đầu mút, ghi ngày cạnh mỗi dấu, rồi chụp kèm thước. Lần sau quay lại, nếu vết nứt vượt qua dấu cũ thì đó là thông tin quan trọng. Cách làm chi tiết tôi đã viết ở bài nhà mới xây bị nứt tường, mục "sáu việc phải làm trước khi sửa". Nhớ xin phép chủ nhà bên cạnh trước khi đánh dấu lên tường nhà họ.

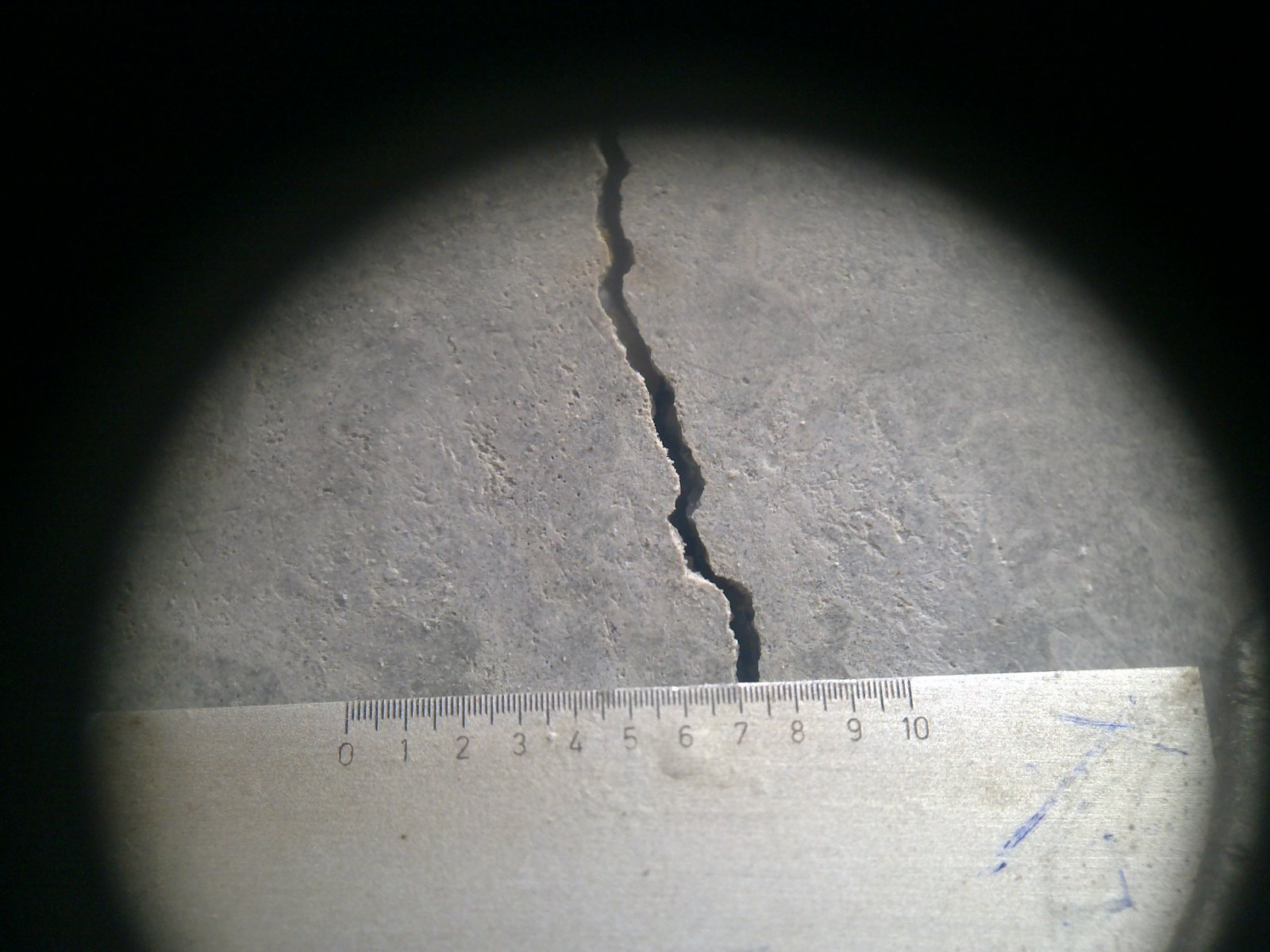

⚠️ Về bề rộng vết nứt. Hãy chụp bề rộng kèm thước, đừng tự đọc và viết con số vào biên bản nếu anh chị không có dụng cụ chuyên dụng. Bề rộng vết nứt là con số hay bị tranh cãi; một con số ước lượng bằng mắt ghi vào biên bản sẽ bị bên kia bác bỏ ngay. Ảnh có thước trong khung hình thì khó cãi hơn nhiều.
Tầng 2 — Người có chuyên môn đo
Mốc định vị, mốc cao độ. Bộ Checklist yêu cầu mốc được cắm bằng máy trước khi đào móng — "Có người dùng máy (toàn đạc/thủy bình) để cắm mốc… có biên bản bàn giao mốc kèm sơ đồ. Không chỉ căng dây ước lượng bằng mắt" (Checklist bản Cơ bản, trang 9; bản Toàn diện, trang 12, mục MONG-01.1). Mốc cao độ chuẩn cos ±0.00 phải được "đánh dấu rõ và được bảo vệ (không bị xê dịch/đè lấp trong thi công)" (Checklist bản Cơ bản, trang 10; bản Toàn diện, trang 12, mục MONG-01.3). Cách kiểm tra buổi định vị và biên bản bàn giao mốc từng bước, tôi viết ở bài định vị tim trục công trình.
Với việc khảo sát nhà bên, anh chị nên đề nghị người trắc đạc ghi thêm vào hồ sơ: mốc cao độ được đặt ở đâu, và nếu có điều kiện, cao độ một vài điểm cố định ở phía nhà bên (bậc thềm, chân tường) tại thời điểm trước thi công. Việc chọn điểm và cách đo là việc của họ — anh chị chỉ cần bảo đảm kết quả được ghi lại và có người ký.
Độ lún, độ nghiêng của nhà bên. Đây là việc quan trắc, cần thiết bị và người có chuyên môn. Với móng cọc ép, TCVN 9394:2012 điều 8.6 ghi rằng nhà thầu cần tổ chức quan trắc trong khi thi công hạ cọc, trong đó có các công trình xung quanh (mục 2). Hãy hỏi nhà thầu ngay từ khi thống nhất biện pháp thi công: "Anh quan trắc nhà bên bằng cách nào, ai làm, kết quả gửi cho tôi thế nào?"
Ranh giới: chụp và ghi, không tự "phân xử"
- Bộ Checklist yêu cầu xác định đúng chỉ giới xây dựng được phép trước khi thiết kế, và "xây trong đúng ranh/chỉ giới được phép, không lấn ra ngoài" (Checklist bản Toàn diện, trang 9 và bản Cơ bản, trang 6, mục CB-01.1).
- Khi khảo sát, hãy chụp các mốc ranh hiện có (cọc mốc, dấu sơn, cạnh tường rào), chụp quan hệ giữa tường nhà bên và ranh đất theo giấy tờ, và lưu cùng bộ hồ sơ với biên bản bàn giao mốc của nhà thầu.
- Nếu hai bên hiểu ranh giới khác nhau, đừng để việc đó chen vào biên bản hiện trạng. Ghi một dòng "hai bên chưa thống nhất vị trí ranh ở đoạn tường phía sau nhà", rồi xử lý riêng với cơ quan có thẩm quyền và người đo đạc. Biên bản hiện trạng mà dính vào tranh chấp ranh thường không ai chịu ký.
6. Lập hồ sơ gì: năm thành phần và cách lưu
Một bộ hồ sơ khảo sát hiện trạng nhà liền kề gọn gàng có năm thành phần.
Phần nào có căn cứ, phần nào là khuyến nghị?
A. Có căn cứ pháp lý / tiêu chuẩn: trách nhiệm về an toàn đối với công trình lân cận của chủ sở hữu nhà ở riêng lẻ (Nghị định 207/2026/NĐ-CP, Điều 10); yêu cầu thi công bảo đảm an toàn cho công trình liền kề (Luật Xây dựng 135/2025/QH15, Điều 50 khoản 2); bản cam kết bảo đảm an toàn đối với công trình liền kề trong hồ sơ xin giấy phép, khi nhà thuộc diện phải xin phép (Nghị định 217/2026/NĐ-CP, Điều 60 khoản 3 điểm a); quan trắc công trình xung quanh khi hạ cọc (TCVN 9394:2012, điều 8.6).
B. Khuyến nghị thực hành của tác giả: toàn bộ cách làm hồ sơ dưới đây — ảnh, video, vị trí, kích thước, mô tả hư hỏng, ngày ghi nhận, sơ đồ, bảng ghi nhận, biên bản, xác nhận của các bên nếu có. Không văn bản nào đã đối chiếu quy định bắt buộc phải lập bộ hồ sơ theo đúng các thành phần này.
Thành phần 1 — Sổ ảnh đánh số
Toàn bộ ảnh và video của mỗi buổi, giữ nguyên file gốc, đặt tên hoặc đánh số theo thứ tự. Không lọc bớt ảnh "xấu" — một tấm mờ vẫn cho thấy anh chị đã chụp chỗ đó.
Thành phần 2 — Sơ đồ vị trí
Một bản vẽ tay đơn giản mặt bằng từng tầng của nhà bên (hoặc chỉ các phòng đã vào được), đánh dấu số ảnh và vị trí từng hư hỏng. Không cần đúng tỷ lệ; cần đúng thứ tự và đúng bức tường.
Thành phần 3 — Bảng ghi nhận hiện trạng
Đây là khung gợi ý để ghi chép. Nó không phải biểu mẫu pháp định — pháp luật hiện hành không ban hành mẫu cho việc này, anh chị có thể điều chỉnh cho phù hợp.
| Cột | Ghi gì | Ví dụ cách ghi đúng |
|---|---|---|
| STT | Số thứ tự hư hỏng | 07 |
| Vị trí | Tầng – phòng – bức tường – khoảng cách | Tầng 1, bếp, tường giáp ranh; khoảng cách tới sàn ghi đúng số đo bằng thước dây |
| Loại hiện trạng | Nứt / thấm / bong tróc / bộp / kẹt cửa / khác | Nứt |
| Mô tả khách quan | Hướng, hình dạng, chiều dài | Vết nứt chéo, chạy từ góc cửa sổ lên; chiều dài ghi đúng số đo bằng thước dây |
| Số ảnh | Ảnh gần + ảnh xa | Ảnh 21 (có thước), ảnh 22 |
| Có đánh dấu theo dõi | Có / không, ngày đánh dấu | Có, bút chì hai đầu mút, ghi ngày |
| Ý kiến bên nhà liền kề | Ghi nguyên lời | "Vết này có từ trước, khoảng hai năm" |
Bảng không đưa ra trị số kỹ thuật nào — số ghi vào là số anh chị đo thực tế bằng thước.
Thành phần 4 — Biên bản ghi nhận có chữ ký
Một trang tóm tắt, ghi:
- Thời gian: ngày, giờ bắt đầu và kết thúc; thời tiết.
- Thành phần: họ tên, vai trò của từng người có mặt.
- Phạm vi đã ghi nhận: những tầng, phòng, bức tường đã vào được; những chỗ chưa vào được và lý do.
- Tổng số hư hỏng có sẵn đã ghi, dẫn chiếu sang bảng ở thành phần 3 và sổ ảnh ở thành phần 1.
- Ý kiến khác nhau (nếu có) — ghi nguyên văn, không sửa.
- Một câu chốt: "Biên bản ghi nhận hiện trạng tại thời điểm trên, không nhằm kết luận nguyên nhân của các hư hỏng đã ghi."
- Chữ ký xác nhận của các bên có mặt, nếu các bên đồng ý ký. Mỗi bên giữ một bản.
Thành phần 5 — Hồ sơ mốc và ranh
Ảnh các mốc ranh, biên bản bàn giao mốc kèm sơ đồ và cao độ do nhà thầu lập (Checklist bản Toàn diện, trang 12). Với móng cọc, hồ sơ nghiệm thu ép cọc có "biên bản trắc đạc định vị… nhật ký & biên bản nghiệm thu từng cọc" (Checklist bản Toàn diện, trang 13, mục MONG-02.6) — lưu cùng một chỗ để khi cần đối chiếu mốc thời gian ép cọc với thời điểm nhà bên báo vết nứt.
Cách lưu
- Hai bản sao ở hai nơi khác nhau (ví dụ máy tính và dịch vụ lưu trữ đám mây).
- Gửi một bản cho nhà bên và nhà thầu ngay trong ngày, qua một kênh có lưu dấu thời gian (email, tin nhắn). Việc gửi đi này tự nó đã là một mốc thời gian khó chối cãi.
- Không chỉnh sửa, không đổi tên file sau khi đã gửi.
- Giữ bộ hồ sơ ít nhất cho đến khi hết thời gian bảo hành công trình của mình.
Bộ hồ sơ hiện trạng nhà bên nên nằm chung với các giấy tờ khác của công trình — cách sắp xếp và lưu giữ, xem bài hồ sơ giám sát thi công xây dựng. Còn cách thống nhất với nhà thầu một kênh trao đổi chính thức, có lưu dấu thời gian, tôi viết ở bài cách làm việc với nhà thầu khi xây nhà.
7. Ghi nhận hiện trạng không phải kết luận nguyên nhân
Đây là phần cốt lõi của bài — và là phần hay bị làm sai.
Vì sao phải tách
Một biên bản hiện trạng có giá trị chỉ khi cả hai bên đều ký được. Mà không ai ký vào một câu kết luận bất lợi cho mình. Chỉ cần một dòng "vết nứt do nhà bên xây ẩu" hay "vết nứt do lún", bên kia sẽ từ chối ký — và cả bộ hồ sơ mất giá trị.
Thêm nữa, nguyên nhân một vết nứt không thể xác định bằng mắt, qua một tấm ảnh. Cùng một hình dạng vết nứt có thể có nhiều nguyên nhân khác nhau. Việc đó cần người có chuyên môn kiểm tra tại chỗ, có khi cần quan trắc theo thời gian.
Viết câu mô tả thế nào
| ❌ Không viết | ✅ Viết |
|---|---|
| Nứt do lún | Vết nứt chéo từ góc cửa sổ lên phía trần; chiều dài theo số đo thước dây |
| Nứt nghiêm trọng | Vết nứt nhìn thấy rõ bằng mắt thường; ảnh 21 có thước tham chiếu |
| Tường yếu, sắp đổ | Tường có một mảng vữa bong, lộ gạch; kích thước mảng theo số đo thước |
| Nứt cũ, không liên quan | Chủ nhà bên cạnh cho biết vết nứt có từ trước (ghi nguyên lời) |
| Thấm do nhà bên | Vệt ẩm màu sẫm ở chân tường; chiều cao vệt tính từ nền theo số đo thước |
Quy tắc ngắn: mô tả cái nhìn thấy, đo được, nghe được — không mô tả cái mình nghĩ.
Khi về sau xuất hiện vết nứt mới
Bộ ảnh "trước" và ảnh "sau" đặt cạnh nhau là dữ kiện: vết nứt này có hay chưa có ở thời điểm trước thi công, có phát triển qua dấu bút chì hay không. Nó giúp người có chuyên môn đánh giá nhanh và công bằng hơn. Nhưng ngay cả khi ảnh "trước" không có vết nứt, điều đó cũng chưa tự động kết luận vết nứt do việc thi công bên cạnh gây ra. Kết luận nguyên nhân vẫn là việc của người có chuyên môn.
8. Trong lúc thi công: theo dõi và khi nào phải dừng
Khảo sát hiện trạng là điểm xuất phát. Trong lúc thi công phần ngầm, anh chị còn ba việc phải để mắt.
Vách hố đào sát nhà bên
Checklist yêu cầu "vách hố ổn định, không sạt (làm mái dốc hoặc chống vách)"; lỗi thường gặp là "vách sạt; hố ngập nước" (Checklist bản Toàn diện, trang 16, mục MONG-04.2). Bản dành cho chủ nhà: "Vách hố đứng vững hoặc có mái dốc/chống" (Checklist bản Cơ bản, trang 15).
Sát nhà bên, thường không có chỗ để làm mái dốc. Hãy hỏi nhà thầu từ trước khi đào: "Đoạn sát tường nhà bên anh chống vách thế nào?" Biện pháp cụ thể do nhà thầu và thiết kế quyết định; việc của anh chị là bảo đảm có biện pháp và nó được thực hiện.
Ép cọc sát nhà bên
Hỏi nhà thầu: quan trắc các công trình xung quanh bằng cách nào, ai làm, và kết quả có gửi cho anh chị không — TCVN 9394:2012 điều 8.6 là căn cứ để hỏi. Phần kiểm tra ép cọc chi tiết, tôi đã viết ở bài kiểm tra ép cọc nhà dân.
Khi nhà bên báo có vết nứt mới — năm bước
- Không tranh luận tại chỗ về nguyên nhân.
- Mở lại bộ hồ sơ "trước", tìm đúng vị trí đó.
- Chụp lại ngay, cùng góc, cùng khoảng cách, có thước. Nếu chưa có dấu bút chì thì đánh dấu và ghi ngày — xin phép chủ nhà bên cạnh.
- Báo ngay cho nhà thầu và người giám sát; ghi nhận bằng văn bản.
- Đề nghị người có chuyên môn (người thiết kế, người giám sát, đơn vị quan trắc) đến kiểm tra tại chỗ. Nguyên tắc chung trong Checklist khi gặp bất thường là dừng và báo thiết kế — không để nhà thầu tự quyết cho qua (Checklist bản Toàn diện, trang 16, mục MONG-04.3; trang 41, mục XAYTO-10.2).
Khi nào nên dừng thi công ngay (khuyến nghị thực hành, không phải danh mục pháp định): vách hố có dấu hiệu sạt về phía nhà bên; nhà bên có dấu hiệu nguy hiểm rõ ràng (tường, sàn biến dạng nhìn thấy được, cửa đột ngột kẹt cứng, có tiếng động bất thường từ kết cấu); hoặc người có chuyên môn yêu cầu dừng. Khi đó ưu tiên an toàn cho người trước, mọi chuyện ai đúng ai sai tính sau.
Nhắc lại: với nhà ở riêng lẻ, Nghị định 207/2026/NĐ-CP (Điều 10 khoản 3 điểm b) quy định chủ sở hữu nhà ở chịu trách nhiệm về an toàn trong thi công, bao gồm công trình lân cận. "Để nhà thầu lo" không phải là một câu trả lời đầy đủ.
9. Sáu sai lầm thường gặp
1. Đợi có chuyện rồi mới chụp. Khi nhà bên đã báo nứt thì ảnh chụp lúc đó là ảnh "sau". Ảnh "trước" chỉ chụp được một lần duy nhất: trước khi máy vào.
2. Chỉ chụp mặt tiền. Mặt tiền thường không phải chỗ chịu tác động trực tiếp khi bên cạnh đào móng, ép cọc. Tường chung, chân tường, nền tầng 1, khung cửa phòng giáp ranh mới là những chỗ cần.
3. Ảnh cận cảnh không có thước, không có ảnh xa. Ảnh chỉ thấy một vết nứt trên nền tường trắng thì không biết nó to bao nhiêu, cũng không biết nó nằm ở đâu.
4. Viết kết luận vào biên bản. "Nứt do lún", "nứt cũ không liên quan" — một dòng như vậy đủ để bên kia từ chối ký.
5. Tự ước lượng bề rộng vết nứt và ghi thành con số. Con số ước lượng bằng mắt rất dễ bị bác bỏ. Chụp kèm thước, để người có chuyên môn đọc.
6. Làm một mình, không ai ký, không gửi cho ai. Bộ ảnh nằm trong điện thoại chủ nhà, không có chữ ký, không có dấu thời gian gửi đi — giá trị giảm đi rất nhiều khi có tranh cãi.
10. Tình huống điển hình: bức tường không ai chụp
Đây là một kịch bản điển hình được dựng lại từ những tình huống hay gặp ở nhà phố, không phải một công trình cụ thể do tác giả giám sát.
Lô đất nằm giữa một dãy nhà phố. Nhà cũ được phá dỡ trong hai ngày; đội thợ dọn mặt bằng, rồi giàn ép cọc được đưa vào. Chủ nhà đang lo chuyện giấy tờ, chuyện vật tư, chuyện tiến độ. Chuyện chụp lại nhà hai bên, anh có nghĩ tới — nhưng "để hôm nào rảnh".
Đến ngày ép thứ ba, bà cụ nhà bên trái sang, giọng không vui: "Anh ra xem cái tường bếp nhà tôi này." Trên bức tường giáp ranh, cạnh ô cửa sổ bếp, có một vết nứt chéo chạy lên phía trần.
Đội trưởng đội ép cọc xem qua, nói ngay: "Vết này cũ rồi chị ạ, nhìn vữa trong khe là biết." Con trai bà cụ đứng sau không đồng ý: "Tuần trước tôi còn quét vôi lại chỗ đó, có thấy gì đâu."
Chủ nhà đứng giữa. Anh không có một tấm ảnh nào của bức tường đó trước ngày ép. Nhà thầu cũng không. Hai bên đều nói đúng theo trí nhớ của mình, và không ai chứng minh được gì.
Mấy tuần sau đó, câu chuyện kéo dài qua nhiều lần gặp. Việc ép cọc phải chậm lại. Quan hệ hàng xóm vốn bình thường trở nên căng thẳng. Và điều chủ nhà tiếc nhất không phải là vết nứt — mà là một buổi sáng đi chụp ảnh cùng hàng xóm mà anh đã không dành ra từ trước.
Nếu có buổi sáng ấy, cuộc nói chuyện đã khác: "Chị xem, ảnh số 21 hôm mình cùng đi, chỗ này đã có một vết nứt, đây là hai dấu bút chì hôm đó. Giờ nó đã vượt qua dấu trên — mình mời người có chuyên môn đến xem nhé." Hoặc ngược lại: "Ảnh số 21 hôm đó chỗ này chưa có gì — em sẽ báo nhà thầu dừng và mời người đến kiểm tra ngay." Cả hai hướng đều dẫn tới một việc cụ thể, thay vì một cuộc cãi nhau.
11. Câu hỏi thường gặp
Khảo sát hiện trạng nhà liền kề có bắt buộc không?
Tôi không tìm thấy quy định nào bắt buộc chủ nhà lập "biên bản hiện trạng nhà liền kề" theo một mẫu nhất định. Nhưng Nghị định 207/2026/NĐ-CP (Điều 10 khoản 3 điểm b) đặt trách nhiệm về an toàn đối với công trình lân cận lên chủ sở hữu nhà ở, và Luật Xây dựng 135/2025/QH15 (Điều 50 khoản 2) yêu cầu thi công phải bảo đảm an toàn cho các công trình liền kề. Bộ hồ sơ hiện trạng là cách thực tế để thực hiện và chứng minh phần trách nhiệm đó.
Nhà bên không cho vào chụp phía trong thì sao?
Chụp đầy đủ phần nhìn được từ bên ngoài và từ phía đất nhà mình, rồi ghi vào hồ sơ: đã đề nghị, chủ nhà bên cạnh chưa đồng ý, kèm ngày giờ. Gửi đề nghị đó bằng tin nhắn hoặc văn bản để có dấu thời gian.
Có cần thuê đơn vị chuyên nghiệp không?
Phần chụp ảnh, ghi vị trí, làm mốc theo dõi, lập biên bản — chủ nhà tự làm được. Phần đo cao độ, quan trắc lún, nghiêng — cần người có chuyên môn và thiết bị. Nhà càng sát, móng càng sâu, nhà bên càng cũ thì càng nên có người có chuyên môn tham gia ngay từ đầu.
Ảnh chụp điện thoại có đủ giá trị không?
Ảnh điện thoại dùng được, miễn là giữ nguyên file gốc, có ngày giờ, có thước trong ảnh cận cảnh, có ảnh xa để định vị, và được gửi cho các bên ngay trong ngày. Giá trị pháp lý cụ thể của bộ ảnh trong một vụ tranh chấp là câu hỏi pháp lý riêng — bài này không trả lời thay luật sư.
Làm khảo sát rồi thì nếu nhà bên nứt, mình có hết trách nhiệm không?
Không. Bộ hồ sơ chỉ ghi nhận tình trạng trước thi công. Nó không miễn trách nhiệm cho ai, và cũng không buộc trách nhiệm cho ai. Nó giúp người có chuyên môn đánh giá đúng hơn, và giúp hai bên nói chuyện bằng dữ kiện.
Nhà mình được miễn giấy phép xây dựng thì có cần làm không?
Có nên làm. Bản cam kết bảo đảm an toàn đối với công trình liền kề nằm trong hồ sơ xin phép (Nghị định 217/2026/NĐ-CP, Điều 60 khoản 3 điểm a), nhưng trách nhiệm an toàn với công trình lân cận theo Nghị định 207/2026/NĐ-CP Điều 10 không phụ thuộc việc nhà có phải xin phép hay không. Để biết nhà mình thuộc diện nào, xem bài trước khi xây nhà cần chuẩn bị gì.
Kết luận
Khảo sát hiện trạng nhà liền kề trước khi xây nhà là một việc rẻ và nhanh trong cả quá trình xây nhà — một buổi sáng, một cây thước, một chiếc điện thoại và một người hàng xóm chịu đi cùng — nhưng lại là việc không làm lại được một khi máy đã vào.
Ba điều cần nhớ:
- Chụp đủ bốn lớp — tổng thể, trung cảnh, cận cảnh có thước, vị trí nhạy cảm — trước khi phá dỡ, đào móng, ép cọc.
- Ghi, không kết luận. Mô tả cái nhìn thấy và đo được. Nguyên nhân để người có chuyên môn đánh giá.
- Có chữ ký, có gửi đi, có lưu hai nơi. Hồ sơ nằm trong điện thoại một người thì giá trị thấp hơn rất nhiều.
Khảo sát nhà bên chỉ là một đầu việc trong giai đoạn chuẩn bị và làm móng. Để không bỏ sót các đầu việc còn lại — pháp lý, hợp đồng, mốc, cọc, hố đào — anh chị có thể dùng bộ Checklist theo từng giai đoạn:
- 👉 Tải bản Checklist rút gọn miễn phí — để làm quen cách kiểm tra theo từng giai đoạn thi công.
- Đọc bộ đầy đủ trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z".
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu nhà anh chị sát vách, móng sâu hoặc nhà bên đã cũ và anh chị cần một người có chuyên môn đi cùng từ buổi khảo sát đầu tiên, có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Đọc thêm: Làm móng nhà: 7 chốt kiểm tra · Hợp đồng xây nhà: 8 nhóm điều khoản · Chủ nhà tự giám sát xây nhà
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Nội dung kỹ thuật trong bài căn cứ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản). Căn cứ pháp lý kiểm tra hiệu lực ngày 27/09/2026.
