Giằng móng trước khi đổ bê tông: 8 điểm dễ bị bỏ qua
Nghiệm thu giằng móng trước khi đổ bê tông: 8 điểm chủ nhà đối chiếu bản vẽ — tim trục, cao độ, tiết diện, thép chủ, thép đai, neo, con kê, cốp pha.

Ở phần móng, chủ nhà thường dồn sự chú ý vào đài móng: khối thép to, nhiều thanh, có thép chờ cột dựng đứng. Còn giằng móng — những dải thép dài, thấp, chạy giữa các đài — hay bị coi là "phần nối", liếc qua là xong. Nhưng giằng là thứ nối các móng thành một hệ. Và khi bê tông đổ xong, cả tuyến giằng nằm dưới nền nhà, không ai còn nhìn thấy nữa.
Nghiệm thu giằng móng trước khi đổ bê tông là lần cuối cùng anh chị có thể đếm thép, nhìn con kê, kiểm cao độ của nó. Bài này giúp anh chị:
- Biết cầm hồ sơ gì khi ra kiểm tra giằng.
- Đi dọc một tuyến giằng và đối chiếu 8 điểm với bản vẽ của chính ngôi nhà mình.
- Phân biệt rõ ở mỗi điểm: việc gì chủ nhà tự nhìn được, việc gì cần kỹ sư xác nhận.
- Biết phải làm gì khi thấy khác bản vẽ.
Hai lưu ý trước khi đọc.
Thứ nhất — không có "kích thước giằng móng chuẩn". Tiết diện, số thanh, đường kính, bước đai, cao độ, chiều dài neo và nối, chiều dày lớp bảo vệ là con số của bản vẽ thiết kế và chỉ dẫn kỹ thuật của từng công trình. Con số của nhà này không mang sang nhà khác — kể cả nhà cùng số tầng, cùng diện tích.
Thứ hai — 8 điểm dưới đây là cách bài viết hệ thống hóa các nội dung cần kiểm tra, dựa trên bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z. Đây không phải "8 bước bắt buộc của TCVN" và không có tiêu chuẩn nào quy định theo đúng cấu trúc này.
Mục lục
- Giằng móng là gì, vì sao phải nghiệm thu trước khi đổ bê tông
- Trước khi ra công trường: cầm đúng hồ sơ, chia đúng việc
- Điểm 1 — Tim trục và vị trí tuyến giằng
- Điểm 2 — Cao độ giằng móng
- Điểm 3 — Tiết diện giằng đúng bản vẽ
- Điểm 4 — Thép chủ: đúng số thanh, đúng đường kính
- Điểm 5 — Thép đai: số lượng, bước đai, vị trí
- Điểm 6 — Neo và liên kết với đài, cột
- Điểm 7 — Lớp bảo vệ và con kê ở đáy và hai thành
- Điểm 8 — Cốp pha và vệ sinh trước khi đổ
- Biên bản nghiệm thu giằng móng phải ký trước khi đổ
- Khi đổ bê tông: ba việc chủ nhà nên có mặt
- Phát hiện khác bản vẽ: dừng, ghi nhận, báo người phụ trách
- Ví dụ minh họa (tình huống giả định): "Giằng thì cứ thế mà đổ"
- Sáu sai lầm thường gặp khi nghiệm thu giằng móng
- Checklist nghiệm thu giằng móng: chủ nhà nhìn gì, kỹ sư xác nhận gì
- Câu hỏi thường gặp
- Kết luận
1. Giằng móng là gì, vì sao phải nghiệm thu trước khi đổ bê tông
Giằng móng nối các móng thành một hệ
Trên mặt bằng móng, giằng móng thường là các dầm bê tông cốt thép nối các đài hoặc các móng với nhau; vị trí và cấu tạo cụ thể thể hiện trên bản vẽ của từng công trình. Ngoài công trường, có nơi dùng tên gọi "đà kiềng" cho cấu kiện liên quan; trong bài này sử dụng thống nhất tên gọi theo hồ sơ thiết kế của công trình. Cấu kiện đó làm việc thế nào, cấu tạo ra sao là điều bản vẽ trả lời, không phải tên gọi.
Checklist xếp giằng chung với đài
Checklist bản Toàn diện không tách giằng thành một hạng mục riêng. Giằng nằm chung trong hai hạng mục của giai đoạn móng: "Cốt thép móng (đài, giằng)" (trang 16) và "Cốp pha đài / giằng móng" (trang 17). Nghĩa là mọi tiêu chí kiểm tra thép và cốp pha đặt cho đài cũng áp dụng cho giằng. Cái khác là hình dạng: đài là một khối gọn, còn giằng là một tuyến dài — có nhịp, có mối nối, có hai thành đứng, có chỗ gặp đài và cột. Chính những chỗ đó hay bị bỏ qua.
Đổ xong là bộ phận bị che khuất
Sau khi đổ bê tông và lấp đất, giằng móng trở thành bộ phận bị che khuất. Nghị định 207/2026/NĐ-CP, Phụ lục IIb, mục 1 điểm c, ghi:
"Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo."
Checklist bản Toàn diện (trang 17) nêu hậu quả của một lỗi rất thường gặp ở thép móng: "Không kê; thép sát đáy → gỉ, nứt, giảm tuổi thọ." Những lỗi kiểu này không lộ ra ngay. Chúng lộ ra khi đã nằm dưới sàn nhà — lúc muốn sửa thì phải đục.
2. Trước khi ra công trường: cầm đúng hồ sơ, chia đúng việc
Hồ sơ cần có trong tay
Trước buổi nghiệm thu giằng, đề nghị nhà thầu cho xem hoặc cung cấp bản sao:
- Mặt bằng móng — tim trục, vị trí và ký hiệu từng tuyến giằng.
- Mặt cắt giằng — kích thước tiết diện, số thanh và đường kính thép trên, thép dưới, thép đai và bước đai, chiều dày lớp bảo vệ.
- Chi tiết nút giằng – đài, giằng – cột (nếu bản vẽ có).
- Cao độ — cao độ đáy và mặt giằng so với mốc ±0.00 của nhà.
- Bảng thống kê thép, chỉ dẫn kỹ thuật (nếu có).
Mỗi tuyến giằng có thể có mặt cắt khác nhau. Giằng biên, giằng giữa, giằng đỡ tường có thể khác nhau về kích thước và thép — đọc đúng ký hiệu của từng tuyến, không lấy một mặt cắt áp cho cả mặt bằng.
Chủ nhà nhìn được gì, kỹ sư xác nhận gì
Ở mỗi điểm dưới đây có một hộp hai phần:
- Chủ nhà nhìn được — những gì anh chị tự quan sát, đếm, hỏi được khi cầm bản vẽ. Không cần thước chuyên dụng hay máy đo.
- Cần kỹ sư xác nhận — những gì phải đo bằng dụng cụ, đánh giá sai lệch theo tiêu chuẩn, hoặc quyết định đạt/không đạt.
Cách chia này bám theo đúng cách Nghị định 207/2026/NĐ-CP quy định việc nghiệm thu công việc xây dựng tại Điều 22. Khoản 1 giao việc nghiệm thu tại công trường cho người trực tiếp giám sát thi công và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu, "kết quả nghiệm thu được xác nhận bằng biên bản". Khoản 2 yêu cầu người giám sát căn cứ "hồ sơ thiết kế bản vẽ thi công, chỉ dẫn kỹ thuật được phê duyệt, quy chuẩn kỹ thuật, tiêu chuẩn được áp dụng, các kết quả kiểm tra, thí nghiệm chất lượng vật liệu…" để kiểm tra. Chủ nhà không thay được vai trò đó — nhưng chủ nhà có quyền nói câu mà Checklist bản Cơ bản (trang 17) gợi ý: "Cho tôi đối chiếu bản vẽ."
Vì sao không mang "giằng móng nhà 3 tầng thường…" ra đối chiếu
Trên mạng có nhiều con số kiểu "giằng móng nhà phố thường rộng bao nhiêu, mấy cây thép". Đó là con số của một chi tiết thiết kế cụ thể, ở một công trình cụ thể, với tải trọng, nền đất và nhịp cụ thể. Mang con số ấy ra nghiệm thu nhà mình là sai cách — nó có thể làm anh chị yên tâm sai, hoặc nghi ngờ sai. Thước đo duy nhất là bản vẽ của chính ngôi nhà.

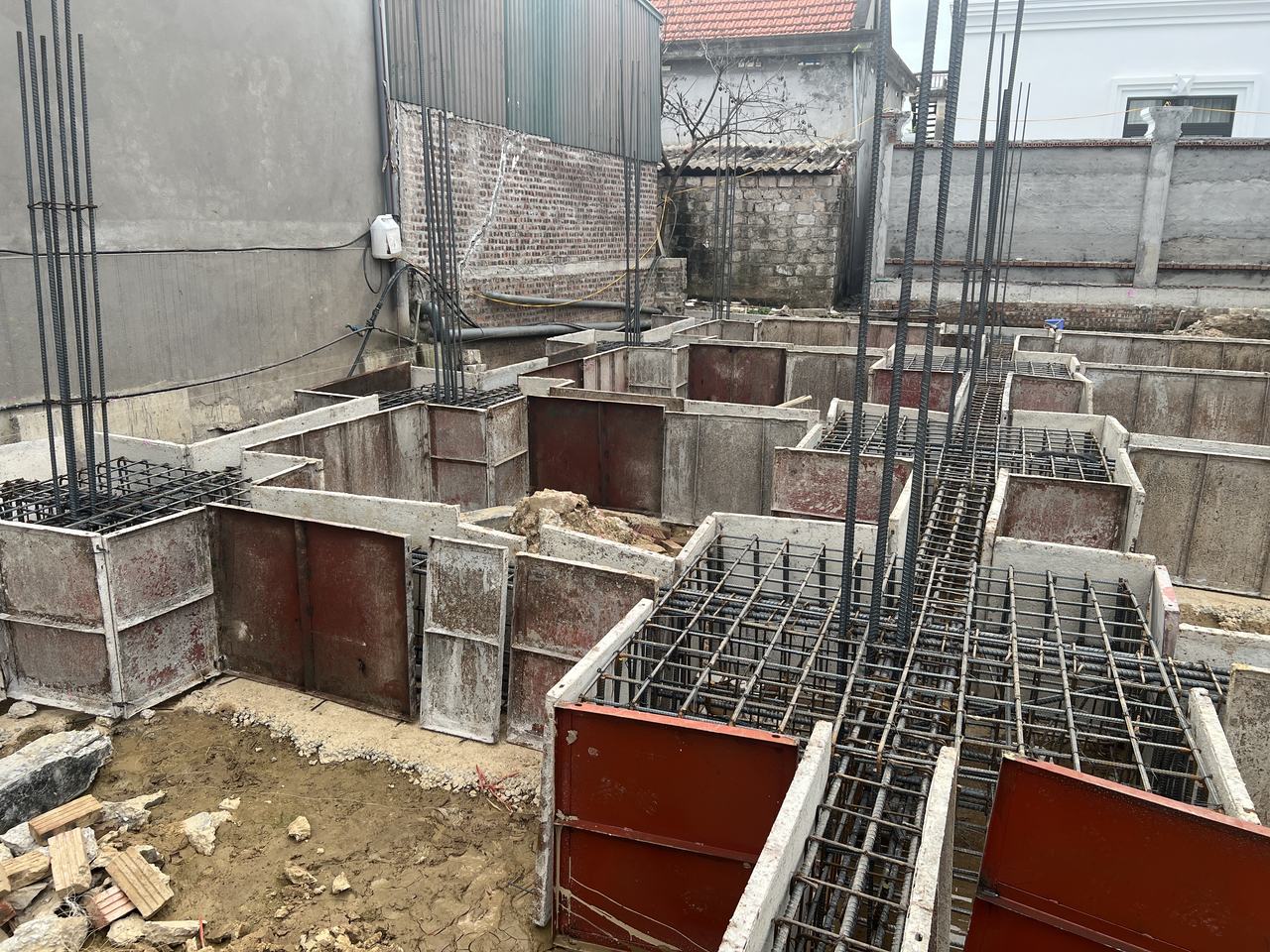

3. Điểm 1 — Tim trục và vị trí tuyến giằng
Giằng nối các đài, nên giằng lệch trục thì chỗ gặp đài cũng lệch, cột phía trên cũng bị ảnh hưởng. Checklist bản Toàn diện (trang 12) yêu cầu "Tim trục, khoảng cách giữa các trục đúng bản vẽ định vị" và nêu lỗi "Lệch tim trục; sai khoảng cách trục". Ở hạng mục cốp pha (trang 18), "sai trục" cũng là lỗi được nêu, cách xử lý là "chỉnh đúng trục trước khi nghiệm thu".
Với giằng, việc quan trọng là kiểm cả tuyến, không chỉ một điểm. Một tuyến giằng dài có thể đúng ở đầu này mà lệch dần ở đầu kia.
Chủ nhà nhìn được
- Có dây căng hoặc vạch mực định vị tuyến giằng không.
- Nhìn dọc tuyến: lồng thép và cốp pha có thẳng, có chạy đúng vào giữa đài như trên mặt bằng không.
- Hỏi: "Tim trục giằng đã đo đối chiếu với bản vẽ chưa? Cho tôi xem." (cách hỏi theo Checklist bản Cơ bản, trang 10).
Cần kỹ sư xác nhận
- Đo tim trục, khoảng cách trục bằng dụng cụ trắc đạc, dẫn từ mốc định vị của công trình.
- Đánh giá sai lệch theo hồ sơ thiết kế và tiêu chuẩn áp dụng.
Cách lập và giữ tim trục từ đầu, xem bài định vị tim trục công trình và mốc cao độ.
4. Điểm 2 — Cao độ giằng móng
Cao độ giằng dẫn từ mốc ±0.00
Cao độ giằng móng quyết định mặt giằng nằm ở đâu so với nền nhà, so với mặt đất hoàn thiện và so với chân tường xây bên trên. Checklist bản Toàn diện (trang 12) yêu cầu "Xác lập và bảo vệ mốc cos ±0.00" và "Dẫn cao độ các hạng mục móng đúng thiết kế"; lỗi thường gặp là "Mất/sai mốc cos; dẫn cao độ sai."
Với giằng, điều hay bị bỏ qua là đo một điểm rồi suy cả tuyến. Đáy hố giằng đào không đều, lớp lót đổ không phẳng, thì cao độ thép và cao độ mặt giằng cũng thay đổi theo chiều dài.
Lớp lót dưới giằng
Checklist bản Toàn diện (trang 16) yêu cầu lớp lót "phủ rộng ra mép đáy đài/móng để bảo đảm lớp bê tông bảo vệ thép" và cảnh báo "Lót mỏng/không phẳng làm sai lớp bảo vệ thép." Lót dưới giằng lồi lõm thì lồng thép giằng cũng lên xuống theo. Kiểm tra lớp lót, xem bài bê tông lót móng.
Chủ nhà nhìn được
- Hỏi mốc ±0.00 của nhà đặt ở đâu, có được bảo vệ không (Checklist bản Cơ bản, trang 10).
- Hỏi: "Theo bản vẽ, mặt giằng nằm ở cao độ nào? Đã dẫn cao độ cho tuyến giằng chưa?"
- Nhìn dọc tuyến: mặt lót và mặt trên lồng thép có lên xuống thất thường không.
Cần kỹ sư xác nhận
- Dẫn cao độ từ mốc bằng máy, kiểm ở nhiều điểm dọc tuyến.
- Đối chiếu cao độ đáy, cao độ mặt giằng với bản vẽ.
5. Điểm 3 — Tiết diện giằng đúng bản vẽ
Tiết diện giằng — chiều rộng và chiều cao — được tạo ra bởi hai thứ: lòng cốp pha và lồng thép nằm bên trong. Checklist bản Toàn diện (trang 17) yêu cầu cốp pha đài/giằng có "Hình dáng, kích thước phù hợp kết cấu thiết kế"; bản Cơ bản (trang 18) nói gọn: "Cốp pha đúng kích thước".
Lồng thép đúng nhưng lòng cốp pha hẹp thì lớp bảo vệ hai thành bị mỏng đi. Lòng cốp pha đúng nhưng lồng thép làm nhỏ thì thép nằm sai vị trí trong tiết diện. Cả hai đều phải khớp mặt cắt.
Chủ nhà nhìn được
- Mặt cắt giằng trên bản vẽ ghi rộng bao nhiêu, cao bao nhiêu — tìm và ghi ra giấy.
- Ở vài vị trí dọc tuyến, nhờ người phụ trách đo lòng cốp pha và kích thước lồng thép cho anh chị xem.
- Cốp pha có chỗ nào phình, bóp, nghiêng thấy rõ bằng mắt không.
Cần kỹ sư xác nhận
- Đo tiết diện ở các vị trí đại diện, đánh giá sai lệch theo hồ sơ và tiêu chuẩn áp dụng.
- Kiểm tra cốp pha đủ cứng, đủ chống để giữ đúng tiết diện khi đổ.
Bài này không đưa kích thước giằng mẫu. Nếu bản vẽ không có mặt cắt giằng, đó là việc phải bổ sung hồ sơ trước — không phải việc để thợ "làm theo kinh nghiệm".
6. Điểm 4 — Thép chủ: đúng số thanh, đúng đường kính
Đếm thép giằng móng theo mặt cắt
Thép chủ (thép dọc) của giằng thường bố trí thành lớp trên và lớp dưới; một số thiết kế có thêm thép giữa. Checklist bản Toàn diện (trang 17) yêu cầu "Vị trí, số lượng, đường kính thanh đúng bản vẽ", với lỗi thường gặp là "Giảm số thanh; sai khoảng cách", cách xử lý là "Đếm & đo lại theo bản vẽ; bổ sung/điều chỉnh trước khi đổ." Mức rủi ro được đánh giá Cao.
Với thép giằng móng, hãy đếm ở nhiều mặt cắt dọc tuyến, không chỉ ở đầu giằng chỗ dễ nhìn. Đặc biệt nhìn lớp dưới — lớp thép khó thấy nhất khi lồng đã nằm trong cốp pha.

Cỡ thép, bề mặt, chứng chỉ
Checklist bản Toàn diện (trang 16) yêu cầu thép móng "Đúng mác & đường kính thiết kế; có chứng chỉ xuất xưởng (CO/CQ) và kết quả thí nghiệm kéo/uốn đạt. Bề mặt không gỉ tróc vảy, không dính bùn/dầu mỡ." Thép sai hoặc không đạt thì Checklist bản Cơ bản (trang 17) ghi rõ: "DỪNG — thép sai/không đạt phải loại."
Về tiêu chuẩn sản phẩm: thép thanh tròn trơn theo TCVN 1651-1:2018, thép thanh vằn theo TCVN 1651-2:2018 — hai tiêu chuẩn hiện còn hiệu lực. Mác thép và đường kính cụ thể dùng cho giằng nhà anh chị thì do thiết kế chỉ định; tiêu chuẩn sản phẩm không thay được bản vẽ.
Về pháp lý: theo Thông tư 41/2026/TT-BXD (Điều 3 khoản 2 điểm c), thép xây dựng không thuộc Phụ lục II, III của Thông tư — tức nhóm rủi ro thấp, không bắt buộc chứng nhận hợp quy. Nhưng điều đó không có nghĩa là bỏ qua chứng chỉ: thép vẫn phải có công bố tiêu chuẩn áp dụng, nhãn mác và truy xuất được nguồn gốc, và Checklist vẫn yêu cầu CO/CQ, kết quả thí nghiệm.
Chủ nhà nhìn được
- Đếm số thanh lớp trên, lớp dưới ở vài mặt cắt, so với bản vẽ.
- Thép có gỉ tróc vảy, dính bùn, dầu mỡ không.
- Hỏi: "Thép có đúng mác/đường kính thiết kế và có chứng chỉ (CO/CQ) không?" (Checklist bản Cơ bản, trang 17).
Cần kỹ sư xác nhận
- Đường kính thực tế (đo bằng thước kẹp), mác thép theo chứng chỉ và kết quả thí nghiệm.
- Vị trí thép trong tiết diện, khoảng cách thanh theo mặt cắt.
7. Điểm 5 — Thép đai: số lượng, bước đai, vị trí
Thép đai là các vòng thép bao quanh thép chủ. Trên mặt cắt và mặt đứng giằng, bản vẽ ghi đường kính đai và bước đai; có bản vẽ ghi bước đai khác nhau theo từng vùng của giằng — khi đó phải kiểm đúng từng vùng.
Checklist bản Toàn diện (trang 17) đưa "khoảng cách giữa các cốt thép đai" và "vị trí cốt thép đai" vào danh sách đối tượng phải kiểm khi lắp dựng cốt thép, cùng yêu cầu chung "buộc/hàn chắc, không xê dịch khi đổ". Mức sai lệch cho phép là việc của người nghiệm thu, đánh giá theo hồ sơ và tiêu chuẩn áp dụng — bài này không nêu trị số.
Đai giằng dễ bị bỏ qua vì đai nằm dày, khó đếm, và có thể bị xô dồn khi thợ luồn thép dọc hoặc khi khiêng lồng thép vào cốp pha.
Chủ nhà nhìn được
- Bản vẽ ghi bước đai bao nhiêu, có chia vùng bước đai khác nhau không.
- Nhìn dọc lồng thép: đai có đều không, có chỗ nào bị dồn cụm hoặc thưa hẳn không.
- Đai có buộc chắc vào thép chủ không, lồng thép có bị méo, xô lệch không.
Cần kỹ sư xác nhận
- Đo bước đai ở các vùng, đối chiếu bản vẽ.
- Kiểm hình dạng đai, móc đai, đường kính đai theo chi tiết thiết kế.
8. Điểm 6 — Neo và liên kết với đài, cột
Mối nối thép dọc giằng
Giằng dài nên thép dọc thường phải nối. Checklist bản Toàn diện (trang 17) yêu cầu "chiều dài nối/neo đúng thiết kế" và nêu lỗi "nối sai vị trí"; bản Cơ bản (trang 17) bổ sung cách nhìn: "mối nối so le, buộc chắc".
Vị trí được phép nối, chiều dài đoạn nối và cách bố trí so le là thông tin của bản vẽ và chỉ dẫn kỹ thuật. Bài này không đưa con số chiều dài nối — chủ nhà chỉ cần biết hỏi đúng câu.
Thép giằng neo vào đài
Ở đầu giằng, thép dọc đi vào đài hoặc móng. Cách thép giằng neo vào đài — đi xuyên qua, bẻ móc hay chiều dài neo bao nhiêu — được thể hiện ở chi tiết nút trên bản vẽ. Điều cần làm là đối chiếu vị trí, số lượng, đường kính, neo/nối và chi tiết nút theo bản vẽ thiết kế; không suy từ ảnh, không suy từ công trình khác.

Phần thép bên trong đài — lưới thép đài, đầu cọc, thép chờ cột trong đài — thuộc một lần kiểm tra khác: nghiệm thu thép đài cọc. Ở giằng, anh chị chỉ cần nhìn phần thép giằng đi vào đài có đúng chi tiết không.
Chỗ gặp cột
Tại các nút có cột, thép chờ cột đi xuyên qua vùng giằng. Khi lắp thép giằng, luồn thép dọc và khiêng lồng, thép chờ cột có thể bị xô lệch. Việc kiểm tra ở đây là thép chờ cột vẫn đúng vị trí, số lượng, đường kính theo bản vẽ sau khi giằng đã lắp xong.

Chủ nhà nhìn được
- Hỏi: "Mối nối thép dọc giằng nằm ở đâu? Có so le không?" — rồi nhìn xem có chỗ nào nối dồn tại một mặt cắt.
- Ở mỗi đầu giằng, thép giằng có đi vào đài như chi tiết nút trên bản vẽ không.
- Thép chờ cột ở các nút còn thẳng, đúng chỗ, không bị lồng giằng đẩy lệch.
Cần kỹ sư xác nhận
- Chiều dài nối, chiều dài neo, vị trí nối theo thiết kế.
- Chi tiết nút giằng – đài – cột đúng bản vẽ; vị trí thép chờ cột theo tim trục.
Nếu thấy khác bản vẽ ở nút: dừng, ghi nhận, báo người phụ trách hoặc người thiết kế (xem mục 13). Không tự hàn thêm, bẻ thép hay khoan cấy cho "đủ".
9. Điểm 7 — Lớp bảo vệ và con kê ở đáy và hai thành
Thép phải cách đáy và cách hai thành
Lớp bê tông bảo vệ là khoảng bê tông giữa mặt ngoài thép và mặt ngoài cấu kiện. Checklist bản Toàn diện (trang 17) yêu cầu "Chiều dày lớp bê tông bảo vệ cốt thép đúng thiết kế" và ghi chú "đáy móng tiếp đất thường lấy lớn" — nhưng không đưa con số; con số nằm trên mặt cắt giằng.
Giằng khác đài ở chỗ: giằng hẹp và dài, có hai thành đứng sát lồng thép. Checklist bản Cơ bản (trang 17) diễn đạt đúng điều này: con kê để "thép cách đáy/thành đúng khoảng", và "thép không chạm trực tiếp lớp lót/cốp pha". Nhiều người chỉ nhìn đáy mà quên hai thành.
Con kê: đều, đủ, đúng chiều dày, đúng vật liệu
Theo TCVN 4453:1995, mục 4.6.3 — tiêu chuẩn hiện còn hiệu lực — con kê được đặt tại vị trí thích hợp tùy mật độ cốt thép, khoảng cách không lớn hơn 1 m một điểm kê, chiều dày con kê tương ứng lớp bê tông bảo vệ. Ba điều cần hiểu đúng:
- Đây là quy định của tiêu chuẩn, áp dụng khi tiêu chuẩn được lựa chọn cho công trình; không phải một quy định pháp luật bắt buộc mọi nhà dân.
- Luôn đối chiếu hồ sơ thiết kế, chỉ dẫn kỹ thuật của công trình.
- Hồ sơ yêu cầu cụ thể hoặc chặt hơn thì theo hồ sơ.
Checklist bản Toàn diện (trang 17) bổ sung yêu cầu về chất lượng: con kê "đặt đều, đủ số lượng, đúng chiều dày, bằng vật liệu không ăn mòn thép/không phá hủy bê tông", cách xử lý là "Đặt con kê bê tông/nhựa đúng khoảng cách; nghiệm thu trước khi đổ." Bản Cơ bản ghi mức dừng: "DỪNG — thiếu con kê bổ sung trước khi đổ (đổ rồi không sửa được)."

Ảnh trên chỉ là hiện trạng tại một thời điểm — nhìn ảnh không đủ để kết luận đúng hay sai. Điều anh chị cần làm là cúi xuống nhìn và hỏi: thép có cách đáy, cách hai thành đúng lớp bảo vệ thiết kế không; con kê là loại gì, đặt ở đâu, có đúng yêu cầu của hồ sơ không.
Chủ nhà nhìn được
- Cúi xuống nhìn đáy và hai bên thành: có con kê không, có chỗ nào thép chạm lót hoặc chạm cốp pha không.
- Con kê có đều dọc tuyến không, có đoạn nào bỏ trống dài không.
- Hỏi: "Thép có đủ con kê để giữ lớp bê tông bảo vệ đúng thiết kế không?" (Checklist bản Cơ bản, trang 17).
Cần kỹ sư xác nhận
- Chiều dày lớp bảo vệ theo mặt cắt; chiều dày và vật liệu con kê.
- Khoảng cách điểm kê theo hồ sơ và tiêu chuẩn áp dụng.
10. Điểm 8 — Cốp pha và vệ sinh trước khi đổ
Cốp pha giằng móng: kín, thẳng, đúng lòng khuôn
Checklist bản Toàn diện (trang 17) yêu cầu cốp pha đài/giằng "Ghép kín, khít, KHÔNG mất nước xi măng khi đổ & đầm; có lớp chống dính phủ kín mặt tiếp xúc", "Có lỗ thoát nước/rác ở đáy và bịt kín trước khi đổ". Lỗi thường gặp ở trang 18: "Cốp pha phình, xê dịch; sai trục", xử lý bằng "Gia cố chống/giằng; chỉnh đúng trục trước khi nghiệm thu."
Với giằng, ba chỗ cần nhìn kỹ: chân cốp pha tì trên đất hoặc lót (dễ hở, mất nước xi măng), chỗ cốp pha giằng ghép vào hộp cốp pha đài, và độ thẳng của cả tuyến. Toàn bộ quy trình kiểm tra cốp pha, xem bài nghiệm thu cốp pha trước khi đổ bê tông.

Vệ sinh lòng giằng

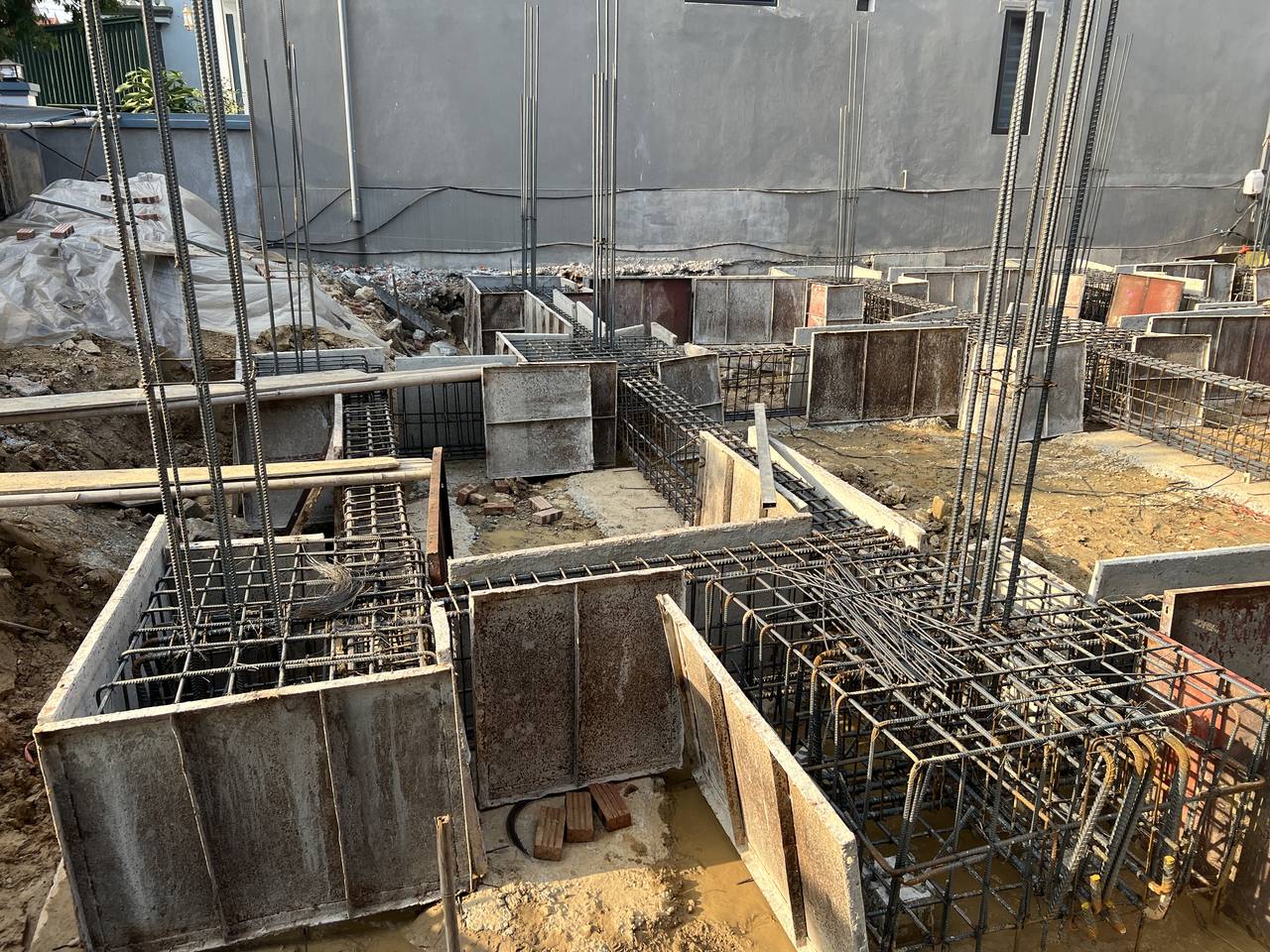

Lòng giằng hẹp và dài, nên đất sạt, nước mưa, gạch vụn, mẩu gỗ, dây buộc thừa dễ đọng lại ở đáy mà nhìn từ trên xuống khó thấy. Checklist bản Toàn diện (trang 18) yêu cầu "Làm sạch đáy, hút hết nước đọng; loại bỏ rác, gỉ rời"; bản Cơ bản (trang 19) ghi "Tạm dừng — vệ sinh xong mới đổ." Khi hố móng ngập sau mưa, xem thêm bài hố móng bị ngập nước.

Chủ nhà nhìn được
- Cốp pha có thẳng, vuông, không phình bụng; cây chống chắc, không lung lay (Checklist bản Cơ bản, trang 18).
- Khe ghép, chân cốp pha có hở không.
- Lòng giằng có nước, đất, rác không — nhìn dọc cả tuyến, nhất là các đoạn khuất.
- Hỏi: "Đã hút cạn nước và dọn sạch trước khi đổ chưa?" (Checklist bản Cơ bản, trang 19).
Cần kỹ sư xác nhận
- Kích thước, trục, độ ổn định cốp pha theo hồ sơ và tiêu chuẩn áp dụng.
- Lỗ thoát đã bịt; cốp pha đủ chống để không phình khi đầm.
11. Biên bản nghiệm thu giằng móng phải ký trước khi đổ
Checklist bản Toàn diện (trang 18) viết rõ: "PHẢI có biên bản nghiệm thu công việc (cốt thép, cốp pha) được ký trước khi đổ bê tông", mức rủi ro Cao. Bản Cơ bản (trang 18) nói thẳng hơn: "chưa nghiệm thu che khuất thì TUYỆT ĐỐI chưa đổ" — "không đổ 'chui'."
Về pháp lý, Nghị định 207/2026/NĐ-CP Điều 22 khoản 1 quy định việc nghiệm thu công việc xây dựng tại công trường do người trực tiếp giám sát thi công và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu thực hiện, "kết quả nghiệm thu được xác nhận bằng biên bản". Với bộ phận bị che khuất như giằng móng, Phụ lục IIb mục 1 điểm c yêu cầu đo đạc xác định kích thước, thông số thực tế trước khi làm công việc tiếp theo.
Nhà dân có bắt buộc không? Cần hiểu đủ ba tầng của Nghị định 207/2026/NĐ-CP:
- Điều 10 khoản 3 điểm b: chủ sở hữu nhà ở riêng lẻ tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn; Nghị định khuyến khích chủ sở hữu tổ chức giám sát, lập và lưu trữ hồ sơ công trình.
- Điều 4 khoản 5: khuyến khích chủ sở hữu nhà ở riêng lẻ áp dụng các quy định của Nghị định để tổ chức giám sát, thi công, nghiệm thu.
- Điều 10 khoản 3 điểm c: nhà ở riêng lẻ từ 7 tầng hoặc từ 02 tầng hầm thì phải tổ chức thi công, giám sát theo Nghị định.
Còn Checklist coi biên bản trước khi đổ là điểm dừng bắt buộc — vì giằng đổ xong là không nhìn lại được. Hãy giữ một bản biên bản, kèm ảnh chụp các tuyến giằng trước khi đổ.
12. Khi đổ bê tông: ba việc chủ nhà nên có mặt
Nghiệm thu xong không có nghĩa là hết việc. Khi đổ bê tông vào giằng, Checklist bản Toàn diện (trang 19) và bản Cơ bản (trang 20) lưu ý ba điều chủ nhà quan sát được:
- Đổ liên tục, không thả rơi cao, đầm kỹ — "Đổ liên tục, tránh phân tầng… khống chế chiều cao rơi tự do", "Đầm đủ thời gian, không rỗ tổ ong, không lộ thép."
- Nếu phải ngừng đổ giữa chừng, vị trí mạch ngừng do kỹ sư quyết định theo nguyên tắc của Checklist ("nơi lực cắt & mômen uốn nhỏ") — không để thợ dừng ở đâu tiện ở đó. Trước khi đổ tiếp, bề mặt cũ phải được "làm nhám, làm ẩm và đầm để liền khối".
- Con kê và lồng thép không bị xô khi người đi lại, khi kéo vòi bơm trên lồng thép.
Toàn bộ quy trình kiểm tra khi đổ, xem bài đổ bê tông móng: 12 chốt kiểm tra.
13. Phát hiện khác bản vẽ: dừng, ghi nhận, báo người phụ trách
Khi thấy giằng khác bản vẽ — thiếu thanh, sai đường kính, đai thưa, nối dồn một chỗ, thiếu con kê thành, cao độ lệch, cốp pha hở — chủ nhà làm ba việc:
- Dừng việc đổ bê tông ở tuyến đó. Checklist bản Cơ bản (trang 17) ghi: "DỪNG — phần che khuất, phải đúng trước khi đổ bê tông."
- Ghi nhận — chụp ảnh có vị trí (tuyến nào, giữa trục nào), ghi lại khác ở điểm nào so với bản vẽ.
- Báo người phụ trách kỹ thuật của nhà thầu và người giám sát; nếu cần đổi chi tiết thì báo người thiết kế.
Không tự đề xuất cách sửa, không tự gia cường: không hàn bù thép, không khoan cấy, không đổi đường kính, không cắt thép, không gõ lệch cốp pha cho "khớp". Cách khắc phục là quyết định của người có trách nhiệm kỹ thuật, và kết quả khắc phục phải được nghiệm thu lại trước khi đổ.
14. Ví dụ minh họa (tình huống giả định): "Giằng thì cứ thế mà đổ"
Đây là tình huống giả định, dựng từ các lỗi thường gặp được nêu trong Checklist — không mô tả một công trình thực tế nào, không phải công trình do tác giả giám sát.
Sáng hôm đổ móng, chủ nhà ra công trường từ sớm. Phần đài đã được xem kỹ: đếm thép đài, hỏi thép chờ cột, xem con kê dưới lưới. Còn giằng thì trông giống nhau cả — những lồng thép dài chạy giữa các đài, cốp pha đã ghép kín hai bên.
Chủ nhà hỏi người thợ cả: "Giằng ổn chưa anh?" "Giằng thì cứ thế mà đổ, thép đủ cả, yên tâm."
Định gật đầu, chủ nhà chợt nhớ mình chưa cúi xuống nhìn lần nào. Đi dọc tuyến giằng phía sau — đoạn khuất sau đống đất đào — có mấy điều đáng hỏi: lòng giằng còn một vũng nước lẫn đất sạt từ vách hố; ở một đoạn, lồng thép áp sát thành cốp pha, không thấy con kê bên hông; gần giữa nhịp, mấy thanh thép dọc được nối chồng ngay cạnh nhau, cùng một chỗ.
Chủ nhà không tự kết luận những chỗ đó đúng hay sai, và cũng không tự nghĩ ra cách sửa. Việc làm được là ba bước:
- Ghi nhận hiện trạng — chụp ảnh từng vị trí, ghi tuyến nào, giữa trục nào.
- Dừng việc đổ bê tông ở tuyến giằng đó cho đến khi được kiểm tra.
- Báo người phụ trách kỹ thuật và người giám sát, đề nghị đối chiếu với bản vẽ; nếu cần thay đổi chi tiết thì báo người thiết kế.
Cách xử lý thế nào là quyết định của người có trách nhiệm kỹ thuật, và phải được nghiệm thu lại trước khi đổ. Nếu hôm đó chủ nhà chỉ gật đầu, những chỗ ấy sẽ nằm lại dưới nền nhà — và muốn xem lại thì phải đục.
15. Sáu sai lầm thường gặp khi nghiệm thu giằng móng
- Kiểm đài kỹ, coi giằng là phụ. Giằng nằm chung hạng mục với đài trong Checklist — tiêu chí kiểm tra như nhau.
- Đo một điểm rồi suy cả tuyến. Tim trục và cao độ phải kiểm ở nhiều điểm dọc tuyến.
- Chỉ nhìn mặt trên lồng thép. Lớp thép dưới, con kê đáy và con kê hai thành chỉ thấy khi cúi xuống.
- Không hỏi mối nối nằm ở đâu. Checklist nêu "nối sai vị trí" là lỗi thường gặp; nối dồn một mặt cắt là chỗ cần hỏi.
- Mang kích thước giằng nhà khác ra so. Con số của một chi tiết thiết kế không phải quy tắc cho mọi công trình.
- Nghiệm thu thép xong rồi để đó qua mưa, sáng hôm sau đổ luôn. Lòng giằng còn nước, đất sạt — vệ sinh phải làm ngay trước khi đổ.
16. Checklist nghiệm thu giằng móng: chủ nhà nhìn gì, kỹ sư xác nhận gì
| # | Điểm | Chủ nhà nhìn được | Cần kỹ sư xác nhận |
|---|---|---|---|
| 1 | Tim trục, vị trí | Dây căng, vạch mực; tuyến thẳng, vào giữa đài | Đo tim trục, khoảng cách trục bằng dụng cụ |
| 2 | Cao độ | Hỏi mốc ±0.00, cao độ mặt giằng; lót và lồng thép không lên xuống thất thường | Dẫn cao độ, kiểm nhiều điểm dọc tuyến |
| 3 | Tiết diện | Kích thước trên mặt cắt; cốp pha không phình, bóp | Đo lòng cốp pha, lồng thép ở vị trí đại diện |
| 4 | Thép chủ | Đếm thanh trên, dưới ở nhiều mặt cắt; thép sạch; hỏi CO/CQ | Đường kính, mác theo chứng chỉ và thí nghiệm |
| 5 | Thép đai | Đai đều, không dồn cụm, không thưa; buộc chắc | Bước đai từng vùng, hình dạng đai theo chi tiết |
| 6 | Neo, liên kết đài/cột | Mối nối so le; thép giằng vào đài như chi tiết nút; thép chờ cột không bị xô | Chiều dài nối, neo; chi tiết nút theo bản vẽ |
| 7 | Lớp bảo vệ, con kê | Con kê ở đáy và hai thành, đều, đủ; thép không chạm lót, cốp pha | Chiều dày lớp bảo vệ; con kê ≤ 1 m (TCVN 4453:1995 mục 4.6.3) hoặc theo hồ sơ |
| 8 | Cốp pha, vệ sinh | Kín, thẳng, chống chắc; lòng sạch, không nước, dọc cả tuyến | Kích thước, trục, ổn định cốp pha; lỗ thoát đã bịt |
| — | Biên bản | Có biên bản cốt thép, cốp pha ký trước khi đổ; giữ một bản | Lập và ký biên bản (NĐ 207/2026, Điều 22 khoản 1) |
👉 Muốn có bộ câu hỏi in sẵn cho từng giai đoạn để mang ra công trường? Tải bản Checklist rút gọn miễn phí.
17. Câu hỏi thường gặp
Giằng móng nhà dân kích thước bao nhiêu, mấy cây thép là đủ?
Không có con số chung. Tiết diện giằng, số thanh, đường kính thép và bước đai do bản vẽ thiết kế của chính công trình quy định. Checklist bản Toàn diện (trang 17) chỉ đặt tiêu chí "Vị trí, số lượng, đường kính thanh đúng bản vẽ". Con số của một ngôi nhà khác — kể cả cùng số tầng — không dùng để nghiệm thu nhà anh chị.
Cao độ giằng móng lấy theo đâu?
Theo mốc cao độ ±0.00 của công trình và cao độ ghi trên bản vẽ. Checklist bản Toàn diện (trang 12) yêu cầu "Dẫn cao độ các hạng mục móng đúng thiết kế". Cao độ phải kiểm ở nhiều điểm dọc tuyến giằng, không chỉ một điểm.
Con kê thép giằng móng đặt thế nào?
Con kê phải giữ thép cách đáy và hai thành cốp pha đúng lớp bảo vệ thiết kế. Theo TCVN 4453:1995, mục 4.6.3 (hiện còn hiệu lực), khoảng cách không lớn hơn 1 m một điểm kê, chiều dày con kê tương ứng lớp bê tông bảo vệ — đối chiếu hồ sơ thiết kế, chỉ dẫn kỹ thuật; hồ sơ yêu cầu chặt hơn thì theo hồ sơ. Checklist bản Toàn diện (trang 17) yêu cầu con kê "bằng vật liệu không ăn mòn thép/không phá hủy bê tông".
Nghiệm thu giằng móng và đài móng chung một biên bản được không?
Checklist bản Toàn diện (trang 18) đặt yêu cầu chung cho phần móng: "biên bản nghiệm thu công việc (cốt thép, cốp pha) được ký trước khi đổ bê tông". Lập một hay nhiều biên bản là việc người giám sát và nhà thầu thống nhất. Điều anh chị cần kiểm là biên bản ghi rõ có phạm vi các tuyến giằng, không chỉ ghi các đài. Còn cấu tạo, kích thước và cách liên kết giữa giằng với đài thì luôn đối chiếu theo hồ sơ thiết kế của công trình — biên bản chỉ xác nhận việc đã kiểm, không thay bản vẽ.
Thép giằng móng có phải chứng nhận hợp quy không?
Theo Thông tư 41/2026/TT-BXD (Điều 3 khoản 2 điểm c), thép xây dựng thuộc nhóm rủi ro thấp, không bắt buộc chứng nhận hợp quy. Thép vẫn phải có công bố tiêu chuẩn áp dụng, nhãn mác, truy xuất được nguồn gốc; Checklist bản Toàn diện (trang 16) yêu cầu có chứng chỉ CO/CQ và kết quả thí nghiệm kéo/uốn đạt.
18. Kết luận
Nghiệm thu giằng móng không đòi hỏi chủ nhà thuộc tiêu chuẩn. Nó đòi hỏi cầm đúng bản vẽ và đi hết cả tuyến:
- Tim trục — tuyến thẳng, vào đúng đài.
- Cao độ — dẫn từ mốc ±0.00, kiểm nhiều điểm.
- Tiết diện — lòng cốp pha và lồng thép khớp mặt cắt.
- Thép chủ — đủ thanh, đúng đường kính, có chứng chỉ.
- Thép đai — đều, đúng bước, không xô lệch.
- Neo, liên kết — nối so le, vào đài đúng chi tiết, thép chờ cột không bị xô.
- Lớp bảo vệ, con kê — ở đáy và hai thành.
- Cốp pha, vệ sinh — kín, thẳng, lòng sạch ngay trước khi đổ.
Và một biên bản được ký trước khi xe bê tông vào. Thấy khác bản vẽ: dừng, ghi nhận, báo người phụ trách. Không có con số nào trên mạng thay được hồ sơ của ngôi nhà anh chị.
- 👉 Tải bản Checklist rút gọn miễn phí — để làm quen cách kiểm tra theo từng giai đoạn thi công.
- Đọc bộ đầy đủ trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z".
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu nhà anh chị đang ở giai đoạn móng và cần một người có chuyên môn cùng đối chiếu giằng, đài với bản vẽ trước khi đổ, có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Đọc thêm: Làm móng nhà: 7 chốt kiểm tra · Cách kiểm tra thép trước khi đổ bê tông · Nghiệm thu cốp pha trước khi đổ bê tông · Bê tông lót móng
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Nội dung kỹ thuật trong bài căn cứ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản), TCVN 4453:1995 (mục 4.6.3 — con kê), TCVN 1651-1:2018 và TCVN 1651-2:2018 (thép thanh) và hồ sơ thiết kế của từng công trình. Căn cứ pháp lý (Nghị định 207/2026/NĐ-CP, Thông tư 41/2026/TT-BXD) kiểm tra ngày 09/10/2026.
