Xử lý đầu cọc sau khi ép: kiểm tra gì trước khi làm đài cọc?
Xử lý đầu cọc sau khi ép: 5 điểm kiểm tra trước khi làm đài cọc — vị trí, cao độ, bê tông, thép đầu cọc và vệ sinh hố đài. Bất thường thì dừng, báo thiết kế.

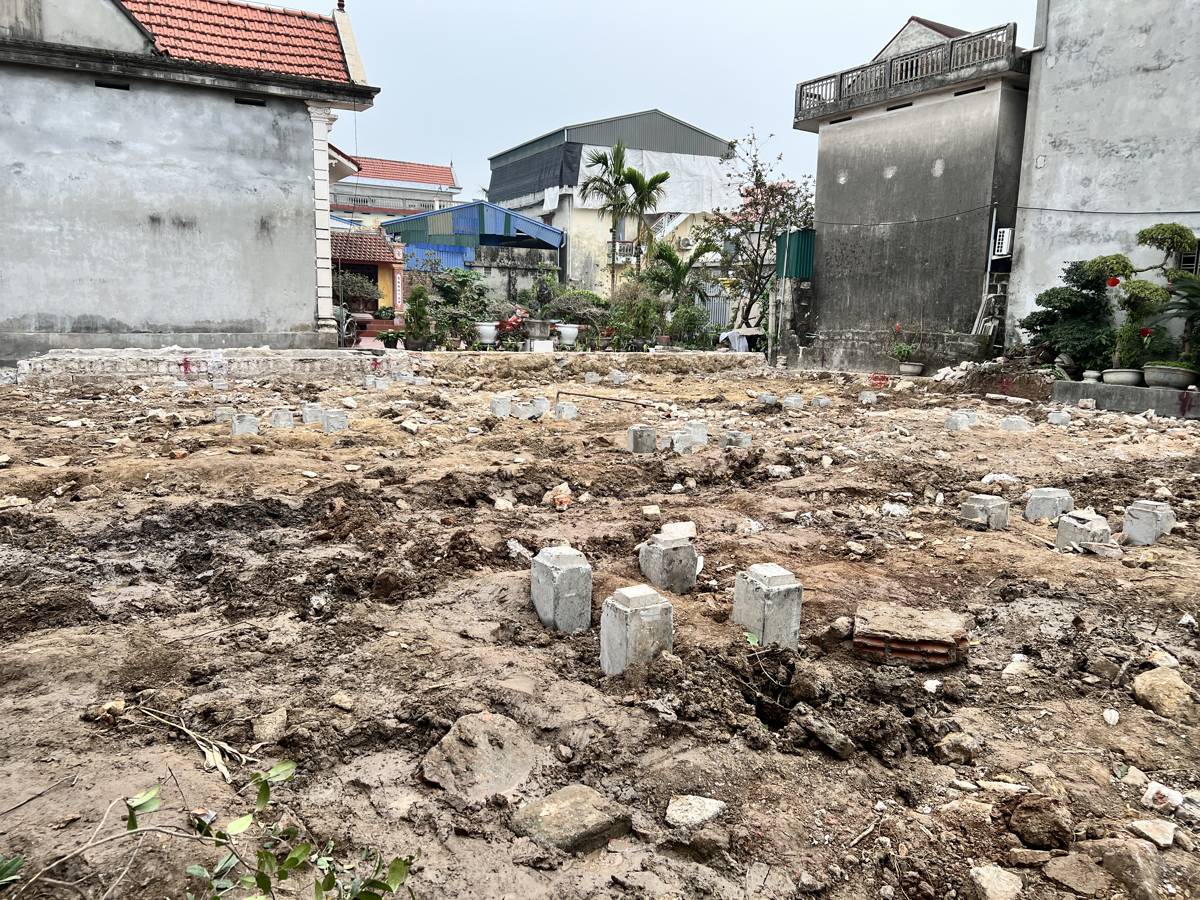

Máy ép rút đi. Trên mặt bằng còn lại những đầu cọc vuông nhô lên khỏi nền đất, cây cao cây thấp. Vài hôm sau, đội thi công đào hố đài, xử lý đầu cọc sau khi ép — đục, cắt bỏ phần bê tông thừa, để lộ cốt thép — rồi đổ lót, đặt lưới thép đài và đổ bê tông. Từ lúc đó, đầu cọc nằm kín trong khối bê tông đài.
Nói cách khác, quãng thời gian từ khi đầu cọc được xử lý xong đến khi lưới thép đài phủ lên là lần cuối cùng anh chị còn nhìn thấy đầu cọc. Những gì sai ở đây — một cây lệch tim, một đầu cọc thấp hơn cao độ thiết kế, một chỗ bê tông nứt vỡ, một thanh thép bị cắt cụt — sau khi đổ đài sẽ không còn nhìn thấy để kiểm tra nữa.
Bài này giúp anh chị:
- Biết cần cầm hồ sơ gì trước khi đội thi công bắt đầu xử lý đầu cọc.
- Đứng ở hố đài và kiểm 5 điểm: vị trí, cao độ, phần bê tông giữ lại, cốt thép lộ ra, vệ sinh và ghi nhận.
- Biết phải làm gì khi thấy bất thường — và vì sao việc quyết định cách xử lý không thuộc về chủ nhà hay đội thợ.
Bài này không hướng dẫn đục, cắt bao nhiêu centimet. Không có một trị số chung về cao độ đầu cọc, chiều dài thép chờ hay chiều cao phần bê tông phải bỏ đi áp dụng cho mọi công trình. Các con số đó nằm trên bản vẽ thiết kế, hồ sơ cọc, biện pháp thi công hoặc chỉ dẫn kỹ thuật của chính ngôi nhà anh chị. Việc của người giám sát là kiểm tra thi công có làm đúng hồ sơ đó hay không.
Mục lục
- Xử lý đầu cọc sau khi ép là gì, vì sao phải kiểm tra trước khi làm đài cọc
- Trước khi xử lý đầu cọc: ba thứ phải có trong tay
- Điểm 1 — Vị trí đầu cọc so với tim cọc thiết kế
- Điểm 2 — Cao độ đầu cọc: dẫn từ mốc, đọc trên bản vẽ
- Điểm 3 — Phần bê tông đầu cọc sau khi xử lý có còn nguyên vẹn
- Điểm 4 — Cốt thép lộ ra và liên kết với đài theo thiết kế
- Điểm 5 — Vệ sinh hố đài, đầu cọc và ghi nhận trước bước tiếp theo
- Phát hiện bất thường ở đầu cọc: dừng ở đâu, ai quyết định
- Ví dụ minh họa (tình huống giả định): "Đục bằng hết cho đẹp anh ạ"
- Sáu sai lầm thường gặp khi xử lý đầu cọc
- Checklist nhanh: nghiệm thu đầu cọc trước khi làm đài
- Câu hỏi thường gặp
- Kết luận
1. Xử lý đầu cọc sau khi ép là gì, vì sao phải kiểm tra trước khi làm đài cọc
Đầu cọc là chỗ cọc truyền tải vào đài
Cọc ép xuống đất để đỡ công trình, nhưng cọc không tự đỡ cột. Phía trên các đầu cọc là đài cọc — khối bê tông cốt thép gom một nhóm cọc lại, nhận tải từ cột rồi chia xuống từng cây. Chỗ cọc gặp đài là đầu cọc.
Vì cọc được ép đến khi đạt điều kiện dừng, mỗi cây dừng ở một độ sâu riêng. Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, bản Toàn diện (trang 13), yêu cầu hồ sơ hoàn công cọc phải "thể hiện sai lệch mặt bằng & chiều sâu" — tức là chính hồ sơ đã thừa nhận các cọc không xuống bằng nhau. Kết quả nhìn thấy trên mặt bằng: đầu cọc cao thấp khác nhau.
Xử lý đầu cọc là phần việc đưa các đầu cọc về đúng cao độ và đúng chi tiết mà thiết kế yêu cầu để đổ đài: bỏ phần bê tông thừa phía trên, giữ lại phần bê tông và cốt thép mà bản vẽ quy định. Cách liên kết cọc với đài — đầu cọc nằm ở cao độ nào so với đáy đài, thép nào đi lên đài và đi bao xa — là chi tiết của thiết kế, khác nhau theo từng công trình.

Sau khi đổ đài, đầu cọc trở thành bộ phận bị che khuất
Nghị định 207/2026/NĐ-CP (hiệu lực từ 01/7/2026), Phụ lục IIb mục 1 điểm c, quy định: "Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo."
Đầu cọc là ví dụ rất rõ của bộ phận bị che khuất. Công việc tiếp theo của nó là đặt thép đài và đổ bê tông. Vì vậy thời điểm kiểm tra đúng là sau khi xử lý đầu cọc, trước khi đặt lưới thép đài — không phải sau khi đổ đài.
Với nhà ở riêng lẻ của hộ gia đình, cần đọc đủ ba tầng của Nghị định 207/2026/NĐ-CP:
- Điều 10 khoản 3 điểm b giao cho chủ sở hữu nhà ở trách nhiệm tổ chức thi công, tổ chức giám sát thi công xây dựng và chịu trách nhiệm về an toàn; đồng thời khuyến khích chủ sở hữu tổ chức giám sát, lập và lưu trữ hồ sơ công trình theo quy định của Nghị định.
- Điều 4 khoản 5 khuyến khích chủ sở hữu nhà ở áp dụng các quy định của Nghị định để tổ chức giám sát, thi công, nghiệm thu nhà ở riêng lẻ.
- Điều 10 khoản 3 điểm c: nhà ở riêng lẻ từ 7 tầng trở lên hoặc từ 02 tầng hầm thì phải tổ chức thi công, giám sát theo quy định của Nghị định.
Tức là với nhà dân thông thường, việc đo đạc ghi nhận đầu cọc trước khi đổ đài là cách làm được Nghị định khuyến khích. Còn trên thực tế, sau khi đổ đài không ai đo lại được đầu cọc nữa.
Bài này nằm ở đâu trong chuỗi phần cọc
Phần cọc của một ngôi nhà dân đi qua nhiều mốc kiểm tra: kiểm tra cọc bê tông trước khi ép → giám sát trong ngày ép (xem kiểm tra ép cọc nhà dân), trong đó có kiểm tra mối nối cọc bê tông → hồ sơ ép cọc → xử lý và kiểm tra đầu cọc (bài này) → bê tông lót, thép đài, cốp pha, đổ bê tông móng.
Lưu ý về cách đọc bài. Năm điểm kiểm tra dưới đây là cách bài viết hệ thống hóa những nội dung cần nhìn ở đầu cọc, dựa trên Checklist, TCVN 9394:2012 và hồ sơ thiết kế. Đây không phải "năm yêu cầu" được một tiêu chuẩn quy định theo đúng cấu trúc này.
2. Trước khi xử lý đầu cọc: ba thứ phải có trong tay
Bản vẽ móng thể hiện cao độ đầu cọc và chi tiết đầu cọc – đài
Đây là tài liệu quyết định đầu cọc được xử lý đến đâu. Trên bản vẽ móng (mặt bằng móng, mặt cắt đài, chi tiết đầu cọc), anh chị cần tìm được:
- Cao độ đầu cọc sau khi xử lý, ghi theo hệ cao độ của công trình.
- Chi tiết cốt thép liên kết giữa cọc và đài: thép nào, bao nhiêu thanh, đi vào đài như thế nào.
- Ghi chú kỹ thuật về đầu cọc nếu có.
Nếu bản vẽ không thể hiện các nội dung này, hãy hỏi người thiết kế trước khi cho đục. Đừng nhận câu trả lời kiểu "thường thì người ta để…" — một con số "thường thì" không phải là chỉ dẫn cho ngôi nhà của anh chị.
Hồ sơ của phần cọc đã ép: bản vẽ hoàn công và nhật ký
TCVN 9394:2012 Đóng và ép cọc — Thi công và nghiệm thu (tiêu chuẩn đang có hiệu lực, áp dụng khi hồ sơ thiết kế và hợp đồng chỉ định), điều 8.4, liệt kê hồ sơ nghiệm thu công tác thi công cọc, trong đó có:
"e) Hồ sơ hoàn công cọc có thuyết minh sai lệch theo mặt bằng và chiều sâu cùng các cọc bổ sung và các thay đổi thiết kế đã được chấp thuận."
Checklist bản Cơ bản (trang 12) gói lại thành một câu hỏi cho chủ nhà: "Cho tôi xem nhật ký ép cọc và bản vẽ hoàn công vị trí cọc." Có hai tài liệu này trong tay, anh chị biết trước cây nào đã lệch bao nhiêu lúc ép, cây nào là cọc bổ sung, cây nào dừng nông hay sâu hơn các cây khác — để khi đầu cọc lộ ra ở hố đài, anh chị có cái để đối chiếu.
Mốc tim trục và mốc cao độ còn nguyên
Checklist bản Toàn diện (trang 12) yêu cầu "Xác lập và bảo vệ mốc cos ±0.00" và "Dẫn cao độ các hạng mục móng đúng thiết kế"; lỗi thường gặp được ghi là "Mất/sai mốc cos; dẫn cao độ sai". Bản Cơ bản (trang 10) diễn đạt cho chủ nhà: phải có "một mốc cao độ cố định, đánh dấu rõ và được bảo vệ (không bị xê dịch/đè lấp trong thi công)".
Sau ngày ép cọc, mặt bằng bị máy móc, xe cẩu đi lại nhiều. Trước khi đo đầu cọc, hãy hỏi: "Mốc tim và mốc cao độ còn nguyên không, có ai kiểm lại chưa?" Cách lập và giữ mốc, tôi đã viết trong bài định vị tim trục công trình và mốc cao độ.
3. Điểm 1 — Vị trí đầu cọc so với tim cọc thiết kế
Đo lại từ lưới trục, không ước bằng mắt

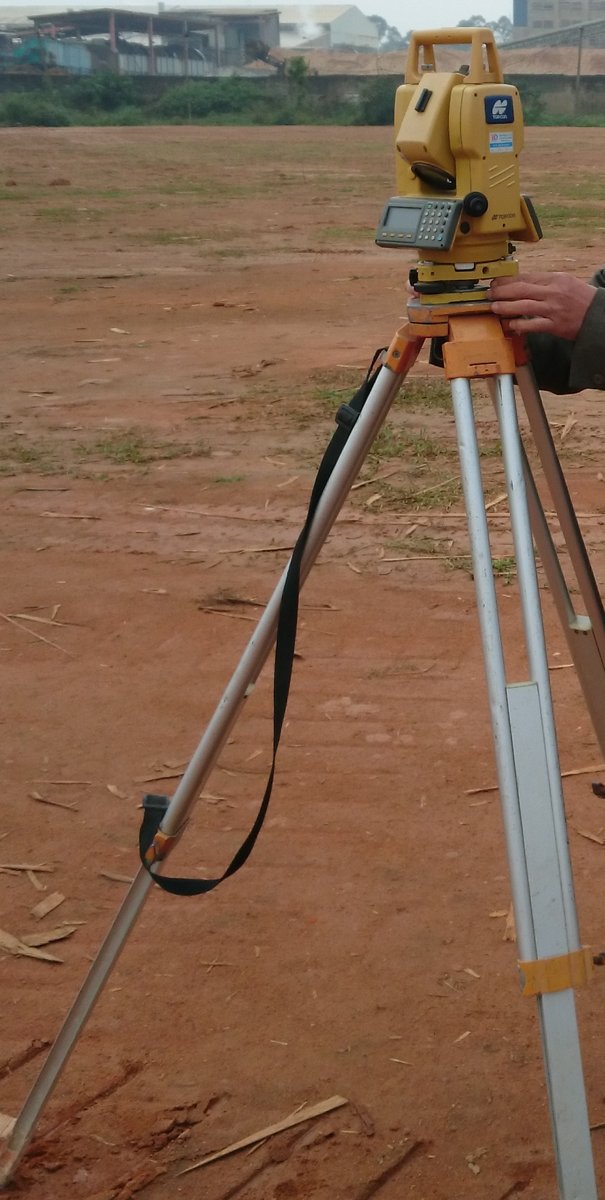

Khi đầu cọc đã lộ ra trong hố đài, vị trí của từng cây cần được đo lại từ lưới trục, không phải nhìn bằng mắt rồi ước lượng. Checklist bản Toàn diện (trang 12) ghi cách xử lý cho việc kiểm tra tim trục: "Đo lại bằng máy toàn đạc, 2 người đối chiếu". Bản Cơ bản (trang 10) diễn đạt gọn: "thầu đo lại, có 2 người đối chiếu" và câu hỏi cho chủ nhà: "Đã đo đối chiếu tim trục và kích thước móng với bản vẽ chưa? Cho tôi xem."

Đối chiếu với hoàn công, không chỉ với bản vẽ thiết kế
Con số đo lại nên được đặt cạnh hai con số: vị trí thiết kế và vị trí đã ghi trong hoàn công cọc. Nếu đo lại khớp hoàn công, hồ sơ đáng tin. Nếu đo lại lệch nhiều hơn những gì hoàn công đã ghi, có điều gì đó chưa được ghi nhận đúng — và đó là lúc phải hỏi, trước khi đặt thép.
Giới hạn độ lệch nằm ở đâu
TCVN 9394:2012, điều 8.5: "Độ lệch so với vị trí thiết kế của trục cọc trên mặt bằng không được vượt quá trị số nêu trong Bảng 11 hoặc ghi trong thiết kế." Bảng 11 phân theo loại cọc và cách bố trí (một hàng, nhóm, cọc đơn…); tôi đã giải thích bảng này trong bài kiểm tra ép cọc nhà dân nên không nhắc lại ở đây.
Điều cần nhớ ở bước đầu cọc là chú thích của chính Bảng 11: "Khả năng dùng cọc có độ lệch lớn hơn các trị số trong Bảng 11 sẽ do Thiết kế quy định." Checklist bản Toàn diện (trang 13) ghi cùng ý: "cọc lệch lớn phải được Thiết kế chấp thuận"; bản Cơ bản (trang 11) gắn nhãn "DỪNG — lệch lớn phải được thiết kế chấp thuận".
4. Điểm 2 — Cao độ đầu cọc: dẫn từ mốc, đọc trên bản vẽ
Cao độ đầu cọc là con số trên bản vẽ
Cao độ đầu cọc sau xử lý không phải con số đội thợ tự chọn tại hiện trường. Nó được đọc trên bản vẽ móng và đo bằng máy, dẫn từ mốc cao độ chuẩn của công trình — đúng như yêu cầu "Dẫn cao độ các hạng mục móng đúng thiết kế" của Checklist bản Toàn diện (trang 12).

Vì sao không lấy "cây thấp nhất làm chuẩn"
Ở công trường hay gặp cách làm: nhìn cây nào thấp nhất, đục các cây còn lại cho bằng cây đó. Cách làm này dễ, nhìn đều, nhưng nó lấy một đầu cọc tình cờ làm chuẩn thay cho cao độ thiết kế.
Có hai lý do khiến đầu cọc trên mặt bằng không phản ánh cao độ cần đạt:
- Mỗi cọc dừng ép ở một độ sâu riêng — điều mà hoàn công cọc phải thể hiện (Checklist bản Toàn diện, trang 13).
- Trong quá trình hạ cọc, cọc lân cận và mặt đất có thể bị đẩy trồi; vì thế TCVN 9394:2012, điều 8.6, yêu cầu nhà thầu "tổ chức quan trắc trong khi thi công hạ cọc (đối với bản thân cọc, độ trồi của các cọc lân cận và mặt đất…)".
Vậy nên chuẩn để so sánh luôn là cao độ thiết kế dẫn từ mốc, không phải cao độ của một đầu cọc khác.
Đầu cọc cao hơn hoặc thấp hơn cao độ thiết kế
- Cao hơn: phần thừa được xử lý theo chỉ dẫn của thiết kế và biện pháp thi công đã thống nhất.
- Thấp hơn: đây là tình huống không tự xử lý. Không tự đắp, tự nối, tự kéo dài thép. Dừng tại vị trí đó và báo thiết kế (xem mục 8).
Dù cao hay thấp, hãy ghi cao độ đo được của từng đầu cọc vào bảng kiểm tra. Nghị định 207/2026/NĐ-CP, Phụ lục IIb mục 1 điểm a, hướng dẫn cách ghi khi thực tế khác thiết kế: "ghi lại các trị số kích thước, thông số thực tế trong ngoặc đơn bên cạnh hoặc bên dưới các trị số" thiết kế.
5. Điểm 3 — Phần bê tông đầu cọc sau khi xử lý có còn nguyên vẹn
Nhìn gì sau khi cắt, đục

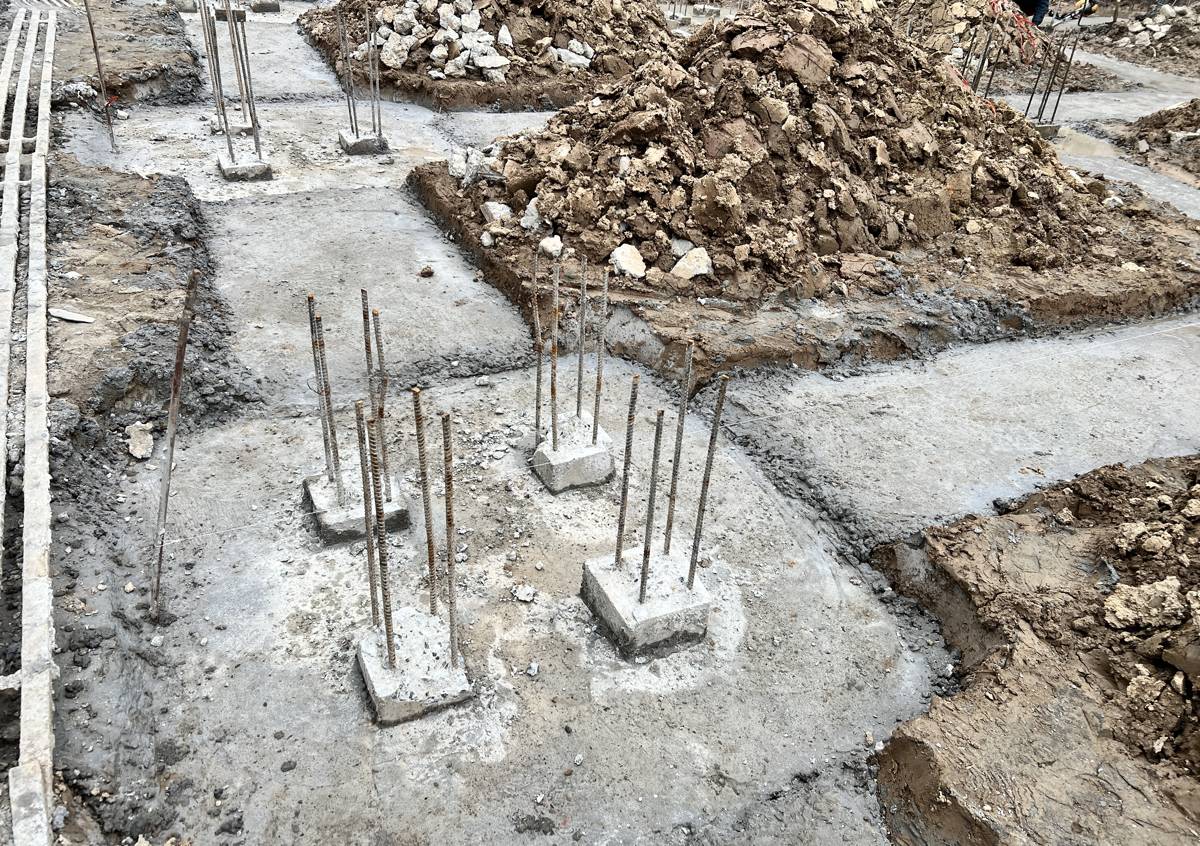

Sau khi cắt đầu cọc bê tông, phần bê tông được giữ lại là phần nằm trong đài theo chi tiết thiết kế. Ở mức quan sát của chủ nhà, anh chị nhìn:
- Bề mặt bê tông còn lại có liền khối không, hay có vết nứt chạy từ chỗ đục xuống thân cọc.
- Các góc cạnh có bị vỡ lớn, lộ sâu vào lõi cọc không.
- Phần bê tông bị bỏ đi có đúng là phần thừa so với cao độ thiết kế không, hay đã đục sâu quá.
Không mượn tiêu chí của cọc đầu vào
Có thể anh chị đã đọc các giới hạn về vết nứt, sứt góc của cọc khi kiểm tra trên bãi (xem bài kiểm tra cọc bê tông trước khi ép). Những giới hạn đó là tiêu chí cọc trước khi hạ. Checklist và TCVN 9394:2012 không đưa ra một bộ trị số riêng cho phần bê tông đầu cọc sau khi xử lý, nên bài này không áp các con số đó sang.
Khi nghi ngờ — một vết nứt anh chị không chắc là nứt bề mặt hay nứt sâu, một góc vỡ lớn — cách làm đúng là dừng tại đầu cọc đó, chụp ảnh, ghi lại, và hỏi người phụ trách kỹ thuật, thiết kế. TCVN 9394:2012, điều 8.1, ghi rõ: "Trong trường hợp có các sự cố hoặc cọc bị hư hỏng Nhà thầu phải báo cho Thiết kế để có biện pháp xử lý thích hợp."
6. Điểm 4 — Cốt thép lộ ra và liên kết với đài theo thiết kế
Đối chiếu với chi tiết trên bản vẽ
Phần cốt thép lộ ra ở đầu cọc là một phần của liên kết cọc với đài. Kiểm tra theo đúng chi tiết thiết kế của công trình:
- Số thanh lộ ra có đủ như chi tiết không.
- Chiều dài phần thép đi vào đài có đúng như bản vẽ không.
- Thép có bị cắt cụt, gãy, cong bất thường trong lúc xử lý không.
Checklist bản Toàn diện (trang 17), ở hạng mục cốt thép móng, nêu nguyên tắc chung: "Vị trí, số lượng, đường kính thanh đúng bản vẽ; chiều dài nối/neo đúng thiết kế." Áp vào đầu cọc, nghĩa là mọi con số về thép đầu cọc đều đọc trên bản vẽ — bài này không đưa ra chiều dài thép chờ chung cho mọi công trình.
Nếu thiết kế dùng một giải pháp liên kết khác cho đầu cọc, hãy kiểm theo đúng giải pháp đó. Thiết kế quy định thế nào thì kiểm thế ấy; ảnh của công trình khác, kể cả ảnh trong bài này, không phải là mẫu.
Thép sạch trước khi bị bê tông phủ
Checklist bản Toàn diện (trang 18) yêu cầu trước khi đổ: "Làm sạch đáy, hút hết nước đọng; loại bỏ rác, gỉ rời." Với đầu cọc, điều đó bao gồm phần thép lộ ra: không bám bùn, không còn vữa vụn bám dày từ lúc đục.
Chuyển sang thép đài

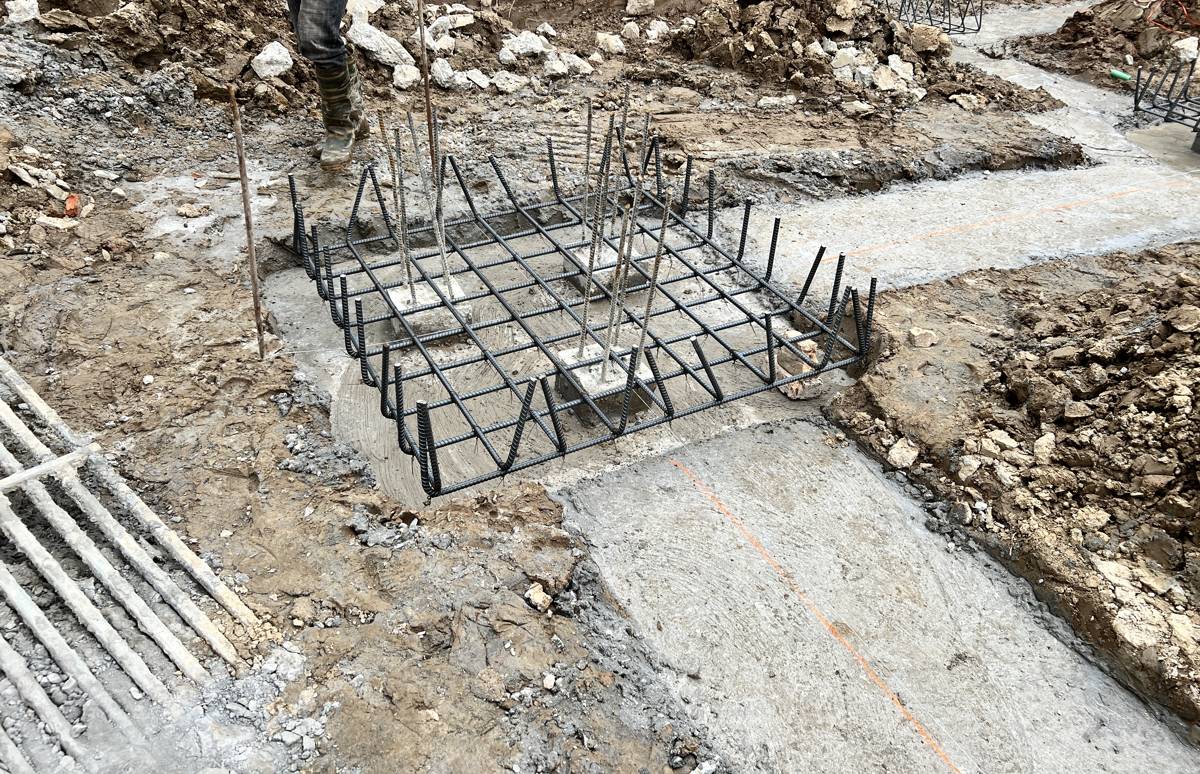

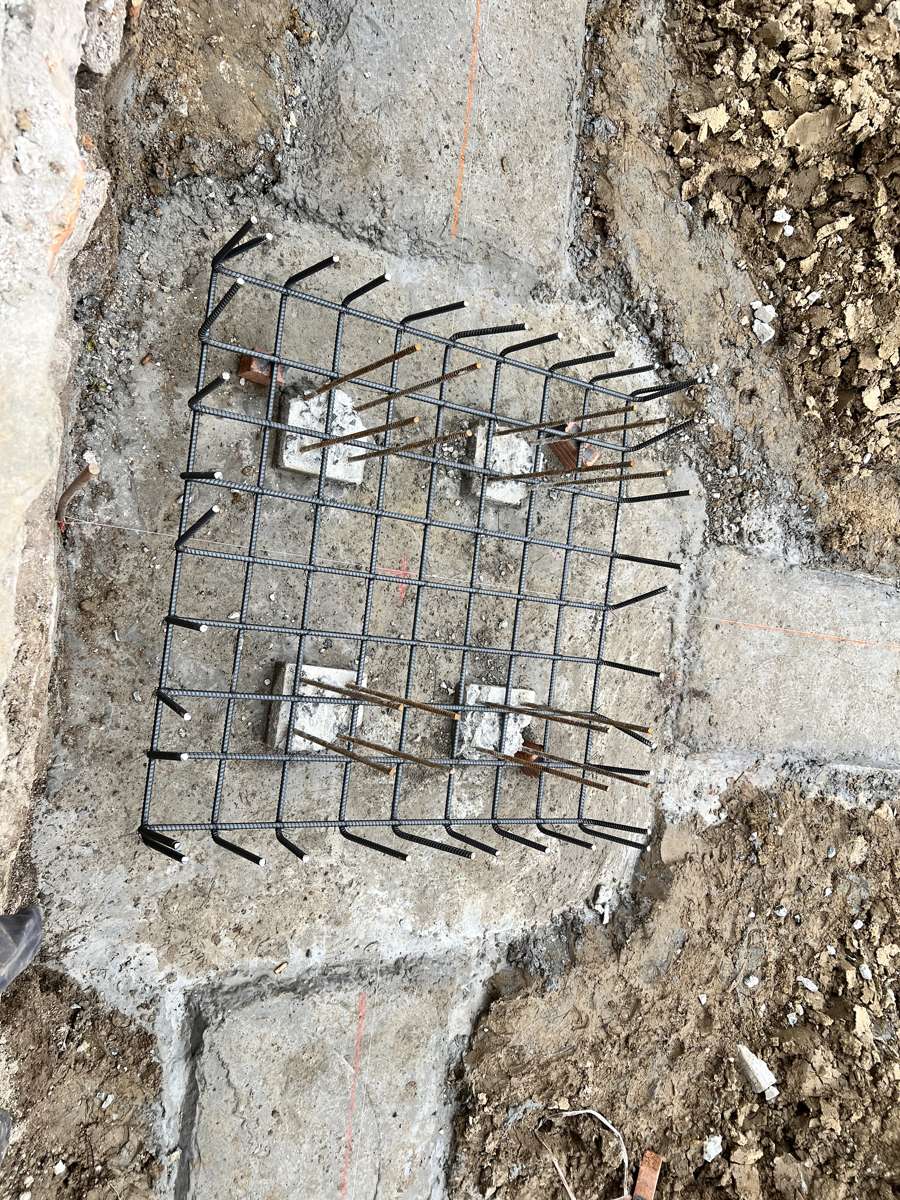

Sau khi đầu cọc đạt, lưới thép đài được đặt lên lớp lót, bao quanh các đầu cọc. Từ đây việc kiểm tra chuyển sang cốt thép đài: đủ thanh, đúng khoảng cách, có con kê giữ lớp bê tông bảo vệ đúng thiết kế (Checklist bản Toàn diện, trang 17; bản Cơ bản, trang 17). Các chốt kiểm tra thép, tôi đã viết trong bài cách kiểm tra thép trước khi đổ bê tông.


7. Điểm 5 — Vệ sinh hố đài, đầu cọc và ghi nhận trước bước tiếp theo

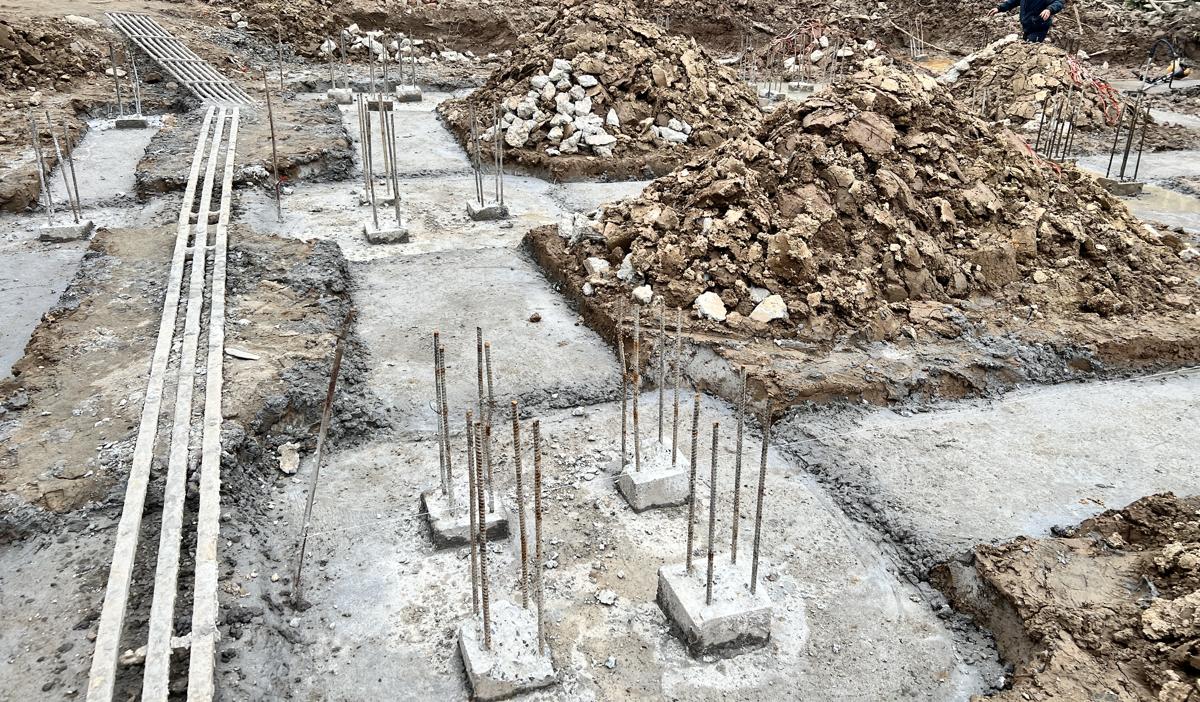

Dọn sạch hố đài và đầu cọc

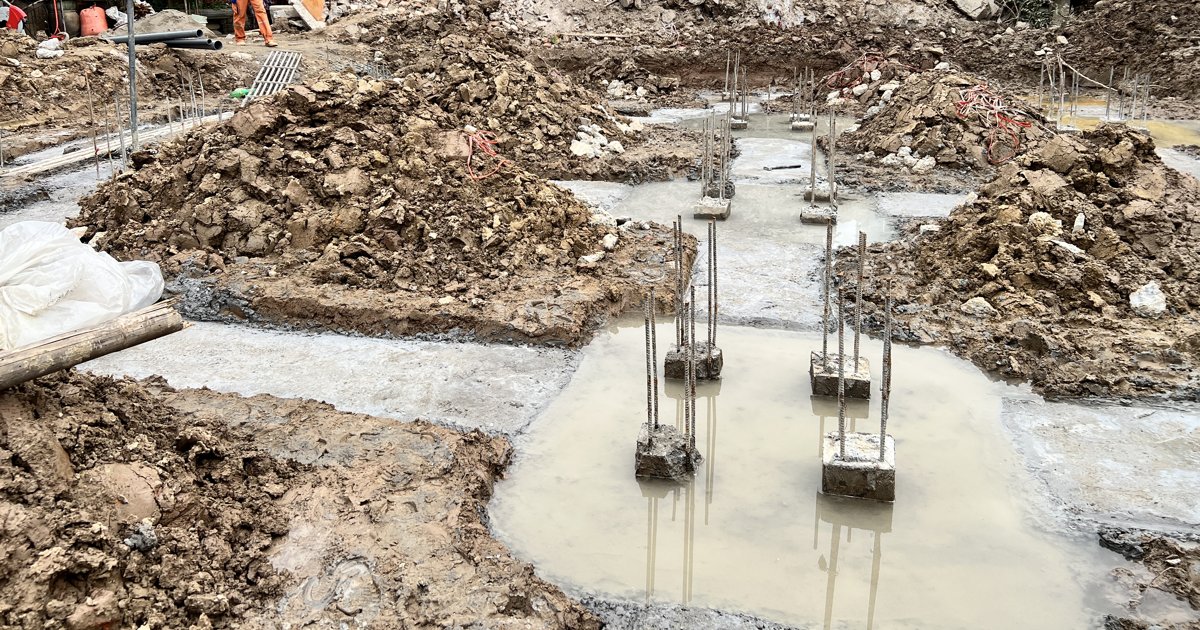

Xử lý đầu cọc để lại nhiều vụn bê tông trong hố. Cộng thêm bùn, nước mưa, nước ngầm, hố đài rất dễ bẩn đúng vào lúc sắp đặt thép.
Checklist bản Toàn diện (trang 16) yêu cầu "Đáy hố khô, không bùn, không đọng nước trước khi đổ lớp lót", và (trang 18) "Làm sạch đáy, hút hết nước đọng; loại bỏ rác, gỉ rời" trước khi đổ bê tông. Bản Cơ bản (trang 19) cho chủ nhà một câu hỏi ngắn: "Đã hút cạn nước và dọn sạch trước khi đổ chưa?"

Nếu hố đài cứ bơm xong lại đầy nước, đừng chỉ dọn bề mặt — đọc bài hố móng bị ngập nước. Lớp lót dưới đài cần đạt gì, xem bài bê tông lót móng.
Ghi nhận trước khi đặt thép đài
Trước khi lưới thép đài phủ lên, hãy chắc rằng đã có một bảng ghi cho từng đầu cọc (theo mã cọc trên sơ đồ):
- vị trí đo lại so với tim thiết kế;
- cao độ đo được so với cao độ thiết kế;
- tình trạng bê tông đầu cọc;
- tình trạng thép lộ ra;
- ảnh chụp từng đài, nhìn được mã cọc.
Bảng này chính là phần "đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo" của Nghị định 207/2026/NĐ-CP, Phụ lục IIb mục 1 điểm c. Sau đó, trước khi đổ bê tông đài, Checklist bản Toàn diện (trang 18) yêu cầu "PHẢI có biên bản nghiệm thu công việc (cốt thép, cốp pha) được ký trước khi đổ bê tông"; bản Cơ bản (trang 18) nói thẳng hơn: "không đổ 'chui'". Theo Nghị định 207/2026/NĐ-CP, Điều 22 khoản 1, kết quả nghiệm thu công việc được xác nhận bằng biên bản. Toàn bộ các chốt trước khi đổ móng có trong bài làm móng nhà: 7 chốt kiểm tra.
Góc thực hành ngoài công trường
Phần này là kinh nghiệm quản lý thi công của tác giả, không phải yêu cầu bắt buộc của TCVN 9394:2012 hay Nghị định 207/2026/NĐ-CP. Nó không thay cho bản vẽ, biện pháp thi công hay chỉ dẫn của thiết kế.
- Xác định đúng cao độ cần xử lý trước khi làm. Cao độ đó dẫn từ mốc và đọc trên bản vẽ, xác định xong cho từng đầu cọc rồi mới bắt đầu xử lý.
- Bảo vệ phần cốt thép và bê tông phải giữ lại theo thiết kế trong suốt lúc xử lý.
- Không tự ý thay đổi chiều dài thép chờ hoặc cao độ đầu cọc. Mọi thay đổi so với bản vẽ phải có ý kiến của người thiết kế.
- Sau khi xử lý, kiểm tra lại tim, cao độ và tình trạng đầu cọc — đúng 5 điểm của bài này, trước khi đặt thép đài.
- Thấy nứt, vỡ hoặc bất thường thì dừng tại vị trí đó và báo người có trách nhiệm.
8. Phát hiện bất thường ở đầu cọc: dừng ở đâu, ai quyết định
Chủ nhà và đội thi công đều có thể phát hiện bất thường. Nhưng quyết định xử lý một cây cọc lệch, nứt hay sai cao độ là việc của thiết kế. Nguồn kỹ thuật nói nhất quán điều này:
- Checklist bản Toàn diện (trang 13): "cọc lệch lớn phải được Thiết kế chấp thuận".
- TCVN 9394:2012, chú thích Bảng 11: khả năng dùng cọc có độ lệch lớn hơn giới hạn "sẽ do Thiết kế quy định".
- TCVN 9394:2012, điều 8.1: cọc bị hư hỏng thì "Nhà thầu phải báo cho Thiết kế để có biện pháp xử lý thích hợp".
| Phát hiện tại đầu cọc | Việc làm ngay | Ai quyết định cách xử lý |
|---|---|---|
| Cọc lệch vị trí vượt giới hạn, hoặc lệch mà hoàn công không ghi | Dừng xử lý tiếp tại đài đó · đo, ghi số liệu · chụp ảnh | Thiết kế / người phụ trách kỹ thuật |
| Cao độ đầu cọc sai (nhất là thấp hơn cao độ thiết kế) | Dừng · ghi cao độ đo được cạnh cao độ thiết kế · giữ nguyên hiện trạng | Thiết kế |
| Bê tông đầu cọc nứt, vỡ | Dừng đục tiếp tại cây đó · chụp ảnh cận · ghi vị trí | Thiết kế |
| Cốt thép bị hư, thiếu, cong bất thường | Dừng · đếm, ghi, chụp ảnh · không tự uốn nắn, không tự bổ sung | Thiết kế |
| Tình trạng khác với hồ sơ thiết kế | Dừng · ghi nhận · báo người phụ trách | Thiết kế |
Chuỗi việc luôn chỉ có ba bước: dừng xử lý tiếp tại vị trí đó → ghi nhận hiện trạng → báo người phụ trách, thiết kế để đánh giá và có chỉ dẫn.
Bài này cố ý không nêu cách khắc phục. Mỗi trường hợp có hướng xử lý riêng, phụ thuộc vào thiết kế đài, tải trọng và hiện trạng cụ thể — đội thợ hay chủ nhà tự quyết tại hiện trường là không đủ căn cứ. Khi thiết kế đã có chỉ dẫn, văn bản đó nên được lưu cùng hồ sơ hoàn công cọc — đúng tinh thần điều 8.4 e) của TCVN 9394:2012 về "các thay đổi thiết kế đã được chấp thuận".
9. Ví dụ minh họa (tình huống giả định): "Đục bằng hết cho đẹp anh ạ"
Đây là tình huống giả định để minh họa, dựng từ những tình huống hay lặp lại ở công trường nhà dân — không phải một công trình thực tế, cũng không phải công trình do tác giả giám sát.
Đất hố đài vừa đào xong. Đội thợ mang máy đục xuống, nhìn một vòng: cây góc trái thấp nhất. "Đục bằng hết cây này cho đẹp anh ạ, đều tăm tắp." Chủ nhà đứng trên bờ hố, thấy hợp lý — các đầu cọc bằng nhau trông gọn hơn hẳn. Không ai mở bản vẽ móng. Cuộn bản vẽ vẫn nằm trong cốp xe.
Hai hôm sau, lúc đặt lưới thép đài, người kỹ sư của nhà thầu đến kiểm, cầm theo máy đo. Anh dẫn cao độ từ mốc và thấy cả nhóm cọc đều thấp hơn cao độ thiết kế — vì "cây thấp nhất" ấy vốn đã thấp từ lúc ép. Ở một đầu cọc khác, thép lộ ra không giống chi tiết trên bản vẽ.
Chủ nhà hỏi: "Giờ đổ thêm bê tông cho cao lên là được chứ gì?" Người kỹ sư lắc đầu: việc đó phải hỏi thiết kế. Hố đài nằm chờ. Lưới thép đã buộc phải tháo ra để đo lại từng cây. Những ngày chờ ý kiến thiết kế đúng vào lúc trời chuyển mưa, và hố lại đọng nước.
Việc đúng ở thời điểm phát hiện ra vấn đề vẫn chỉ có ba bước: ghi nhận hiện trạng từng đầu cọc (cao độ đo được, ảnh, mã cọc) → dừng bước tiếp theo tại các đài có bất thường, không đặt thép, không đổ bê tông → báo người phụ trách và thiết kế để đánh giá, chờ chỉ dẫn bằng văn bản.
Và điều có thể tránh được tất cả: trước khi đục, có người mở bản vẽ và dẫn cao độ từ mốc.
10. Sáu sai lầm thường gặp khi xử lý đầu cọc
- Đục theo kinh nghiệm khi chưa đọc cao độ trên bản vẽ. Con số "thường thì" không phải chỉ dẫn cho công trình của anh chị.
- Lấy cây thấp nhất làm chuẩn cho cả nhóm. Chuẩn là cao độ thiết kế dẫn từ mốc.
- Không đo lại vị trí đầu cọc sau khi đào, mặc định "lúc ép đã kiểm rồi".
- Thấy cọc thấp, thép thiếu thì tự đắp, tự nối mà không báo thiết kế.
- Để nước, bùn, vụn bê tông trong hố rồi đổ lót, đặt thép.
- Không ghi số đo, không chụp ảnh từng đầu cọc trước khi lưới thép đài phủ lên.
11. Checklist nhanh: nghiệm thu đầu cọc trước khi làm đài
| ☐ | Nội dung | Đối chiếu với |
|---|---|---|
| ☐ | Có bản vẽ móng thể hiện cao độ đầu cọc và chi tiết đầu cọc – đài | Hồ sơ thiết kế |
| ☐ | Có bản vẽ hoàn công cọc và nhật ký ép | Checklist Toàn diện tr.13 · Cơ bản tr.12 · TCVN 9394 điều 8.4 |
| ☐ | Mốc tim trục và mốc cao độ còn nguyên, đã kiểm lại | Checklist Toàn diện tr.12 · Cơ bản tr.10 |
| ☐ | Vị trí từng đầu cọc đo lại từ lưới trục, khớp hoàn công | Checklist Toàn diện tr.12 · TCVN 9394 điều 8.5 |
| ☐ | Cao độ từng đầu cọc đo bằng máy, đúng cao độ thiết kế | Bản vẽ móng · Checklist Toàn diện tr.12 |
| ☐ | Phần bê tông đầu cọc giữ lại liền khối, không nứt vỡ bất thường | Quan sát; nghi ngờ thì hỏi thiết kế |
| ☐ | Thép lộ ra đủ số thanh, đúng chi tiết, không cắt cụt, không cong bất thường | Bản vẽ chi tiết đầu cọc – đài |
| ☐ | Thép đầu cọc sạch bùn, vữa vụn | Checklist Toàn diện tr.18 |
| ☐ | Hố đài khô, sạch vụn bê tông, bùn, nước | Checklist Toàn diện tr.16, tr.18 · Cơ bản tr.15, tr.19 |
| ☐ | Có bảng ghi vị trí, cao độ, tình trạng từng đầu cọc + ảnh theo mã cọc | NĐ 207/2026 Phụ lục IIb mục 1 điểm c |
| ☐ | Mọi bất thường đã dừng, ghi nhận, báo thiết kế và có chỉ dẫn bằng văn bản | TCVN 9394 điều 8.1 · Checklist Toàn diện tr.13 |
| ☐ | Có biên bản nghiệm thu thép, cốp pha đài trước khi đổ bê tông | Checklist Toàn diện tr.18 · Cơ bản tr.18 |
👉 Tải bản Checklist rút gọn miễn phí — để có các đầu việc kiểm tra theo từng giai đoạn thi công, từ chuẩn bị đến bàn giao.
12. Câu hỏi thường gặp
Đầu cọc phải xử lý đến đâu là đủ?
Không có một con số chung cho mọi công trình. Đầu cọc được xử lý đến cao độ đầu cọc ghi trên bản vẽ móng, và phần thép lộ ra theo chi tiết đầu cọc – đài của chính công trình. Nếu bản vẽ không thể hiện, hãy hỏi người thiết kế trước khi cho đục.
Đầu cọc thấp hơn cao độ thiết kế thì làm sao?
Dừng xử lý tại đài đó, ghi cao độ đo được cạnh cao độ thiết kế, chụp ảnh và báo thiết kế. Không tự đắp bê tông, không tự nối thép. Cách xử lý do thiết kế đưa ra cho trường hợp cụ thể.
Nhà dân có cần nghiệm thu đầu cọc trước khi làm đài không?
Với nhà ở riêng lẻ của hộ gia đình, Nghị định 207/2026/NĐ-CP giao cho chủ sở hữu trách nhiệm tổ chức giám sát (Điều 10 khoản 3 điểm b) và khuyến khích áp dụng quy trình giám sát, nghiệm thu của Nghị định (Điều 4 khoản 5); nhà từ 7 tầng hoặc từ 02 tầng hầm thì bắt buộc (Điều 10 khoản 3 điểm c). Phụ lục IIb mục 1 điểm c yêu cầu bộ phận bị che khuất phải được lập hoàn công hoặc đo đạc thông số thực tế trước công việc tiếp theo. Về thực hành, sau khi đổ đài thì không còn kiểm tra đầu cọc được nữa — ghi nhận trước khi đổ là cách để còn đối chiếu về sau.
Cọc lệch tim một chút có sao không?
Độ lệch nằm trong giới hạn của Bảng 11 TCVN 9394:2012 hoặc giới hạn ghi trong thiết kế thì được chấp nhận, và phải được ghi trong hoàn công. Vượt giới hạn thì việc có dùng được cọc đó hay không "do Thiết kế quy định". Chi tiết Bảng 11 có trong bài kiểm tra ép cọc nhà dân.
Nhà thầu bảo "nhà dân không cần ghi lại đầu cọc", có đúng không?
Với nhà dân thông thường, Nghị định khuyến khích chứ không bắt buộc áp dụng quy trình của Nghị định — nhưng trách nhiệm tổ chức giám sát vẫn thuộc về chủ sở hữu. Bảng ghi đầu cọc là thứ còn lại sau khi đầu cọc bị bê tông đài phủ kín. TCVN 9394:2012, điều 8.7, yêu cầu hồ sơ nghiệm thu cọc "được lưu giữ trong suốt tuổi thọ thiết kế của công trình" — bảng ghi đầu cọc nên được lưu cùng bộ hồ sơ đó.
13. Kết luận
Xử lý đầu cọc sau khi ép là bước ngắn, nhưng là lần cuối cùng còn nhìn thấy đầu cọc. Kiểm tra ở bước này không cần biết đục hay cắt — chỉ cần cầm đúng hồ sơ và nhìn đúng 5 điểm:
- Vị trí — đo lại từ lưới trục, khớp hoàn công.
- Cao độ — đọc trên bản vẽ, dẫn từ mốc, không lấy cây thấp nhất làm chuẩn.
- Bê tông đầu cọc — phần giữ lại còn nguyên vẹn.
- Cốt thép và liên kết với đài — đúng chi tiết thiết kế của chính công trình.
- Vệ sinh và ghi nhận — hố sạch, có bảng ghi từng đầu cọc trước khi đặt thép đài.
Thấy bất thường: dừng tại vị trí đó, ghi nhận, báo thiết kế. Không có trị số chung nào thay được bản vẽ của ngôi nhà anh chị.
- 👉 Tải bản Checklist rút gọn miễn phí — để làm quen cách kiểm tra theo từng giai đoạn thi công.
- Đọc bộ đầy đủ trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z".
- Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn tiếp theo.
- Nếu nhà anh chị vừa ép cọc xong và cần một người có chuyên môn kiểm tra đầu cọc trước khi làm đài, có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
Đọc thêm: Kiểm tra ép cọc nhà dân: 6 chốt giám sát · Bê tông lót móng · Đổ bê tông móng: 12 chốt kiểm tra · Nghiệm thu cốp pha trước khi đổ bê tông
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Nội dung kỹ thuật trong bài căn cứ bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản), TCVN 9394:2012 và hồ sơ thiết kế của từng công trình. Căn cứ pháp lý (Nghị định 207/2026/NĐ-CP) kiểm tra ngày 09/10/2026.
